桥梁工程施工现场标准化布置示意图
一、 桥梁基础
1.1 桥梁四周围挡
桥梁四周应设围挡,高度为1.8米,围挡线形应顺直。
1.2 钻孔桩 1、 泥浆池
(1)泥浆池地面标高应比护筒低0.5~1m,以利泥浆回流畅顺;
(2)泥浆池的位置要合理布局,应统一规划,不得设置在桥台处,不得妨碍吊机和钻机行走;
(3)泥浆池开挖后,泥浆池四周采用钢管和防护网进行防护;
(4)安装的防护钢管露出地面1.2米,安装牢固整齐;
(5)钢管安装牢固后四周用防护网进行围挡,防护网要求安装牢固平整。
(6)悬挂“泥浆池,注意安全”等警示牌。
(7)泥浆池废弃后应及时回填处理,恢复地表原样。
2、 钻机
(1)钻机摆放位置应统一规划,做到各桩钻机摆放一致。
(2)钻机侧面立桩基础标识牌。
桩基础标识牌
桥梁名称 设计桩顶标高
桩基编号 设计桩底标高
桩径 桩长
护筒顶面标高 要求孔深
桩基形式 质检负责人
(3)钻机旁摆渣样盒,渣样盒为长条形,每格规格为12cm*15cm,每个渣样一部分装入盒内,一部分装入自封袋内,自封袋内应有信息条,反映渣样信息。
渣样盒
信息条格式
桥梁名称 桩基编号
样品编号 取样深度
取样孔底标高 岩性
取样人 取样时间
每钻进2m(接近设计终孔标高时,应每0.5m)或地层变化处,应在出碴口捞取钻碴样品,洗净后收进专用袋内保存,标明土类和标高,以供确定终孔标高。
。
(4)钻孔记录应放在钻机上,记录应及时真实。
3、 桩基钢筋笼加工与安装
(1)钢筋加工应有胎模,有条件的应用钢筋笼自动滚焊机加工
(2)钢筋骨架宜采用扁担梁辅助起吊
(3)每吊放一节钢筋骨架应拍照存档,作为资料保存,拍照时现场旁站监理应举牌站在钢筋骨架旁,拍照范围应包括钢筋骨架、旁站监理和合格牌。合格牌尺寸宜为500*500mm。
(4)在桩基主筋上绑扎箍筋时,可采用粉笔划出箍筋间距线(或使用制作好的卡具)。钢筋骨架尺寸自检应制作卡具检查。
抹灰工程标准化实施图集
抹灰工程

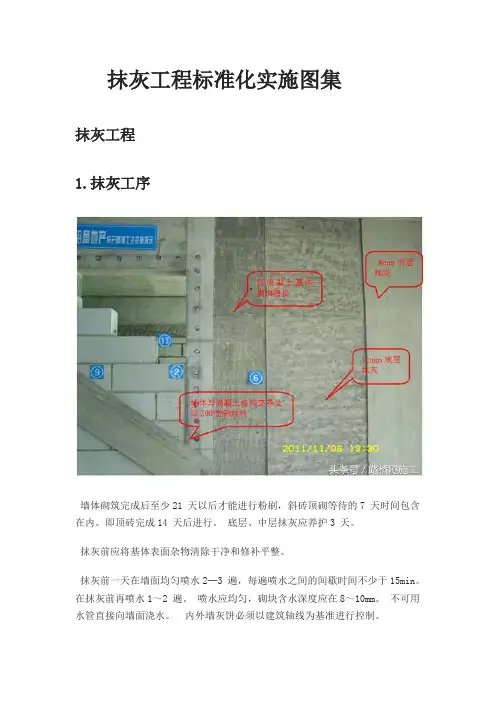

1.抹灰工序
墙体砌筑完成后至少21 天以后才能进行粉刷,斜砖顶砌等待的7 天时间包含在内。即顶砖完成14 天后进行。 底层、中层抹灰应养护3 天。
抹灰前应将基体表面杂物清除干净和修补平整。
抹灰前一天在墙面均匀喷水2─3 遍,每遍喷水之间的间歇时间不少于15min。在抹灰前再喷水1~2 遍。 喷水应均匀,砌块含水深度应在8~10mm。 不可用水管直接向墙面浇水。 内外墙灰饼必须以建筑轴线为基准进行控制。 抹灰前应先喷(甩)界面剂,然后分两层抹灰,每层配比按设计图纸要求,面层刮抹厚度不得大于8mm, 底层完成后必须经3 天养护后方可施工面层。 总厚度超过35mm时,必须制定专项处理方案,表面严禁使用干水泥压实抹光(易开裂)。
在砌体墙和混凝土结构交界处应粘贴钢丝网,钢丝网应超过各基体100。
内墙、外墙、卫生间墙体按设计均采用不同比例,不得混用。配比安排专人负责,严格控制外加剂用量,拌好的砂浆必须2小时用完,使用于抹灰及贴砖的水泥必须用普硅水泥。
2.抹灰施工技术要领
抹灰应采用双线控制,控制线距离墙体边线为 300mm,便于房间套方,控制墙面平整度、垂直度。采用激光扫平仪辅助贴饼,灰饼距离墙体顶部、底部及两端距离控制在 200-400mm,灰饼间距不大于 1500mm,保证 2 米靠尺在刮灰过程中每次都能落在两个灰饼上。
300 控制线控制方正度 激光水平仪辅助做灰饼
门窗洞上口、墙体阴阳角应设置灰饼,以保证与大面平整度、垂直度一致;门窗洞口收边时应与大面顺平。
门垛、门窗洞口、烟道等阴阳角均应设置尺寸控制线,依据尺寸控制线进行收边收口。
抹灰完成项目部应派专人将控制线引到墙上,对墙体做好测量,并将实测实量数据上墙
精品文档
. 混凝土工程标准化实施图集

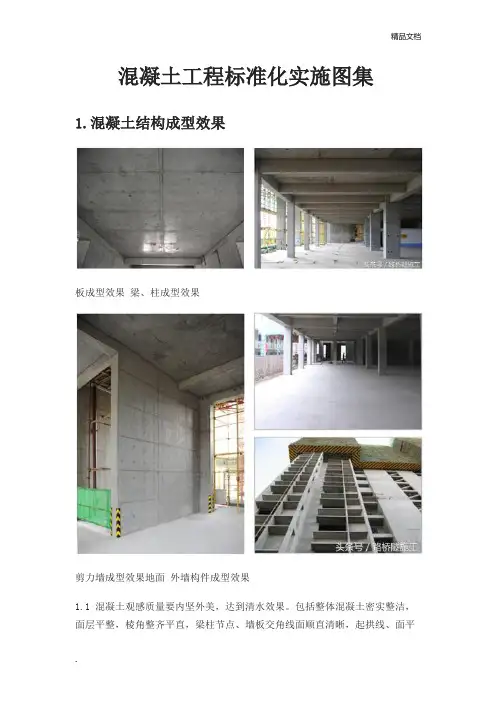

1.混凝土结构成型效果
板成型效果 梁、柱成型效果
剪力墙成型效果地面 外墙构件成型效果
1.1 混凝土观感质量要内坚外美,达到清水效果。包括整体混凝土密实整洁,面层平整,棱角整齐平直,梁柱节点、墙板交角线面顺直清晰,起拱线、面平精品文档
. 顺。无蜂窝、麻面、掉皮、孔洞、无漏浆、跑模、错台、烂根、裂缝、结构表面无气泡或轻微气泡且不集中,门窗洞口方正标高一致,结构断面尺寸准确。
1.2 商品混凝土在浇捣过程中严禁加水,超过水泥初凝时间的混凝土禁止使用。 1.3 混凝土灌注入模,竖向结构混凝土灌注前,应先均匀虚铺 3~5cm 厚与混凝土内砂浆相同成分的水泥砂浆,防止柱脚出现蜂窝现象;柱、墙板灌注高度大于 3m 时,应采用布料管、溜管或串筒下料。
2.楼板混凝土收面
按标高线对楼面标高进行总体找平采用3m 铝合金刮尺刮平、调整,并复合标高,误差控制在5mm 内
木抹抹平 楼板标高控制 精品文档
.
覆膜养护 冬季毛毯保温保湿养护
3.标准化表面修补
拆模后专人及时修补 普通砂浆修补
标准配合比修补效果 接缝处修补后刷色带 精品文档
. 3.1 修补应安排专人在拆模时同步进行,不应直接采用水泥砂浆或干水泥进行修补。修补时必须对混凝土表面进行色差处理,修补的水泥腻子配比为黑水泥:白水泥:建筑胶:水=1:1:3:7或水泥:矿粉=3:7。
标准配比修补效果
第三册 文明施工
一、 房建文明施工
主要编制依据:
1、《建筑施工安全检查标准》(JGJ59);
2、《建筑施工现场环境与卫生标准》(JGJ146);
3、《安全标志及其使用导则》(GB 2894)
4、《南宁市建设工程施工现场管理若干规定》(南宁市人民政府令第14号);
5、《建筑工程施工现场消防安全技术规范》(GB50720)
(一)、大门
DN100消防箱侧立面图消防管道
说明:1、大门基础根据现场地质情况由施工单位自行确定,保证大门牢固可靠。
2、大门形式为对开门或四开门,门窗框采用钢管焊接而成,外包薄铁板,表面刷防锈漆两道,面漆一道。也可采用不锈钢制作,表面保持不锈钢本色。右侧可以开小门。
3、门柱采用砖砌,表面抹1:2水泥砂浆20厚后刷涂料。门轴预埋铁件必须在砖柱砌筑时预埋,并具有足够的锚固力。
4、门扇转动范围内地面必须硬化,表面要平整。大门中间地面设混凝土门挡。
5、门柱和门扇颜色由企业自定,但每个企业必须统一。
6、大门可根据实际情况增设电动伸缩门或电动升降栏杆。
(二)、围墙、围挡
说明:1、房屋建筑工程应实施封闭管理、封闭施工,施工现场四周应设置连续、封闭的围挡(围墙),工地围挡应连续、坚固、稳定、整洁、美观。鼓励使用装配式节能环保的新型材料围挡。围挡外立面应根据城市文明、企业文化、项目情况等实施符合城市管理要求的美化彩化。围墙或围挡上可书写反映企业文化或安全生产的标语,有条件的现场可设置亮化。
2、建筑施工现场围墙或围挡在精品线路、城市主干道两侧不得低于2.5m,其他区域为1.8m~2m。
3、围挡应当坚固安全,内外保持整洁,美化彩化应定期更新。
4、围挡(围墙)应按《关于进一步规范美化我市建设工程工地围挡的通知》(南建管字【2012】11号)的相关标准分不同区域、路段、施工时限按不同结构样式进行设置(具体样式见后),不得使用石棉瓦、塑料布、土工布、纺织布、竹串片板、安全网等易变形材料,不得采用警示带代替围挡。
