城市轨道交通设计与施工ppt课件
- 格式:ppt
- 大小:5.95 MB
- 文档页数:84


城市轨道交通工程教材课件 (一)
城市轨道交通工程教材课件是指为了培养城市轨道交通工程专业人才而编写的教材和配套的课件。随着中国城市轨道交通建设的飞速发展,教材和课件也得到了更广泛的使用。
一、教材的主要内容
城市轨道交通工程教材主要包括以下几方面的内容:
(1)城市轨道交通的概念和发展历程,介绍城市轨道交通在城市交通体系中的地位和作用,同时介绍国内外轨道交通的发展现状和经验。
(2)轨道交通系统的构成和特点,包括轨道交通的线路、车辆、信号、通信、供电、车站等不同方面的内容。
(3)轨道交通系统的规划和设计,包括轨道交通的线网规划,车站位置和设备设计,车辆类型和参数选择等方面。
(4)轨道交通系统的运营和维护,包括轨道交通的运营模式和创新,维护保养的技术和流程等。
(5)城市轨道交通的安全管理和应急措施,包括安全管理的责任和体系,应急措施的预案和实施等内容。
二、课件的使用方式
城市轨道交通工程课件的使用方式多种多样,常见的包括以下几种:
(1)教学辅助:教师可以根据教材内容,结合PPT及其他多媒体辅助讲解,提高教学效果。
(2)自主学习:学生可以根据课件自主学习,提高对课程内容的理解和掌握。
(3)线上课程:通过网络平台,学生可以在线学习课件内容,考试复习等。
(4)实习培训:学生可以通过课件了解轨道交通系统的运行和管理,对轨道交通行业有更加深入的了解。
三、教材和课件的优化和发展方向
为了满足现代职业教育的需求,城市轨道交通工程教材和课件需要不断地优化和发展。以下是几个可能的方向:
(1)结合实践案例:通过结合实践案例,更加贴近实际工作,提高学生的专业水平和实际操作能力。
(2)注重创新思维:注重创新思维,培养学生的创新意识和实践能力,以适应未来城市轨道交通行业的发展。
(3)提高课程的国际化水平:通过引进国外先进教育理念和技术,提升课程的国际化水平。
总之,城市轨道交通工程教材和课件的编写和使用,是提高城市轨道交通专业人才的重要手段,是保证城市轨道交通建设和发展的重要保障。

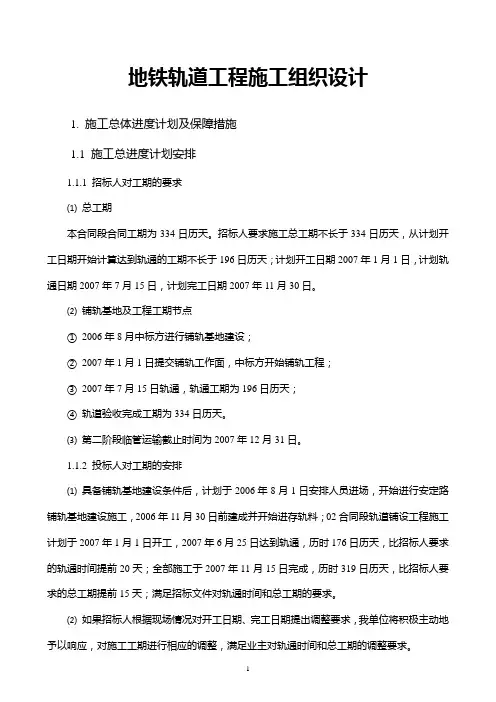

1 地铁轨道工程施工组织设计
1. 施工总体进度计划及保障措施
1.1 施工总进度计划安排
1.1.1 招标人对工期的要求
⑴ 总工期
本合同段合同工期为334日历天。招标人要求施工总工期不长于334日历天,从计划开工日期开始计算达到轨通的工期不长于196日历天;计划开工日期2007年1月1日,计划轨通日期2007年7月15日,计划完工日期2007年11月30日。
⑵ 铺轨基地及工程工期节点
⒈ 2006年8月中标方进行铺轨基地建设;
⒉ 2007年1月1日提交铺轨工作面,中标方开始铺轨工程;
⒊ 2007年7月15日轨通,轨通工期为196日历天;
⒋ 轨道验收完成工期为334日历天。
⑶ 第二阶段临管运输截止时间为2007年12月31日。
1.1.2 投标人对工期的安排
⑴ 具备铺轨基地建设条件后,计划于2006年8月1日安排人员进场,开始进行安定路铺轨基地建设施工,2006年11月30日前建成并开始进存轨料;02合同段轨道铺设工程施工计划于2007年1月1日开工,2007年6月25日达到轨通,历时176日历天,比招标人要求的轨通时间提前20天;全部施工于2007年11月15日完成,历时319日历天,比招标人要求的总工期提前15天;满足招标文件对轨通时间和总工期的要求。
⑵ 如果招标人根据现场情况对开工日期、完工日期提出调整要求,我单位将积极主动地予以响应,对施工工期进行相应的调整,满足业主对轨通时间和总工期的调整要求。
⑶ 一旦中标,立即组织施工调查,随时掌握土建施工进度,如果土建工程部分区段在计划开工前具备轨道施工条件,且在基标测设和调坡调线完成的前提下,向业主和工程监理提出调整施工进度计划的请求,获准后,立即组织施工队伍、材料及施工机具进场,充分利用土建施工的下料口,提前进行预铺项目施工,为正线轨道铺设工程连续施工创造条件。
1.2 轨道工程施工进度指标
⑴ 整体道床施工 75m/作业面·天;
城市轨道交通的施工方法浅析
在整个城市轨道交通工程施工中,主要包含了车站和区间隧道施工,而这就要求施工企业必须切实掌握其施工技术要点,才能更好地强化工程质量。但是在车站和区间隧道施工中十分复杂,各施工技术要点较多,因而本文主要就城市轨道交通施工中最为重要的施工技术要点进行了簡单的介绍。
1.城市轨道交通施工中的车站施工技术要点
1.1枢纽站施工技术
在对枢纽站进行施工时,主要是掌握换乘枢纽共建技术。这就需要严格按照人本原则和换乘便捷的原则,加强对枢纽站的建设施工管理。在实际施工中,主要应结合枢纽站设计确定的施工方案进行施工,并在整个施工中紧密结合实际需要制定针对性的施工技术方案,在确保枢纽站施工质量到位的同时完全满足其功能的发挥。对施工中出现的个别问题,进行针对性的处理,以保证施工安全进度质量。例如在某城市轨道交通工程的三号线车站的东侧墙面由于需要大面积的凿除,导致其结构整体的刚度被大幅度的降低,因而在实际施工中就需要采取先撑后凿的技术措施对其进行施工作业,并在凿除过程中采取化整为零的方式方法,做到随凿随建,才能更好地确保其整体刚度,保证其整体稳定性。而在四号线车站进行开挖时,由于施工控制不当,导致基坑变形,该施工企业又采取化整为零的方式进行基坑开挖,并设置了四道墙壁用于封堵,有效的确保了施工的安全和质量。
1.2盖挖施工技术
在城市轨道交通工程中,为了更好地解决施工现场和道路交通之间的矛盾,传统的盖挖施工技术已经难以满足实际需要,而如果采取新型的盖挖施工技术,其施工流程是通过盖挖进行逆作一体化技术,并建立标准化和模数化的临时路面体系,从而形成如下图所示的盖挖逆作一体化路面体系。
1.3深层地基的加固技术
在深层地基加固过程中,传统的加固技术已经难以满足实际需要,因而笔者以下列举几种新型的深层地基加固技术。一是双高压施工法,其加固深度和直径最大可以达到50米和2.4米,不仅加固范围较大,而且单桩能大直径和大深度的加固土体,因而在诸多工程中得到了广泛的应用。二是MJS高压旋喷法,该技术主要是全方位的平衡压力,进行高压和旋喷的施工方法[1]。
城市轨道交通工程施工工艺及方法研究
摘要:由于我国城市人口数量的逐步增加,我国城市化进程越来越快,并且城市的规模也在不断拓宽。在这样的新形势下,在城市实际发展过程当中非常容易出现交通事业方面的问题。交通运输情况与一个城市的发展命脉紧密关联,其属于城市全面稳定发展的重要前提。而轨道交通的崛起在很大程度上提高了我国城市交通事业的实际发展能力以及水平,与人民群众的具体出行需求相满足。由于多个城市开始运营轨道交通,这使人们越来越重视此类工程安全以及技术等方面的问题。基于此,本文探究了城市轨道交通工程施工方法和施工工艺,期望经过本研究为未来的有关研究提供相应的参考。
关键词:城市轨道交通工程;施工方法;施工工艺
在我国现代化城市不断发展过程当中,轨道交通属于重要的新型产物,其能够保证城市对当地土地资源的实际利用质量以及成效。不只是这样,轨道交通工程也能够在一定的程度上缓解城市交通较为拥堵的现象,保证交通运转的实际速度。虽然当前我国轨道交通事业展现出了其独有的优势,但是不管是在施工管理作业,还是在施工工艺以及方法等方面,都依然存有许多的缺陷与问题。这样对提高轨道交通工程项目的整体建设质量以及成效产生着非常不良的影响。针对这样的现象,为了促进我国轨道交通事业的健康可持续发展,应该做好科学合理的规划,在当前的前提下不断进行完善以及创新。
1短轨枕式整体道床的铺轨方法
1.1铺轨方法的选取 在现阶段的城市轨道交通工程项目实际施工作业过程当中,短轨枕式整体道床的施工作业方法至关重要,其主要包含两个方面。一方面是换轨铺设手段,另一方面是一次性的铺设方法。首先,当今社会中,在我国多个城市当中都已经建设了地铁。与此同时,在对地铁轨道进行施工建设的时候,经常使用换轨铺设手段。此种方法要求在实际焊接钢轨的过程当中,不只是进行联合街头,也需要在铺轨场地展开,进而更好地提高焊接作业的质量与实际成效,防止对隧道当中的空气产生严重的污染,并且不断降低施工作业存有的干扰现象。虽然各个施工企业在实际作业的时候都会非常的成熟,但是在铺设以及拆除轨道的时候会造成项目投资逐步增多,并且施工建设的周期也会逐步延长。其次,在隧道当中焊接钢轨的时候如若经常使用一次性铺设方法也会对空气产生不良污染,导致施工作业存有的干扰问题比较多。在这样的情况下,要求相关人员进行设计规划,避免出现窝工现象,有效减少项目的实际投资情况。
