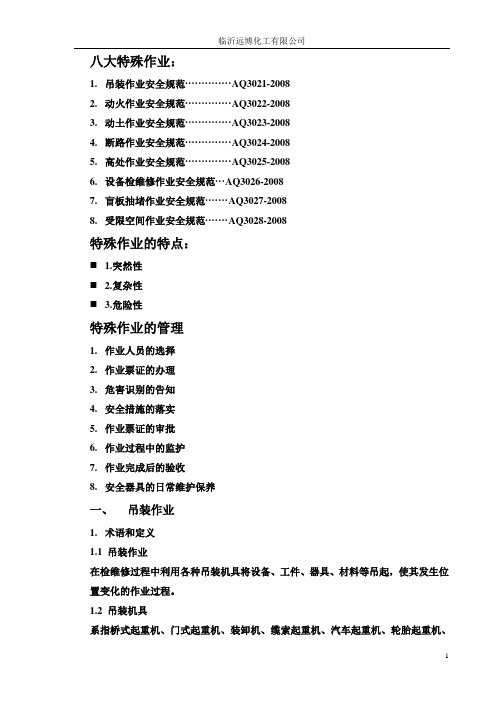

八大特殊作业:1.吊装作业安全规范··············AQ3021-20082.动火作业安全规范··············AQ3022-20083.动土作业安全规范··············AQ3023-20084.断路作业安全规范··············AQ3024-20085.高处作业安全规范··············AQ3025-20086.设备检维修作业安全规范···AQ3026-20087.盲板抽堵作业安全规范·······AQ3027-20088.受限空间作业安全规范·······AQ3028-2008特殊作业的特点:⏹ 1.突然性⏹ 2.复杂性⏹ 3.危险性特殊作业的管理1.作业人员的选择2.作业票证的办理3.危害识别的告知4.安全措施的落实5.作业票证的审批6.作业过程中的监护7.作业完成后的验收8.安全器具的日常维护保养一、吊装作业1.术语和定义1.1 吊装作业在检维修过程中利用各种吊装机具将设备、工件、器具、材料等吊起,使其发生位置变化的作业过程。
八大作业票证及安全规程在工业生产中,各种作业安全事故时有发生,有些甚至导致严重后果,如设备损坏、人员伤亡等。
为了确保作业安全,控制作业风险,工业企业应该建立科学的安全管理机制,其中,八大作业票证是一种较为常见的安全管理方式。
一、作业安全措施票作业安全措施票,是由现场作业负责人或工作班组制定的,详细说明现场作业的安全措施和注意事项,如何保证作业人员的安全。
这项票证需要在作业前制定,现场操作人员需按照票证上的要求进行操作,确保作业安全和顺利进行。
编制内容1.作业人员的组成及配备;2.作业人员的培训要求;3.作业现场的安全设施及保护措施;4.作业方法及步骤;5.作业中应注意的事项;6.急救措施。
二、动火作业安全作业票动火作业是指使用火焰或火种进行热加工、焊接、切割、烘干等工作。
为了确保动火作业安全,企业工作人员需要编制动火作业安全作业票,详细说明作业安全措施,防范动火作业安全事故的发生。
编制内容1.操作人员的身份信息及相关资质证明;2.动火前的检查工作;3.可燃材料的限制使用和安全清理;4.火源的选择和安全措施;5.操作步骤及注意事项;6.紧急情况下的处置措施。
三、起重机械操作票起重机械的安全操作是保证作业安全的重要环节之一。
在进行起重机械作业前,工作人员需要编制起重机械操作票,详细说明操作流程、安全预防措施和注意事项。
编制内容1.起重机械操作人员的资质证明;2.起重机械的技术参数及检查记录;3.起重操作方案和操作流程;4.起重机械的安全预防措施;5.载重物的重心、重量及操作环境要求;四、安全用电操作票在工业生产中,安全用电操作票是一项非常重要的管理措施。
安全用电操作票详细记录现场用电设备的情况,确保设备规范、安全,预防电气安全事故的发生。
编制内容1.现场用电设备的情况及主要技术参数;2.电气设备的检修情况及维护保养情况;3.电力线路带电检查记录及整改情况;4.各种电气设备用电安全措施及注意事项;5.紧急情况下的处置措施。

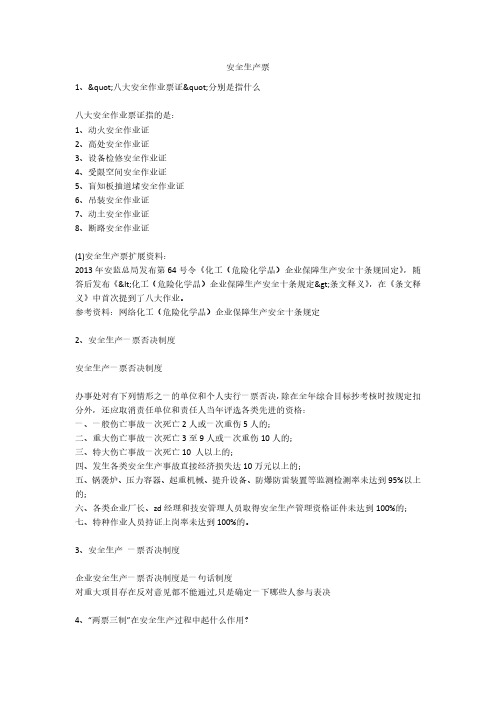

安全生产票1、"八大安全作业票证"分别是指什么八大安全作业票证指的是:1、动火安全作业证2、高处安全作业证3、设备检修安全作业证4、受限空间安全作业证5、盲知板抽道堵安全作业证6、吊装安全作业证7、动土安全作业证8、断路安全作业证(1)安全生产票扩展资料:2013年安监总局发布第64号令《化工(危险化学品)企业保障生产安全十条规回定》,随答后发布《<化工(危险化学品)企业保障生产安全十条规定>条文释义》,在《条文释义》中首次提到了八大作业。
参考资料:网络化工(危险化学品)企业保障生产安全十条规定2、安全生产一票否决制度安全生产一票否决制度办事处对有下列情形之一的单位和个人实行一票否决,除在全年综合目标抄考核时按规定扣分外,还应取消责任单位和责任人当年评选各类先进的资格:一、一般伤亡事故一次死亡2人或一次重伤5人的;二、重大伤亡事故一次死亡3至9人或一次重伤10人的;三、特大伤亡事故一次死亡10 人以上的;四、发生各类安全生产事故直接经济损失达10万元以上的;五、锅袭炉、压力容器、起重机械、提升设备、防爆防雷装置等监测检测率未达到95%以上的;六、各类企业厂长、zd经理和技安管理人员取得安全生产管理资格证件未达到100%的;七、特种作业人员持证上岗率未达到100%的。
3、安全生产一票否决制度企业安全生产一票否决制度是一句话制度对重大项目存在反对意见都不能通过,只是确定一下哪些人参与表决4、“两票三制”在安全生产过程中起什么作用?“两票三制”是电力行业发展这么多年积累下来的经验的总结,是电力行业企业安全生产的最基本的保障,包含着企业对安全生产科学管理的使命感,也包含着员工对安全生产居安思危的责任感。
只有认真贯彻执行“两票三制”,才能使电力行业健康长久的发展。
“两票三制”管理制度,明确了效能监察的内容、工作方法和步骤,即:对检修、运行部门的检修、操作、维护、试验的工作票或操作票的填写、签发、执行管理过程进行检查;对运行人员执行交接班制度、巡回检查制度、操作监护制度情况进行检查。
八大作业票证及安全规程八大作业票证星原钢铁集团有限公司电厂八大作业票证名目一、动火作业二、高处作业三、设备检修作业四、吊装作业五、盲板抽堵作业六、设备内检修作业七、动土作业八、断路作业动火作业安全规程一、动火作业在禁火区进行焊接与切割作业及在易燃易爆场所使用喷灯、电钻、砂轮等进行可能产生火焰、火花和赤热表面的临时性作业。
二、动火作业分类1、专门危险动火作业:在生产运行状态下的易燃易爆物品生产装置,输送管道、储罐等部位上及其专门危险场所的动火作业。
2、一级动火作业:在易燃易爆场所进行的动火作业。
3、二级动火作业:除专门危险动火作业和一级动火作业以外的动火作业。
三、动火作业安全要求1、动火作业前应清除动火现场及周围的易燃物品或采取其他有效的安全防护措施,配备足够适用的消防器材。
2、动火作业前,应检查电、气焊工具,保证安全可靠,不准带病使用。
3、动火作业完毕应清理现场,确认无残留火种后方可离开。
4、动火作业前要取样分析。
5、如无法进行取样分析,应由分管领导或总工程师签字同意,另做具体处理。
四、《动火安全作业证》的治理1、《动火安全作业证》由申请动火单位指定动火项目负责人办理。
办证人应按《动火安全作业证》的项目逐项填写,不得空项,然后按照动火等级,由动火地点所在单位主管领导初审签字,经安环科复检签字,报分管领导和总工程师终审批准。
2、动火负责人持办理好的《动火安全作业证》到现场,检查动火作业安全措施落实情形,确认安全措施可靠向动火人和监火人交代安全注意事项后,将《动火安全作业证》交给动火人。
3、一份《动火安全作业证》只准在一个动火点使用,动火后,由动火人在《动火安全作业证》上签字。
参加动火作业的所有动火人应分不在《动火安全作业证》上签字。
4、《动火安全作业证》不准转让、涂改,不准异地使用或扩大使用范畴。
5、《动火安全作业证》一式三份,终审批准人、动火人和安环科各持一份存查。
五、职责分工1、动火项目负责人。
巾请爪位 动火作业级别 动火内容 动火时间 动火作业负责人 动火分析时间 分析点名称 分析数据分析人涉及的其他特殊作业 危害辨识动火安全作业证申请人作业证编号动火方式年 刃 日 时 分始至 年〃日 时年〃日时分分止动火人 年丿J 日时分年 /J动火设备内部构件清理干巾•蒸汽吹扫或水洗合格.达到用火条件 断开与动火设备相连接的所有管线•加肓板( )块 动火点周用的下水井.地漏.地沟.电缆沟等已清除易燃物•并已采取覆盖、铺沙、水封等手 段进行隔离 罐区内动火点同一用堰和防火间距内的油確不同时进行脱水作业窩处作业已采取防火花飞薇描施动火点周用易燃物已清除电焊回路线已接在焊件上■把线未穿过下水井或其他设备搭接 乙块气瓶(直立放置h 氧气瓶与火源间的距离大于10m 现场配备消防蒸汽带(>根.灭火器()台•铁锹{)把,石棉布()块其他安全措施:生产单位负责人监火人动火初审人实施安全教育人申请位意见 签字: 年/I日 时分10編制人:安全管理部门意见 签字:年 /J动火审批人总见 JJ 日 时 分 签字:动火前,岗位W|班班长验票 日 时 分签字:完工验收签字:年丿J 日 时 分受限空间安全作业证巾请QMi中请人作业证编号受限空间所属QMi受限空间名称作业内容受限空间内原有介质名称作业时间自年〃日时分始至年丿j日时分止作业敢位负责人监护人作业人涉及的其他特殊作业危害辨识分析分析项目有^^有害介质可燃气氧含S时间部位分析人分析标准分析数据序号 安全描施 确认人对进入受隔空间危险性进行分析所有与受限空间有联系的阀门.管线加肓板隔离.列出甘板清iTl 落实抽堵肓板责任人 设备经过a 换、吹扫、蒸煮设备打开通风孔进行自然通风.温度适宜人员作业:必耍时采用强制通风或佩栽空气呼吸器. 不能用通氧气或富氧空气的方法补充氧 __________________________________________________________________ 相关设备进行处理.带搅拌机的设备已切I 析电源•电源开关处加锁或挂"禁止合闸”标出牌. 设专人监护检査受限空间内部已具备作业条件•清罐时(无需用/已采用)防爆工具 检直受限空间进岀口通道■无阴碍人员进出的障碍物分析盛装过可燃有^^液体.气休的受隔空间内的可燃.有iS 有害气休含虽 作业人员清楚受限空间内存在的其他危险因素•如内部附件、集渔坑等 作业监护措施:消防器材( h 救生绳( 人气防装备(其他安全措施:编制人:实施安全教有人高处安全作业证吊装安全作业证24 地下通讯电泌局域网络01癥、排水沟的盖板•承重吊装机械的负重S已确认•保护措施已落实25 起吊物的质S < )1 •经确认•在吊装机械的承重范用2 6 在吊装髙度的管线、电缆桥架已做好防护措施27 作业现场用栏、警戒线、警告牌、夜间警示灯已按要求设g28 作业窩度和转臂范用内•无架空线路29 人员出入口和撤离安全措施已落实:A捕示牌:B・抬示灯30 在爆炸危险生产区域内作业.机动•排气管已装火星熄灭器31 现场夜间有充足照明:36V、2 4 V. I2V防水空灯:36V、24V.】2V防爆型灯32 作业人员已佩戴防护器具33 其他安全措施:編制人:实施安全教有人生产敢位安全部门负责人(签字):生产敢位负责人(签字):作业敢位安全部门负贲人{签字人作业敢位负责人(签字):审批部门恿见签字:年丿j 日时分临时用电安全作业证巾请申请人作业证编号作业时间日时分始至年〃日时分止作业地点电源接入点工作电压用电设备及功率作业人电工i正号危害辨识安全措施确认人序号安装临时线路人员持有电工作业操作证在防爆场所使卅的临时电源、元器件和线路达到相应的防爆等级要求临时川电的^^项和混用线路采用五线制临时用电线路在装置内不低于2・5 m.道路不低于5m临时川电线路架空进线未采用裸线.未在树或脚于•架上架设暗管埋设及地下电缆线路设有“疋向标占"和"安全标志J电缆埋深大于0・7m现场临时用配电盘、箱有防雨措施临时卅电设施有漏电保护器•移动工具、予持工具“一机一闸一保护”川电设备.线路容负荷符合要求«他安全措施:编制人: 实施安全教育•人作业敢位恿见签字: 年JJ配送电爪位意见签字:审批部门意见签字: JJ完工验收签字:盲板抽堵安全作业证申请单位中请人作业证编号肓板实施时间作业人监护人设备管道名称介质温度压力材质规格编号堵抽堵抽堵抽生产笊位作业指挥作业敢位负责人涉及的其他特殊作业盲板位宜图及编号:编制人:样号安全措施确认人在有毒介质的管道、设备上作业时•尽可能降低系统压力.作业点应为常辰在有毒介质的管道、设备上作业时•作业人员穿戴适合的防护用具易燃易爆场所•作业人员穿防静电工作服、工作鞋:作业时使用防爆灯具和防爆工具易燃易爆场所•距作业地点30m内无其他动火作业在强腐蚀性介质的管道、设备上作业时•作业人员已采取防止酸碱灼伤的申施J] H动土安全作业证巾请申请人 作业证编号监护人作业时间自 年 丿J 日 时 分始至 年 丿J 日 时 分止作业地点作业號位涉及的其他特殊作业作业范ffl 、内容、方式(包拈深度.面积、并附件图h签字:年 JJ危害辨识样号安全措施确认人1 作业人员作业前已进行了安全教育2 作业地点处于易燃易爆场所•需要动火时已办理r 动火证3 地下电力电缆已确认保护措施已落实4 地下通讯电(光)缆•局域网络电(光)缆已确认保护措施已落实5 地下供排水.消防管线、工艺管线已确认保护描施已落实6 已按作业方案图规划线和立桩7动土地点有电銭.管道等地下设施,已向作业敢位交待并派人监护:作业时経挖,未使用锲棒、 铁镐或抓斗等机械丄具介质温度较商、可能造成滾伤的情况下■作业人员已采取防描施 同一管道上不同时进行两处以上的宵板抽堵作业其他安全描施:编制人:生产午间(分厂)意见 纶 川 FI作业敢位意见11 维 丿I FI 审批敢位意见 实施安全教育人 签字:签字:签字:盲板抽堵作业取位确认悟况 签字:生产午间(分厂〉确认悟况1111签字:作业现场用栏、警戒线、警告牌夜间警示灯已按要求设置已进行放坡处理和固壁支撑II1415 人员出入口和撤离安全措施已落实:A・梯r:B・修坡道道路施工作业已报:交通、消防.安全监替部门、应急中心备有可燃气体检测仪、有介质检测仪现场夜间有充足照明:A.36V、2 4V、1 2V防水型灯:B.36V、24V.】2V防爆型灯作业人员已佩裁防护器具动土范隔内无障碍物,并已在总图上做标记其他安全措施:编制人:申请敢位意见作业敢位恿见签字:签字: 年刃日时分有关水.电.汽、工艺、设备.消防、安全等部门会签恿见签字:审批部门恿见签字:完工验收签字: 年JJ 实施安全教有人断路安全作业证作业前,制定交通组织方案(附后)•并已通知相关部门或宋位作业前•在断路的路口和相关道路上设S交通警示标忠•在作业区附近设置路栏、道路作业警示灯、寻向标等交通警示设施夜间作业设a警示灯其他安全措施:编制人: 实施安全教有人申请敢位意见签字: JJ作业敢位意见签字: JJ有关水.电、汽、工艺、设备.消防、安全等部门会签意见签字:审批部门意见签字:完工验收签字: 年J]。
星原钢铁集团有限公司电厂八大作业票证星原钢铁集团有限公司电厂八大作业票证目录一、动火作业二、高处作业三、设备检修作业四、吊装作业五、盲板抽堵作业六、设备内检修作业七、动土作业八、断路作业动火作业安全规程一、动火作业在禁火区进行焊接与切割作业及在易燃易爆场所使用喷灯、电钻、砂轮等进行可能产生火焰、火花和赤热表面的临时性作业。
二、动火作业分类1、特殊危险动火作业:在生产运行状态下的易燃易爆物品生产装置,输送管道、储罐等部位上及其特殊危险场所的动火作业。
2、一级动火作业:在易燃易爆场所进行的动火作业。
3、二级动火作业:除特殊危险动火作业和一级动火作业以外的动火作业。
三、动火作业安全要求1、动火作业前应清除动火现场及周围的易燃物品或采取其他有效的安全防护措施,配备足够适用的消防器材。
2、动火作业前,应检查电、气焊工具,保证安全可靠,不准带病使用。
3、动火作业完毕应清理现场,确认无残留火种后方可离开。
4、动火作业前要取样分析。
5、如无法进行取样分析,应由分管领导或总工程师签字同意,另做具体处理。
四、《动火安全作业证》的管理1、《动火安全作业证》由申请动火单位指定动火项目负责人办理。
办证人应按《动火安全作业证》的项目逐项填写,不得空项,然后根据动火等级,由动火地点所在单位主管领导初审签字,经安环科复检签字,报分管领导和总工程师终审批准。
2、动火负责人持办理好的《动火安全作业证》到现场,检查动火作业安全措施落实情况,确认安全措施可靠向动火人和监火人交代安全注意事项后,将《动火安全作业证》交给动火人。
3、一份《动火安全作业证》只准在一个动火点使用,动火后,由动火人在《动火安全作业证》上签字。
参加动火作业的所有动火人应分别在《动火安全作业证》上签字。
4、《动火安全作业证》不准转让、涂改,不准异地使用或扩大使用范围。
5、《动火安全作业证》一式三份,终审批准人、动火人和安环科各持一份存查。
五、职责分工1、动火项目负责人。
八大作业安全作业证的管理
一、有分级的特殊作业,安全作业证应根据特殊作业的等级以明显标记加以区分。
二、安全作业证实行一个作业点、一个作业周期内同一作业内容一张
《安全作业证》的管理方式。
三、安全作业证不应随意涂改和转让,不应变更作业内容、扩大使用范围、转移作业部位或异地使用。
四、作业内容变更,作业范围扩大、作业地点转移或超过有效期限,以及作业条件、作业环境或工艺条件改变时,应重新办理安全作业证。
五、安全作业证的有效期:
特殊动火作业和一级动火作业的《动火证》有效期不应超过8h;二级动火作业的《动火证》有效期不应超过72h。
《有限空间证》有
效期不应超过24h。
六、安全作业证一式三联,其持有和存档部门(人)见下表,安全
作业证应至少保存一年。
**钢铁集团有限公司电厂八大作业票证目录一、动火作业二、高处作业三、设备检修作业四、吊装作业五、盲板抽堵作业六、设备内检修作业七、动土作业八、断路作业一、动火作业安全规程1、动火作业在禁火区进行焊接与切割作业及在易燃易爆场所使用喷灯、电钻、砂轮等进行可能产生火焰、火花和赤热表面的临时性作业。
2、动火作业分类①特殊危险动火作业:在生产运行状态下的易燃易爆物品生产装置,输送管道、储罐等部位上及其特殊危险场所的动火作业。
②一级动火作业:在易燃易爆场所进行的动火作业。
③二级动火作业:除特殊危险动火作业和一级动火作业以外的动火作业。
3、动火作业安全要求④动火作业前应清除动火现场及周围的易燃物品或采取其他有效的安全防护措施,配备足够适用的消防器材。
⑤动火作业前,应检查电、气焊工具,保证安全可靠,不准带病使用。
⑥动火作业完毕应清理现场,确认无残留火种后方可离开。
⑦动火作业前要取样分析。
⑧如无法进行取样分析,应由分管领导或总工程师签字同意,另做具体处理。
4、《动火安全作业证》的管理●《动火安全作业证》由申请动火单位指定动火项目负责人办理。
办证人应按《动火安全作业证》的项目逐项填写,不得空项,然后根据动火等级,由动火地点所在单位主管领导初审签字,经安环科复检签字,报分管领导和总工程师终审批准。
●动火负责人持办理好的《动火安全作业证》到现场,检查动火作业安全措施落实情况,确认安全措施可靠向动火人和监火人交代安全注意事项后,将《动火安全作业证》交给动火人。
●一份《动火安全作业证》只准在一个动火点使用,动火后,由动火人在《动火安全作业证》上签字。
参加动火作业的所有动火人应分别在《动火安全作业证》上签字。
●《动火安全作业证》不准转让、涂改,不准异地使用或扩大使用范围。
●《动火安全作业证》一式三份,终审批准人、动火人和安环科各持一份存查。
5、职责分工●动火项目负责人。
对动火作业全面负责,必须在动火作业前详细了解作业内容和动火部位及周围情况,参与动火安全措施的制定、落实,向作业人员交代作业任务和防火安全注意事项;作业完成后,组织检查现场,确认无遗留火种,方可离开现场。
