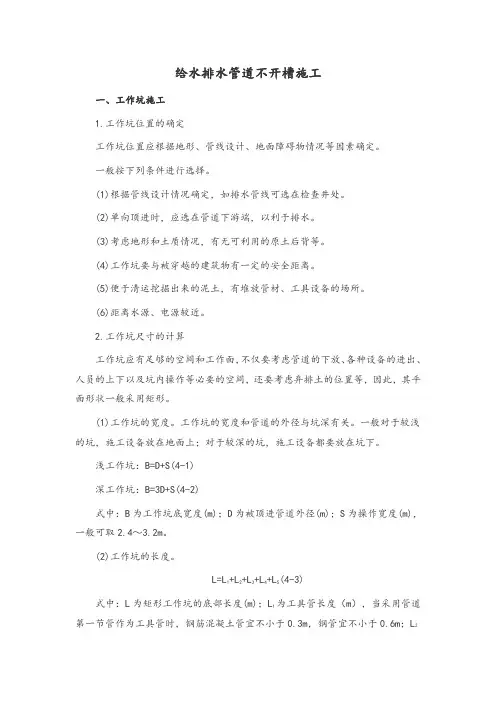

给水排水管道不开槽施工一、工作坑施工1.工作坑位置的确定工作坑位置应根据地形、管线设计、地面障碍物情况等因素确定。
一般按下列条件进行选择。
(1)根据管线设计情况确定,如排水管线可选在检查井处。
(2)单向顶进时,应选在管道下游端,以利于排水。
(3)考虑地形和土质情况,有无可利用的原土后背等。
(4)工作坑要与被穿越的建筑物有一定的安全距离。
(5)便于清运挖掘出来的泥土,有堆放管材、工具设备的场所。
(6)距离水源、电源较近。
2.工作坑尺寸的计算工作坑应有足够的空间和工作面,不仅要考虑管道的下放、各种设备的进出、人员的上下以及坑内操作等必要的空间,还要考虑弃排土的位置等,因此,其平面形状一般采用矩形。
(1)工作坑的宽度。
工作坑的宽度和管道的外径与坑深有关。
一般对于较浅的坑,施工设备放在地面上;对于较深的坑,施工设备都要放在坑下。
浅工作坑:B=D+S(4-1)深工作坑:B=3D+S(4-2)式中:B为工作坑底宽度(m);D为被顶进管道外径(m);S为操作宽度(m),一般可取2.4~3.2m。
(2)工作坑的长度。
L=L1+L2+L3+L4+L5(4-3)式中:L为矩形工作坑的底部长度(m);L1为工具管长度(m),当采用管道第一节管作为工具管时,钢筋混凝土管宜不小于0.3m,钢管宜不小于0.6m;L2为管节长度(m);L3为运土工作间长度(m);L4为千斤顶长度(m);L5为后背墙的厚度(m)。
(3)工作坑的深度。
H1=h1+h2+h3(4-4)H2=h1+h3(4-5)式中:H1为顶进坑地面至坑底的深度(m);H2为接受坑地面至坑底的深度(m);h 1为地面至管道底部外缘的深度(m);h2为管道外缘底部至导轨底面的高度(m);h3为基础及其垫层的厚度(m),但应不小于该处坑室的基础及垫层厚度。
3.工作坑施工方法工作坑施工方法有两种:一种方法是采用钢板桩或普通支撑,用机械或人工在选定的地点,按设计尺寸挖成,坑底用混凝土铺设垫层和基础;另一种方法是利用沉井技术,将混凝土井壁下沉至设计高度,用混凝土封底。

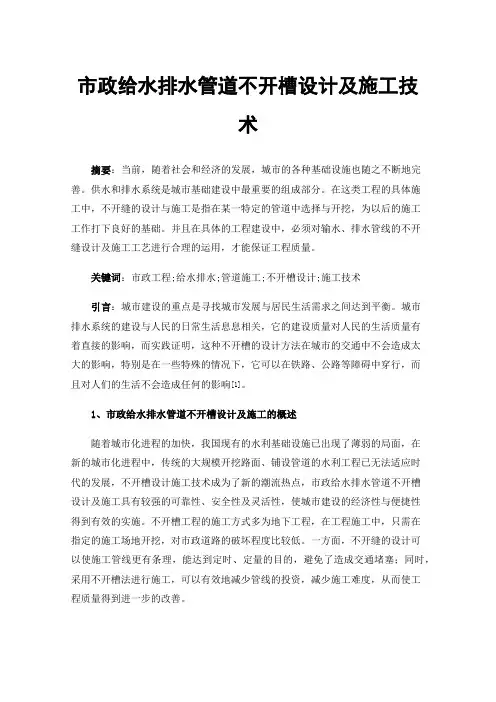

市政给水排水管道不开槽设计及施工技术摘要:当前,随着社会和经济的发展,城市的各种基础设施也随之不断地完善。
供水和排水系统是城市基础建设中最重要的组成部分。
在这类工程的具体施工中,不开缝的设计与施工是指在某一特定的管道中选择与开挖,为以后的施工工作打下良好的基础。
并且在具体的工程建设中,必须对输水、排水管线的不开缝设计及施工工艺进行合理的运用,才能保证工程质量。
关键词:市政工程;给水排水;管道施工;不开槽设计;施工技术引言:城市建设的重点是寻找城市发展与居民生活需求之间达到平衡。
城市排水系统的建设与人民的日常生活息息相关,它的建设质量对人民的生活质量有着直接的影响,而实践证明,这种不开槽的设计方法在城市的交通中不会造成太大的影响,特别是在一些特殊的情况下,它可以在铁路、公路等障碍中穿行,而且对人们的生活不会造成任何的影响[1]。
1、市政给水排水管道不开槽设计及施工的概述随着城市化进程的加快,我国现有的水利基础设施已出现了薄弱的局面,在新的城市化进程中,传统的大规模开挖路面、铺设管道的水利工程已无法适应时代的发展,不开槽设计施工技术成为了新的潮流热点,市政给水排水管道不开槽设计及施工具有较强的可靠性、安全性及灵活性,使城市建设的经济性与便捷性得到有效的实施。
不开槽工程的施工方式多为地下工程,在工程施工中,只需在指定的施工场地开挖,对市政道路的破坏程度比较低。
一方面,不开缝的设计可以使施工管线更有条理,能达到定时、定量的目的,避免了造成交通堵塞;同时,采用不开槽法进行施工,可以有效地减少管线的投资,减少施工难度,从而使工程质量得到进一步的改善。
不开槽施工技术适用于铁路、公路、江河、建筑物、闹市区、古迹保护区、环境保护区等不能挖掘的城市管线的铺设、更修和维修。
在城市给水、排水工程中采用不开槽施工技术,具有以下优点:施工效率高。
该设备能在一般施工场地中正常工作,并能在施工场地内自由出入,施工速度快,操作性强,施工效率高,能有效地缩短施工时间。

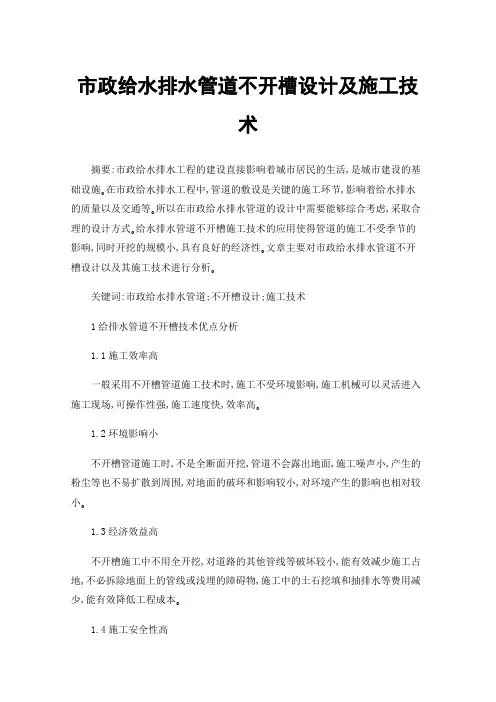

市政给水排水管道不开槽设计及施工技术摘要:市政给水排水工程的建设直接影响着城市居民的生活,是城市建设的基础设施。在市政给水排水工程中,管道的敷设是关键的施工环节,影响着给水排水的质量以及交通等。所以在市政给水排水管道的设计中需要能够综合考虑,采取合理的设计方式。给水排水管道不开槽施工技术的应用使得管道的施工不受季节的影响,同时开挖的规模小,具有良好的经济性。文章主要对市政给水排水管道不开槽设计以及其施工技术进行分析。关键词:市政给水排水管道;不开槽设计;施工技术1给排水管道不开槽技术优点分析1.1施工效率高一般采用不开槽管道施工技术时,施工不受环境影响,施工机械可以灵活进入施工现场,可操作性强,施工速度快,效率高。1.2环境影响小不开槽管道施工时,不是全断面开挖,管道不会露出地面,施工噪声小,产生的粉尘等也不易扩散到周围,对地面的破环和影响较小,对环境产生的影响也相对较小。1.3经济效益高不开槽施工中不用全开挖,对道路的其他管线等破坏较小,能有效减少施工占地,不必拆除地面上的管线或浅埋的障碍物,施工中的土石挖填和抽排水等费用减少,能有效降低工程成本。1.4施工安全性高采用不开槽施工技术时,能有效避免深基坑施工,管道焊接也可在地面完成,施工中不受季节影响,对于施工安全性有保障。2市政施工中给排水管道不开槽施工的技术2.1浅埋暗挖施工技术分析浅埋暗挖施工技术是市政施工给排水管道不开槽施工技术中的主要应用方式,在浅埋暗挖施工中,需要严格按照设计的要求来对导轨的安装坡度进行设置,在管道的材料选择中一般采用的为钢质的管道,同时考虑管道的轻度以及刚性是否能够满足施工的要求,保证施工的质量和进度。施工顶进中的顶力也是重点考虑的问题,对轴线的安装中可以根据具体的情况采用对称管道或者水平管道的方式;还需要保证导轨与顶铁的接触更加顺畅,消除接触中的阻滞,进而防止出现传力或者受力的不平衡,使力度的分配更加均匀。在顶进作业的过程中,施工人员需要缩短顶铁停留的时间,并对顶铁的运行状态进行定期观察,保证顶铁的正常工作;在导轨与顶铁间可以放置一些缓冲的材料,从而减小摩擦力;还需要使管道中心与千斤顶处于垂直对称的状态,并在支架上进行固定;此外对千斤顶的油路进行并联,并配备一系列的控制系统。在安装外油泵、换向阀以及千斤顶等设施后,还需要对整个系统进行调试,防止出现一些遗漏的问题,并按照规定的速度来推进千斤顶。在千斤顶的推进中,开始可以采用缓慢的速度进行,当各个配件磨合后,再采用正常的速度来行进。2.2顶管、盾构后背墙的施工技术分析顶管工作井的施工过程中,需要以顶管机的设计为基础,来对曲平面的尺寸进行确定,保证深度与顶管机操作的要求相符。在市政给排水施工的过程中,管道的材料不同,因此在施工的过程中需要注意的事项也存在差异。如果施工所选择的管道为混凝土管道,那么洞权最低点需要相距底板60厘米左右。如果选择的管道为钢管,需要预留出相应的作业高度。工作井的平面尺寸确定时,还需要考虑到施工车架、材料运输、安装拆除以及设备布置等多种因素,进而使得工作井的尺寸设置更加合理,保证市政给排水管道施工的质量和进度。后背墙施工的过程中,后背墙的刚度、强度等都需要满足盾构和顶管的要求。保证后背墙平面的平整性和坚实性,同时要保证墙面与掘进轴线的垂直,从而使施工过程中的作用力能够发挥到最大的水平。盾构法施工,是利用一种衬砌以及集地下掘进结合的施工设备来进行施工的,其中包括衬砌环、切削环以及支承环。2.3工作井洞口施工技术分析工作井洞口施工的过程中,需要先将进、出洞口的位置根据施工的要求进行合理的设计和预留,如果工作井洞口的土层不够稳定,必须要根据实际的施工情况对土体进行改良和加固,在加固后还需要进一步检查洞口土体的渗水情况以及强度,保证洞口的稳定性。在临时封口的设置中,还需要对施工的安全以及土层的变形等因素进行综合的考虑,保证封门拆除的简易性,进而减少封门设置对洞口的影响。2.4给排水管道不开槽施工的质量验收在给排水管道不开槽施工中,必须要对工程的质量进行验收,涉及到管道的材料、半成品以及成品等多个项目。同时必须保证质量与施工的要求相符。比如混凝土,需要保证水泥的质量,要求必须具有合格出厂标签等,符合国家相关的标准,强度以及规格等都满足施工的具体要求。这样才能够保证施工的质量能够满足施工的设计要求,进而保证市政给排水管道设计以及施工的质量和效率。3市政给水排水管道不开槽施工控制3.1施工人员要求作业人员应参加企业组织的以作业技能为主题的培训,了解作业的各个环节,了解机械的操控方法,熟悉所有的技术指标等,且对在作业过程中或许产生的有关状况进行提前了解,任一作业环节均应积极了解核心环节的操控点,基于施工技艺与技术举措确定作业进度,确保作业安全,在节省资金投入与作业安全的基础上,按时并且保证质量地完成工作。3.2施工设备的要求在市政给排水管线作业期间,作业人员应按有关要求对作业所要使用的机械加以安装、检测,且对作业机械进行调试,只有确保作业机械处于正常状态,才可以运用到管道建设中。(1)作业机械、主要配套设施与辅助体系装设完毕后,经过调试和安全功能测验,达到有关要求后才能投入使用。(2)管道内要用到的浆液喷射系统、浆液浇筑系统、横向运送设施和其他辅助系统应与安全作业、文明作业等有关要求相符。(3)作业电力供应应设计双路电源,且可自行切换;照明用电与动力用电应分开供给,施工面照明应选择使用低压供电。3.3工作井洞口施工(1)工作井洞口作业期间,应先把进洞口与出洞口的地点按作业的要求科学留出,若工作井洞口的土层不稳固,一定要依据真正的作业状况对土地加以改良与增固,在增固后还应查看洞口土地的水渗漏状况和水流强度,确保洞口的稳固。(2)在临时封口设计中,还应整体考量作业的安全和土层形状改变等要素,确保封门拆卸的简单易操作,从而降低封门设计对洞口产生的不良影响。3.4管道质量的控制(1)为保证给排水管线的作业品质,首先应保证排水管道自身的品质与有关规定相一致,当选用的给排水管道材料是玻璃材质时,管道的直径与顶进状况应依据作业的现实状况与国家规定确定。(2)应在排水管道外端设立恰当的防腐架构层,不但要满足防腐等有关要求,还需要达到设计强度,保证在顶管顶进期间,架构层不受损。(3)如果运用玻璃材质的管道,既要达到国家的有关要求,还要依据管径和顶进作业的现实状况,确定衬垫的具体规格。3.5施工质量验收(1)在给排水管线不开槽作业中,应对工程的建造品质加以把控,牵涉到管线的建材、成品和半成品等诸多内容。另外一定要确保质量和作业要求相一致。(2)混凝土一定要确保水泥的品质,在项目中使用的水泥须有符合设计要求的出厂证明等,须达到国家标准和规范的有关要求,尺寸、强度等均为作业要求保持一致。如此才可以确保作业质量达到设计要求,从而确保市政给排水管线设计和建设的质效。4结束语市政给水排水管道不开槽设计及其施工技术的应用,可以极大地保证城市交通的正常运行,同时还可以降低施工成本,提高建筑工程施工质量。当然市政给排水管道不开槽设计和作业并非简易的工作,其施工技术和质量控制牵涉到诸多层面。因此,在作业实践中应整体考量各种要素,基于工程的现实状况编制科学的施工计划,而且严控作业质效,管控施工机械品质与作业材料,从而促进城市的给排水建设能更加完善。参考文献[1]李慧.市政给排水工程造价控制与管理的措施[J].工程技术研究,2016(6):130,134.[2]敬锋.探讨市政排水管道不开槽设计及施工技术要点[J].四川水泥,2014(8):122.[3]孟繁超.排水管道不开槽设计及施工技术实践研究[J].江西建材,2014(24):87.。
市政给水排水管道不开槽设计及施工技术摘要:给水排水管道属于市政给排水中的重要组成部分,为了保障其中管道工程的质量,必须首先进行科学合理的设计工作。
本文主要针对市政给水排水管道不开槽设计及施工技术的应用进行分析,明确其优势,提出技术方案和实际应用措施,以供参考。
关键词:市政;给水排水管道;不开槽设计;施工技术市政给水排水属于城市建设中最基础的部分之一,在我国经济快速发展的背景下,城市基础设施建设越来越完善,为了进一步推动城市发展和满足人民群众的生活需求,有必要针对给排水管道的施工进行进一步优化。
将不开槽设计的方式应用于市政给水排水管道的设计和施工当中,其可呈现出挖量土方少以及对交通影响小的优势,应用价值较高,有利于提升施工质量,并为城市整体健康运行提供保障,所以针对市政给水排水管道不开槽设计及施工技术进行探究具有重要意义。
一、给水排水管道不开槽的优势不开槽技术可以在穿越铁路、河流、公路、闹市区、建筑物、环境保护区、古迹保护区等不适合、不允许开挖但是需要铺设、修复和更新市政管线的区域中应用,将其应用于市政给水排水工程中时,其主要能够呈现出以下优势:(1)施工效率较高:钻机可以在几乎全部工作环境中正常作业,进出现场灵活,并且施工速度较快、可操作性较强,有利于提升施工效率和缩短工期;(2)环境影响小:施工过程中几乎不产生粉尘、噪音等污染,地貌破坏程度较小,相关的交通、环境等基本不会受到影响;(3)经济效益高:施工过程中不需开挖,所以不需支出土方挖填以及基坑抽水等相关费用,使投入成本降低;(4)施工安全性高:施工人员几乎全程为地面作业状态,管道焊接操作也可在地面上完成,不需进入深基坑等恶劣的工作环境中,施工过程安全性较高[1]。
二、不开槽技术方案(1)选择顶管顶进方式:以各项施工要求为基础,针对管道周边的地质、水文环境进行全面分析,选择适宜的顶管顶进方法。
若排水管道周边针对控制变形底层以及降水条件等提出了明确要求,进入实际施工阶段以后,必须使用封闭式的土压平衡管进行施工,如果施工过程中需要应用小直径的金属管道,并且需要针对底层无变形进行严格控制,则应选择一次顶进的顶管顶进方式。
市政给水排水管道不开槽施工技术的实施与运用【摘要】不开槽施工是指在市政给排水工程施工中不采用全线开挖的方式进行施工,而是对管线的特定位置进行开挖,从而保证其后期建设环节的顺利施工。
不开糟施工方式能够无破坏性的进行施工,并且施工的方式经济可行,具有良好的经济效益。
;当施在市政给排水工程设计过程中,设计者必须要将管径的外径、长度以及水文地质条件等各个因素考虑在其中,并根据以上的条件以及经济方面的因素,确定定向钻机的回转扭矩和回拖力,同时注意考虑安全储备问题。
对导向探测仪进行配置的时候,需要考虑到定向钻机类型、穿越障碍物类型、探测深度以及现场探测条件。
若需要选用浅埋暗挖的方式进行施工,那么在施工之前,技术人员必须要对施工现场的实际情况进行分析,只有将所有可能发生的影响因素进行综合考虑,才能够选择最科学合理的施工技术,从而保证工程的施工质量。
3、对于管节的要求我们必须要严格的按照相关规定和设计要求,进行选择,对于玻璃钢管的要求,要根据其管径的大小和顶进情况综合国家的标注进行挑选。
对于钢管的质量要求,设备,严格的按照施工设计图纸进行操作,在施工过程中,要尽量保证工作井井底的干燥、稳定,开挖结束后要对工作井进行封底操作,最后要在工作井口的周围设置安全防护栏及其他防护措施,确保井内通道的安全。
1、顶管和盾构后背墙施工在进行后背墙施工时,后背墙的结构强度、刚度必须符合顶管、盾构最大允许顶力的要求,在施工过程中要确保后背墙平面平整坚实,并要和掘进轴线相垂直,这样能保证作用力的良好传递。
在正式施工前,施工人员要对后背土体的允许抗力进行计算,如果计算结果不符合相关规定,要根据实际情况对后背土体进行加固;当后背墙为装配式时,可以采用方木、型钢、钢板等进行组装,后背墙的底部可以在工作坑底500mm出进行安装,在组装后背墙时,要保证组装构件规格一致,紧;当后当工作井洞口土层不稳定时,要根据实际情况对洞口土体进行加固、改良,然后对洞口土体的强度、渗水状况等进行检查,确保洞口土体有良好的稳定性。

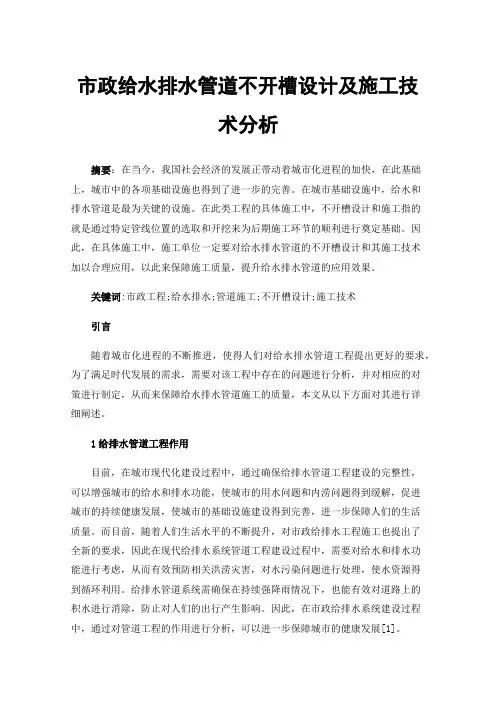

市政给水排水管道不开槽设计及施工技术分析摘要:在当今,我国社会经济的发展正带动着城市化进程的加快,在此基础上,城市中的各项基础设施也得到了进一步的完善。
在城市基础设施中,给水和排水管道是最为关键的设施。
在此类工程的具体施工中,不开槽设计和施工指的就是通过特定管线位置的选取和开挖来为后期施工环节的顺利进行奠定基础。
因此,在具体施工中,施工单位一定要对给水排水管道的不开槽设计和其施工技术加以合理应用,以此来保障施工质量,提升给水排水管道的应用效果。
关键词:市政工程;给水排水;管道施工;不开槽设计;施工技术引言随着城市化进程的不断推进,使得人们对给水排水管道工程提出更好的要求,为了满足时代发展的需求,需要对该工程中存在的问题进行分析,并对相应的对策进行制定,从而来保障给水排水管道施工的质量,本文从以下方面对其进行详细阐述。
1给排水管道工程作用目前,在城市现代化建设过程中,通过确保给排水管道工程建设的完整性,可以增强城市的给水和排水功能,使城市的用水问题和内涝问题得到缓解,促进城市的持续健康发展,使城市的基础设施建设得到完善,进一步保障人们的生活质量。
而目前,随着人们生活水平的不断提升,对市政给排水工程施工也提出了全新的要求,因此在现代给排水系统管道工程建设过程中,需要对给水和排水功能进行考虑,从而有效预防相关洪涝灾害,对水污染问题进行处理,使水资源得到循环利用。
给排水管道系统需确保在持续强降雨情况下,也能有效对道路上的积水进行消除,防止对人们的出行产生影响。
因此,在市政给排水系统建设过程中,通过对管道工程的作用进行分析,可以进一步保障城市的健康发展[1]。
2市政给水排水管道不开槽设计优势在市政工程的给水排水设计施工中,管道的不开槽设计具有很多优势,首先是施工效率的提升,因为这种施工技术并不会受到环境因素影响,机械设备也十分灵活,施工速度很快,所以可实现施工效率的显著提升。
其次是对环境影响小,通过该技术施工时,产生的噪音、粉尘等都比较少,所以周边环境所受的影响也非常小。

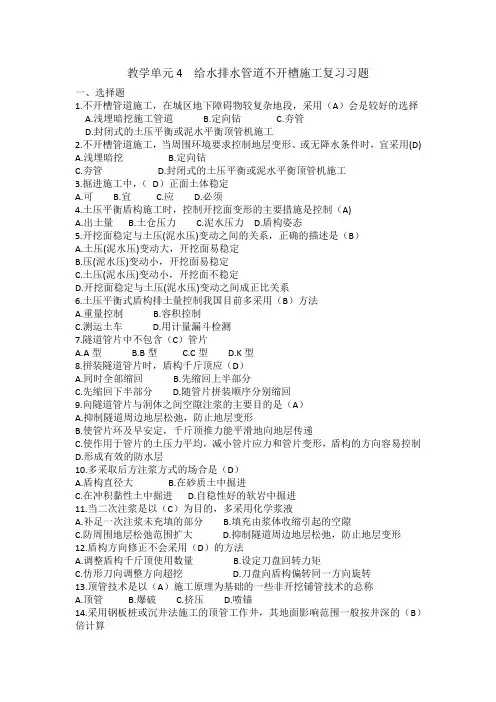

教学单元4 给水排水管道不开槽施工复习习题一、选择题1.不开槽管道施工,在城区地下障碍物较复杂地段,采用(A)会是较好的选择A.浅埋暗挖施工管道B.定向钻C.夯管D.封闭式的土压平衡或泥水平衡顶管机施工2.不开槽管道施工,当周围环境要求控制地层变形、或无降水条件时,宜采用(D)A.浅埋暗挖B.定向钻C.夯管D.封闭式的土压平衡或泥水平衡顶管机施工3.掘进施工中,(D)正面土体稳定A.可B.宜C.应D.必须4.土压平衡盾构施工时,控制开挖面变形的主要措施是控制(A)A.出土量B.土仓压力C.泥水压力D.盾构姿态5.开挖面稳定与土压(泥水压)变动之间的关系,正确的描述是(B)A.土压(泥水压)变动大,开挖面易稳定B.压(泥水压)变动小,开挖面易稳定C.土压(泥水压)变动小,开挖面不稳定D.开挖面稳定与土压(泥水压)变动之间成正比关系6.土压平衡式盾构排土量控制我国目前多采用(B)方法A.重量控制B.容积控制C.测运土车D.用计量漏斗检测7.隧道管片中不包含(C)管片A.A型B.B型C.C型D.K型8.拼装隧道管片时,盾构千斤顶应(D)A.同时全部缩回B.先缩回上半部分C.先缩回下半部分D.随管片拼装顺序分别缩回9.向隧道管片与洞体之间空隙注浆的主要目的是(A)A.抑制隧道周边地层松弛,防止地层变形B.使管片环及早安定,千斤顶推力能平滑地向地层传递C.使作用于管片的土压力平均,减小管片应力和管片变形,盾构的方向容易控制D.形成有效的防水层10.多采取后方注浆方式的场合是(D)A.盾构直径大B.在砂质土中掘进C.在冲积黏性土中掘进D.自稳性好的软岩中掘进11.当二次注浆是以(C)为目的,多采用化学浆液A.补足一次注浆未充填的部分B.填充由浆体收缩引起的空隙C.防周围地层松弛范围扩大D.抑制隧道周边地层松弛,防止地层变形12.盾构方向修正不会采用(D)的方法A.调整盾构千斤顶使用数量B.设定刀盘回转力矩C.仿形刀向调整方向超挖D.刀盘向盾构偏转同一方向旋转13.顶管技术是以(A)施工原理为基础的一些非开挖铺管技术的总称A.顶管B.爆破C.挤压D.喷锚14.采用钢板桩或沉井法施工的顶管工作井,其地面影响范围一般按井深的(B)倍计算A.1B.1.5C.2D.2.515.顶管施工流程中,顶管机就位后,紧接的下一步工序是(B)A.顶管机掘进B.顶管机穿墙出洞C.管段拼装D.中继间安装16.对于水加压平衡顶管施工工法,安装好进泥泵和排泥泵的下一道工艺是(C)A.安装泥浆搅拌筒及泥浆泵B.砌筑泥浆沉淀池C.安装进排泥管和旁通阀D.放样17.解决长距离顶管的顶力问题主要是考虑如何克服管壁外周的(C)A.水压力B.土压力C.摩阻力D.浮力18.当采用钢筋混凝土管作为顶管的管道时,不采用下列哪种接口形式(B)A.平口管B.斜口管C.企口管D.承口管19.供顶管机头进坑和拆卸用的工作井称为(D)A.安装井B.出入井C.顶进井D.接收井20.土压平衡顶管一般适用于砂性土的土层中直径(D)管道A.400~700mmB.700~1100mmC. 1000~1600mmD. 1650~2400mm21.顶管泥浆管道的总管直径一般为(A)A.40~50mmB.50~60mmC. 60~70mmD. 70~80mm22.水平定向钻机的工作环境温度为(A)A.-10℃~+40℃B.-5℃~+30℃C.0℃~+50℃D. 0℃~+60℃23.钻进导向孔时,水平定向钻杆按设计的进入点以预先确定的(C)角度钻入地层A.1°~4°B.4°~8°C.8°~12°D.12°~16°24.水平定向钻进过程中,下列哪个不是钻进泥浆的监控技术参数(D)A.粘度B.密度C.固相含量D.坍落度25.当水平定向钻进在漏失较大的地层中施工时,宜用下列哪种钻进液体(A)A.化学浆液B.膨润土C.聚合物加膨润土D.脲醛树脂水泥球26.下列哪个不是水平定向钻进液化学浆液的特点(B)A.凝固时间可调B.增粘效果好C.渗透能力好D.流动性好27.根据地质勘探和环境调查资料,结合本地区顶管施工经验,合理选择(B)是保证顶管顺利施工的关键A.顶管长度B.顶管机头C.顶管埋深D.顶管直径28.土压平衡顶管以土体切削量为常量,以(B)位变量进行控制,以减少对正面土体的挠动,减小地表的沉降与隆起A.排水量B.排土量C.掘进长度D.开挖截面大小二、所选题:1.常用不开槽管道施工方法有(ABCE)等A.顶管法B.盾构法C.浅埋暗挖法D.螺旋钻法E.夯管法2.顶管顶进方法的选择,应根据工程设计要求、工程水文地质条件、周围环境和现场条件,经技术经济比较后确定,并应符合下列规定:(ABCD)A.采用敞口式(手掘式)顶管时,应将地下水位降至管底以下不小于0.5m处,并应采取措施,防止其他水源进入顶管的管道B.当周围环境要求控制地层变形或无降水条件时,宜采用封闭式的土压平衡或泥水平衡顶管机施工C.穿越建(构)筑物、铁路、公路、重要管线和防汛墙等时,应制订相应的保护措施D.根据工程设计、施工方法、工程和水文地质条件,对邻近建(构)筑物、管线,应采崩土体加固或其他有效的保护措施E.大口径的金属管道,当无地层变形控制要求且顶力满足施工要求时,可采用一次顶进的挤密土层顶管法3.应根据(ABDE)确定定向钻机的回转扭矩和回拖力A.终孔孔径B.轴向曲率半径C.管道管材D.安全储备E.管道长度4.夯管锤的锤击力应根据(ACDE)确定A.管径B.管道管材C.安全储备D.工程地质、水文地质和周围环境条件E.管道长度5.盾构是用来开挖土砂类围岩的隧道机械,由(ACE)等部分组成A.切口环B.切削刀盘C.支撑环D.出土系统E.盾尾6.盾构法施工隧道的主要步骤为(ABCD)A.在拟建隧道的起始端和终结端各建一个工作井,盾构在起始端工作井内安装就位B.依靠盾构千斤顶推力将盾构从起始工作井的墙壁开不孔处推出C.盾构沿着设计轴线推进,同时不断出土和安装衬砌管片,直至进入终结端工作井D.盾尾脱出后,及时向衬砌背后的空隙注浆,用以防止地层移动和稳定衬砌环位置E.盾构穿越工作井再向前推进7.盾构施工时应有有效措施控制(BCDE)A.刀盘磨损B.开挖面变形C.盾构姿态D.盾尾处变形E.衬砌质量8.密闭式盾构掘进控制要素有(ABCD)A.开挖B.线形C.注浆D.一次衬砌E.二次衬砌8.盾构施工中,对进出洞口外侧的土体进行改良的目的是(ABCE),保证盾构进出洞安全A.提高土体抗剪强度B.高土体抗压强度C.降低土体透水性D.提高土体刚度E.保持土体短期稳定9.盾构进洞前必须做好的工作有(ACDE)A.盾构轴线的方向传递测量B.再次加固进洞口外侧的土体C.严格按照工艺要求拆除洞口封门D.控制推进轴线在进洞要求的偏差范围内E.接收盾构的准备工作10.开挖面的土压控制值,是(ABC)之和A.地下水压B.土压C.预备压D.大气压E.附近水面变动值11.压平衡式盾构掘进时,理想地层的土特性是(ACDE)A.塑性变形好B.止水性低C.内摩擦小D.流塑至软塑状E.渗透性低12.控制土压仓内土砂的塑性流动性,是土压平衡式盾构施工的最重要要素之一,一般根据(ABC)掌握其塑流性状态A.排土性状B.土砂输送效率C.盾构机械负荷D.地层变化结果E.开挖面稳定状态13.泥浆性能控制是泥水平衡式盾构施工的最重要要素之一,泥浆性能包括:物理稳定性、化学稳定性、(ABDE)A.相对密度B.黏度C.含水率D.pH值E.含砂率14.隧道管片连接螺栓紧固的施工要点有(ACDE)A.先紧固环向(管片之间)连接螺栓,后紧固轴向(环与环之间)连接螺栓B.紧固轴向(环与环之间)连接螺栓,后紧固环向(管片之间)连接螺栓C.用扭矩扳手紧固.紧固力取决于螺栓的直径与强度。
