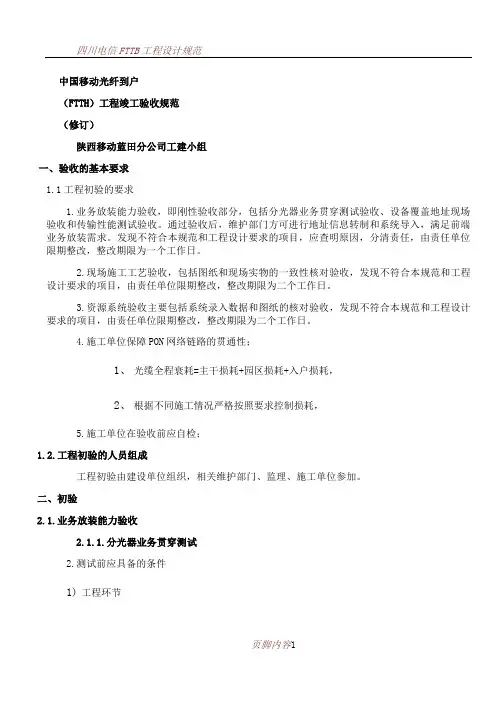

中国移动光纤到户(FTTH)工程竣工验收规范(修订)陕西移动蓝田分公司工建小组一、验收的基本要求1.1工程初验的要求1.业务放装能力验收,即刚性验收部分,包括分光器业务贯穿测试验收、设备覆盖地址现场验收和传输性能测试验收。
通过验收后,维护部门方可进行地址信息转制和系统导入,满足前端业务放装需求。
发现不符合本规范和工程设计要求的项目,应查明原因,分清责任,由责任单位限期整改,整改期限为一个工作日。
2.现场施工工艺验收,包括图纸和现场实物的一致性核对验收,发现不符合本规范和工程设计要求的项目,由责任单位限期整改,整改期限为二个工作日。
3.资源系统验收主要包括系统录入数据和图纸的核对验收,发现不符合本规范和工程设计要求的项目,由责任单位限期整改,整改期限为二个工作日。
4.施工单位保障PON网络链路的贯通性;1、光缆全程衰耗=主干损耗+园区损耗+入户损耗,2、根据不同施工情况严格按照要求控制损耗,5.施工单位在验收前应自检;1.2.工程初验的人员组成工程初验由建设单位组织,相关维护部门、监理、施工单位参加。
二、初验2.1.业务放装能力验收2.1.1.分光器业务贯穿测试2.测试前应具备的条件1)工程环节①分光器已按照工程设计、施工相关规范完成建设②分光器至OLTPON口的上行光路已完成跳纤;③已在分光器正面显著位置处张贴分光器编码标签;④分光器末梢的光路衰耗值应在-25dbm以内;2.1.2.设备覆盖地址按规范录入系统设备覆盖地址2.1.3.传输性能测试1.根据不同接入场景计算出额定光衰值,实测数值应小于或等于额定值。
测试时将光分路器从光线路中断开,分段对光缆中的光纤逐根进行测试。
测试内容应包括1310nm、1550nm波长的光衰减和每段光链路的长度,并记录测试数据。
测试时应注意方向性,即上行方向采用1310nm测试,下行方向采用1550nm进行测试。
当入户光缆用户侧未成端时,必须采用红光源对入户光缆段进行通光测试,以保证两端纤芯一一对应和畅通。
广东联通F T T H工程验收规范(试行版)目录一、总则 (1)二、工程验收组织和分工...................................................................... 错误!未定义书签。
三、工程验收流程和内容 (2)1.工程验收流程 (2)2.工程配合及验收 (2)3.测试要求及性能要求 (5)4.结算送审 (8)5.工程档案资料管理 (8)一、总则1)本流程是中国联通FTTH工程的施工质量检查、随工检验、工程验收的依据,适用于新建、扩建、改建的FTTH接入工程。
2)本流程所涉及的工程验收相关测试内容、测试方法、测试指标参见《中国联通EPON施工及验收规范(试行)》、《2011年中国联通FTTH建设规范(试行)》、《广东联通2011年FTTH网络建设指导意见》及《广东联通FTTH工程设计规范》等相关规范。
3)本流程将随着技术的发展与网络的演进进行相应的修订和增补。
4)施工单位应严格执行本流程的规定,加强施工质量的检查工作,确保工程的施工质量。
建设单位应通过工程监理(或建设单位的随工代表)依据本流程和工程设计要求,加强对工程建设的施工技术监督工作,并组织随工检验和签证。
5)施工单位制定的施工工艺操作规程应贯彻执行本流程的要求。
6)执行本流程个别条文有困难时,应充分论述理由,并提供报告呈主管部门审批。
二、工程验收组织和分工1)验收工作采取“统一部署、分步实施、协调配合、责任到人”的方针。
2)广东联通网络建设部门负责验收规范的制定,督促、检查、指导分公司的验收工作,验收工作由各地市分公司具体实施。
3)工程验收前,各市分公司应组织相应工程的验收小组具体负责工程验收工作。
4)工程验收小组由建设单位组织运维部门、计划物资部门、财务部门等方面的人员组成,并应有设计单位、施工单位、监理单位等参加,被验方具体执行测试工作,并负责提供测试仪表和工具。
5)验收小组应遵循验收原则,检查各项内容,对工程建设的质量情况做出书面综合的评价与结论。
