房建工程模板施工方案
- 格式:doc
- 大小:767.50 KB
- 文档页数:36
模板工程施工方案一、模板工程控制工作程序及模板的选用模板工程质量控制程序××工程模板的选用表表5-41、地下室外墙模板1、面采用定型组合模板,所有模板板缝均粘海绵条,防止漏浆。
模板应沿墙高横向布置,拼缝上下应错开,遇有预埋件,采用50mm进位模数的木模板,固定时用圆钉与周围模板连接,不准在模上开洞或把预埋件固定在模板上,模板安装前应在模底采用1:3水泥砂浆统一找平,墙筋底距板面上15-20cm处,焊垂直墙面的直径12水平限位钢筋,间距为1米。
2、系统:支撑竖向间距为75cm,每道采用2根φ48×3.5mm钢管作竖楞支承,横向间距从墙顶向下2.1米以下60-70厘米,以上为75-85厘米,下端距底为200-300,上端距顶为300-350mm。
每道同样采用2根直径48×3.5mm钢管。
在纵横向钢管交叉处采用直径14穿墙止水螺栓固定,内墙采用直径14带塑料管的穿墙止水螺栓固定,另外墙外侧,同样采用φ48×3.5mm钢管扣件支撑,间距为2-2.5米,用斜钢管一端顶紧模板,另一端在土壁上垫上50mm厚木板。
3、板安装注意事项:穿墙螺栓规格和间距应按模板设计的规定边安装边校正,并注意使两侧穿孔的模板对称放置,以使穿墙螺栓与模板保持垂直。
模板背楞必须用100*100mm木方拼装,以保证模板整体刚度。
墙模板一次支设到顶。
地下室外墙均采用止水螺栓(见图5-12)2、梁柱接头模板的选用梁柱接头模板采用定型木模板与主梁模板连成整体,在模板接缝处贴2mm厚海绵条,以确保梁柱节头处垂直、方正,确保梁柱不抹灰。
3、顶板模板及支撑的选用4、采用12mm厚竹胶合板模板,加快拆体系。
加快模板的周转速度,从而加快施工速度。
所有胶合板板面均采取硬拼板面,板边不直处用手工刨刨直,当不能满足拼缝要求时,应用橡皮条、海绵条嵌缝,保证板面平整不漏浆,确保混凝土外观平整光洁。
5、模板安装:大小龙骨跨度均须根据楼板厚度和所采用的施工方法,经计算其刚度来确定。
第1篇一、项目概述1. 项目名称:__________小区房屋维修工程2. 项目地点:__________市__________区__________街道3. 项目规模:__________栋楼,总建筑面积约__________平方米4. 项目业主:__________房地产开发有限公司5. 施工单位:__________建筑工程有限公司二、维修施工目的为确保小区房屋结构安全、使用功能完善,提高居住舒适度,本次维修施工旨在解决以下问题:1. 修复房屋结构安全隐患;2. 改善房屋使用功能;3. 提升小区整体形象;4. 满足业主居住需求。
三、维修施工范围及内容1. 维修范围:小区内所有房屋主体结构、公共设施及配套设施的维修。
2. 维修内容:(1)房屋主体结构维修:1)墙体裂缝修补;2)屋面防水处理;3)楼地面修复;4)门窗更换及维修;5)楼梯扶手、栏杆维修;6)阳台维修;7)地下室防水处理。
(2)公共设施及配套设施维修:1)小区道路、绿化带修复;2)照明设施更换;3)消防设施检查及维修;4)电梯维修及保养;5)供水、供电、供气等设施维修。
四、维修施工组织及人员安排1. 施工组织机构:(1)项目经理:全面负责施工过程中的各项工作,确保施工质量、进度及安全。
(2)项目副经理:协助项目经理开展工作,负责现场管理及协调。
(3)技术负责人:负责技术指导、施工方案编制及施工过程中的技术问题处理。
(4)质量负责人:负责施工过程中的质量控制,确保工程质量符合要求。
(5)安全负责人:负责施工过程中的安全管理,确保施工安全。
2. 人员安排:(1)施工人员:根据工程量及施工要求,合理配置施工人员,确保施工进度。
(2)技术人员:负责施工过程中的技术指导及现场技术支持。
(3)质量检测人员:负责施工过程中的质量检测,确保工程质量。
(4)安全管理人员:负责施工过程中的安全管理,确保施工安全。
五、维修施工进度计划1. 施工阶段划分:(1)准备阶段:施工前准备,包括施工方案编制、人员安排、材料采购等。
模板工程施工方案房建项目名称:某小区住宅楼施工工程1. 项目概况本工程位于某市某区,总建筑面积约为XXXX平方米,共有X栋住宅楼,每栋楼共X层。
楼高约XX米,建筑结构为钢筋混凝土框架结构。
项目计划施工周期为X个月,总造价预算约为XXX万元。
2. 施工组织设计及管理机构本项目施工组织设计由某施工单位承担,项目经理负责整个施工过程的管理与协调,施工总工程师负责技术指导和质量控制。
项目设立施工总指挥部,分工明确,协同配合。
3. 施工图及材料进场根据设计图纸和规范要求,先进行地基处理,确定地基沉降后进行基础施工。
材料进场时需经过验收,所有材料应符合国家标准和设计要求。
4. 地基和基础施工地基处理完成后,进行基础施工。
包括基槽开挖、模板搭设、钢筋安装、混凝土浇筑等工序,确保基础牢固。
5. 主体结构施工主体结构施工包括楼板、墙体、柱子、梁等的施工。
根据施工图纸和工艺要求,各项工序依次进行,确保结构安全牢固。
6. 建筑装饰及设备安装主体结构完成后,进行建筑装饰工程和设备安装。
包括内外墙粉刷、地面铺设、门窗安装、管道安装、电气线路敷设等工序。
7. 绿化及围墙施工楼体竣工后,进行绿化及围墙施工。
栽植植物、草坪,铺设人行道,建设围墙等,美化环境。
8. 竣工验收所有工程完成后,进行竣工验收。
包括结构安全、装饰工程质量、设备运行情况等方面的验收,达到设计要求后方可交付使用。
9. 安全防护措施为保障施工安全,现场设置安全警示标志,配备安全员、消防员等人员,定期开展安全培训,加强施工现场安全管理。
10. 环保措施为保护环境,减少施工对环境的影响,现场设置固定沉淀池,配备环保人员,定期监测施工现场的环境指标,确保环保合格。
11. 施工总结项目施工完成后,进行总结。
总结工程质量、进度、安全、环保等方面,吸取经验教训,提高施工水平。
12. 工程保修期工程竣工后,提供一定期限的保修期,负责维修工程中出现的质量问题,确保用户的权益。
房建施工方案模板一、工程概况工程名称:[填写具体工程名称]工程地点:[填写具体地点]工程规模:[描述工程规模,如建筑面积、层数、结构类型等]工程特点:[描述工程的特殊性、难点及特点]工程目标:[明确工程完成后的预期目标]二、施工组织组织架构:[描述项目组织架构,包括项目经理、技术负责人、各分项工程负责人等]人员配置:[根据工程需求,列出所需各类专业人员的数量及职责]施工队伍:[选择具备相应资质和经验的施工队伍,明确其任务及责任]三、施工计划工期安排:[根据合同要求和实际情况,制定详细的工期计划]施工顺序:[明确各分项工程的施工顺序,确保施工顺利进行]施工进度控制:[设立进度监控机制,确保工程按计划进行]四、施工技术基础工程:[描述基础工程的施工技术要求,如土方开挖、桩基施工等]主体结构:[明确主体结构的施工方法,如钢筋混凝土施工、钢结构安装等]装饰工程:[列出装饰工程的施工工艺和技术要求]安装工程:[描述给排水、电气、暖通等安装工程的施工技术和方法]五、质量保证质量管理体系:[建立健全的质量管理体系,确保工程质量]质量控制措施:[明确施工过程中各环节的质量控制措施]质量检测与验收:[设立质量检测机制,确保工程符合设计要求和相关标准]六、安全措施安全管理体系:[建立完善的安全管理体系,确保施工安全]安全教育与培训:[对施工人员进行安全教育和培训,提高安全意识]安全检查与整改:[定期进行安全检查,发现隐患及时整改]应急预案:[制定应急预案,应对可能发生的突发情况]七、资源调配材料采购与管理:[明确材料采购计划和管理制度,确保材料质量和供应及时]机械设备调配:[根据施工进度和需要,合理调配施工机械设备]劳动力配置:[根据施工计划,合理安排劳动力,确保施工顺利进行]八、环保措施扬尘控制:[采取湿式作业、封闭施工等措施,控制施工现场扬尘]噪音控制:[选用低噪音施工设备,合理安排施工时间,减少噪音污染]废水废渣处理:[对施工现场产生的废水废渣进行妥善处理,避免污染环境]绿色施工:[推广绿色施工技术,减少对环境的影响] 以上模板仅供参考,具体施工方案应根据实际工程情况进行调整和完善。

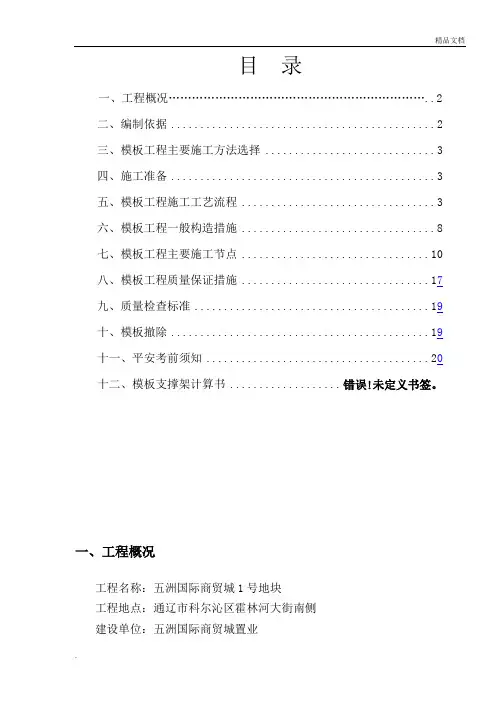

目录一、工程概况 (2)二、编制依据 (2)三、模板工程主要施工方法选择 (3)四、施工准备 (3)五、模板工程施工工艺流程 (3)六、模板工程一般构造措施 (8)七、模板工程主要施工节点 (10)八、模板工程质量保证措施 (17)九、质量检查标准 (19)十、模板撤除 (19)十一、平安考前须知 (20)十二、模板支撑架计算书 ................... 错误!未定义书签。
一、工程概况工程名称:五洲国际商贸城1号地块工程地点:通辽市科尔沁区霍林河大街南侧建设单位:五洲国际商贸城置业施工单位:中冶建工集团监理单位:上海同济监理咨询五洲国际商贸城位于通辽市霍林河大街南侧,新工六路西侧是以商场等配套设施组成的建筑群体,该建筑群体由多幢商业楼与综合楼组成,工程占地面积92826.59平方米,总建筑面积121460.74平方米,共有32个单体建筑,其中商铺建筑面积84646.16平方米、公寓31001.12平方米,二层结构高度为9.78米,四层办公楼结构高度为20.14米。
工程结构特点:16栋商铺和4栋配套办公楼为框架结构,办公楼与商铺中间设变形缝,主梁截面为250*850、200*600次梁为200*450。
底层采用0.8米*0.8米间距,1.5米步距满堂脚手架,上部采用1米*1米间距,1.5米步距满堂脚手架。
二、编制依据本方案编制依据:1、本工程施工蓝图;2、【扣件式钢管脚手架平安技术标准】JGJ130-2021;3、【建筑施工标准大全】;4、【建筑工程施工手册】;5、【建筑工程平安文明施工标准】;6、【混凝土结构设计标准】GB50010-2021;7、【建筑结构荷载标准】(GB 50009-2021);8、【混凝土结构工程施工质量验收标准】〔GB50204-2021〕;9、【钢结构工程施工质量验收标准】〔GB50205-2021〕。
三、模板工程主要施工方法选择为确保工程目标的顺利实现,经过技术经济分析比拟,确定本工程模板施工采用以下方法:1、支撑体系:钢管脚手架支撑体系。

房建多套模板施工方案1. 引言随着城市人口的增长和经济的发展,房屋建设需求不断增加。
为了提高建筑工程的效率和质量,减少施工周期和成本,开发一套适用于多个房建项目的模板施工方案成为了迫切的需求。
本文将介绍一种房建多套模板施工方案,包括模板设计和使用方法。
2. 模板设计2.1 基础设计模板设计是房建多套模板施工方案的核心。
基础设计是模板设计的第一步,包括地基、基础和承重结构等的设计。
基础设计需要根据具体项目的要求、土质条件等因素进行合理设计,以确保建筑的稳定性和安全性。
2.2 墙体设计墙体是房屋的承重结构之一,其设计需要考虑荷载、抗震性能、隔热隔音性能等因素。
在房建多套模板施工方案中,可以采用预制板或现浇混凝土墙体,以提高施工效率和质量。
2.3 地板设计地板设计是房屋结构的重要组成部分。
在房建多套模板施工方案中,可以采用预制楼板或钢筋混凝土楼板,以提高施工效率和质量。
地板的设计需要考虑荷载、抗震性能、隔音性能等因素。
2.4 屋顶设计屋顶设计是房屋的重要组成部分,其设计需要考虑排水、防水、保温等因素。
在房建多套模板施工方案中,可以采用预制屋面板或现浇混凝土屋面板,以提高施工效率和质量。
3. 模板使用方法3.1 施工准备在使用房建多套模板施工方案之前,需要进行施工准备工作。
施工准备工作包括准备施工材料、检查模板的完整性和可用性等。
确保所有的施工材料和设备齐全,并对模板进行检查和维护,以确保施工的顺利进行。
3.2 模板安装模板安装是房建多套模板施工方案的关键步骤。
在进行模板安装之前,需要按照设计要求进行基础处理,确保基础平整和稳定。
然后,根据设计要求将模板进行拼装和安装,保证模板的稳固和安全。
3.3 模板拆除在房建多套模板施工方案中,模板拆除是施工的最后一步。
模板拆除需要在混凝土达到设计强度之后进行,以确保施工的安全性。
在进行模板拆除之前,应对模板进行检查,确保混凝土已完全凝固,并且不会受到模板拆除的影响。

房建模板工程专项施工方案一、项目概况房建模板工程是指在建筑施工过程中所使用的模板工程,用于浇筑混凝土结构。
本专项施工方案适用于房建模板工程施工过程,旨在确保施工顺利、安全、质量可控。
二、施工准备1. 施工前,对施工现场进行全面勘察,了解地质情况、环境条件、周边建筑物等情况,做好施工准备工作。
2. 确保施工现场平整、洁净,清理垃圾、杂物,保持施工现场的整洁和安全。
3. 检查施工设备、施工机械、模板材料等工具设备,确保其完好无损并进行必要的维护保养。
4. 制定施工方案、施工计划,明确施工的时间节点、工作内容、责任分工等。
三、模板材料准备1. 根据施工图纸要求,准备所需的模板材料,包括木板、钢模、塑料模、挂模等。
2. 对模板材料进行检查,确保模板材料的质量符合要求,无损坏、变形等情况。
四、模板安装1. 在进行模板安装前,对模板进行编号、清点,确保模板的数量和质量。
2. 根据施工图纸要求,进行模板的准确定位和安装,确保模板的平整、牢固。
3. 使用合适的连接件、支撑、加固措施,确保模板的稳固和安全。
五、混凝土浇筑1. 在进行混凝土浇筑前,对模板进行最后的检查,确保模板的牢固和密实,不存在松动或变形等情况。
2. 按照施工图纸要求,进行混凝土的配制和运输,确保混凝土的质量和施工的连续性。
3. 进行混凝土的浇筑,确保浇筑的均匀、连续,避免混凝土塌落或渗漏等情况。
4. 对浇筑的混凝土进行密实、养护,确保混凝土的质量和性能。
六、模板拆除和清理1. 在混凝土达到规定的强度后,进行模板的拆除工作,确保拆除的安全和顺利进行。
2. 对拆除的模板进行分类整理、清点,确保模板的完整和可再利用性。
3. 对施工现场进行清理,清除混凝土渣、垃圾、杂物等,保持清洁和整洁。
七、安全与质量控制1. 指定专人负责安全管理工作,建立健全安全生产责任制,确保施工过程的安全。
2. 对施工过程进行全程监控和检查,确保施工的质量和规范。
3. 严格执行施工方案和相关法规要求,杜绝违章施工和质量事故的发生。

房建工程油漆施工方案模板第一部分:工程概况1.1 项目名称:XXXXX工程1.2 项目地点:XXXXX1.3 项目概况:XXXXX工程是一座XXXXX,总建筑面积XXXXX平方米,包括XXXXX等房建工程。
1.4 施工单位:XXXXX公司第二部分:施工准备2.1 施工前的准备工作2.1.1 工程准备:施工前应加固地面,确保地面平整,无明显障碍物。
2.1.2 施工人员准备:施工前应安排专业技术人员、施工人员参与施工。
2.1.3 施工材料准备:根据施工要求,准备所需油漆、刷子、滚筒、刮刀等工具。
2.2 施工前的安全措施2.2.1 工作场所安全:施工前应清理工作场所,确保施工区域安全。
2.2.2 施工人员安全:施工前应对施工人员进行安全教育,提醒注意安全防护,配备好必要的个人防护装备。
2.2.3 施工设备安全:施工前应检查施工设备是否完好,确保施工安全。
第三部分:施工工艺3.1 施工前的准备工作3.1.1 清理与基面处理:将施工区域清理干净,对基面进行处理,确保基面干净、平整、无明显破损。
3.1.2 底涂处理:根据基面的不同材质和状态,进行适当的底涂处理,提高涂料的附着力和遮盖力。
3.1.3 防护:对施工区域以外的区域进行良好的防护,防止油漆溅到不该涂的区域,造成不必要的损失。
3.2 施工过程3.2.1 涂刷工艺: 采用油漆模板,并按照设计要求进行分层、交错涂刷,确保油漆平整、均匀。
3.2.2 滚刷工艺:采用滚筒进行滚刷,保证涂料的均匀性和良好的外观效果。
3.2.3 注意事项:在施工过程中,应注意油漆的使用周期,避免出现涂料过期的情况;注意施工环境的湿度和温度,避免在不适宜的环境条件下施工。
3.3 完工处理3.3.1 完成检查:在施工完成后,对施工质量进行全面检查,确保施工质量符合设计要求。
3.3.2 保养处理:对施工完工后的涂料进行保养处理,防止涂料出现脱落或开裂的情况。
3.3.3 清理与收尾:施工完成后,对施工区域进行清理,清理施工垃圾并恢复场地秩序。
房建工程模板施工专项方案一、项目概况项目名称:XXX房建工程项目地点:XXX市XXX区项目业主:XXX公司项目总包商:XXX建筑有限公司工程周期:XXXX年X月-XXXX年X月工程概况:本工程为一栋X层X户的X型住宅楼,总建筑面积XXXX平方米,地上X层,地下X层,主要结构为X混凝土结构,外墙为X,局部外墙为X,屋面为X,采光状况良好,周边环境优美。
二、施工组织设计1.施工单位:XX建筑有限公司2.总包负责人:XXX3.施工队伍:包括工地安全员、质量员、现场监理员、施工人员等,总人数约XX人。
4.施工设备:主要包括起重机、混凝土搅拌机、塔吊等各类机械设备。
5.施工工艺:根据项目规划和设计要求,采用现浇混凝土结构,并实施防水、保温、装饰等工艺。
三、施工方案1.场地平整:根据项目需求,对施工场地进行平整,清理杂物,确保施工安全。
2.基础施工:按照设计要求进行地基处理、地下室开挖、基础浇筑等工程。
3.主体结构施工:主要包括桩基础、地下室、楼板、墙体、柱等主体结构工程。
4.外装饰施工:包括外墙保温、涂料、窗户安装等工程。
5.内装饰施工:包括油漆、地板、门窗、卫生间装修等工程。
6.设备安装:包括水电安装、空调安装等工程。
7.收尾工作:包括场地清理、环境绿化、工程验收等工作。
四、施工技术措施1.安全管理:坚持“安全第一”的原则,严格落实安全管理制度,加强施工队伍安全教育,保证施工过程中无安全事故发生。
2.环保措施:做好施工环保工作,合理安排施工工序,采取有效措施减少施工对环境的影响。
3.质量管理:严格按照相关标准和规范进行施工,做好质量管理工作,确保工程质量达到设计要求。
4.工程进度控制:合理安排施工进度,定期进行施工进度检查,确保工程按时完成。
五、施工组织管理1.施工组织:根据施工方案进行施工组织,合理安排施工进度和工艺流程。
2.施工计划:制定详细的施工计划,明确各项工程的时间节点,确保工程按时完成。
3.资源管理:合理利用人力、物力和财力资源,确保施工过程顺利进行。
房建工程施工方案(汇总5篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如职场文书、公文写作、党团资料、总结报告、演讲致辞、合同协议、条据书信、心得体会、教学资料、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, this store provides various types of classic sample essays for everyone, such as workplace documents, official document writing, party and youth information, summary reports, speeches, contract agreements, documentary letters, experiences, teaching materials, other sample essays, etc. If you want to learn about different sample formats and writing methods, please pay attention!房建工程施工方案(汇总5篇)为了确保我们的努力取得实效,就不得不需要事先制定方案,方案是书面计划,具有内容条理清楚、步骤清晰的特点。
第1篇一、工程概况1. 工程名称:XX小区房屋建筑工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积约XX万平方米,包括住宅、商业、办公等设施。
4. 工程类别:住宅、商业、办公综合楼5. 工程工期:预计XX个月二、施工组织机构1. 施工项目经理部(1)项目经理:负责全面领导本项目施工,对工程质量、进度、安全、成本、合同、资料等进行全面负责。
(2)副经理:协助项目经理工作,分管技术、质量、安全、合同、资料等工作。
(3)各部门负责人:负责各自部门的工作,确保工程顺利进行。
2. 施工现场管理机构(1)工程技术部:负责施工图纸的审核、技术交底、施工方案的编制、施工图的修改、技术指导、技术培训等工作。
(2)质量保证部:负责工程质量的管理、检验、验收、评定等工作。
(3)安全管理部:负责施工现场的安全管理、安全检查、安全培训、安全事故处理等工作。
(4)物资供应部:负责工程材料的采购、供应、验收、管理等工作。
(5)财务部:负责工程成本核算、资金管理、税务申报等工作。
三、施工方案1. 施工顺序(1)基础工程:土方开挖、基础垫层、基础施工、防水、回填土。
(2)主体结构工程:主体结构施工、屋面施工、楼面施工、墙体施工。
(3)装饰装修工程:外墙装修、内墙装修、地面装修、天花装修、门窗安装、水电安装。
(4)室外工程:道路、绿化、排水、供电、照明、消防等。
2. 施工工艺(1)基础工程1)土方开挖:采用机械开挖,确保开挖深度符合设计要求。
2)基础垫层:采用素土垫层,厚度为XX厘米,压实度达到XX%。
3)基础施工:采用钢筋混凝土基础,混凝土强度等级为XX,厚度为XX厘米。
4)防水:采用防水卷材,防水层厚度为XX厘米,确保防水效果。
5)回填土:采用素土回填,压实度达到XX%。
(2)主体结构工程1)主体结构施工:采用钢筋混凝土框架结构,混凝土强度等级为XX,墙体采用砌体结构,砌体强度等级为XX。
2)屋面施工:采用钢筋混凝土屋面板,屋面防水采用防水卷材,防水层厚度为XX 厘米。
厂房模板施工方案1. 引言厂房模板施工是建设工程中重要的一环,对于厂房的稳定性和使用寿命有着重要的影响。
本文档旨在提供厂房模板施工的详细方案,包括施工流程、施工要点和注意事项等。
2. 施工流程2.1 打地基1.清理施工区域,确保地面平整。
2.根据设计要求进行地基开挖,包括底板、墙角等。
3.进行厚度和坡度检查,确保达到设计要求。
4.清理地基,确保无杂物和积水。
5.铺设防水层,确保地基防水。
2.2 模板安装1.根据设计图纸确定模板的尺寸和布局。
2.制作模板支架,确保支架牢固稳定。
3.将预制的模板板材安装在支架上,使用螺栓或钢钉进行固定。
4.检查模板的垂直度和水平度,确保符合设计要求。
5.铺设模板的接缝处进行密封处理,以防漏水。
2.3 浇筑混凝土1.准备混凝土原材料,包括水泥、砂子、骨料等。
2.进行混凝土的搅拌,确保搅拌均匀。
3.将混凝土倒入模板中,使用振动器进行震实,确保密实度。
4.检查混凝土的水平度和平整度,必要时进行修整。
5.进行养护,包括覆盖防水布和喷水养护等。
3. 施工要点•施工前的准备工作非常重要,包括场地清理、设计图纸的准备等。
•施工前需检查施工材料的质量,确保满足设计要求。
•模板的安装必须牢固,以确保混凝土浇筑时的稳定性。
•混凝土的搅拌和浇筑必须均匀,并使用振动器进行震实。
•施工过程中需要注意安全,佩戴好安全帽和安全鞋等防护装备。
4. 注意事项1.模板的拆除应在混凝土达到既定强度后进行,避免对混凝土结构造成影响。
2.施工过程中应及时清理施工现场的杂物和积水,确保施工环境整洁。
3.露天施工时,需要防止雨水的侵入,可以使用防水布覆盖施工区域。
4.在施工过程中,应及时记录施工日志,记录施工进度和质量情况,以备后续参考。
5. 结论本文档提供了厂房模板施工的详细方案,包括施工流程、施工要点和注意事项等。
在施工过程中,需要严格按照方案执行,并注意施工的质量和安全。
通过合理的施工方案,可以确保厂房模板施工的顺利进行,达到设计要求的质量标准。
房屋工程施工方案范文模板一、项目名称房屋建设工程二、工程地址工程地址: _________________,建筑面积为______m²三、项目概况1. 项目概述:本项目拟在工程地址新建一栋多层住宅楼,总建筑面积为______m²,包括______个住宅单元。
2. 工程范围:建筑内部设计为______个楼层,每层设有______个住宅单元,以及______个公共设施区域。
四、施工内容1. 地基及基础工程;2. 主体建筑结构;3. 室内装饰;4. 给排水和供暖;5. 电气及通信;6. 美化景观。
五、施工原则1. 严格执行国家有关建筑工程法律、法规和标准;2. 严格按照设计图纸和施工规范进行施工;3. 保障施工人员的安全和卫生环境;4. 确保施工进度和质量。
六、施工计划1. 施工周期:预计完成时间为______年______月;2. 施工进度安排:整体分为地基及基础工程、主体建筑结构、室内装饰、给排水和供暖、电气及通信、美化景观。
3. 施工内容划分:根据工程范围,将各部分施工进行详细划分,确保施工有序进行。
七、施工方案1. 地基及基础工程:地基采用______方式,基础采用______方式,确保建筑安全;2. 主体建筑结构:采用______结构材料,确保建筑结构牢固;3. 室内装饰:采用______装饰材料,确保装饰品质;4. 给排水和供暖:采用______给排水和供暖设备,确保供水供暖正常;5. 电气及通信:采用______电气及通信设备,确保用电和通信畅通;6. 美化景观:根据设计图纸进行美化景观施工,确保周边环境美观。
八、施工配套措施1. 施工组织设计:制定施工组织设计方案,明确各施工分包单位责任;2. 安全技术措施:严格遵守安全生产法律法规,制定安全生产管理细则;3. 环境保护措施:制定环境保护措施方案,确保环保工作的有效进行;4. 施工用水、用电及设备设施准备:保证施工期间用水、用电和设备设施的正常供应。
小型房建项目模板施工方案一、项目概况与施工范围本项目为小型房建工程,位于[具体地址],占地面积约为[具体面积],主要建筑类型为[如:住宅、商业、工业等]。
施工范围包括但不限于地基处理、主体结构、外围护结构、内部装修等。
二、基础承载力与要求在正式施工前,需对施工现场的地质条件进行详细勘察,确保基础承载力满足设计要求。
根据地质勘察报告,基础设计承载力不得低于[具体要求值]kPa。
如有必要,需进行地基加固处理,如注浆、桩基等。
三、垫层与混凝土板模板垫层施工应遵循规范,保证垫层平整、无积水、无杂物。
混凝土板模板的选材应符合规范,确保模板平整、牢固、不变形。
模板安装过程中应严格控制标高、轴线等尺寸,确保后续混凝土浇筑的质量。
四、混凝土柱板模板施工混凝土柱板模板施工前应进行设计交底,明确各部位尺寸、配筋等要求。
模板安装应保证垂直度、平整度,并确保模板稳定、不变形。
混凝土浇筑过程中,应严格控制振捣时间和方式,避免出现蜂窝、麻面等质量问题。
五、塔机安装与配电设置塔机安装应符合相关规定,安装前应进行检查验收,确保塔机基础、附着装置等安全可靠。
配电设置应满足施工现场用电需求,确保用电安全、可靠。
电缆铺设应整齐、有序,避免乱拉乱接。
六、施工材料清单与供货施工材料清单应根据施工图纸和施工方案编制,明确各类材料的型号、规格、数量等。
供货方应保证材料质量符合规范要求,并按时供应,确保施工进度。
七、施工进度与质量控制施工进度计划应根据工程实际情况编制,明确各阶段的目标和时间节点。
施工过程中应严格控制质量,加强过程监控,确保施工质量符合设计要求。
如有质量问题,应及时整改,避免影响后续施工。
八、施工质量验收与保障施工完成后,应进行全面的质量验收,包括地基承载力、主体结构尺寸、外观质量等。
验收过程中应严格按照相关规范进行,确保工程质量符合要求。
同时,应建立完善的质量保障体系,对可能出现的质量问题进行预防和处理,确保工程的长期稳定运行。
厂房模板施工方案在厂房建设中,模板施工是一个至关重要的环节,直接关系到整体建筑结构的质量和稳定性。
本文将从模板搭设、混凝土浇筑、拆模等方面,分别介绍厂房模板施工的详细方案,以保障建筑工程的顺利进行。
一、模板搭设1.1 准备工作在模板施工之前,需对场地进行清理,确保平整无障碍物。
根据建筑设计图纸要求,选用适当尺寸和质量的模板材料,如胶合板、钢模板等。
提前测量好模板位置,并进行标线。
1.2 搭设流程1.搭设地基模板:根据建筑区域的尺寸和形状,先搭设地基模板,确保水准平整。
2.安装支撑架:在地基模板上安装支撑架,保证整体结构稳固。
3.安装侧墙模板:根据设计要求,安装侧墙模板,并用连接件固定。
二、混凝土浇筑2.1 准备工作在混凝土浇筑前,需要做好以下准备: - 检查模板搭设是否牢固; - 铺设隔离膜,防止水泥浆流失; - 安装螺栓和梁模板,确保混凝土连接牢固。
2.2 浇筑过程1.混凝土搅拌:配置好混凝土,并在搅拌机中搅拌均匀。
2.浇筑混凝土:从一端开始,用泵车将混凝土顺序浇入模板内,同时用振动器振动,排除气泡,确保混凝土密实。
3.平整表面:使用抹光机对混凝土表面进行抹平和抛光,使表面光滑均匀。
三、拆模3.1 拆模时间根据混凝土硬化时间和工地情况,拆模时间通常在混凝土浇筑后3-7天。
在拆模前,应先进行质量验收,确保混凝土完全凝固。
3.2 拆模流程1.拆除支撑架:先拆除支撑架,从上往下逐层拆除。
2.拆除模板:逐步拆除侧墙模板和地基模板,注意避免对混凝土结构造成损坏。
3.整理清理:拆模完成后,对模板进行清理和整理,便于后续的施工使用。
结语通过以上的模板施工方案,可以有效地指导厂房建设过程中的模板施工工作,保证建筑结构的稳定性和质量。
在实际施工中,施工人员应严格按照方案要求进行操作,确保施工质量和安全。
建筑工程是一个复杂而系统的过程,每一个步骤都需要严谨细致的处理,以确保整体建筑的可靠性和持久性。
一、编制依据的规范和标准本施工方案的编制主要参考《建筑工程质量检验评定标准》(GBJ301-88)和《混凝土结构工程施工及验收规范》(GBJ50204-2002)。
2.工程概况本工程位于****市琅东方位的金湖广场边,地理环境优雅,交通便捷;但由于邻近原建筑物密布,故场地较为窄小。
建筑开发商是****金源房地产开发有限公司,工程名称为****1#楼,工程建筑面积13460m2,框剪结构(地下1层;地上18层、其中含1层跃层);地下室层高3.25m,一层层高为3.9m,二层以上楼层高均为3.0m。
楼层平面布置形似。
主要梁KL134(5)-250×800,KL n03(2)-250×400, KL n15(3)350×500 ,梁跨5700。
主要柱KZ7-750×700,KZ6-750×700,KZ3-750×700;最大柱KZ4-850×500。
主要楼板厚100、板跨5100;最厚板150、板跨6500。
本拟建筑物外围无架空电线路通过,总配电房位置设于南边向,钢筋加工场边;1#楼南毗连2#楼,北面为新华书店空地,东邻图书批发市场,西邻近武警总队;小区内临时道路设置1条,路面平整、硬化路成“L”字形交错;建筑施工现场主要利用图书批发市场区内道路与外界联接。
3.资源配置3.1材料要求本工程采用木夹板(1830×915×18mm)安装;支撑、斜支撑及梁柱模板夹楞均选用原木结构;深梁和剪力墙的穿墙螺栓选用以¢14(3号钢)。
3.1.1木模板的配制要求3.1. 1.1木模板及支撑系统不得选用脆性、严重扭曲和受潮容易变形的木材。
3.1.1.2木模厚度:侧模一般为20mm:底模一般为20mm。
3.1.1.3拼制模板的木档条规格:梁高≤700用40×50方木,梁高>700用80×80方木.3.1.1.3.1直接与混凝土接触的木板不宜大于150mm;3.1.1.3.2梁起拱的底板,如采用整块木板,其宽度不加限制。
模板工程施工方案1.模板概况(1)根据土方开挖节奏和各楼栋施工顺序,模板配模方案如下:根据施工整体部署,先挖区域为地下车库南段、4#以及5#,整体施工由先开挖区流向后开挖区,配模方案为地下车库先挖区域地下两层满配模板,4#儿童养育中心(南区)满配一层模板,5#儿满配一层模板(该单体只有一层),后开挖的2#满配3层模板(该三层模板仅用于2#单体模板配模施工),先开挖南区车库负二层墙模板拆除后,用于配置4#(南区)二层(一层模板拆除后用于3层配模施工),南区车库负二层梁板模板和5#一层模板拆除后,用于配置后开挖车库北区地下两层和4#(北区)一层,南区车库负一层墙柱模板拆除后用于配置1#一层,南区车库负一层梁板模板拆除后用于配置1#二层、三层(一层模板拆除后用于局部4层配模施工)。
(2)模板架体选择:根据施工图纸及各楼栋楼层层高情况,本工程各单体层高主要在4m左右,最高层高10.5m,根据施工经验和支模的安全性,5#、1#一层及风雨连廊一层等支模高度超过5m的模板支撑体系拟采用扣件式钢管脚手架,其他楼层不超过5m 的层高均采用承插型扣件式钢管脚手架。
采用承插型或扣件式钢管脚手架支撑,上下托可调。
扣件式钢管脚手架扫地杆与立杆扣件连接。
钢管主龙骨,木方次龙骨,覆膜木模板采用硬拼缝,先在板侧粘海绵胶条再紧靠墙面。
采用封闭式模板体系。
2.模板施工2.1安装前准备工作(1)模板的堆放场地优先设置在临时道路边,便于汽车吊直接调运。
(2)技术交底:编制详细的施工方案,对施工班组进行技术交底。
(3)测量放线:独立基础、楼板模安装之前,依次弹出墙体、柱子轴线,轴线引测后,测量员复验。
(4)刷脱模剂:刷脱模剂对于保护模板、延长模板寿命、保持混凝土表面的洁净和光滑,均起着重要作用。
(5)模板安装之前,钢筋绑扎完毕,报总包验收合格且相关资料完毕。
2.2.楼板模板施工(1)工艺流程弹1m线→搭设满堂脚手架(底部垫木枋)→调整梁底钢管标高→安装梁底模→安装顶撑并调平→安装梁侧模→墙边木枋(贴密封条)就位→摆设主次龙骨→铺设楼板模板→支撑架加固(2)施工方法1)楼板模板施工前应先弹1m线,根据1m线搭设满堂脚手架;钢管架立杆下垫好短木枋,放好梁位置线,采用吊线坠的方式将位置线引至钢管架上。
房屋建筑模板工程施工方案一、模板、支模架选材:1、柱模:柱模采用覆膜模板,柱子断面尺寸≥700mm时,采用钢管箍和对拉丝杆控制断面尺寸。
其它柱子均采用钢管柱箍(间距≤600mm)控制断面尺寸。
支撑架必须与梁架及楼板满堂架连成整体。
2、梁模:采用覆膜模板,梁底模按3/1000起拱(当梁净跨大于4m时)。
当梁高≥700mm 时,设对拉丝杆,其间距宜在0.5~0.7m。
梁采用活动钢支撑承重,其立杆间距800~1200mm,横杆步距为1200mm~1800mm,并设扫地杆和剪刀撑。
3、楼板模板:楼板模板采用覆膜模板,辅以50×100mm木枋,间距≤350mm。
板承重架采用满堂钢管脚手架。
4、楼梯模板:底模采用覆膜模板,侧模采用木模,楼梯支模图详后页附图。
二、模板及其支架必须符合下列规定:1、为保证结构几何尺寸和相对位置的准确性,模板各部分尺寸必须与设计相符。
模板和支架必须具有足够的强度、刚度和稳定性。
2、施工前设计出模板配制图,并标出模板位置、型号和数量。
有特殊要求时,应加文字说明,并放出全部或局部大样,对较复杂的现浇结构应做出样板。
配板前,应熟悉施工图,根据结构形式,尺寸和砼浇筑方法进行配制。
3、模板的接缝不应漏浆。
三、支模程序模板使用前必须刷隔离剂。
1、柱模支模程序放线→设置定位基准→抹水泥砂浆支承面→支模→搭支撑、调直纠偏→安装对拉螺杆→全面检查校→柱模群体固定→清除柱模内杂物→封闭清扫口。
2、梁支模程序放线→搭设支模架→支梁底模→梁模起拱→绑扎钢筋、安垫块→支梁侧模→固定梁模夹→支梁、柱节点模板→检查校正→安梁口卡→相邻梁模固定。
3、板支模程序复核板底标高→搭设支模架→安放支模龙骨→安装模板→安装柱→梁节点模板→安放预埋件及预留孔模等→检查校正→交付使用。
4、阳台支模阳台顶板模板,采用100宽槽钢预制加工成骨架,并在槽钢上焊好滴水线,中间支顶板用竹胶板与槽钢平齐。
四、模板构造及安装:1、模板安装应符合下列要求:①竖向模板和支架支承部分,当安装在较软弱基层上时应加设垫板。
第1篇1.1 项目名称:XX小型房建项目1.2 项目地点:XX市XX区XX街道1.3 项目规模:占地面积XX平方米,建筑面积XX平方米1.4 项目结构:框架结构1.5 施工周期:预计工期为XX个月二、施工组织与管理2.1 施工组织机构2.1.1 施工项目经理部项目经理部负责项目的全面管理工作,包括施工组织设计、施工进度、质量、安全、材料、设备、人力资源等。
2.1.2 施工项目部项目部负责具体施工任务的组织、协调、指挥和监督。
2.2 施工进度计划根据施工图纸、施工组织设计和施工资源,制定详细的施工进度计划,确保工程按期完成。
2.3 施工质量管理严格按照国家相关标准和规范进行施工,确保工程质量。
2.4 施工安全管理加强施工现场安全管理,严格执行安全操作规程,确保施工安全。
2.5 材料设备管理严格按照材料设备采购、验收、使用、保养等规定进行管理。
2.6 人力资源管理根据施工需要,合理配置人力资源,确保施工进度和质量。
三、施工准备3.1 施工图纸会审组织项目相关人员对施工图纸进行会审,明确设计意图、施工要求、施工难点等。
3.2 施工组织设计根据施工图纸、施工方案和施工资源,编制详细的施工组织设计。
3.3 施工现场布置根据施工组织设计,合理布置施工现场,确保施工顺利进行。
3.4 材料设备准备根据施工进度计划,提前采购、验收、储存材料设备,确保施工所需。
3.5 人力资源准备根据施工进度计划,提前招聘、培训、配备施工人员,确保施工人员素质。
四、施工方案4.1 土方工程4.1.1 施工方法:采用人工开挖、机械配合的方式进行土方开挖。
4.1.2 施工要求:严格按照施工图纸和设计要求进行土方开挖,确保开挖深度、宽度、坡度等符合要求。
4.2 基础工程4.2.1 施工方法:采用混凝土基础,采用现场浇筑、模板支护的方式进行施工。
4.2.2 施工要求:严格按照施工图纸和设计要求进行基础施工,确保基础强度、稳定性等符合要求。
模板工程施工方案XX工程公司年月日一、编制依据:1、某设计有限公司提供的**大厦工程设计图纸2、XX大厦工程施工组织设计3、建筑地基基础工程施工质量验收规范(GB50202-2002)4、人防工程施工及验收规范(GBJ134-90)5、建筑施工手册(缩微版第二版)6、混凝土结构工程施工质量验收规范(GB50204-2002)7、建筑施工高处作业安全技术规程(JGJ80-91)8、高层建筑混凝土结构技术规程(JGJ3-2002)9、建筑安装工程资料管理规程(DBJ01-51-2003)10、建筑结构长城杯工程质量评审标准(DBJ/T01-69-2003)11、建筑长城杯工程质量评审标准(DBJ/T01-70-2003)二、工程概况:1、**大厦楼座建筑总面积。
地下四层,地上二十二层。
檐口高度。
室内外高差。
±=,为全现浇框架—剪力墙结构。
2、结构抗震等级为:地下三、四层框架—剪力墙,三级;地下二层以上框架—剪力墙,一级。
3、地下三层以上各层10米以上跨顶梁采用无粘结预应力混凝土楼盖。
三、工程各部位结构尺寸:1、**大厦地下部分:2、**大厦地上部分:四、施工总体安排:1、模板配置:为保证工程质量,实现创优目标,针对本工程特点,确定地下部分墙体、柱子、顶板梁采用覆膜木胶合板;地上墙体、柱子采用大钢模板,顶板、梁采用覆膜木胶合板,楼梯踏步采用钢定型模板,梁、柱节点采用定型钢模板。
2、根据进度要求,考虑到结构构件模板的特点,地下部分墙体和柱子考虑4/3层模板,顶板、梁考虑三层模板;地上部分A、B栋楼座各配置一套大模板(具体见《**大厦钢定型模板方案》),顶板、梁考虑三层模板。
3、流水段划分:地上地下划分详见《**大厦施工组织设计》。
五、施工准备工作:1、技术准备:(1)、根据施工组织设计、施工图纸要求计算模板配置数量,确定各部位模板施工方法,编制模板设计施工方案。
(2)、栋号技术负责人及主管工长对操作班组做好方案、技术交底岗前培训,明确模板加工、安装标准及要求。
(3)、根据施工进度,栋号技术员提前制定模板所需材料进场计划。
(4)、及时组织钢定型模板进场,对于进场的钢定型模板由生产股组织相关部门进行验收,达不到要求的坚决退场。
2、生产准备:(1)、人员准备:(2)、机械准备:(3)、现场准备:1、在木工加工场加工木模板及其附件和方木;钢模板由专业厂家加工制作。
在施工现场南侧专设一块模板堆放区(设置在塔吊的吊装半径内),便于直接运输到施工部位。
2、墙柱木模板和无支腿的钢模板应放置在模板插口架内,插口架做法见【模板插架搭设图】附图。
(4)、运输准备:多层板在加工区组装成模板,包括柱模、梁帮板,然后用自制手推车推至现场,定型钢模板在现场组装,现场安装用塔吊吊运。
(5)、预埋准备:a.框架柱、墙体木模板支模时,地锚用25的钢筋头长度为400mm(漏出混凝土面200mm),离框架柱、墙体根部200mm,1500mm,2500mm,3500mm埋第一、第二、第三、第四排,纵向间距1000mm。
b.严禁在抗渗混凝土内预埋钢筋地锚。
3、模板加工:(1)、模板加工应按照模板方案要求进行加工,整块模板锯开后,边缘要用平刨刨平,然后涂刷封边胶,以延长模板使用寿命。
(2)、背楞与面板及柱箍的两个接触面应用压刨刨平整,而且用在同一块模板上的木方高度要严格一致,以确保面板、背楞及柱箍接触良好协同工作。
(3)、木方之间的接头位置应相互错开,接头处搭接木方不小于500mm。
(4)、龙骨与面板连接的钉头一定要钉死,不能凸出或凹进板面,否则拆模时极容易造成混凝土表面损伤,影响砼外观质量。
(5)、现场支柱模时,如发现背楞与柱箍之间有缝隙,可将扁钢或木楔子塞入缝内,保证接触严密。
(6)、顶板支模用的主、次龙骨都需过刨,以确保支撑平整。
4、模板组装:模板的组装应严格按照设计图纸、规范及工艺规程的要求进行,做到尺寸准确,支撑稳固,拼缝严密。
地上的钢定型模板,按照**金属结构制造有限公司编制的《**大厦钢定型模板方案》要求及时清点和组装。
六、模板设计及施工方法:(一)、地下模板施工方法:1、现场加工组拼模板:(1)模板设计验算:墙体、框架梁、柱及顶板模板的面板均为15mm厚的覆膜木胶合板,龙骨和拉接的设计计算书,详见附件(以下未明确的距离均为中心距)。
a、墙体模板:面板竖向背肋(50×100方木,立放),净距200mm。
模板水平背楞(2Φ48×钢管)间距:500mm(中心距)(在离地面1400mm范围内为400mm)。
模板竖向背楞(2Φ48×钢管)间距:500mm(中心距);对拉螺栓(M16),间距500×500mm。
b、梁模板:底模、侧模面板背楞(50×100mm方木,立放):净距200mm;侧模立档(Φ48×钢管)间距:500mm;当梁高度大于800mm,中间加设一道M16对拉螺栓;大于1200mm,加设两道M16对拉螺栓。
所有梁模板底部中间纵向加设立杆支撑,支撑间距。
底模横肋(Φ48×钢管)间距:500mm;当梁宽度大于等于600mm,间距为400mm。
c、柱模板:模板背楞(50×100mm方木,立放):净距200mm;柱箍(双Φ48×钢管)间距:b<1000时,间距400mm,加一道M16的对拉螺栓。
1000≤b≤1800时,间距400mm,加两道M16的对拉螺栓。
d、顶板模板:面板背肋(50×100mm方木,立放)间距:净距200mm;主龙骨(100×100mm方木)间距:900mm钢支撑(碗扣管)间距:当板厚为300时, 900×900mm;当板厚为200时, 900×1200mm(2)、墙体模板:1)、北侧墙体模板:a、模板体系:由于北侧墙体距离护坡桩距离太近,所以无法双面支模,只能单面支模,墙体外模为已经作好的砖模,内模的面板为15mm厚的覆膜木胶合板,面板竖向背肋50×100方木(立放),水平背楞为双Φ48×钢管,间距500mm(在离地面1400mm范围内为400mm)。
模板的固定和斜撑采用“北京**模板公司”的单面支模专用架子,间距500。
b、埋件安装:①地脚螺栓出地面处与混凝土墙面距离为210mm,地脚采用螺纹25的钢筋加工而成,地脚之间的距离为300mm,埋在混凝土内600mm(地脚总长700mm)。
②地脚螺栓埋件与地面成45度角,现场预埋必须拉通线,保证埋件在同一条直线上。
③地脚螺栓在预埋前应对螺纹采取保护措施,用塑料布包裹并绑扎,以免施工时砼粘附在丝扣上影响拧连接螺母。
④地脚螺栓不能直接与结构主筋点焊,为保证混凝土浇注时埋件不跑位,在相应的部位增加附加钢筋,地脚螺栓点焊在附加筋上。
C、架子安装:①安装流程:钢筋绑扎并验收后→弹外墙边线→合外墙模板→单侧支架吊装到位→安装单侧支架→安装加强钢管(单侧支架斜撑部位的附加钢管)→安装压梁槽钢→安装埋件系统→调节支架垂直度→安装上操做平台→再紧固检查一次埋件系统→验收合格后浇注混凝土②合外墙模板时,模板下口与预先弹好的墙边线对齐,然后安装背楞,并用钩头螺栓将横双钢管背楞与竖肋木方锁紧。
临时用钢管将外墙模板撑住。
③吊装单侧支架,将单侧支架由堆放场地吊至现场,单侧支架地吊装时,应轻放轻起,多榀支架堆放在一起时,应在平整场地上相互叠放整齐,以免支架变形。
④需由标准和加高节组装的单侧支架,应预先在场外装拼,然后由塔吊吊至现场。
为尽可能保证单侧支架受砼侧压力后变形合理,当单侧支架由标准节和加高节组装时,标准节后座适当垫高,可考虑加钢垫片。
⑤在直面墙体段,每安装五至六榀单侧支架后,穿插埋件系统的通长槽钢,底板有反梁时,应根据实际情况确定。
⑥支架安装完后,安装埋件系统,见附图【单面支模埋件系统图】。
⑦用背楞连接扣将模板部分与单侧支架部分连成一个整体。
⑧调节单侧支架后支座,直至模板面板上口向墙内倾约10mm(当单侧支架无加高节时,内倾约5mm),因为单侧支架受力后,模板将向后位移。
⑨最后再紧一次埋件受力系统,确保砼浇筑时,模板下口不会漏浆。
⑩专用单面支撑架子必须和墙体水平龙骨固定牢固,防止模板上浮。
D、模板及支架拆除:①外墙砼浇筑完24小时后,先松支架后支座,后松埋件部分。
②彻底拆除埋件部分,并分类保存好。
③吊走单侧支架,模板继续贴在墙面上,临时用钢管撑上,但不要撑紧。
④砼浇筑完48小时后,拆模板,并观其是否有粘模现象,如有,则需缓些时间再拆。
e、支架安装安全要求:①单侧支架质量大,工人在立支架时应由多人同时进行。
②防止工人疲劳作业。
③在确保单侧支架立稳后,工人才可安装操作平台,操作平台上的跳板须满铺,操作平台的护拦至少设三道。
④砼浇筑时,工人应在操作平台上工作。
⑤按规范要求控制砼浇筑速度,分层浇筑。
2)、其他墙体模板:a、墙体模板体系:本工程地下墙体模板采用覆膜木胶合板、Φ48×钢管做背楞,对拉螺栓固定。
①底板四层外墙底部水平施工缝、后浇带、外墙垂直施工缝处预埋300×3的止水钢板,其他外墙水平施工缝采用20×30的橡胶膨胀止水条。
人防通道沉降缝处通圈采用中埋式钢板止水带。
②安装时,50×100的竖向背肋钉在面板上,内水平钢楞采用2根Φ48×钢管,间距500mm,外竖向钢楞采用同规格钢管,间距500mm,对拉螺栓采用M16的工具式对拉螺栓,间距500×500mm。
③外墙螺栓为防水螺栓,内墙采用M16普通螺栓,使用时预先穿好25的塑料套管,塑料套管必须穿过模板。
外墙防水螺栓用M16的工具式对拉螺栓,中间焊止水环,止水环用3mm厚50×50mm钢板,双面焊接,满焊没有缝隙。
b、墙体模板现场安装:①模板穿墙螺栓设置,横向间距500mm,竖向间距500mm,距模板上下口均为200mm;先水平后竖向设置双排双Φ48×钢管,固定钢管采用市政用的较厚的卡子,然后使用M16的对拉螺栓固定;墙竖向设三道钢管斜撑(沿纵向间距1000mm),分别支撑于从上至下200mm、1200mm、2200mm处水平钢管背楞(若墙高超过5米,则加设4道斜撑),模板下口与在混凝土浇注前预埋的Φ25钢筋头挤塞牢固。
平整度、垂直度均控制在2mm以内;模板调整垂直后,拧紧穿墙螺栓;钢管斜撑两端用扣件固定,从而拉住模板,防止模板上浮。
具体见附图【外墙模板支设图】和【内墙模板支设图】。
②内墙使用普通螺栓,Φ25塑料套管,套管使用时必须穿过模板,外墙使用止水螺栓。
③模板安装完毕后,检查一遍扣件,螺栓是否紧固,模板拼缝及下口是否严密,再办预检手续。
④外墙模板拆除时,先拆掉模板后,再取出对拉螺栓连接头,最后使用防水砂浆补平。
