全装修材料检验及复试汇总表

材料进场验收见证取样方案

鑫苑雅居8#-9#-10#楼 材 料 验 收 见 证 取 样 制 度 编制: 审核: 陕西耀州建筑工程公司鑫苑雅居项目部 二零一二年八月

设备、材料的质量验收是通过观察和判断,适当时结合测量、试验等辅助手段对工程中使用的设备和材料进行的综合性的检验。设备、材料的质量验收是施工过程中必要的和正常的工序,对工程质量即起着把关作用,又起着预防作用。设备、材料的质量验收又称进场检验,通过检验可及早发现不合格品,及时进行处置,防止不合格品非预期使用,从而确保工程建设质量。 一、物资进场验收制度 (一)施工材料进场验收程序 1、施工单位所提供的材料和工程设备进场时必须会同项目部经理及材料管理员进行检验和交货验收,属于公司重点项目必须由公司安排分管的项目管理员一同进行验收。 2、施工单位将进场材料和工程设备的供货人、品种、规格、数量如实填写《材料进场检查及取样验收记录》,提供材料的合格证、出厂检验报告和产品质量证明等文件,满足合同约定的质量标准,经项目经理及材料员同意后方可进场,属于公司重点项目必须由公司安排分管的项目管理员同意。 原材料进货及质量检验控制程序流程图见下图; 3

相关技术标准对进场材料、设备进行封样,在施工现场封存。供应商提供的产品运到施工现场后,要严格执行报验程序,对封样与到场产品进行比对,与封样不一致的不得使用。 4. 材料、设备进场时,建设方、施工方和监理方必须依照国家相关规范规定,按照设备材料进场如下图进行联合验收程序,认真查阅出厂合格证、质量合格证明等文件的原件。要对进场实物与证明文件逐一对应检查,严格鉴别其真伪和有效性,必要时可向原生产厂家追溯其产品的真实性。发现实物与其出厂合格证、质量合格证明文件不一致或存在疑义的,应立即向主管部门报告。 原材料进场联合验收人员组织结构图见下图;

材料送检施工方案

目录 第一章、工程概况及编制依据 0 第一节概述 0 第二节、编制依据 (7) 第三节、编制说明 (7) 第二章、材料取样及留置规定 (8) 第一节、钢材 (8) 第二节、水泥 (12) 第三节、砂 (14) 第四节、砌块 (14) 第五节、防水材料 (15) 第六节、混凝土 (17) 第七节、砌筑砂浆 (21) 第八节、建筑装修、装饰材料 (22) 第九节、建筑安装材料 (25) 第三章、材料送检规定 (28) 第一节、见证、监督材料送检流程 (28) 第二节、材料检测单位的规定 (29) 第三节、监督抽检的规定 (30) 第一章、工程概况及编制依据 第一节概述 项目名称:从化市江埔街大江路公共租赁住房工程 建设单位:从化市住房保障领导小组办公室; 设计单位:广东省建筑设计研究院; 监理单位:广东省建筑工程监理有限公司;

施工单位:广州市房屋开发建设有限公司; 从化市江埔街大江路公共租赁住房工程是两栋,其中1#楼为地上14层,2#楼地上为16层,地下为2层(局部为1层),1#楼高为42.15m, ,2#楼高为47.95m.。上部结构为现浇钢筋混凝土剪力墙结构,地下部分为现浇钢筋混凝土框架-剪力墙结构,总建筑面积为25774.8㎡,其中地下建筑面积为7481.1㎡。 本工程施工总工期为18个月,我公司根据工程特点及公司自身的实力,争取在该工期范围内提前完工。初步计划开工日期为2014年12月30日,计划竣工日期为2016年6月30日。 建筑主要特征表:

2. 结构设计概况 2.1结构体系 本工程结构体系为地下部分为普通钢筋混凝土框架-剪力墙结构,地上 部分为普通钢筋混凝土剪力墙结构。工程按六度抗震设防。 2.2基础构件 本工程基础采用灌注桩筏板基础,800厚地下连续墙。 2.3结构构件 本工程地下部分为框架柱和剪力墙组成,地上部分为剪力墙结构。 首层楼板板厚为200mm 、250㎜,其他楼板板厚均为100mm ,框 架梁最大截首层为4000mm ×2100mm 、二层梁最大截面300mm ×800mm 、三层以上梁最大截面200mm ×600mm 等。 2.4 主要建筑材料技术指标 ①钢材:采用HPB300、HRB335、HRB400、HRBF400、 RRB400钢筋。 ②混凝土 1、混凝土强度等级

装修材料检测方案

新余恒大雅苑项目乙供材料环保检测方案 一、检测机构选择: 1、试验室具备相应资质证书。 2、施工单位送到别处检测机构进行检测,检测机构必须具备以下条件: ①检测机构具有相应检测资质; ②通过国家计量认证; ③当地行政主管部门的对外文件; 二、材料见证取样依据; 《建筑装饰装修工程质量验收规范》GB50210-2001 《建筑玻璃应用技术规程》JGJ113-2003 《玻璃幕墙工程技术规范》JGJ102-96 《金属与石材幕墙工程技术规范》JGJ133-2001 三、乙供材料见证取样及抽样检测方案: 为了预防和控制装饰装修材料产生的室内环境污染,保障业主健康,维护公共利益,根据公司制度及国家有关规定,工程部制定了乙供材料见证取样及检测方案。 要求施工单位所选用的建筑材料和装饰装修材料必须符合规范的规定。 1、执行标准: (1)《建筑装饰装修工程质量验收规范》GB50210-2001 (2)《住宅装饰装修工程施工规范》GB50237-2001 (3)《民用建筑工程室内环境污染控制规范》GB50325-2001 (4)《建筑材料放射性元素限量》GB6566-2001 (5)《室内装饰装修材料人造板及其制品中甲醛释放限量》GB19580-2001 (6)《室内装饰装修材料溶剂型木器涂料中有害物质限量》GB18581-2001 (7)《室内装饰装修材料内墙涂料中有害物质限量》GB18582-2001 (8)《室内装饰装修材料粘结剂中有害物质限量》GB18583-2001 2、建筑材料分类 (1)金属材料:钢材、铸铁等黑色金属,铜、铝、锌等有色金属; (2)无机非金属材料: ①建筑主体材料:用于建造建筑物主体工程所使用的建筑材料。包括水泥及其制品、砂、石、砖、瓦、混凝土、混凝土预制构件、砌块、墙体保温材料、工业废渣、掺工业废渣的建筑材料及各种新型墙体材料; ②装修材料:用于建筑物室内外饰面用的建筑材料。包括石材(花岗岩、大理

材料检测与方案

.. 目录 一、编制依据 (2) 二、工程概述 (3) 三、材料送检取样及留置规定 (3) 1、钢材 (3) 2、钢筋焊接 (4) 3、水泥 (5) 4、沙石 (5) 5、砼配合比,沙浆配合比 (6) 6、结构构件砼强度试件 (6) 7、砌筑沙浆试件 (7) 8、砖砌体原材料 (9) 9、工程外墙饰面砖黏结强度检测 (9) 10、建筑外墙窗“三性”试验 (9) 11、铝合金建筑型材 (9) 12、塑料管材管件 (10) 13、防水材料 (10) 四、材料检测的要求 (10) 五、实体检验试验室的选定 (10)

.. 一、编制依据: 1、该工程施工合同和工程施工图纸。 2、国家和行业颁布的及衡阳市现行有关标准的有关规定。 3、《建筑工程施工质量验收统一标准》 GB50300-2001 4、《建筑地基基础工程施工质量验收规范》 GB50202-2002 5、《地下防水工程质量验收规范》 GB50208-2002 6、《混凝土结构工程施工质量验收规范》 GB50204-2002 7、《钢筋混凝土用热轧带肋钢筋》 GB1499-1998 8、《混凝土质量控制标准》 GB50164—92 9、《钢筋混凝土用热轧带肋钢筋》 GBl499—1998 10、《硅酸盐水泥、普通硅酸盐水泥》 GBl75—1999 11、《普通混凝土力学性能试验方法标准》 GB/T50081-2002 12、《钢筋焊接及验收规程》 JGJ18-2003 13、《钢筋焊接接头试验方法标准》 JGJ/T27-2001 14、《钢筋机械连接通用技术规程》 JGJ107-2003 15、《砌体工程施工质量验收规范》 GB50203-2002 16、《通风与空调工程施工质量验收规范》 GB50243-2002 17、《人民防空工程施工及验收规范》 GB50134-2004 18、《建筑节能工程施工质量验收规范》 GB50411-2007

建筑材料见证送检方案

惠东山海半岛二期桩基础 材 料 送 检 案 编写单位:中煤江南建设发展有限公司

编写时间:2019年3月22日 目录 第一章编制依据 (3) 第二章工程概况 (4) 第三章见证取样和送检的围流程 (5) 一、本工程的见证取样计划和送检围和流程 (5) 二、承担见证取样的送检的检测单位 (5) 第四章主要材料取样规定及计划送检汇总 (6) 一、钢材、接头取样规定 (6) 二、砼试块取样规定 (6) 三、主要送检材料计划汇总 (7)

第一章编制依据 1、《建设工程质量管理条例》; 2、《市建设工程材料进场检验管理规定》; 3、《钢筋焊接及验收规程》(JGJ18-2003), 4、《钢筋机械连接通用技术规程》(JGJ107-2003) 5、《焊接接头机械性能试验取样法》GB 2649-89; 6、《混凝土结构工程施工质量验收规》GB50204-2002 7、其他相关标准

第二章工程概况 建设单位:市南乾实业有限公司 设计单位:市库博建筑设计事务所有限公司 勘察单位:省勘察工程公司 监理单位:市罗湖工程项目管理有限公司 施工单位:中建海峡建设发展有限公司 见证检验单位:泰升工程质量检测有限公司 监督检验单位:惠东县建筑工程质量检测站 拟建场地位于惠东县巽寮管委会县道X210的东面,沿体育路往东约3公里丘陵之中。规划总用地面积108532.68平米,计容建筑面积130239.21平米,建筑占地面积为14331.65,容积率1.20。本场地总共布置了9栋高层建筑、82栋别墅,拟建建(构)筑物工程。初步设计暂定:高层采用现剪力墙结构,低层拟采用框架结构,拟建建筑物荷载每层约为13~18KN/ m2。本工程建筑抗震设防类别高层及低层为标准设防类,拟建建筑物为一般民用建筑,建筑工程重要性等级为一级;场地和地基复杂程度等级为中等;岩土工程勘察等级综合划分为甲级。

工程原材料送检方案

工程原材料送检方案 一、工程主导编制依据 本规定依据标准号:GB175-92、JGJ52-92、GB/T4111-1997、GB/T5101-1998、GB/T11968-1997、GB8239-1997、GB1499-91、GB/T701-1997、GB13788-92 规定及设计文件。 二、工程概况 本工程为XXXXXXXXX有限公司投资兴建的生产厂房,厂房地质情况由XXXXXXXXXXXX负责勘察,由XXXXXXXXXXXXXXXX有限公司所设计,由XXXXXXXXXXXX 有限公司总承包进行施工,监理单位由XXXXXXXXXXXXX管理有限公司负责。 该工程为新建丁类工业建筑,地上4层,局部5层,单层最高6.5m,建筑总高 度29.65m,总建筑面积18400m?,为钢筋混凝土框架结构,C80预应力混凝土管桩基础。建筑物防火等级为二级,建筑设计合理使用年限50年,建筑抗震烈度按七级设防。要求施工工期为270个日历天,质量要求达到市合格工程。 三、检测要求及计划 桩检测 本工程5层框架结构,基础采用Φ400、Φ500的 C80混凝土预应力管桩。以《建筑基桩检测技术规范》JGJ106-2003为依据,对工程桩进行低应变及抗压静载检测,以确定单桩的竖向承载力及桩身完整性。本工程低应变抽取总桩数的34.8%;抗压静载检测抽取总桩数1%。 1 钢筋 1、钢筋原材 1)、钢筋原材按每次进场的同一牌号、同一批号、同一规(

格(直径)、同一交货状态,总重量不大于60吨为一批,不足60吨亦按一批计。 本工程钢筋送检情况: 钢筋总进量1100吨,计划分7次进场,每次进场的各种规格小60吨的送检一批,大于60吨的送两批,钢筋原材计划送检共24批次。现场按每次进场数量按以上比例抽样送检。 2、钢筋电渣焊接及搭接焊、对焊焊接 (1)、工艺焊接送检 在正式开始电渣焊接施工前,需要焊接的型号钢筋进行工艺送检,待结果合格时,再进行施工焊接。 (2)、施工焊接送检 在现浇混凝土结构中,以300个同牌号接头作为一批,在不超过二层中300个同牌号接头作为一批,当不足300个时仍作一批,每批随机切取3个做拉伸试验,对焊每批另随机切取3个做弯曲试验。对于本工程电渣压力焊抽样如下:在焊接施工前先工艺性试焊送检16、18、20、22、25各一组;总体送检计划情况如下: 部位 16 18 20 22 25 小计 2

工程试验送检及检测方案

xxxxx工程 试验送检方案 一、工程概况 Xxx工程位于xxx,由新桥和旧桥组成,人民新桥位于人民旧桥的东侧,修建于1992年,结构形式为刚架拱桥,刚架拱净跨径32m,桥梁全长52m,净宽7m,拱圈高度3.2m。人民新桥上部结构刚架拱桥横桥向由4片拱肋组成,拱肋间距为2.86m,拱肋宽0.35m。依据图纸设计要求,主要针对新桥采取如下措施; 1、拆除重建上部结构部分弦杆与斜撑;拆除重做人民新桥全桥桥面铺装及两侧桥头搭板,拆除微弯板,重新浇筑整体式桥面板; 2、保留原拱片,在原拱肋间新增三片拱片;对原拱片拱脚上缘、实腹段及部分拱脚下缘粘贴钢板,更换拱片支座;新建弦杆部分横隔板,对保留横隔板进行增大截面加固; 3、对主拱圈及桥面破损、开裂、露筋部位进行局部修补; 4、拆除重做新旧桥两侧人行道及栏杆;拆除新旧桥绿化带,重新设置中央分隔带等内容。 二、试验室管理制度 1、原材料的报验:现场试验检验人员应及时按取样规则进行取样送检,实验室填写《来样/报告发放登记表》,如需进行平行检验

或见证试验的应及时通知监理部进行取样; 2、试验室根据《来样/报告发放登记表》的内容,按照试验规程的要求,及时检测及时填写检测报告,并及时将检测报告及时反馈给物资部门。试验室保存电子版本和一份原件,并根据工程技术部门的要求提交检测报告。如遇检验材料不合格,应及时通知物资部门,物资部门及时对不合格材料进行封闭、标识; 3、试验检测原始记录是检测工程材料及产品参数特性的真实反映,任何人不得更改、删除。原始记录应力求完整,包括数据、曲线、图表、计算及导出数据; 4、检测报告格式报告填写应完整,数据准确、结论正确; 5、对工程中的检测试验过程负责协调、检查、管理; 6、参与现场质量管理和检查工作,对关键检测项目的实施进行监控。 三、试验检测项目、及检测频率 1.原材料

建筑装饰材料送检表

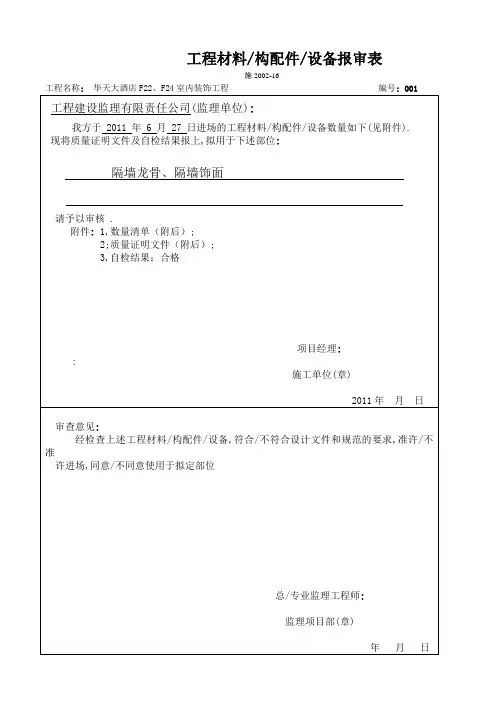

建筑 (全国)建筑装饰材料送检表 全装修材料检验及复试汇总表 类别序 号 是否需复试及复试 内容材料名称品牌材料型号规格使用部位生产厂家验收内容 外观质量、规格 尺寸、产品合格 证书、性能检测 报告,含水率不 大于16% 规范规定需复试, 使用面积大于细木工板 1 2 500m2同一批次取 一组,从现场用于(柳安芯) 工程的材料随机取 样见证送样复试。 游离甲醛释放量或 游离甲醛含量 外观质量、规格 尺寸、产品合格杉木芯细木 工板证书、性能检测 报告 外观质量、规格 尺寸、产品合格 3 4 5 普通石膏板 FC板 证书、检测报告 外观质量、规格 尺寸、产品合格 证书、检测报告 外观质量、规格 尺寸、产品合格防水石膏板 证书、检测报告 板材木方类 材质、规格尺寸、 含水率(规格允 许偏差-3mm), 6 7 8 杉木方子 白松龙骨 地龙骨 含水率不大于 16% 材质、规格尺寸、 含水率(规格允 许偏差-3mm) 含水率不大于 16% 材质、规格尺寸、 含水率(规格允 许偏差-3mm), 含水率不大于 16% 合同、规范规定需 复试,使用面积大 于500m2同一批次 取一组,从现场用 于工程的材料随机 外观质量与封样 对比、规格尺寸、取样见证送样复 产品合格证书、 检测报告。符合 需方确认的设计 图纸要求、合同 要求 试。 游离甲醛释放量或 游离甲醛含量 物理性能符合《浸 渍胶膜纸饰面人造 9 镜箱板(大) 板优等品 GB/T15102-94

10 11 镜箱板(小) 储藏间柜板1 12 储藏间柜板2 13 储藏间柜板3 外观质量与封样 对比、规格尺寸、 产品合格证书、 检测报告,对角 线长度差小于 2mm ,翘曲度≤ 合同、规范规定需 复试,使用面积大 于500m2同一批次 取一组,从现场用 于工程的材料随机 取样见证送样复 试。 3mm ,表面平整 度≤1.52mm 。 14 安洋门 符合需方确认的 设计图纸、样板 要求、合同规定, 安洋复合木门甲 醛释放量小于 游离甲醛释放量或 游离甲醛含量 1.5,顺弯≤2‰, 含水率≤12+1% 15 衣帽间柜板 衣帽间随机抽样送 检,检测项目:甲 醛含量、物理性能 GB/T15102-94,一 套柜中抽取二块 产外观质量与封 样对比、规格尺 寸、品合格证书、 检测报告,符合 需方确认的设计 图纸、样板要求、 合同规定 板。合同、规范规 定需复试,使用面 积大于500m2同一 批次取一组 美时橱柜合同规 定,每200套随机 抽检一组,检查项 目:木门板、柜体 板、人造台面板(游 离甲醛含量、台面 板检测、厚度、巴 氏硬度、落球冲击、 弯曲强度及弯曲强 度模量、拉伸强度、 阻燃性能、色牢度 与老化性能、冲击 韧型、耐污染性)。 木地板面层铺设尺 寸偏差、含水率、 粘结剂、浸渍剥离 16 橱柜板 产外观质量与封 样对比、规格尺 寸、品合格证书、 17 木地板

工程材料检验试验计划专项方案定稿版

工程材料检验试验计划 专项方案 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】

某项目 材料检验试验 施 工 方 案 编制: 审核: 批准: 某建设集团有限公司 某某工程项目部编制

目录 一、编制依据 (2) 二、工程概况 (2) 三、检验试验管理 (3) 四、检验试验计划 (4)

一、编制依据 1、设计施工图。 2、工程施工组织设计 3、《建筑工程施工质量验收统一标准》(GB50300-2013) 4、《混凝土结构工程施工质量验收规范》(GB50666-2015) 5、《建筑地基基础工程施工质量验收规范》(GB50202-2002) 6、《地下防水工程质量验收规范》(GB50208-2011) 7、《钢筋混凝土用热轧带肋钢筋》(GB1499-2008) 8、《混凝土质量控制标准》(GB50164-2011) 9、《普通混凝土力学性能试验方法标准》(GB/T50081-2002) 10、《钢筋焊接及验收规范》(JGJ18-2012) 11、《钢筋焊接接头试验方法标准》(JGJ/T27-2001) 12、《钢筋机械连接通用技术规程》(JGJ107-2010) 13、《砌体工程施工质量验收规范》(GB50203-2011) 14、《通风与空调工程施工质量验收规范》(GB50243-2002) 15、《建筑节能工程施工质量验收规范》(GB50411-2007)

16、《建筑电气工程施工质量验收规范》(GB50303-2002) 17、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 18、《给排水管道工程施工及验收规范》(GB50268-2008) 19、其他现行规范、规定 二、工程概况 本工程为某市某小区,位于河北省某市某地,由某市某房地产开发有限公司开发,河北博科工程咨询有限公司设计,某市泰信达工程项目管理有限公司监理,主要有地上住宅,地下一层车库组成。

装饰装修试验检测方案

重庆轨道交通环线一期工程装饰装修工程二标段 试 验 检 测 方 案 编制人:车维 审核人:唐红荣 审批人:刘勇 重庆轨道交通环线一期工程装饰装修工程二标段重庆皇城互联网装饰股份有限公司 编制日期:2017年08月11日

目录 1.编制目的和据 (3) 1、编制目的和依据 (3) 1.1编制目的 (3) 1.2编制依据 (3) 2.工程概况 (3) 3.试验内容编制说明 (4) 3.1检测试验内容 (4) 3.2施工过程质量检测试验 (4) 3.3工程实体质量与使用功能检测 (5) 3.4见证取样和送检原则 (5) 4.原材试验、检验取样计划以下 (5) 4.1水泥 (5) 4.2砂子 (5) 4.3角钢 (6) 4.4钢板 (6) 4.5槽钢 (7) 4.6镀锌方钢 (7) 4.7聚氨酯防水材料 (7) 4.8细石混凝土 (8) 4.9砂浆 (8) 4.10玻化砖 (8) 4.11地面石材 (8) 4.12细石混凝土 (8) 4.13墙面石材 (9) 4.14涂饰 (9) 4.15夹胶玻璃 (10)

4.16室内环境污染检测 (10) 4.17栏杆 (11) 4.18铝板 (11) 4.19防静电地板 (11) 5.见证取样的送检程序 (12) 5.1见证取样的送检程序..................................... 错误!未定义书签。 6.见证员的基本要求 (13) 6.1见证员的基本要求 (13) 6.2见证人的职责 (13) 7.室内环境污染检测 (13) 7.1室内环境污染检测检验 (13) 8.资料管理 (14)

原材料送检方案

盘龙山庄11、42、45、47幢住宅楼工程材料送检方案 一、钢筋: 1、必须有出厂质量证明书和复试资料。 2、出厂证明书尖有钢种、牌号、规格、数量、力学性能、化学成 分、厂名与出厂日期。 3、钢筋合格证抄件应注明原有效单位、原证编号,并抄件单位的 签字盖章。 二、钢筋连接试验报告、焊条合格证: 1、焊条必须有出厂合格证(原件)。 2、焊接取样方法: 闪光对焊:500mm试件3个做拉伸试验,300mm试件3个做冷弯试验。 3、检验批: 闪光对焊:同一钢筋直径级别,同一焊工完成的300个接头为一批。 三、水泥: 1、工程所有水泥必须有出厂合格证和试验报告。 2、合格证抄件时,抄件除注明合格证所有指标外,还应注明原件 存放单位、原件编号、抄件单位盖章、抄件人签字。 3、主体结构检测项目:安定性、强度 抹灰工程检测项目:安定性、强度 4、同一生产厂、同一出厂编号的为一验收批,且不超过200T,

且不超过三个月。 5、取样方法:从20个不同部位等量样品,总量至少12kg 。 四、砖: 1、必须有出厂合格证和复试报告。 2、验收批:同一生产厂多孔砖5万块为一验收批,不足5万块也 按一批计算。 同一生产厂普通砖3.5~15块为一验收批,不足3.5万也按一批计算。 3、试验项目:普通砖、多孔砖的抗压强度。 4、取样数量:15块。 五、石: 1、必须有试验报告。 2、验收批:600T,取样数量至少60kg。 3、一般试验项目:筛分析、含泥量、表观密度与堆积密度。 六、砂: 1、必须有试验报告。 2、验收批:600T,取样数量至少60kg。 3、一般试验项目:筛分析、含泥量、表观密度与堆积密度。 七、水泥瓦: 1、应有出厂合格证和试验报告。 2、抽取数量:13块;验收批:2千至5千块。 3、一般试验项目:承载力、吸收率与抗渗性能。 八、砼试块:

施工材料送检方案

目录 1.编制说明 (1) 2.编制依据 (1) 3.工程概况 (2) 3.1工程基本情况 (2) 4.检测、试验和见证取样的范围 (2) 5.各材料的取样方法及送检计划 (3) 5.1桩基础试验(静载、抗拨、底应变) (3) 5.2.1钢筋原材 (3) 5.2.2电渣压力焊连接取样规定 (5) 5.3混凝土试块取样及留置 (7) 5.3.1标准养护试块取样与留置原则 (7) 5.3.2抗渗混凝土 (10) 5.3.3试块要求 (10) 5.3.4试块养护................................................................................................................. ..10 5.3.5试块送检 . (11) 5.4 砌筑砂浆试件取样送检 (11) 5.5水泥原材料进场复试取样、送检 (12) 5.6砂原材料进场复试取样、送检 (13) 5.7砌体材料进场复试取样、送检 (13) 5.8防水卷材见证取样 (13) 5.8.1防水卷材 (13) 5.8.2防水涂料 (14) 5.9门窗三性检测 (14) 5.10排水管材管件复试取样、送检 (14) 5.11墙体节能进场复试取样、送检 (14) 5.12屋面或外挑楼板节能隔热材料取样、送检 (14) 5.13外窗玻璃节能材料进场复试取样、送检 (15) 6.实验管理. (15) 7.试验质量保证措施 (16)

施工材料送检方案 1.编制说明 1、根据相关要求,强化混凝土结构工程质量控制,在项目开工前,结合本工程实际情况,编制此方案,工程混凝土结构取样也按本方案进行。 2、根据本工程的工作量,依据图纸要求及有关文件、法规、原材试验及施工试验规程、规范的要求,对现场的试验做出计划,以便有条不紊的做好试验工作,确保把好原材料及其制品的质量关,防止不合格材料用于工程上,以保证工程质量。 3、材料员应提供随行质量证明文件:原材料、成品、半成品、构配件出厂合格证、准用证; 试(检)验报告及资质证明,施工许可证等。认真贯彻国家、部及地区颁发的现行要求建筑工程的法规、规程、规定、试验方法及有关制度。严格按照材料检验标准对供货厂家提供的随行质量证明文件进行审核做到物证相符,把好采购关。 2.编制依据 1、《混凝土结构工程施工质量验收规范》GB50204-2015; 2、《建筑工程检测试验技术管理规范》JGJ190-2010; 3、《混凝土强度检验评定标准》GB/T50107-2010; 4、《建筑工程施工质量验收统一标准》GB50300-2013; 5、《钢筋焊接接头试验方法标准》JGJ/T27-2014 6、《建筑地基基础工程施工质量验收规范》GB50202-2002 7、《砌体结构工程施工质量验收规范》GB50203-2011 8、《建筑地面工程施工质量验收规范》GB50209-2010 9、《屋面工程质量验收规范》GB50207-2012 10、《建筑装饰装修工程质量验收规范》GB50210-2001 11、工程施工图纸及施工组织设计。

建筑工程材料检测方案

涉及的材料方案(砌块、铝合金型材、胶粘剂、电线、电缆、电线、电缆套管及线 槽、PVC给排水管材及管件) 一.检测方案编制依据 1、文件:本项目工程招标文件;国家颁布的有关法规、法令,广东省、广州市颁布的 有关工程检测的法规、法令。 2、规范:国家或地方颁发的现行有关工程检测的相关标准、规范、规程。 2.1 《砌墙砖试验方法》GB/T2542-2012 2.2 《混凝土小型空心砌块试验方法》GB/T4111-1997 2.3 《蒸压加气混凝土性能试验方法》GB/T11969-2008 2.4《铝合金建筑型材》GB5237.1-5237.5-2008 2.5《一般工业用铝及铝合金板、带材》GB/T3880.1-3880.3-2006 2.6《一般工业用铝及铝合金板挤压型材》GB/T6892-2006 2.7《铝合金韦氏硬度试验方法》YS/T420-2000 2.8《铝合金建筑型材:隔热型材》GB5237.6-2004 2.9《铝幕墙板板基》YS/T429.1-2000 3.0《铝幕墙板氟碳喷漆铝单板》YS/T429.2-2000 3.1《胶粘剂粘度的测定》GB/T 2794-1995 3.2《胶粘剂不挥发物含量的测定》GB/T 2793-1995 3.3《难燃绝缘聚氯乙烯电线槽及配件》(QB/T 1614-2000) 3.4《建筑用绝缘电工套管及配件》(JG 3050-1998) 3.5《电气安装用导管的技术要求通用要求》(GB/T 13381.1-92) 3.6 GB 5023.1~5023.7-2008《额定电压450/750V及以下聚氯乙烯绝缘电缆 第一部分:一般要求》 3.7 GB 12706.1~12706.3《额定电压35KV及以下铜芯、铝芯塑料绝缘电力电 缆》 二. 主要检测方法和技术措施(蒸压加气混凝土砌块) 1 目的 用以检验蒸压加气混凝土砌块抗压强度、干体积密度、含水率、吸水率,确定其强度等级,为控制施工质量提供依据。 2 范围 适用加气混凝土性能试验。 3 执行标准

(完整版)材料检测方案

XXX有限公司XX项目工程(一期) 材料检测方案 编制:XX 审核:XX 核准:XX XX有限公司 2018年1月11日

目录 1.编制依据 (2) 2.编制原则 (2) 3.施工范围概述 (3) 3.1.工程概要 (3) 3.2.适用范围 (3) 4.材料、设备进场检测试验管理制度 (3) 5、试验设备,工具 (3) 6、检测人员职责 (6) 7、检测人员工作标准 (6) 8、检测试验资料的收集与整理 (7) 9、检测方法 (7)

检测方案 1、编制依据 1.《建筑装饰装修工程质量验收规范》 GB 50210-2001 2.《给水排水管道工程施工及验收规范》 GB 50268-2008 3.《工业金属管道工程施工质量验收规范》GB 50184-2011 4.《通风与空调工程施工质量验收规范》 GB 50243-2016 5.《建筑电气工程施工质量验收规范》 GB 50303-2015 6.《建筑设计防火规范》 GB 50016-2014 7.《建筑工程施工质量验收统一标准》 GB 50300-2013 8.《建筑涂饰工程施工及验收标准》 JGJ/T 29-2015 9.《建筑地面工程施工质量验收规范》 GB 50209-2011 10.《洁净室施工及验收规范》 GB 50591-2010 11.国家及相关行业技术规范及标准 12. 技术规格书 2、编制原则 1.做好施工前准备工作,保证资源供应提供依据。 2.为确保低成本、高质量、快工期的施工可行性和经济合理性提供 依据。 3.以工程高质量、快工期、文明、安全、经济、环保、实用为中心 编制此方案。 4.参照以往相同工程案例,根据国家施工工法工艺标准,并合理应 用部分XX标准方案。

材料送检计划规

耀江文鼎苑古墩路公建项目 材 料 送 检 计 划 浙江三丰建设有限公司 二0一六年二月

见证取样送检计划方案 一、工程概况 工程名称:东风杭汽原厂区地块(南区块)经济适用房(一期)1#~9#楼、集中地下室工程 建设单位:杭州市新州房屋开发公司 设计单位:汉嘉设计集团股份有限公司 勘察设计:浙江华东建设工程有限公司 监理单位:浙江泛华工程监理有限公司 施工单位:浙江中超建设集团有限公司 规模:该工程为一层地下室,上部为框剪结构,分别为:1#楼为21层、2#楼为21层,3#楼为22层,4#楼为22层,5#楼为22层,6#楼为24层,7#楼为24层,8#楼为23层,9#楼为23层.共九个单体总建筑面积为143546.07㎡,建筑物最高高度为74.500m 周围环境:位于杭州市余杭区良渚街道莫干山路以西、宣杭铁路以南。 结构混凝土全部采用商品砼,地下室底板、地梁及基础下的素混凝土垫层采用C15;基础(承台)、地梁、底板、外墙、竖向构件及顶板混凝土采用C35,1#、2#楼夹层—3层混凝土强度为C35;4层—17层混凝土强度为C30;18层—21层混凝土强度为C25。3#楼夹层—3层混凝土强度为C35;4层—16层混凝土强度为C30;17层—22层混凝土强度为C25。4#、5#楼夹层—3层混凝土强度为C35;4层—17层混凝土强度为C30;18层—22层混凝土强度为C25。6#、7#楼1层—4层混凝土强度为C35;5层—18层

混凝土强度为C30,19层—24层混凝土强度为C25。8#、9#楼1层—4层混凝土强度为C35;5层—17层混凝土强度为C30;18层-23层混凝土强度为C25。二层浇筑楼层线角及栏板等结构构件采用C25混凝土;后砌墙的过梁及构造柱采用C20混凝土。 ±0.000以下外墙采用强度MU10页岩实心砖M10水泥砂浆砌筑;±0.000以下地下室内墙采用MU10页岩多孔砖,M5混合砂浆砌筑,±0.000以上主楼采用MU10页岩多孔砖;M5混合砂浆砌筑。 2、材料检验计划 (1)、钢筋原材料:每批进场钢筋有质量保证书、并按批次进行复试,以每批最大为60吨,不足60吨按一批计算,超过60吨应按二批计算,取样时应任意抽取三根钢材,将端部截去50CM,每批抽取5个试件,先进行重量偏差检验,再取其中2个试件进行力学性能检验。 (2)水泥:进场时对其品种、级别、包装或散装仓库、出厂日期等进行检查,并对其强度、安定性及其他必要的性能指标进行复验。 当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并应按复试结果使用。 检查数量:按同一生产厂家、同一品种、同一批号且连续进场 的水泥,袋装不超过200T为一批,散装水泥不超过500T为一批,每批抽样不少于一次。 3、砂、石 按砂石使用部位,对基础分部、主体分部进行500T为一批试验,检测砂子的含泥量及细度模数两个项目,检测石子的含泥量及颗粒级配两个项

材料送检方案

一)、工程概况: 1)、工程名称:中山纪念图书馆及兴中园改造项目室内装修工程及空调安装工程 2)、工程地址:中山市东区兴中道 3)、建设单位:中山市代建项目管理办公室 4)、设计单位:华东建筑设计研究院有限公司 5)、监理单位:广东中山建设监理咨询有限公司 6)、施工单位:廉江市第一建筑工程有限公司 本项目为图书馆建筑。藏书量320万册,建筑女儿墙高度41.2m(室内外最大高差2.9m),为一类高层。主要功能为藏书、阅览、业务办公用房及其设备和车库用房。建筑规划总用地面积18344.20m2,其中建设用地面积:14772.16m2,总建筑面积57660m2,其中地上建筑面积35036.54m2;地下建筑面积22623.46m2,装修设计面积为37734平方米。地上7层,地下2层;地上耐火等级一级,地下耐火等级一级。 (二)、检测机构选择: 1、试验室具备相应资质证书。 2、送到别处检测机构进行检测,检测机构必须具备以下条件: ①检测机构具有相应检测资质; ②通过国家计量认证; ③当地行政主管部门的对外文件; (三)、材料见证取样依据;

《建筑装饰装修工程质量验收规范》GB50210-2013 《建筑玻璃应用技术规程》JGJ113-2015 《玻璃幕墙工程技术规范》JGJ102-2013 《金属与石材幕墙工程技术规范》JGJ133-2013 (四)、材料见证取样计划及抽样检测方案: 为了预防和控制新建民用建筑工程中装饰装修材料产生的室内环境污染,保障公众健康,维护公共利益,国家制定了《民用建筑工程室内环境污染控制规范》和《建筑材料、建筑装饰装修材料有害物质限量》的十项标准,要求公民用建筑工程所选用的建筑材料和装饰装修材料必须符合规范的规定。 1、执行标准: (1)《建筑装饰装修工程质量验收规范》GB50210-2013 (2)《民用建筑工程室内环境污染控制规范》GB50325-2014 (3)《建筑材料放射性元素限量》GB6566-2010 (4)《室内装饰装修材料人造板及其制品中甲醛释放限量》GB19580-2017(5)《室内装饰装修材料溶剂型木器涂料中有害物质限量》GB18581-2009 (6)《室内装饰装修材料内墙涂料中有害物质限量》GB18582-2016 (7)《室内装饰装修材料粘结剂中有害物质限量》GB18583-2008 (8)《室内装饰装修材料壁纸中有害物质限量》GB18585-2016 (9)《室内装饰装修材料聚氯乙烯卷材地板中有害物质限量》GB18586-2001 (10)《室内装饰装修材料地毯、地毯衬垫及地毯粘结剂中有害物质限量》GB18587-2001

材料送检施工与方案

.. 目录 2 ............................................................ 第一章、工程概况及编制依据.......................................................................... 2 第一节概述 ..................................................................... 2第二节、编制依 据 ..................................................................... 7第三节、编制说明8 ............................................................ 第二章、材料取样及留置规 定 ......................................................................... 8第一节、钢 材 ........................................................................ 12第二节、水 泥 .......................................................................... 13第三节、 砂 ........................................................................ 14第四节、砌 块 .................................................................... 15第五节、防水材 料 ...................................................................... 17第六节、混凝 土 .................................................................... 20第七节、砌筑砂浆.......................................................... 21.第八节、建筑装修、装饰材料................................................................. 25第九节、建筑安装材料28 ................................................................. 第三章、材料送检规定...................................................... 28 .第一节、见证、监督材料送检流程.......................................................... 28 .第二节、材料检测单位的规定第三节、监督抽检的规定 (28)

装修材料检测方案

工程名称:梅溪湖国际广场二期住宅精装修工程19#栋工程试验检测方案 编制人: 审核人: 审批人: 审批日期: 2017年03月25日 北京市金龙腾装饰股份有限公司 目录

一、检测机构选择--------------------------------------------------3 二、材料见证取样依据----------------------------------------------3 三、甲供、甲指乙供、乙供材料见证取样及检测方案--------------------3 1、执行标准------------------------------------------------------3 2、建筑材料分类--------------------------------------------------3 3、无机非金属材料的验收要求--------------------------------------4 4、石材、花岗岩放射性指标限量------------------------------------4 5、人造板及其制品中甲醛释放量的检测------------------------------5 6、涂饰工程涂料中有害物质的检测----------------------------------6 7、室内装饰装修材料内墙涂料、胶粘剂中有害物质的检测--------------7 8、室内给排水管检测----------------------------------------------8 9、建筑电气检测--------------------------------------------------11 梅溪湖国际广场二期住宅精装修工程19#栋 检测方案

材料送检专项施工方案

目录 1、编制依据 (2) 2、工程概况 (2) 3、结构设计概况 (3) 4、材料送检取样及留置规定 (3) 5、材料检测 (10) 6、实体检验试验室的选定 (10)

严雄杰、王丽花厂房、工业办公楼、宿舍楼、卫生间、 门卫室工程 材料送检方案 1、编制依据: 1.1、严雄杰、王丽花厂房、工业办公楼、宿舍楼、卫生间、门卫室工程 施工合同和工程施工图纸 1.2、国家和行业颁布的及中山市现行有关标准有关规定 2、工程概述: 2.1工程简述 工程名称:严雄杰、王丽花厂房、工业办公楼、宿舍楼、卫生间、门卫室工程建设单位:严雄杰、王丽花 监理单位:广东华杰建设工程监理咨询有限公司 设计单位:广东政和石油化工建筑设计有限公司 施工单位:山河建设集团有限公司 工程规模:建筑面积为20470.51m2 结构类型:钢结构、框架;5幢6层 工程地址:中山市东升镇坦背村“长兴围” 2.2结构设计 本工程基础采用预制管桩,主体结构为现浇钢筋混凝土框架结构,混凝土强度等级为C10(垫层砼)、C35(桩芯砼)、C30(承台、地梁砼)C25、C30(柱、梁板砼),钢筋为HPB300、HRBE400。主体结构梁最大跨度为10m,截面一般为250-700,楼板厚为120mm,

填充墙采用蒸压加气混凝土砌体。 3、材料送检取样及留置规定: 4.1钢材 ○1送检批量:按每次进场的同一牌号、同一批号、同一规格(直径)、同一交货状态,总重量不大于60吨为一批(不足60吨按一批计)。其中冷轧扭钢筋每批数量不大于20吨。 ○2送检数量:带肋钢筋原材拉伸2个(长500mm),冷弯2个(长500mm),重量偏差2个(长500mm)。圆盘条钢筋原材拉伸1个(长500mm),冷弯2个(长500mm),重量偏差2个(长500mm)。 冷轧扭钢筋原材2个(长50mm),冷弯1个(长500mm)。 ○3试样的标志:试样的标志一般应在头部端面或侧边上,对小面积试样,可挂标志牌,以便于试验时辨识。 ○4取样规定:样抷应在外观尺寸合格的钢材上切取。切取样抷时,应防止因受热,加工硬化及变形而影响力学及工艺性能。试样毛刺须清除,尖锐棱边应倒圆,圆弧半径不宜过大。由盘卷上切取的线材,允许校直,但矫正不得对试样的力学性能有显著 的影响。对不测定伸长率的试样,则可不经矫正进行试验。 4.2钢筋焊接 电渣压力焊:在现浇钢筋混凝土多层结构中,应以每一楼层或施工段中300个同等级别钢筋接头作为一批,不足300个接头仍应作一批。力学性能试验送检数量及试样要求:拉伸3件(长500mm);试样四周焊包应较均匀,凸出钢筋表面的高度应大于或
