教学楼冬季施工方案
- 格式:doc
- 大小:29.09 KB
- 文档页数:16
2024年中学装饰装修冬季施工方案一、前期准备工作1.施工前的准备阶段包括规划设计、采购材料、预算核算等工作。
确保施工计划和预算合理。
2.组织相关人员进行现场勘测,对中学建筑的结构、墙体、天花板等进行检查,确保施工安全。
3.与相关部门进行沟通协商,确保装修方案符合规范要求,并申请相关工程批准文件。
4.确定装饰装修的主题、风格和色彩,为中学营造温馨、舒适的学习环境。
二、施工流程及措施1.拆除工程:对需要改造的区域进行拆除,包括旧地板、旧墙面、旧天花板等。
确保拆除过程中不影响周边环境和设施。
2.水电工程:对中学的水、电系统进行检修和维护,并根据装修设计进行改造。
确保供水、供电等基本设施正常运行。
3.石膏板工程:根据设计方案进行石膏板的吊装和安装,包括墙面、天花板等。
并进行石膏板的面层处理,增加装饰效果。
4.油漆工程:对墙面、天花板等进行打磨、刷漆和涂料施工。
注意使用环保、无毒的材料,确保室内空气质量。
5.地板工程:选择适合中学环境的地板材料,进行地面的安装和装饰。
注意地板的防滑和耐磨性能,确保学生的安全。
6.门窗工程:根据设计方案进行中学门窗的更换和安装。
注意门窗的隔音、隔热性能,提高室内环境的舒适度。
7.家具定制:根据设计方案和中学的实际需求,进行家具的定制。
包括教室桌椅、办公桌椅、图书馆书架等。
确保家具的质量和使用功能。
8.灯光布置:合理布置灯具,提供适宜的照明效果。
根据教室、图书馆等不同区域的功能需求,选择适合的灯光类型和亮度,提高学习和工作的效果。
9.装饰饰品:根据中学的定位和教育理念,选择合适的装饰饰品,增加学校的文化氛围。
包括墙面装饰画、环境标语、室内绿植等。
三、工程质量控制1.施工过程中严格按照相关施工规范进行操作,确保工程质量符合要求。
2.材料采购要求明确,材料质量要符合标准,并进行抽样送检。
拒收质量不合格的材料。
3.在施工现场设立监理岗位,加强施工过程的监管和质量检查。
及时发现和解决施工中的问题。
2023年中学装饰装修冬季施工方案摘要:本文详细介绍了2023年中学冬季装饰装修施工方案,主要涉及施工时间安排、施工流程、预算和风险控制等方面。
通过合理的安排,优化施工流程,确保施工质量和安全,实现预定目标。
一、施工时间安排冬季施工面临低温、潮湿的气候条件,在日常施工过程中需特别注意材料的保温、防潮等。
为了确保施工质量和进度,决定将施工时间安排在节假日期间,以减少对学校正常教学活动的影响。
1. 施工开始日期:2023年12月16日2. 施工结束日期:2024年1月15日二、施工流程1. 整体规划:在施工开始前,根据学校的需求和设计方案,进行详细的规划和布置,确定施工区域和施工流程。
2. 原材料准备:提前统计所需的装修材料,并进行采购,确保能及时供应。
3. 地面处理:对学校教学楼的地面进行打磨、抹灰、刷漆处理,达到平整、美观、耐用等要求。
4. 墙面装饰:根据设计方案,在墙面上进行涂刷、贴砖等装饰处理,营造出良好的学习环境。
5. 天花板处理:根据需要,进行天花板的装修,包括吊顶、灯具安装和维修等。
6. 门窗处理:检查和维修学校的门窗,并进行必要的更换和装饰。
7. 设备安装:安装学校所需的教学设备,包括投影仪、电脑、音响等。
8. 环境布置:根据学校的特点和需要,对教室进行布置,包括桌椅摆放、墙面装饰等。
三、预算及风险控制1. 预算控制:根据施工流程和材料需求,对整个装饰装修项目进行预算控制,确保施工进度和质量。
2. 施工风险控制:根据冬季施工的特点,采取相应的措施,防止材料受潮、保温不足、人员意外等风险发生。
3. 合理采购:与供应商进行充分的沟通和协商,确保材料的质量和价格,避免浪费和超支。
4. 严格管理:按照施工计划和标准,进行严格的施工管理,确保施工质量和安全。
5. 安全预警:施工过程中,设立专人负责安全预警,对施工现场进行安全检查和隐患排除。
四、施工后维护1. 定期维护:在施工结束后,对装饰装修的设备、材料进行维护,确保长久使用。

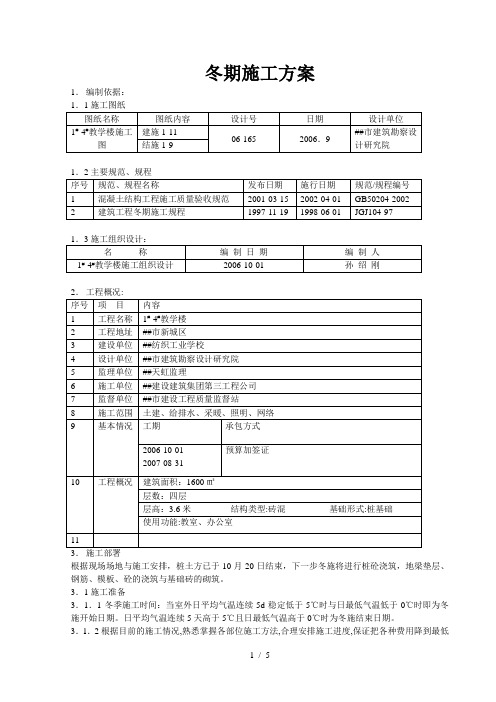

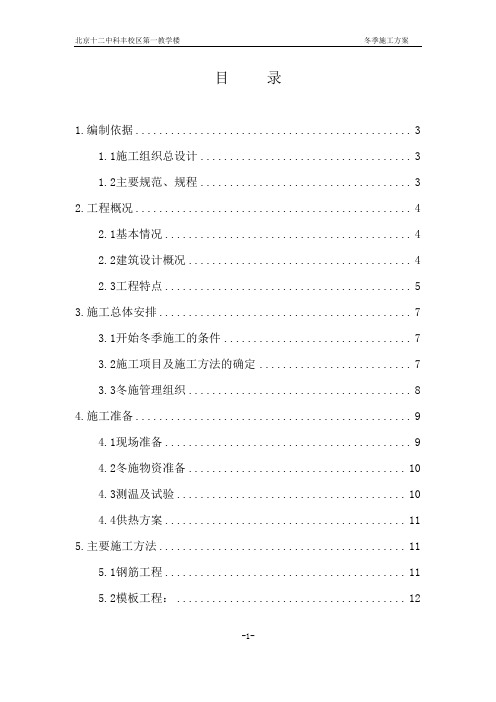

目录1.编制依据 (3)1.1施工组织总设计 (3)1.2主要规范、规程 (3)2.工程概况 (4)2.1基本情况 (4)2.2建筑设计概况 (4)2.3工程特点 (5)3.施工总体安排 (7)3.1开始冬季施工的条件 (7)3.2施工项目及施工方法的确定 (7)3.3冬施管理组织 (8)4.施工准备 (9)4.1现场准备 (9)4.2冬施物资准备 (10)4.3测温及试验 (10)4.4供热方案 (11)5.主要施工方法 (11)5.1钢筋工程 (11)5.2模板工程: (12)5.3混凝土工程 (12)5.4冬施测量放线 (20)6. 冬季施工质量保证措施 (20)7. 安全消防措施 (21)8. 环境保护措施 (23)9. 冬施应急预案 (23)1.编制依据1.1施工组织总设计1.2主要规范、规程2.工程概况2.1基本情况2.2建筑设计概况2.3结构设计概况3.施工总体安排3.1开始冬季施工的条件《建筑工程冬期施工规范》(JGJ104-97)规定:室外日平均气温连续5天稳定低于5℃即进入冬期施工,室外日平均气温连续5天高于5℃时冬施解除。
一般情况下,冬季施工起于本年11月15日,止于次年3月15日。
因此11月1日起测温工正式上岗,按要求测量大气温度,来确定进入冬施的时间。
3.2施工项目及施工方法的确定3.2.1冬季施工项目按照工程进度计划,本工程各楼冬施期间安排具体见下表:冬季施工项目一览表3.2.2冬季施工方法的确定施工方法的确定:结合集团公司对冬施的有关规定,以常规冬施方法施工,混凝土结构采取综合蓄热法施工,混凝土选用预拌商品混凝土。
3.3冬施管理组织3.3.1冬施领导小组的组成3.3.2冬施领导小组职责冬季施工领导小组的重要职责是:主持冬施方案的编制工作,制定各分项的冬施措施,组织冬施材料、设备进场,领导并检查监督各项工作的落实情况,组织安排现场管理人员及外施队按照方案进行冬季施工。
冬期施工方案1.编制依据:根据现场场地与施工安排,桩土方已于10月20日结束,下一步冬施将进行桩砼浇筑,地梁垫层、钢筋、模板、砼的浇筑与基础砖的砌筑。
3.1施工准备3.1.1冬季施工时间:当室外日平均气温连续5d稳定低于5℃时与日最低气温低于0℃时即为冬施开始日期。
日平均气温连续5天高于5℃且日最低气温高于0℃时为冬施结束日期。
3.1.2根据目前的施工情况,熟悉掌握各部位施工方法,合理安排施工进度,保证把各种费用降到最低点。
3.1.3通过计算并结合工程特点,根据各时期的气温,选用合理的外加剂和保温措施。
3.2现场准备3.2.1根据施工进度计划,材料部门提前组织有关机具,外加剂和保温供暖设备、材料的进场。
3.2.2对各种加热的设备、保温材料仔细检查其安全可靠性。
3.2.3工地临时供水管道做好保温防冻工作。
3.2.4做好冬期施工砼、砂浆与外加剂施工配合比。
3.3组织实施3.3.1组织有关人员学习各施工方案,并向具体操作人员交底。
3.3.2进入冬期施工对砼试验,保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。
3.3.3安排专人进行气温观测,做好记录与时收听天气预报与时了解天气情况,防止寒流袭击,积极采取措施。
4、冬期施工技术措施4.1钢筋工程4.1.1钢筋加工要按规范操作,在运输、加工过程中要轻拿轻放,以避免造成刻痕与撞击凹陷。
4.1.2钢筋接头与浇筑砼前将钢筋上的冰雪冻块清理干净。
4.1.3对浇筑完砼面的预留钢筋上的砼与时清理干净。
4.1.4当环境温度低于-20℃时不得进行电弧焊接。
4.1.5钢筋负温电弧焊,宜采取分层控温施焊。
热轧钢筋焊接的层间温度宜控制在150~350℃之间。
4.1.6钢筋电弧焊采用搭接焊时应用两点定位焊固定。
定位焊缝与搭接端部的距离应等于或大于20㎜。
焊接时第一层焊缝应具有足够的熔深,主焊缝或定位焊缝应熔合良好。
平焊时,第一层焊缝应先从中间引弧,再向两端运弧。
兰州交通大学教育科技中心工程冬期施工方案一、编制根据1、《建筑工程冬季施工规程》(JGJ104—97);2、《混凝土构造程工施工质量验收规范》(GB50204—);3、《甘六建冬季施工技术组织措施和技术方案》;4、国家及甘肃省其他有关规范、原则。
二、工程概况兰州交通大学教育科技中心工程进入冬期施工旳项目由主楼凸出屋面旳水箱间、电梯间及部分阳台栏板,裙楼四层柱梁板旳钢筋砼构造,砼量约800M3。
三、冬期施工界线(一)、根据JGJ104-97原则第103条规定,当室外日平均气温持续5天稳定低于5℃时,即进入冬期施工;(二)、当室外日平均气温持续5天稳定高于5℃时,即转入常温施工。
(三)、冬期施工划分为轻寒期和寒冷期两个时期。
划分原则是当日平均气温低于0℃,最低气温在-5℃~-7℃时为轻寒期;当日平均气温低于-5℃,最低气温在-10℃~-15℃时,则进入寒冷期施工。
四、冬期施工措施本工程冬期施工采用综合蓄热法。
所谓旳综合蓄热法即掺化学外加剂旳砼在配制过程中,挤入适量旳强剂或早强型防冻剂,搅拌时原材料加热,浇筑后运用原材料加热所储蓄旳热量及水泥水化热量,再运用砼保温延缓砼冷却,使砼温度减少到0℃或防冻剂规定旳设计温度前,到达预期规定旳强度旳一种施工措施。
五、冬季施工准备1、技术准备(1)、冬施方案旳制定。
在冬季来临前,由分企业技质科组织,项目部有关人员参与,根据工程特点确定冬期施工技术措施及方案。
(2)、人员培训,冬施原材料、混凝土旳保温养护至关重要,要派专人进行测温及保温养护。
冬施前由各项目部抽调专人,由分企业技质科统一组织进行冬施测温、保温措施旳培训,使测、保温人员掌握有关知识,能对旳使用工具,切实做好混凝土旳测温、保温工作。
人员详细分工及职责在技术交底中详述。
2、材料准备根据工程实际及冬施特点,该工程冬施所用材料如下表:注:表中数量为大概用量,详细数量由项目部详细计算后提材料计划,然后按计划进场。
冬季施工方案编制:审核:批准:山西诚泰建筑工程有限公司2006年11月11日冬季施工方案一、编制依据1施工图纸:建施1~25,结施1~242主要规范、规程:混凝土结构施工质量验收规范、建筑工程冬期施工规程3施工组织设计二、工程概况本工程为山西大学新教学楼,位于坞城路东侧、山西大学南校区内,主体共分三个区,一区①至④轴,主体为五层,局部六层,二区1/4轴至1/10 轴,三区11至14轴,总建筑高度20.1m,局部高度23.4m,占地面积7200击, 总建筑面积15649希。
本工程为二类民用建筑,建筑耐火等级为一级,建筑耐久年限为50年以上,建筑抗震设防烈度为8度,屋面防水等级为II级。
建设单位:山西大学设计单位:山西凯的建筑工程设计事务所监理单位:核七院建设监理公司监督单位:太原市建筑工程质量监督站勘察单位:山西省建筑科学研究院施工单位:山西诚泰建筑工程有限公司三、施工部署根据现场场地及施工安排,土方回填12月15日结束,钢筋混凝土12月20日结束,填充墙砌筑12月23日结束。
1、施工准备1)冬期施工时间日平均气温连续5天低于50或11月15日为冬施开始日期,现场通过对大气进行测温现已进入冬施。
2)现场准备③根据施工进度计划,提前组织有关机具、外加剂和保温供暖设备、材料的进场。
(2对各种加热的设备、保温材料仔细检查其安全可靠性。
(3工地临时供水管道做好保温防冻工作。
(4做好冬期施工混凝土、砂浆及外加剂的试验配验工作。
3)组织实施O组织有关人员学习各种施工方案,并向具体操作人员交底。
(2进入冬期施工对混凝土试验、保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。
(3安排专人进行气温观测,做好记录,及时了解天气情况,防止寒流袭击。
积极采取措施。
0组织机构组长:马维中副组长:杨浩军、石刚林组员:张富强、扬永昌、张付强、贾俊保、王红亮四、技术措施根据工程的工期要求,本工程在冬季施工阶段,有以下施工内容:土方回填、钢筋模板碌工程、填充墙砌体工程等。
晋铝一中教学楼冬期施工方案一、工程概况:晋铝一中扩建教学楼为全现浇钢筋砼框架结构,共计5层,内外填充墙为加气混凝土砌块砌体。
目前,1-3层模板已全部拆除完毕,已具备砌填充墙条件。
根据公司工作安排及一中工地的具体施工条件和情况,11月25日以前可将五层框架砼全部浇筑完毕,内外填充墙在12月20日前全部完成,同时将一层室内暖沟和回填土分部全部完成,为下步室内装饰创造条件。
二、冬期施工的具体规定根据《砌体工程施工质量验收规范》GB50203-2002冬期施工中第10.D.1条规定:当室外日平均气温连续5天稳定气温低于5℃时,砌体工程应采取冬期施工措施,当日最低气温低于0℃时,也应采取冬期施工措施。
钢筋砼工程在此温度内也采取冬期施工措施。
气温应以当地气象资料为准。
三、冬期施工措施(一)冬期施工前的准备:1、应成立冬施质量管理组,由组长专门组织冬期施工,配备专门的测温员,记录当地当天的天气预报资料,记录各种需测温的记录。
2、提前准备砌体砂浆掺入的防冻剂,防冻剂要有产品合格证及使用说明书,提前将加温水箱安装到位并备有足够的煤炭,准备1000㎡塑料薄膜和1000㎡左右的草帘覆盖墙顶和砼表面。
配备合格的水银测温计10支。
(二)冬施材料的要求1、冬施所用材料应符合下规定①石灰膏应防止受冻,如遭冻结应在融化后使用。
②拌制砂浆用砂,不得含有冻块和大于10㎜的冻结块。
③加气砼块和机红砖不得遭水浸冻。
④在气温≤0℃时普通砖及砼砌块不浇水湿润。
四、砌体采用掺盐砂浆法①拌合砂浆宜采用两步投料法,水的温度不得超过80℃;砂的温度不得超过40℃,使用普通水泥强度等级不低于325#②砂浆不论掺何种防冻剂,砂浆使用时温度不应低于5℃。
③砂浆中的防冻剂的掺量应根据气温高低,按产品使用说明书的要求掺入。
④在气温低于0℃条件下,砌筑时必须增大砂浆稠度。
⑤严禁使用已冻结砂浆、和融化后的砂浆。
五、砌体的要求①在砌筑前,应将墙基下面冰冻及杂物清除打扫干净不得留有冰层。
某中学实验楼工程冬雨季施工措施冬季施工是季节性施工,砼工程在天气连续低于5℃以下时,砌筑工程在连续10天内平均温度低于5℃或日最低温度为-3℃以下时应采取冬季施工措施。
本工程施工需经历冬季,故施工应考虑季节变化而给施工带来变化,需根据施工规范采取适当预防措施。
冬季施工措施1)冬季施工准备:冬季施工应注意天气预报,特别是有关寒潮的消息,随时做好气温记录,常备冬季朝施工有关材料(如草垫、早强抗冻复合外加剂及机械用油料等)。
2)砼工程a、砂、石材料用草垫遮盖。
防水表面结冻。
b、配制砼的水泥强度标号用大于425#的普通水泥。
c、砼中掺加算命早强剂,提高早期强度,以满足冻前强度不低于设计强度的50%的抗冻要求。
d、搅拌砼的埋单比常温下延长1分钟。
搅拌棚四周边设围护遮拦,搅出的砼要随搅随用,尽量缩短间隔时间。
e、浇筑砼前,清除模板和钢筋上的雪霜和污垢。
f、每班砌筑后在砌体表面覆盖草垫保护。
雨季施工质量安全保证措施1)现场临时设施及道路要按施工总平面布置要求进行修建。
场内道路平时要派人进行维修,确保雨季期间道路畅通;2)检查施工场地排水是否畅通,有堵塞情况时应及时排除,保证雨水畅流,对现场临设要检查维修,不得漏雨和倒塌;3)所得电器、机械均作防雨、防潮措施处理脚手架、塔掉应有防雷接地设施,若发现隐患时应立即进行整改,检查验收后投入使用;4)屋面要避开雨天施工,选择阴天施工,若屋面施工后发生暴雨时应进行遮盖保护;5)浇筑砼后正遇下雨时用塑料或麻带及时遮盖。
雨后浇筑砼时要对砼的水灰比进行调整后搅拌;6)施工过程中遇天下雨时应停止露天施工转入室内施工。
沧州职业技术学院102#公共教学楼冬期施工方案编制人:审核人:审批人:监理工程师:施工单位:高碑店市建筑企业集团公司目录一、编制依据 11、施工图纸: (1)2、主要规范、规程: (1)二、工程概况: 1三、施工部署 13.1施工准备 (1)3.2组织准备 (2)3.3现场准备 (2)3.4组织实施 (3)三、施工方法 31、钢筋工程 (3)2、模板工程 (4)3、砼工程 (4)四、主要材料用量7五、质量保证措施7六、安全消防措施8七.冬季施工环保措施8一、编制依据1、施工图纸:《沧州职业学院102#公共教学楼》2、主要规范、规程:《混凝土结构工程施工质量验收规范》GB50204-2002《建筑工程冬期施工规程》(JGJ104--97)《砌体工程施工质量验收规范》(GB50203-2002)《土方工程施工质量验收规范》(GB50202-2002)《公司冬期施工方案》二、工程概况:本工程为本工程建筑面积平方米,框架结构,主体结构五层。
三、施工部署根据现场场地及施工安排,只对A区C区、F区结构将进入冬期施工。
3.1施工准备3.1.1冬季施工时间:日平均气温连续5天低于5度或11月15日,为冬施开始日期;日平均气温连续5天高于5度或3月15日,为冬施工结束日期。
上述两个条件有一个达到即确定为冬施的起、止日期。
(日平均气温是指一天内的凌晨2点、早上8点、中午14点、晚20点的四次测温的平均值)3.1.2根据目前的施工情况,熟悉掌握各部位施工方法,合理安排施工进度,保证各种费用降到最低点。
3.2组织准备3.2.1组织有关人员学习各施工方案,并向具体操作人员交底。
3.2.2 进入冬期施工对混凝土试验,保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。
3.2.3安排专人进行气温观测,做好记录查看每天的气象信息,及时了解天气情况,防止寒流袭击,积极采取措施,现场设置测温百叶箱,百叶箱要挂在现场通风处,百叶箱规格尺寸为300×400×250mm。
第一章概述根据本工程施工进度安排,进入冬期施工的主要分项工程为:钢筋工程、混凝土工程、模板工程、砌体工程、及地下室室内、外回填土、分项工程。
各进入冬期的分项工程在必须遵循一般施工规范及要求的前提下,进入冬期应严格按照工程冬期施工要求组织施工。
其中,确定主体混凝土施工为冬期施工的控制重点。
一、气象资料1.冬期施工的起止日期界定:连续5天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬期施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬期施工的终点。
日平均气温的测定为一天内2、8、14、20时四次室外气温观测的平均值。
测定地点在地面以上1.5米,并远离热源。
由项目部试验员负责气温的测定及气象资料的收集和整理。
2.西安地区历史气象统计二、冬期施工准备工作1.进入冬期后,对现场内的所有上下水管线路的外露部分应采用草帘缠裹外抱塑料布处理,供应混凝土搅拌站的水管阀门井填充泡沫板,所有不用的水管接口堵死,防止漏水。
2.混凝土搅拌站采用双层密目网内夹保温毡进行全封闭处理。
3.对现场的用电设备、设施进行全面的检查维护,对需要供应采暖的线路做为重点检查项目4.为了使生产从常温顺利进入冬期施工,在冬期来临之前,项目部组织冬期施工的培训工作:由项目工程师组织全体项目管理人员对冬期施工措施进行学习,使全体管理人员了解本工程冬期的施工任务、特点;同时,各分管工长对所属工种施工人员进行冬期施工技术交底,熟悉冬期施工的特殊要求,并与11月19日前提出冬期施工所需材料及设施计划。
第二章冬期施工措施一、混凝土的冬期施工(一)混凝土的拌制1.外加剂(1)外加剂的选择本工程混凝土冬期施工采用主要外加剂选用以下类型:泵送剂:选用瑞美UNF—MC型高效泵送剂;防冻剂:根据试验室配合比选用无氯盐类防冻剂;早强剂:根据混凝土的凝固时间及混凝土的泵送速度选择使用混凝土早强剂。
(2)外加剂的试验冬期施工所用的所有外加剂,其技术指标必须符合相应的质量标准,应有产品合格证及检验合格报告,进场后由项目部及时组织送试,按照选用的外加剂确定掺加数量,并试配混凝土配合比。
.冬季施工方案编制:审核:批准:山西诚泰建筑工程有限公司 11日月年200611..冬季施工方案一、编制依据1施工图纸:建施1~25,结施1~242主要规范、规程:混凝土结构施工质量验收规范、建筑工程冬期施工规程3施工组织设计二、工程概况本工程为山西大学新教学楼,位于坞城路东侧、山西大学南校区内, 主体共分三个区,一区①至④轴,主体为五层,局部六层,二区1/4轴至1/102,占地面积7200m,20.1m,局部高度23.4m至轴,三区1114轴,总建筑高度2。
本工程为二类民用建筑,建筑耐火等级为一级,建筑耐总建筑面积15649m久年限为50年以上,建筑抗震设防烈度为8度,屋面防水等级为Ⅱ级。
建设单位:山西大学设计单位:山西凯的建筑工程设计事务所监理单位:核七院建设监理公司监督单位:太原市建筑工程质量监督站勘察单位:山西省建筑科学研究院施工单位:山西诚泰建筑工程有限公司三、施工部署根据现场场地及施工安排,土方回填12月15日结束,钢筋混凝土12月20日结束,填充墙砌筑12月23日结束。
1、施工准备1)冬期施工时间0或11月15日为冬施开始日期,现场通过对55日平均气温连续天低于大气进行测温现已进入冬施。
2)现场准备..1根据施工进度计划,提前组织有关机具、外加剂和保温供暖设备、材○料的进场。
2对各种加热的设备、保温材料仔细检查其安全可靠性。
○3工地临时供水管道做好保温防冻工作。
○4做好冬期施工混凝土、砂浆及外加剂的试验配验工作。
○3)组织实施1组织有关人员学习各种施工方案,并向具体操作人员交底。
○2进入冬期施工对混凝土试验、保温人员专门组织技术培训,学习本工○作范围的有关知识,明确职责,专人负责。
3安排专人进行气温观测,做好记录,及时了解天气情况,防止寒流袭○击。
积极采取措施。
4组织机构○组长:马维中副组长:杨浩军、石刚林组员:张富强、扬永昌、张付强、贾俊保、王红亮四、技术措施根据工程的工期要求,本工程在冬季施工阶段,有以下施工内容:土方回填、钢筋模板砼工程、填充墙砌体工程等。
1、冬施要求项目部成立了冬施组织机构,全面负责各工种工序、部位的施工管理工作,对工程质量、材料、防火、防煤气中毒等进行全方位管理。
2、冬施技术准备1)项目管理人员要认真学习《建筑工程冬季施工规定》,根据本工程的特点和施工进度、工程量,切合实际地编制本工程的冬期施工方案,并照此认真执行。
2)对管理人员和各工种操作人员进行培训学习,项目部建立冬施值班制、..测温制、质检制、每位管理人员既有明确分工,各负其责,又互相配合协调工作。
3)项目管理人员做好冬施技术交底,使各工种之间有序进行,确保安全生产与工程质量。
4)做好当天天气预报记录,对天气的变化做到心中有数。
5)搭设暖棚,暖棚出入口做好封闭,设置热水罐,准备好早强防冻剂、工程布、草帘、火炉、焦碳等保温材料。
6)做好现场防火、防煤气中毒工作。
3、具体措施1)回填土:土方进入施工现场用工程布及草帘进行保温覆盖,严禁受冻。
○1严禁使用冻土回填。
○2施工现场周边用工程布围护,除操作面外已回填部位用工程布及草帘○3覆盖。
回填土施工应连续进行并夯实以免已填土受冻。
○4施工面应平行流水作业,对当天回填的土面层应覆盖以防止过夜面层○5冻胀,第二天回填前如有冻结部位必须挖除后重新回填。
2)砌体工程:1灰浆搅拌处设置暖棚,搅拌机、热水罐,砂及白灰膏放置在暖棚内。
○20C,砌筑砂浆标号和稠○水罐下生碳火加热和灰用水,水温不得超过80度较常温提高一个等级。
3灰浆按配比并掺水泥用量的3-5%防冻早强剂。
○4砂中不得含有直径大于10mm的冻结块和冰块。
○5砂浆要随拌随用,不要在灰槽中存灰过多,以防冻结。
○6严格按照“三一”砌砖法,平铺压槎,保证良好粘结。
○7每日砌筑完的墙体,必须将砌体表面的砂浆清理干净,然后在砌体表○..面采用工程布覆盖。
80C,砂浆上墙温度不得低于○砌筑时砖表面与砂浆表面温差不应超过300C。
59填充墙施工层外围用工程布围护,砌筑时加气混凝土块适量浇水,红○机砖不能浇水(看天气情况而定),不得使用受冻的砌块。
3)模板工程梁、柱模板采用在施工层周围护工程布保温,顶板随混凝土浇筑,随铺一层塑料薄膜,上加施工布和草帘保温。
混凝土达到设计强度的30%后方可拆0C15除保温,混凝土内部温度与表面温度、表面温度与外部养护温度之差在0C时加强保温措施,即加强施工布和草帘的覆盖以内为安全,如温差超过15厚度。
提高表面和外部的温度,直至混凝土在养护期内缓慢冷却,确保内外00C,强度达到时即可拆除保温,C柱模板在混凝土温度降至5温差不会超过15设计强度时即可拆除,梁、板强度待混凝土强度达到100%方可拆除模板及支撑。
模板拆除后,混凝土表面加临时覆盖,以确保混凝土缓慢冷却。
4)钢筋工程钢筋加工要按规范操作,在运输、加工过程中要轻拿轻放,以避免造○1成刻痕,撞击凹陷。
钢筋接头及浇筑混凝土前将钢筋上的冰雪块清理干净。
○2对浇筑完混凝土表面的预留钢筋上的混凝土及时清理干净。
○30C时不得施焊。
当环境温度低于钢筋负温焊接,○采用电弧焊接方法。
-204雪天或施工现场风速超过5.4m/s(3级风)焊接时,采用遮蔽措施,○5焊接后冷却的接头不要碰到冰雪。
在对焊机使用时应装设电压表,如电压降大于5%,应适当提高变压器○6级数,电压的电压降到8%以下,则应停止焊接,以确保质符合要求。
每天在焊试件前均要先进行试焊,调减电压到正常使用范围内方可进○7行实际焊接。
在焊接前,应清除钢筋焊接部位处的铁锈,污物等端部扭曲,弯折应○8..予以矫直,对不符要求的接触部位应切除。
5)混凝土工程在混凝土浇筑前,把模板、钢筋上的冰雪和污垢及时清理干净,对于○1脚手架,作业平台上的冻块及时清除,以防滑倒坠落。
浇筑竖向结构混凝土前先检查围护保温是否包裹严密,以防混凝土局○2部受冻,竖向混凝土施工时除采用直接在模板外覆盖工程布保温外,利用脚手架安全网加棚布挡风,防止冷风直接贯击施工混凝土接触面。
梁、板同时浇筑,浇筑方法采用从一端开始向另一端采用“赶浆法”○30C之前覆盖一层塑料薄膜,浇筑。
混凝土浇筑完后,在混凝土表面温度降至2一层草帘,保温72h。
严格控制板面上料时间及荷载。
○4混凝土养护:柱拆模后立即用塑料布覆盖,外挂草帘保温,顶板混凝○5土浇筑初凝后铺一层塑料薄膜,上加草帘保温。
混凝土试块留置:应按规定龄期为28d标养试件和相应数量同条件养○6护试件。
冬施混凝土应增加两组试件:一组抗冻临界强度,约3-7d,应与测温结合起来,在结构温度降到抗冻剂规定温度前试压,判断是否超过抗冻强度4MPa;如达不到4MPa,继续降温,则有可能冻坏,应增加保温、加热养护等措施,使受冻面强度超过4MPa。
另一组冬施转常温后在养护28d,即次年4月12日试压所得到的混凝土强度。
浇筑部位的梁、板、柱外围用工程布围护,内部生碳火提高环境温度,○72一个火炉,由专人看管。
每50m混凝土浇筑后塑料薄膜覆盖,然后用工程布、草帘覆盖,草帘盖在下○8000时覆盖-5-10至面,工程布盖在上面。
-5以上时覆盖一层工程布一层草帘,0时覆盖一层工程布三层草帘。
-10一层工程布两层草帘,低于浇筑混凝土同时应留置测温孔,温度测定孔应设置在有代表性的梁、○92设置一个,浇筑完混凝,每的钢管制作,孔深Φ板内,用15100-150mm20m..土后每2小时测温一次,当温度趋于平温时,每4-6小时测温一次,由专人负责绘制平面图并做好记录。
6)测温制度和质检制度在进入冬,期施工前对掺加外加剂人员,测温、保温人员和火炉管理○1人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确责任,方可上岗工作。
施工现场均应设置测温人员,定时测定,并做好以下原始记录:○2(1)日期最高、最低气温。
(2)砂浆搅拌前砂、拌合水加热温度。
(3)混凝土、砂浆的出罐、入模或铺砌阶段温度。
(4)混凝土结构或构件养护期间各界断的温度。
(5)暖棚或采暖工作环境地面以上50cm处气温。
及时将每天的天气情况传达给工地施工管理人员,以防止寒流袭击。
○3及时做好预防准备。
施工前进行冬期施工技术交底,并做好检验工作,指导派专人负责,○4确保每个工序都能按规程执行。
每一个工序结束后,专职质检员,要及时进行质量检查,发现问题及○5时处理,以防止冬期施工不利造成安全隐患。
对本工程冬期施工方案要认真贯彻执行,如须变更冬期施工方案,要○6经原审批单位同意,并报冬期施工补充方案。
组织不定期的冬期施工检查,发现问题及时解决,对于好的冬期施工○7检验要及时推广。
五、现场布置1、凡进行冬期施工,现场必须提前将所有的准备工作完成,达到进入冬期施工条件。
2、根据实物工作量提前组织有关机具、化学外加剂和保温材料进场。
3、搭建暖棚,敷设管道对各种加热材料,设备检查其安全可靠性。
4、工地的临时供水管道及白灰膏等材料做好保温防冻工作。
5、热源设备要通过安全部门,机械部门验收,节能、消烟、除尘符合标准,具备点火条件。
6、外加剂有储备,保管好,无破裂。
7、热水箱储量不小于2~4m3,加热设备齐全。
8、供水消防管道,模板保温措施已完成。
9、现场生活设施做好入冬准备,并符合消防要求。
10、凡冬期停工工程,进入冬期施工前应停在合理部位。
..六、安全防火措施1、在进入冬期施工前对工人进行安全消防措施交底工作。
2、对职工进行安全,消防教育,贯彻冬期施工中防火、防煤气中毒、防滑、防冻措施,建立安全消防责任制,并落实到施工班组和个人。
3、进入冬期施工前,应对冬期施工中使用的设备,热源设备、采暖设备、临时设备等进行安全检查和验收。
4、严格用火审批制度,对于现场易燃的保温材料要加强管理,对于用的易燃品要及时清理。
5、做好消息水源及器材的保温工做,使之具有良好的使用状态。
6、现场火源要加强管理,电源开关,控制箱等要加锁,并设专人负责管理,防止漏电触电。
7、施工中如接触汽源、热水要防止烫伤。
七、冬期施工安全教育及培训冬期施工应遵守安全法规和规程①对全体职工定期进行技术安全教育,结合工程任务在冬施前做好安全技术交底,配备好安全防护用品。
②由安全员对工人必须进行安全教育和操作规程的培训,对变换工种及临时参加生产劳动的人中,也要进行安全教育和安全交底。
③特殊工种(包括:电气、架子、起重、焊接、机械等工种)须经有关部门专业培训,持有上岗证后方可操作。
④所有工种的都必须有安全员的详细安全措施交底,否则不许施工。
八、现场安全管理措施1、施工现场管理①现场内的各种材料、半成品、砼构件、乙炔瓶、氧气等存放场地都要符合安全要求,并加强管理。
②加强季节性劳动保护工作。
霜雪天后要及时清扫。
大风雪后及时检查脚手架,防止高空坠落事故发生,并应保证消防道路畅通。
