电气照明工程定额
- 格式:ppt
- 大小:2.50 MB
- 文档页数:91
《电气设备安装工程》定额说明及工程量计算规则一、《电气设备安装工程》(以下简称本定额)适用于新建、扩建工程中10kV以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电气调整试验等的安装工程。
(二、本定额主要依据的标准、规范有:1.《电气装置安装工程高压电器施工及验收规范》GBJ147-90;2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90;3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90;4.《电气装置安装工程电气设备交接试验标准》GB50150-2006;5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006;6.《电气装置安装工程接地装置施工及验收规范》 GB50169-2006;7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006;8.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92;9.《电气装置安装工程蓄电池施工及验收规范》GB50172-92;10.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92;11.《电气装置安装工程低压电器施工及验收规范》GB50254-96;12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96;13.《电气装置安装工程起重机电气装置施工验收规范》GB50256-96;14.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96;5.《建筑电气工程施工质量验收规范》GB50303-2002;16.《电力建设安全工作规程(火力发电厂部分)》GL-5009.1-2002;17.《民用建筑电气设计规范》JCJ/T16-2008;18.《建筑照明设计标准》GB50034-2004;19.《电力建设质量等级评定标准》。
三、本定额的工程内容除各章节已说明的工序外,还包括:施工准备、设备器材工器具的场内搬运、开箱检查、安装、调整试验、收尾、清理、配合质量检验、工种间交叉配合、临时移动水、电源的停歇时间。

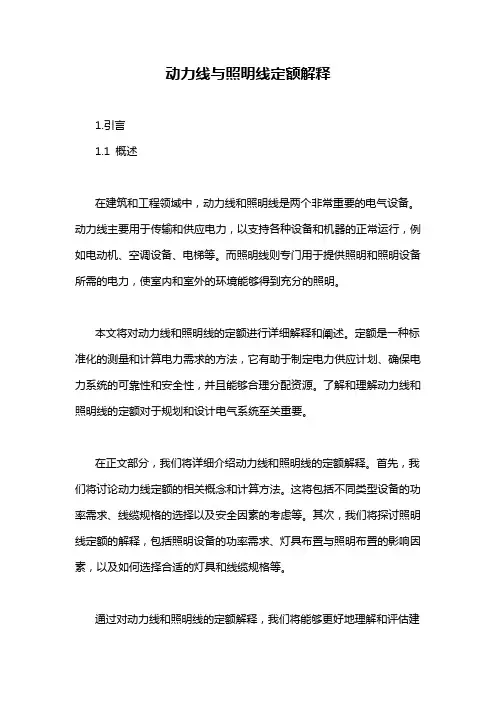

动力线与照明线定额解释1.引言1.1 概述在建筑和工程领域中,动力线和照明线是两个非常重要的电气设备。
动力线主要用于传输和供应电力,以支持各种设备和机器的正常运行,例如电动机、空调设备、电梯等。
而照明线则专门用于提供照明和照明设备所需的电力,使室内和室外的环境能够得到充分的照明。
本文将对动力线和照明线的定额进行详细解释和阐述。
定额是一种标准化的测量和计算电力需求的方法,它有助于制定电力供应计划、确保电力系统的可靠性和安全性,并且能够合理分配资源。
了解和理解动力线和照明线的定额对于规划和设计电气系统至关重要。
在正文部分,我们将详细介绍动力线和照明线的定额解释。
首先,我们将讨论动力线定额的相关概念和计算方法。
这将包括不同类型设备的功率需求、线缆规格的选择以及安全因素的考虑等。
其次,我们将探讨照明线定额的解释,包括照明设备的功率需求、灯具布置与照明布置的影响因素,以及如何选择合适的灯具和线缆规格等。
通过对动力线和照明线的定额解释,我们将能够更好地理解和评估建筑和工程项目中所需的电力供应需求。
我们可以根据实际情况进行合理的电力规划和资源分配,以确保设备正常运行,并提供舒适、安全和高效的照明环境。
最后,在结论部分,我们将总结动力线和照明线的重要性。
同时,我们还将提出一些建议,以改进和完善动力线和照明线的定额制度,以适应不断变化的电力需求和新技术的发展。
通过本文的阐述,我们希望读者对动力线和照明线的定额有更全面和深入的理解,并能在实际工作中应用这些知识,以提高电力系统的可靠性和安全性。
1.2文章结构1.2 文章结构在本篇文章中,我们将围绕动力线和照明线的定额解释展开讨论。
首先,我们将在引言部分对文章的整体概述进行简要说明。
随后,正文部分分为两个主要小节,分别解释了动力线和照明线的定额及其背后的重要性。
最后,在结论部分,我们将对动力线和照明线的重要性进行总结,并提出改进建议。
为了更好地理解文章的结构,让我们更详细地介绍一下各个部分的内容。

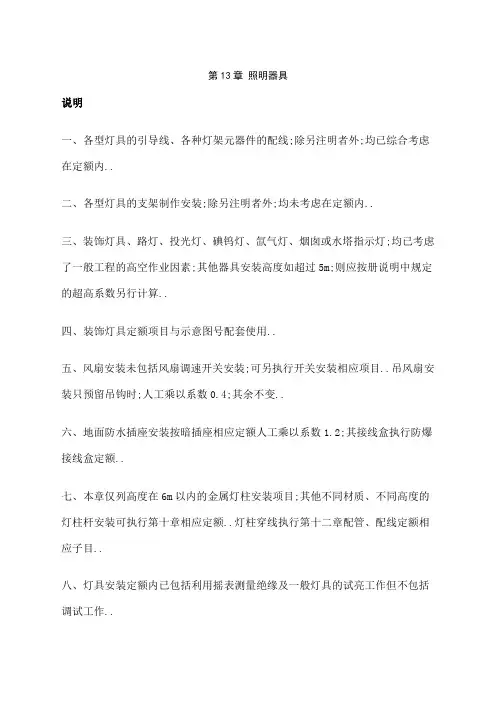

广联达定额计价之电气部分照明器具集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]第13章照明器具说明一、各型灯具的引导线、各种灯架元器件的配线,除另注明者外,均已综合考虑在定额内。
二、各型灯具的支架制作安装,除另注明者外,均未考虑在定额内。
三、装饰灯具、路灯、投光灯、碘钨灯、氙气灯、烟囱或水塔指示灯,均已考虑了一般工程的高空作业因素,其他器具安装高度如超过5m,则应按册说明中规定的超高系数另行计算。
四、装饰灯具定额项目与示意图号配套使用。
五、风扇安装未包括风扇调速开关安装,可另执行开关安装相应项目。
吊风扇安装只预留吊钩时,人工乘以系数0.4,其余不变。
六、地面防水插座安装按暗插座相应定额人工乘以系数1.2,其接线盒执行防爆接线盒定额。
七、本章仅列高度在6m以内的金属灯柱安装项目,其他不同材质、不同高度的灯柱(杆)安装可执行第十章相应定额。
灯柱穿线执行第十二章配管、配线定额相应子目。
八、灯具安装定额内已包括利用摇表测量绝缘及一般灯具的试亮工作(但不包括调试工作)。
计算规则第2.13.1条普通灯具安装的工程量,应区别灯具的种类、型号、规格以“10套”为计量单位计算。
普通灯具安装定额适用范围见表2.13.1。
表2.13.1普通灯具安装定额适用范围第2.13.2条吊式艺术装饰灯具安装的工程量,应根据装饰灯具示意图集所示,区别不同装饰物以及灯体直径和灯体垂吊长度,以“10套”为计量单位计算。
灯体直径为装饰物的最大外缘直径,灯体垂吊长度为灯座底部到灯梢之间的总长度。
第2.13.3条吸顶式艺术装饰灯具安装的工程量,应根据装饰灯具示意图集所示,区别不同装饰物、吸盘的几何形状、灯体直径、灯体周长和灯体垂吊长度,以“10套”为计量单位计算。
灯体直径为吸盘最大外缘直径;灯体半周长为矩形吸盘的半周长;吸顶式艺术装饰灯具的灯体垂吊长度为吸盘到灯梢之间的总长度。
第2.13.4条荧光艺术装饰灯具安装的工程量,应根据装饰灯具示意图所示,区别不同安装形式和计量单位计算。
电气定额说明及工程量计算规则目录第一章变压器 (5)说明 (5)工程量计算规则 (6)第二章配电装置 (7)说明 (7)工程量计算规则 (8)第三章母线、绝缘子 (10)说明 (10)工程量计算规则 (11)第四章控制设备及低压电器 (13)说明 (13)工程量计算规则 (14)第五章蓄电池 (15)说明 (15)工程量计算规则 (15)第六章电机 (16)说明 (16)工程量计算规则 (17)第七章滑触线装置 (18)说明 (18)工程量计算规则 (18)第八章电缆 (20)说明 (20)工程量计算规则 (21)第九章防雷及接地装置 (24)说明 (24)工程量计算规则 (26)第十章送电线路安装工程 (27)说明 (27)工程量计算规则 (28)第十一章电气调整试验 (31)说明 (31)工程量计算规则 (33)第十二章配管、配线 (37)说明 (37)工程量计算规则 (37)第十三章照明器具 (39)说明 (39)工程量计算规则 (39)第十四章电梯电气装置安装 (40)说明 (40)工程量计算规则 (41)第一章变压器说明一、本章包括电力变压器、消弧线圈的安装,变压器的干燥与油过滤。
适用于电力变压器的安装工程。
二、油浸变压器安装子目同样适用于自耦变压器、带负荷调压变压器的安装。
电炉变压器按同容量电力变压器子目乘以系数2.0、整流变压器执行同容量电力变压器额乘以系数1.6。
三、变压器器身检查:4000KVA以下按吊芯检查考虑,4000KVA以上按吊钟罩检查考虑,如果4000KVA以上的变压器需吊芯检查时,子目机械台班乘以系数2.0。
四、干式变压器如果带有保护外罩时,人工和机械乘以系数1.2。
五、变压器水冷却系统以冷却器为界,冷却器至变压器的管道安装已包括在综合单价中,冷却器及外部管道安装按《工业管道》相应子目计算。
六、变压器通过试验,判定绝缘受潮时才需进行干燥,并计取相应费用。
七、整流变压器、消弧线圈、并联电抗器的干燥,执行同容量电力变压器额乘以系数1.5。

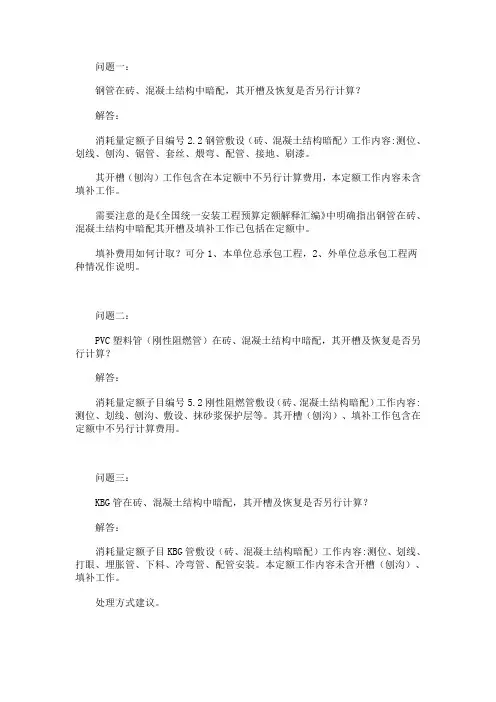

钢管在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目编号2.2钢管敷设(砖、混凝土结构暗配)工作内容:测位、划线、刨沟、锯管、套丝、煨弯、配管、接地、刷漆。
其开槽(刨沟)工作包含在本定额中不另行计算费用,本定额工作内容未含填补工作。
需要注意的是《全国统一安装工程预算定额解释汇编》中明确指出钢管在砖、混凝土结构中暗配其开槽及填补工作已包括在定额中。
填补费用如何计取?可分1、本单位总承包工程,2、外单位总承包工程两种情况作说明。
问题二:PVC塑料管(刚性阻燃管)在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目编号5.2刚性阻燃管敷设(砖、混凝土结构暗配)工作内容:测位、划线、刨沟、敷设、抹砂浆保护层等。
其开槽(刨沟)、填补工作包含在定额中不另行计算费用。
问题三:KBG管在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目KBG管敷设(砖、混凝土结构暗配)工作内容:测位、划线、打眼、埋胀管、下料、冷弯管、配管安装。
本定额工作内容未含开槽(刨沟)、填补工作。
处理方式建议。
刚性阻燃管暗配定额中,综合了墙体剔槽费用,工程实际中,现浇板中的管都是预埋的,不需要剔槽。
那么工程结算时,是否应该把沿墙体敷设的管和楼板中敷设的管分开计算?解答:不是。
刚性阻燃管暗配定额综合考虑了在墙体中及在楼板中敷设的情况,在墙体中敷设又考虑了轻质墙体中必需的切割墙体工作。
一般工程中如果既发生切割墙体敷设又发生现浇板中的预埋,则执行该项目,不用区分各自工程量。
如果实际工程中,某一规格刚性阻燃管暗配均未发生切割墙体、全部为预埋时,可对定额进行调整。
建议调整方法为人工乘以系数0.9,材料扣除水泥砂浆用量。
注意的问题:《四川省定额2000及2004版定额说明及解释汇编》有关电气配管规定:1、电线管、钢管、防爆钢管、塑料管、阻燃管砖墙,混凝土结构暗配项目中已包括了刨沟、抹砂浆的工程内容,编制时,不得再计算该项费用。
第13章照明器具说明一、各型灯具的引导线、各种灯架元器件的配线;除另注明者外;均已综合考虑在定额内..二、各型灯具的支架制作安装;除另注明者外;均未考虑在定额内..三、装饰灯具、路灯、投光灯、碘钨灯、氙气灯、烟囱或水塔指示灯;均已考虑了一般工程的高空作业因素;其他器具安装高度如超过5m;则应按册说明中规定的超高系数另行计算..四、装饰灯具定额项目与示意图号配套使用..五、风扇安装未包括风扇调速开关安装;可另执行开关安装相应项目..吊风扇安装只预留吊钩时;人工乘以系数0.4;其余不变..六、地面防水插座安装按暗插座相应定额人工乘以系数1.2;其接线盒执行防爆接线盒定额..七、本章仅列高度在6m以内的金属灯柱安装项目;其他不同材质、不同高度的灯柱杆安装可执行第十章相应定额..灯柱穿线执行第十二章配管、配线定额相应子目..八、灯具安装定额内已包括利用摇表测量绝缘及一般灯具的试亮工作但不包括调试工作..计算规则第2.13.1条普通灯具安装的工程量;应区别灯具的种类、型号、规格以“10套”为计量单位计算..普通灯具安装定额适用范围见表2.13.1..表2.13.1普通灯具安装定额适用范围区别不同装饰物以及灯体直径和灯体垂吊长度;以“10套”为计量单位计算..灯体直径为装饰物的最大外缘直径;灯体垂吊长度为灯座底部到灯梢之间的总长度..第2.13.3条吸顶式艺术装饰灯具安装的工程量;应根据装饰灯具示意图集所示;区别不同装饰物、吸盘的几何形状、灯体直径、灯体周长和灯体垂吊长度;以“10套”为计量单位计算..灯体直径为吸盘最大外缘直径;灯体半周长为矩形吸盘的半周长;吸顶式艺术装饰灯具的灯体垂吊长度为吸盘到灯梢之间的总长度.. 第2.13.4条荧光艺术装饰灯具安装的工程量;应根据装饰灯具示意图所示;区别不同安装形式和计量单位计算..1、组合荧光灯光带安装的工程量;应根据装饰灯具示意图集所示;区别安装形式、灯管数量;按延长米以“10m”为计量单位计算..灯具的设计数量与定额不符时可以按设计数量加损耗量调整主材..2、内藏组合式灯安装的工程量;应根据装饰灯具示意图集所示;区别灯具组合形式;按延长米以“10m”为计量单位..灯具的设计数量与定额不符时;可根据设计数量加损耗量调整主材..3、发光棚安装的工程量;应根据装饰灯具示意图集所示;以“10m2”为计量单位;发光棚灯具按设计用量加损耗量计算..4、立体广告灯箱、荧光灯光沿的工程量;应根据装饰灯具示意图集所示;按延长米以“10m”为计量单位..灯具设计数量与定额不符时;可根据设计数量加损耗量调整主材..示;区别不同安装形式及灯具的不同形式;以“10套”为计量单位计算..第2.13.6条标志、诱导装饰灯具安装的工程量;应根据装饰灯具示意图集所示;区别不同安装形式;以“10套”为计量单位计算..第2.13.7条水下艺术装饰灯具安装的工程量;应根据装饰灯具示意图集所示;区别不同安装形式;以“10套”为计量单位计算..第2.13.8条点光源艺术装饰灯具安装的工程量;应根据装饰灯具示意图集所示;区别不同安装形式;不同灯具直径;以“10套”为计量单位计算..第2.13.9条草坪灯具安装的工程量;应根据装饰灯具示意图集所示;区别不同安装形式;以“10套”为计量单位计算..第条歌舞厅灯具安装的工程量;应根据装饰灯具示意图所示;区别不同灯具形式;分别以“10套”、“10m”、“台”为计量单位计算..装饰灯具安装定额适用范围见表..表装饰灯具安装定额适用范围第条荧光灯具安装的工程量;应区别灯具的安装形式、灯具种类、灯管数量;以“10套”为计量单位计算..荧光灯具安装定额适用范围见表..表荧光灯具安装定额适用范围第条工厂灯及防水防尘灯安装的工程量;应区别不同安装形式;以“10套”为计量单位计算..工厂灯及防水防尘灯安装定额适用范围见表..表工厂灯及防水防尘灯安装定额适用范围第条工厂其他灯具安装的工程量;应区别不同灯具类型、安装高度;以“10套”为计量单位计算..工厂其他灯具安装定额适用范围见表..表工厂其他灯具安装定额适用范围第条医院灯具安装的工程量;应区别灯具种类;以“10套”为计量单位计算..医院灯具安装定额适用范围见表表医院灯具安装定额适用范围第条路灯安装工程中立金属杆;按杆高;以“根”为计量单位..路灯挑灯架区别不同形式;按臂长以“10套”为计量单位..工厂厂区内、住宅小区内路灯安装执行本册定额;城市道路的路灯安装执行山东省市政工程预算定额..路灯安装定额适用范围见表..表路灯安装定额适用范围第条杆座安装工程;应区别不同的杆座以“10只”为计量单位计算..混凝土钢筋混凝土基础以“m3”为计量单位计第条钢管杆基础制作按C20算..第条开关、按钮安装的工程量;应区别开关、按钮安装形式;开关、按钮种类;开关极数以及单控与双控;以“10套”为计量单位计算..第条插座安装的工程量;应区别电源相数、额定电流、插座安装形式、插座插孔个数、以“10套”为计量单位计算..第条安全变压器安装的工程量;应区别安全变压器容量;以“台”为计量单位计算..第条电铃、电铃号码牌箱安装的工程量;应区别电铃直径、电铃号牌箱规格号;以“套”为计量单位计算..第条门铃安装工程量计算;应区别门铃安装形式;以“10个”为计量单位计算..第条风扇安装的工程量;应区别风扇种类;以“台”为计量单位计算..第条盘管风机三速开关、请勿打扰灯、须刨插座、钥匙取电器、自动干手装置、卫生洁具自动感应器安装的工程量;均以“10套”为计量单位计算..第条红外线浴霸安装的工程量;区分光源个数以“套”为计量单位计算..。

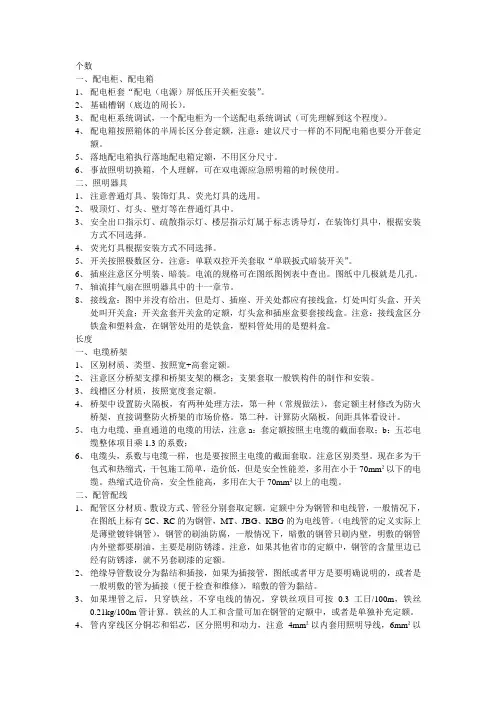

个数一、配电柜、配电箱1、配电柜套“配电(电源)屏低压开关柜安装”。
2、基础槽钢(底边的周长)。
3、配电柜系统调试,一个配电柜为一个送配电系统调试(可先理解到这个程度)。
4、配电箱按照箱体的半周长区分套定额,注意:建议尺寸一样的不同配电箱也要分开套定额。
5、落地配电箱执行落地配电箱定额,不用区分尺寸。
6、事故照明切换箱,个人理解,可在双电源应急照明箱的时候使用。
二、照明器具1、注意普通灯具、装饰灯具、荧光灯具的选用。
2、吸顶灯、灯头、壁灯等在普通灯具中。
3、安全出口指示灯、疏散指示灯、楼层指示灯属于标志诱导灯,在装饰灯具中,根据安装方式不同选择。
4、荧光灯具根据安装方式不同选择。
5、开关按照极数区分,注意:单联双控开关套取“单联扳式暗装开关”。
6、插座注意区分明装、暗装。
电流的规格可在图纸图例表中查出。
图纸中几极就是几孔。
7、轴流排气扇在照明器具中的十一章节。
8、接线盒:图中并没有给出,但是灯、插座、开关处都应有接线盒,灯处叫灯头盒、开关处叫开关盒;开关盒套开关盒的定额,灯头盒和插座盒要套接线盒。
注意:接线盒区分铁盒和塑料盒,在钢管处用的是铁盒,塑料管处用的是塑料盒。
长度一、电缆桥架1、区别材质、类型、按照宽+高套定额。
2、注意区分桥架支撑和桥架支架的概念;支架套取一般铁构件的制作和安装。
3、线槽区分材质,按照宽度套定额。
4、桥架中设置防火隔板,有两种处理方法,第一种(常规做法),套定额主材修改为防火桥架,直接调整防火桥架的市场价格。
第二种,计算防火隔板,间距具体看设计。
5、电力电缆、垂直通道的电缆的用法,注意a:套定额按照主电缆的截面套取;b:五芯电缆整体项目乘1.3的系数;6、电缆头,系数与电缆一样,也是要按照主电缆的截面套取。
注意区别类型。
现在多为干包式和热缩式,干包施工简单,造价低,但是安全性能差,多用在小于70mm²以下的电缆。
热缩式造价高,安全性能高,多用在大于70mm²以上的电缆。

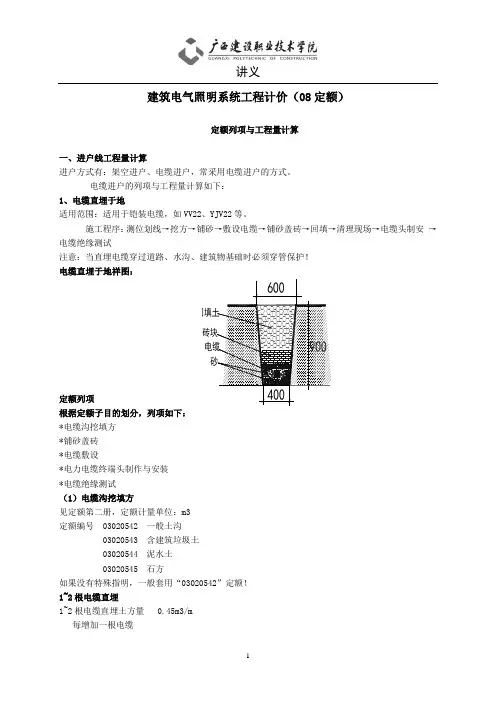

建筑电气照明系统工程计价(08定额)定额列项与工程量计算一、进户线工程量计算进户方式有:架空进户、电缆进户,常采用电缆进户的方式。
电缆进户的列项与工程量计算如下: 1、电缆直埋于地适用范围:适用于铠装电缆,如VV22、YJV22等。
施工程序:测位划线→挖方→铺砂→敷设电缆→铺砂盖砖→回填→清理现场→电缆头制安 →电缆绝缘测试注意:当直埋电缆穿过道路、水沟、建筑物基础时必须穿管保护! 电缆直埋于地祥图: 定额列项*电缆沟挖填方 *铺砂盖砖 *电缆敷设*电力电缆终端头制作与安装 *电缆绝缘测试 (1)电缆沟挖填方见定额第二册,定额计量单位:m3 定额编号 03020542 一般土沟 03020543 含建筑垃圾土 03020544 泥水土 03020545 石方如果没有特殊指明,一般套用“03020542”定额! 1~2根电缆直埋1~2根电缆直埋土方量 0.45m3/m 每增加一根电缆600400900砂电缆砖块回填土增土方量 0.153m3/m问题:三根电缆直埋,电缆沟每米土方量等于多少?四根呢?电缆沟土方量=每米土方量×沟长每米土方量单位:m3/m沟长单位:m,沟长现场定(2)电缆沟铺砂盖砖定额计量单位:100m按覆盖的材料不同分有砖块与保护板子目注意:如果沟内敷设1~2根电缆,则直接套用03020551与03020553定额;如果电缆根数超过2根,则按1~2根的定额计算后,还要另计增加根数的定额价。
电缆沟铺砂盖砖工程量=沟长定额单位是100m(3)电缆敷设定额计量单位:100m。
按电缆导电芯金属材质、单芯截面的不同划分子目。
注意:电缆敷设定额内均按三芯考虑(包括三芯连地,即四芯)。
五芯电缆定额乘以系数1.3;六芯电缆定额乘以系数1.6;单芯电缆敷设按同截面电缆者基价×0.67。
电缆工程量计算序号项目预留长度(附加) 说明1 电缆敷设弛度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进人变电所 2.0m 规范规定最小值3 电缆进入沟内或吊架时引上(下)预留按实际计算4 电力电缆端头 1.5 m 检修余量最小值5 电缆中间接头盒两端各留2.0m 检修余量最小值6 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸7 高压开关柜及低压配电盘、箱 2.Om 高低压柜盘下有电缆沟的可采用,无电缆沟的则根据实际情况计算8 电缆至电动机O.5 m 从电机接线盒起算9 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度10 挂墙配电箱按半周长计例题设下图沟水平长50m,配电箱底边距地高度1.4米,配电箱的高为0.6米,长为0.8米,计算电缆敷设工程量。

电气总说明《黑龙江省建设工程计价依据(电气设备及建筑智能化系统设备安装工程计价定额)》(以下简称本定额),是依据国家标准《建设工程工程量清单计价规范(GB50500-2008)》、《全国统一安装工程基础定额(GJD206-2006)》、《全国统一安装工程预算定额(GYD-213-2003)》,并结合我省实际情况进行编制的,适用于我省行政区域内新建、扩建和改建的各类工业、民用项目中10kV以下变配电设备及线路安装、车间动力电气设备、电气照明、防雷接地装置安装、配管配线、电气调整试验、火灾自动报警系统安装、消防系统调试以及建筑智能化系统设备安装工程。
本定额是按规定的计量单位以人工、材料和机械台班的消耗数量及价格表现的,适用于工料单价法(施工图预结算)和综合单价法(工程量清单计价)计价方式。
本定额是全过程造价管理各阶段工程造价的指导性计价标准,是编制招标控制价(标底)的依据,为投标报价、确定中标价、约定合同造价、进行工程结算服务。
本定额与中华人民共和国国家标准《建设工程工程量清单计价规范》(GB50500-2008)相配套,并在定额编号之上附有清单编码,指出了定额号与清单编码的参考对应关系。
本定额仅对主导项目编写了清单编码,对于辅助性项目,只列定额编号。
本定额是按正常的施工条件和建设程序,合理的施工工期及施工工艺,科学的管理和施工组织设计编制的,反映了社会平均消耗水平。
本定额中的消耗量已计入了相应材料损耗(包括施工现场内运输损耗、施工操作损耗、施工现场堆放损耗等)和人工、机械幅度差。
采用综合单价法进行招投标时,材料损耗及人工、机械幅度差应参与市场竞争,企业可根据自身的经营管理水平进行调整。
一、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录;2.安装工程和土建工程之间的交叉作业正常;3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求;4.水、电供应均满足安装施工正常使用;5.正常的气候、地理条件和施工环境。
电气工程说明及计算规则册说明一.第四册《电气工程》(以下简称本定额),包括变配电装置、电缆、架空配电线路、防雷接地、控制装置、配管配线、照明器具、起重设备电气装置、电气设备试验调整、电梯、消防控制设备、安全防范设备、电视、电话、综合布线等共十三章。
二、本定额适用于10kv以下电气设备安装工程。
三、本定额中的操作高度(指操作物高度距楼地面的距离),除各章节另有规定者外,均按5m以下编制的,如超过5m时,其超过部分的人工工日乘以下列系数:操作高度10m以下20m以下20m以下超高系数四、本定额的工效是按建筑物檐高25m以下编制的,超过25m的高层建筑物(电梯安装除外),按下表计算高层建筑超高费(以上工费作为基数):檐高45m以下80m以下80m以上费率(%) 3 6 8人工 2 4 5其中机械 1 2 3五、脚手架使用费以单位工程人工费作为基数,按以下标准计取:电梯工程6%,基中人工费占20%其它工程2%,其中人工费占20%第一章变配电装置说明及工程量计算规则一、说明(一)本章包括:干式变压器、油式变压器、箱式变压器、开闭器、高压开关柜、低压配电屏、母线桥、封闭式插接母线槽安装等23节共140个子目。
(二)消弧线圈、电炉变压器、油浸电抗器、整流变压器安装,执行油式变压器安装相应子目。
(三)设备中需注入或补充注入的绝缘油,应视作设备的一部分。
(四)设备安装中均未包括支架的制作安装,需用时执行本册支架制作安装相应子目。
(五)工作内容中的“接线“系指一次部分(不包括焊压铜、铝接线端子)。
(六)硅整流设备安装,不包括附带的控制箱、电源箱和设备以外配件的安装。
(七)硒整流设备安装,执行硅整流设备相应子目。
二、工程量计算规则(一)变压器按容量以台计算。
(二),高压开关柜分固定式、手车式以台计算。
(三)低压开关柜分交流、直流以台计算。
(四)配电间隔框架、母线桥、设备支架以吨计算;基础型钢分品种以米计算。
(五)封闭式插接母线槽分安装方式以米计算。
电气工程定额计算规则
(一)第一章 控制装置
按照设计图示数量计算。
(二)第二章 电缆敷设
1、电缆沟挖填土按照I、II类土计算;计算的常规土方量:电缆根数为1-2根时,每米沟长挖方量按照
0.45m3计算(上口宽度600mm2,下口宽度400mm,挖土深度900mm)详见设计说明具体要求。
2、电缆沟铺砂盖砖以延米计算。
3、电缆敷设在一般山地、丘陵地区敷设时,人工工日乘以系数1.3。
4、单芯电力电缆敷设按照同等截面电缆乘以系数0.67;五芯电力电缆敷设定额乘以系数1.3;六芯电力电缆敷设定 额乘以系数1.6,每增加一芯定额增加30%。
5、电缆进入沟内预留1.5m;电力电缆终端头预留1.5m;高压开关柜及低压配电盘、箱预留2m。
(三)第三章 电气配管
管路敷设分材质、规格及安装方式以延长米计算,不扣除管路中间的接线盒所占长度。
(四)第四章 照明器具
1、灯具按照设计图示数量(现场实际数量)计算。
2、庭院灯、景观灯、高杆灯均按照单弧灯具计算,双弧灯具人工费*1.2,固定辅材费用*1.2。
(五)第五章 电气工程附属设施 手孔井按照设计图示数量(现场实际数量)计算;配电箱接地极以项计算。
