河南省XXX住宅项目水泥砂浆楼地面及砼垫层施工方案编制:审核: 审批:XXX建工集团二零一二年二月十日目录一、编制依据 3二、工程概况3三、施工准备4四、主要施工方法 5五、质量标准 8六、成品保护 9七、应注意的质量问题 9八、样板制度10九、安全措施10水泥砂浆地面和砼垫层施工方案一、编制依据1、《建筑工程施工质量验收统一标准》 (GB50300—2001)2、《建筑地面工程施工质量验收规范》(GB50209—2002)3、《中华人民共和国工程建设标准强制性条文》(2002版)4、《建筑施工手册》(第四版)5、施工组织总设计6、本项目工程施工图纸、会审记录及有关变更二、工程概况河南省XXX住宅项目,位于郑州市航空港区的航城环路西,龙中路南,航城西路东,郑港路北。
建设单位为XXX有限公司;设计单位:XXX建筑设计研究院有限公司;监理单位为XXX工程管理有限公司;施工单位:XXX工程有限公司.本项目工程共分为三个标段,其中一标段1#~3#楼为高层建筑,地下一层地上三十三层;二标段为小高层建筑,地下两层地上九层,其中18#楼为地下一层地上十一层;第三标段为小高层建筑,地下两层地上九层。
主楼之间为地下车库。
车库南北方向共长280.52m,东西方向共宽284.50m。
高层总高度为99.30m,多层总高度为34.414m。
总建筑面积为:240684.92m2。
该工程结构形式为剪力墙结构,基础形式为筏板基础。
建筑抗震烈度为七度,结构抗震等级为三级。
本工程屋面防水等级为二级,地下室防水等级主体部分为二级。
本项目工程总体楼地面设计要求:单元入口、门厅、各层电梯前室、梯间楼层平台等处为地砖面层;地下储室、地库为细石砼垫层水泥砂浆面层;其它房间做好砼垫层、地暖管道安装后,地砖面层用户自理。
三、施工准备(一)、主要材料和机具1、水泥:P。
O 32.5普通硅酸盐水泥。
要求颜色一致,采用同一批号的产品。
要有出厂合格证、出厂检测报告及进场复试报告.2、砂子:采用粗砂,使用前过筛,筛除其中含有的草根等杂物,砂的含泥量不得超过5%。
地面与楼面工程水泥混凝土垫层施工工艺本章适用于工业与民用建筑楼地面和室外台阶、散水等附属工程下垫层,以及现浇整体面层和以胶粘剂或砂浆结合的块板料面层下的垫层。
引用标准:GB50209—2002、GBJ107—87、DBJ01—51—2003、GB50325—2001、京TY5—99。
3.1 材料要求3.1.1 水泥:强度等级不低于32.5级,硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
砂:中粗砂,含泥量不大于3%。
3.1.2 石子:卵石或碎石,其最大粒径不应大于垫层厚度的2/3,含泥量不大于2%。
3.1.4 工程中所采用的砂、石必须有放射性指标检测报告。
3.1.5 砂、石使用前应按规定取样进行必试项目试验,石子试验必须做压碎指标值测定。
3.1.6 按规定应预防碱集料反映的工程或结构部位所使用的砂、石供应单位应提供砂、石的碱活性检查报告。
3.2 主要机具混凝土输送泵、泵管、混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板振捣器、串桶、溜管、刮杠、木抹子、胶皮水管、铁錾子、钢丝刷、钢卷尺、扫帚等。
3.3 作业条件3.3.1 主体结构工程质量已办完验收手续。
墙、柱四周已弹好+500mm水平标高线。
3.3.2 垫层基底检查合格,表面湿润,方可施工混凝土垫层。
3.3.3设置变形缝:室内、外地面水泥混凝土垫层宜设置纵向、横向缩缝;室外混凝土垫层还应设置伸缝。
3.3.4 穿过楼板的暖、卫管线已安装完毕,管洞已浇筑细石混凝土,并已填塞密实。
3.3.5 埋在垫层中的暖卫、电气等各种设备暗管已安装完毕,进行交接检验,经检验合格并做隐蔽记录。
3.3.6 首层地面浇筑水泥混凝土垫层前,穿过室内的暖气沟管线已做完,排水管道做完,并办完验收手续。
室内回填土已进行分项质量验收。
3.3.7核对混凝土配合比,进行技术交底。
准备好混凝土试模。
3.3.8 冬期施工,必须按冬施方案采取保温防冻措施。
3.4 操作工艺3.4.1工艺流程:3.4.2 基底表面清理:把基底表面用扫帚扫净,并洒水湿润,但表面不得留有积水。
楼地面工程标准施工方案1、砼垫层分项工程1)、基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
2)、找标高弹水平控制线:根据墙上的+50CM水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。
3)、铺设混凝土:为了控制垫层的平整度,首层地面可在填土中打入小木桩(30MM×30MM×200MM),拉水平标高线在木桩上做垫层上平的标记(间距2M 左右)。
在楼层混凝土基层上可抹100MM×100MM,找平墩(用细石混凝土),墩上平为垫层的上标高。
4)、地下室大面积地面垫层应分区段进行浇筑。
分区段应结合变形缝位置,不同材料的地面面层的连接处和设备基础位置等进行划分。
铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆,然后从一端开始铺设,由室内向外退着操作。
5)、振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。
厚度超过20CM时,应采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
6)、找平:混凝土振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。
用水平木刮杠刮平,表面再用木抹子搓平。
有坡度要求的地面,应按设计要求的坡度做。
7)、养护:已浇筑完的混土垫层,应在12H左右覆盖和浇水,一般养护不得少于7d。
8)、为确保楼梯踏步的质量,踏步棱角采用A10钢筋护角。
2、地砖面层:1)、地砖镶贴前应将基层表面清理干净,撒水将基层湿润,结合层应采用1:2水泥砂浆10-15mm厚或素水泥浆扫浆。
2)、在铺贴前,应对砖的规格尺寸,外观质量,色泽进行预选,并应浸水湿润风干至地面砖表面无明水。
3)、铺贴时基层采用干硬性1:3水泥砂浆,砖表面打素水泥浆作结合层。
4)、在铺贴前先进行排砖,不允许出现小于砖宽度1/3的窄条。
5)、面层铺贴应在24小时内进行擦缝、勾缝和压缝工作。
6水泥混凝土垫层施工工艺标准6.1 总则6.1.1适用范围本工艺标准适用于工业与民用建筑房屋地面水泥混凝土垫层的施工。
6.1.2编制参考标准及规范(1)《建筑地面工程施工质量验收规范》(GB 50209—2002)(2)《建筑工程施工质量验收统一标准》(GB 50300—2001)(3)《建筑地面设计规范》(GB 50037—96)6.2术语6.2.1基层面层下的构造层,包括填充层、隔离层、找平层、垫层和基土等。
6.2.2垫层承受并传递地面荷载于基土上的构造层。
6.2.3纵向缩缝平行于混凝土施工流水作业方向的缩缝。
6.2.4横向缩缝垂直于混凝土施工流水作业方向的缩缝。
6.3基本规定6.3.1水泥混凝土垫层的厚度不应小于60mm。
6.3.2垫层材料应按设计要求和《建筑地面工程施工质量验收规范》(GB 50209--2002)的规定选用,并应符合国家标准的规定,水泥、砂、石及外加剂等应进行现场抽样复试;使用前,应报监理验收,合格后方准使用。
6.3.3混凝土垫层下的沟槽、暗管等工程完工后,经检验合格并做隐蔽记录,方可进行垫层工程的施工。
6.3.4垫层的铺设,应待其下一层检验合格后方可施工上一层。
铺设前与相关专业的分部(子分部)工程、分项工程以及设备管道安装工程之间,应进行交接检验。
6.3.5室外散水、明沟、踏步、台阶和坡道等附属工程,均应符合设计要求。
施工时应按《建筑地面工程施工质量验收规范》(GB 50209—2002)基层铺设中基土和相应垫层的规定执行。
6.3.6建筑地面的变形缝应按设计要求设置,并应符合下列规定:(1)建筑地面的沉降缝、伸缩缝和防震缝,应与结构相应缝的位置一致,且应贯通建筑地面的垫层。
(2)沉降缝和防震缝的宽度应符合设计要求,缝内清理干净,以柔性密封材料填嵌后用板封盖,并应与面层齐平。
6.3.7垫层工程施工质量的检验,应符合下列规定:(1)垫层的施工质量验收应按每个施工段(或变形缝)作为检验批。

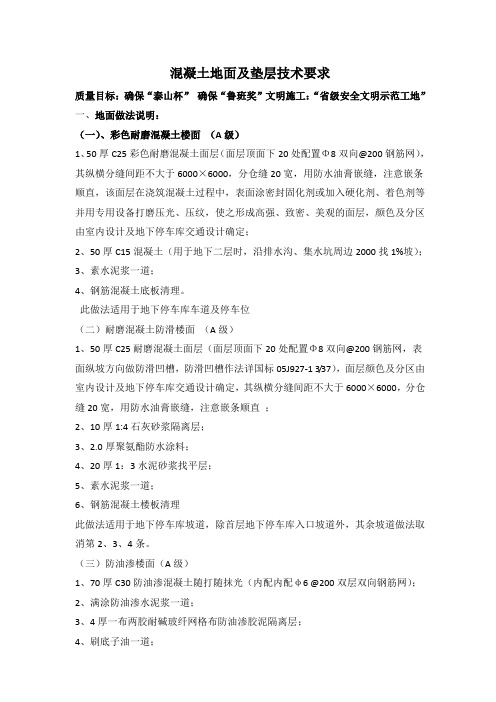

混凝土地面及垫层技术要求质量目标:确保“泰山杯”确保“鲁班奖”文明施工:“省级安全文明示范工地”一、地面做法说明:(一)、彩色耐磨混凝土楼面(A级)1、50厚C25彩色耐磨混凝土面层(面层顶面下20处配置Φ8双向@200钢筋网),其纵横分缝间距不大于6000×6000,分仓缝20宽,用防水油膏嵌缝,注意嵌条顺直,该面层在浇筑混凝土过程中,表面涂密封固化剂或加入硬化剂、着色剂等并用专用设备打磨压光、压纹,使之形成高强、致密、美观的面层,颜色及分区由室内设计及地下停车库交通设计确定;2、50厚C15混凝土(用于地下二层时,沿排水沟、集水坑周边2000找1%坡);3、素水泥浆一道;4、钢筋混凝土底板清理。
此做法适用于地下停车库车道及停车位(二)耐磨混凝土防滑楼面(A级)1、50厚C25耐磨混凝土面层(面层顶面下20处配置Φ8双向@200钢筋网,表面纵坡方向做防滑凹槽,防滑凹槽作法详国标05J927-1 3/37),面层颜色及分区由室内设计及地下停车库交通设计确定,其纵横分缝间距不大于6000×6000,分仓缝20宽,用防水油膏嵌缝,注意嵌条顺直;2、10厚1:4石灰砂浆隔离层;3、2.0厚聚氨酯防水涂料;4、20厚1:3水泥砂浆找平层;5、素水泥浆一道;6、钢筋混凝土楼板清理此做法适用于地下停车库坡道,除首层地下停车库入口坡道外,其余坡道做法取消第2、3、4条。
(三)防油渗楼面(A级)1、70厚C30防油渗混凝土随打随抹光(内配内配φ6 @200双层双向钢筋网);2、满涂防油渗水泥浆一道;3、4厚一布两胶耐碱玻纤网格布防油渗胶泥隔离层;4、刷底子油一道;5、20厚1:3水泥砂浆找平层;6、素水泥浆一道;7、现浇钢筋混凝土楼板此做法适用于地下室柴油机房地面(含储油间)。
参照鲁标L13J1建筑工程做法楼406,如有需回填的房间做法:发泡混凝土填充在结构层之上(四)细石混凝土楼面(A级)1、50厚C20细石混凝土,表面撒1:1水泥砂子随打随抹光;2、素水泥浆一道;3、现浇钢筋混凝土楼板此做法适用于非用水设备用房、管井。
水泥砂浆楼地面及砼垫层施工方案在建筑施工中,地面的铺设和砼垫层的施工是十分重要的环节,关系到整个建筑物的质量和使用寿命。
本文将介绍水泥砂浆楼地面及砼垫层施工的方案和注意事项。
1. 材料准备在进行水泥砂浆楼地面和砼垫层的施工前,首先要准备好以下材料: - 水泥、砂浆 - 砼原材料 - 搅拌设备 - 铺设工具2. 施工步骤2.1 水泥砂浆楼地面施工1.清理地面:将地面进行清扫和清洁,确保没有杂物和灰尘。
2.涂刷底漆:在地面上涂刷底漆,增强水泥砂浆与地面的附着力。
3.配制水泥砂浆:按照比例将水泥和砂浆混合搅拌均匀。
4.铺设水泥砂浆:将配制好的水泥砂浆均匀铺设在地面上,压实并打磨,使其表面平整。
5.养护:施工完毕后,需要对水泥砂浆进行养护,使其逐渐硬化并达到设计强度。
2.2 砼垫层施工1.制作模板:根据设计要求制作砼垫层的模板,确保模板的尺寸和平整度。
2.混凝土配制:将水泥、骨料和水按比例混合配制成混凝土,并在搅拌设备中充分搅拌均匀。
3.浇筑砼垫层:将配制好的混凝土倒入模板内,采用振捣机进行振实,确保砼垫层的密实度。
4.养护:砼垫层浇筑完成后,需要对其进行养护,保持水湿和温度稳定,避免裂缝和变形。
3. 注意事项•施工前要对施工现场进行勘察,确保地基承载力满足要求。
•水泥砂浆和混凝土配制要按照设计要求和比例进行,严格控制水灰比。
•施工过程中要保持施工现场的清洁和整洁,避免杂物混入。
•施工完成后要及时清理施工现场,确保施工质量和安全。
以上是水泥砂浆楼地面及砼垫层施工方案的基本步骤和要点,希望能对施工人员在实际工作中有所帮助。
水泥混凝土垫层施工工艺1施工工艺流程:1。
1基层表面清理:把基底表面用扫帚扫净,并洒水湿润,但表面不得留有积水。
1.2大面积混凝土垫层应分区分段进行浇筑,分区段应结合变形缝位置。
不同类型德建筑地面连接处荷设备基础德位置进行划分,并应与设置德纵向.横向缩缝德间距相一致。
1。
3水泥混凝土垫层设置纵向缩缝间距不得大于6m,横向缩缝不得大于12m.1.4纵向缩缝应做平头缝或加肋板平头缝.当垫层的厚度大于150mm时,可做企口缝.横向缩缝应作假缝。
1。
5平头缝和企口缝的缝间不得防止隔离材料,浇筑时应相互紧贴。
企口缝的尺寸应符合设计要求,假缝宽度为5—20mm,深度为垫层厚度的1/3,缝内填水泥砂浆。
1。
6检验水泥混凝土强度试块的组数,按每一层(或检验批)不应少于一组。
当每一层(或检验批)面积大于1000平方米时,每增加1000平方米应增加一组试块,小于1000平方米按1000米计算,当改变配合比时,亦应相应地制作试块组数。
2。
浇筑混凝土:2.1浇筑混凝土一般从一端开始,并应连续浇筑。
如连续进行面积较大时,跳仓进行,应根据规范规定留置变形缝。
2。
2泵送过程中,进料斗内应有足够量的混凝土,严防吸入空气阻塞泵管,并随时观察泵管内混凝土的质量情况.2。
3混凝土浇筑后,应及时振捣,做到不漏振,确保混凝土密实度.2。
4混凝土的铺设应连续进行,一般间歇不得超过2小时。
如停歇时间过长应按施工缝处理。
2.5找平:混凝土振捣密实后,按标竿检查一下上平,然后用大刮杠刮平,表面再用木抹子搓平.如垫层较薄时,应严格控制铺设厚度.有坡度要求的地面,应按设计要求找出坡度,一般对设计坡度允许偏差不应大于0.2﹪,最大偏差应不大于10mm,最后应作泼水试验。
3质量标准:3.1水泥混凝土垫层所采用的粗骨料,其最大粒径不应大于垫层厚度的2/3;含泥量不应大于2﹪;砂为中粗纱,其含泥量不应大于3﹪.3.2水泥混凝土垫层强度等级应符合设计要求,不宜低于C10.评定混凝土强度等级的试块,必须按〈〈混凝土强度检验评定标准〉〉的规定取样.制作。
水泥混凝土垫层1.适用范围(1)水泥混凝土垫层适用于地面工程和室外散水、明沟、坡道等附属工程下垫层,以及现浇整体面层和以胶粘剂或砂浆结合的块板面层下的垫层。
(2)水泥混凝土垫层是采用粗细骨料,以水泥材料作胶结料加水按一定配合比经拌制成拌合料,铺设在地面工程的基土上或建筑地面的基层上而成。
(3)水泥混凝土垫层的混凝土强度等级按设计要求配制,但其强度等级不应小于C10。
(4)水泥混凝土垫层厚度不得小于60mm,其构造做法见图18-24。
图18-24 水泥混凝土垫层构造示意图1-混凝土垫层;2-基土(原状土或压实填土);3-楼层结构层(现浇或预制混凝土楼板);D-垫层厚度2.组成材料(1)水泥:水泥采用普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不应小于32.5。
(2)砂:砂采用中砂或粗砂,含泥量不大于5%。
其质量应符合国家现行行业标准《普通混凝土用砂质量标准及检验方法》(JGJ 52)的规定。
(3)石子:石子宜选用0.5~3.2mm粒径的碎石或卵石,其最大粒径不应超过50mm,并不得大于垫层厚度的2/3。
含泥量不大于2%。
其质量应符合国家现行行业标准《普通混凝土用碎石或卵石质量标准及检验方法》(JGJ 53)的规定。
(4)水:水宜用饮用水。
3.过程控制水泥混凝土垫层应在工艺流程和施工操作过程中进行施工质量过程控制,见图18-25。
图18-25 水泥混凝土垫层施工质量过程控制简图4.施工要点(1)水泥混凝土垫层铺设在基土上,当室内气温长期处于0℃以下,设计无要求时,垫层应设置伸缩缝,并按本章“18-2-5变形缝和镶边设置”的要求进行。
(2)室内地面工程的水泥混凝土垫层,按设计要求和施工规范规定,应设置纵向缩缝和横向缩缝。
施工时,应按本章“18-2-5变形缝和镶边设置”的要求进行。
(3)工业厂房等大面积地面工程的水泥混凝土垫层施工时,应分区、段进行浇筑。
其分区、段间距除应按规定设置的纵向、横向缩缝间距相一致外,还应结合建筑地面不同材料面层的连接处和设备基础的位置等进行划分。
第1篇一、基层材料1. 水泥:水泥是楼地面工程施工中最为常用的材料之一,主要用于基层找平和垫层施工。
根据施工要求,可选择普通硅酸盐水泥、矿渣硅酸盐水泥等不同种类。
2. 黄砂:黄砂用于与水泥混合,形成砂浆,用于基层找平和垫层施工。
黄砂应选择质地坚硬、颗粒均匀的优质材料。
3. 石灰:石灰用于与水泥、黄砂等材料混合,形成砂浆,用于基层找平和垫层施工。
石灰应选择质地纯净、无杂质的高品质材料。
二、找平层材料1. 找平砂浆:找平砂浆用于楼地面基层找平,主要成分包括水泥、黄砂、石灰等。
找平砂浆应具有良好的流动性、保水性和抗裂性。
2. 找平材料:找平材料用于楼地面基层找平,如水泥砂浆、细石混凝土等。
这些材料应满足基层找平的要求,确保地面平整度。
三、结合层材料1. 水泥砂浆:水泥砂浆用于楼地面结合层施工,主要成分包括水泥、黄砂、石灰等。
水泥砂浆应具有良好的粘结性能和抗裂性。
2. 胶粘剂:胶粘剂用于楼地面结合层施工,如瓷砖胶、石材胶等。
胶粘剂应具有良好的粘结性能、抗老化性能和抗水性能。
四、面层材料1. 地砖:地砖是楼地面面层材料,包括瓷砖、陶瓷地砖、石材等。
地砖应选择质地坚硬、耐磨、易清洁、美观大方的高品质材料。
2. 木地板:木地板是楼地面面层材料,包括实木地板、复合地板、强化地板等。
木地板应选择环保、耐磨、易清洁、美观大方的高品质材料。
3. 水磨石:水磨石是楼地面面层材料,由水泥、石子、颜料等混合制成。
水磨石具有美观大方、耐磨、易清洁等特点。
五、其他材料1. 防潮材料:防潮材料用于楼地面防潮处理,如防水涂料、防水卷材等。
防潮材料应具有良好的防水性能和耐久性。
2. 防漏材料:防漏材料用于楼地面防漏处理,如防水涂料、防水卷材等。
防漏材料应具有良好的防水性能和抗老化性能。
3. 防腐蚀材料:防腐蚀材料用于楼地面防腐蚀处理,如耐酸瓷砖、浸渍沥青砖等。
防腐蚀材料应具有良好的耐腐蚀性能和耐久性。
总之,楼地面工程施工材料的选择对施工质量和工程效果至关重要。
楼地面水泥混凝土垫层报验申请表
工程名称:编号:
致:(监理单位)
我单位已完成了工作,现报上该工程报验申请表,请予以审查和验收。
附件:
1. 水泥混凝土垫层检验批质量验收记录表。
2. 水泥混凝土垫层隐蔽验收记录。
承包单位(章)
项目经理
日期
审查意见:
项目监理机构
总/专业监理工程师
日期
水泥混凝土垫层检验批质量验收记录表
GB50209-2002
(Ⅶ)
030101
单位(子单位)工程名称
分部(子分部)工程名称建筑装饰装修验收部位
施工单位项目经理
分包单位分包项目经理
施工执行标准名称及编号施工工艺标准AJJ/C-QB1-002-2003
施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验收
记录
主控项目1 材料质量设计要求√
2 混凝土强度等级设计要求√
一般项目1
允
许
偏
差
表面平整度10mm 6 8 9 7 4 0 2 3 2
2 标高±10mm
3 -1 5 0 -2 -5 -
4 3 4
3 坡度
2/1000,且≯
30mm
4 厚度<1/10 60 58 58 59 58 59 60 61 60 58
施工单位检查评定结果专业工长(施工员)施工班组长经检查验收,主控项目和一般项目均符合要求。
项目专业质量检查员:年月日
监理(建设)单位验收结论专业监理工程师:
(建设单位项目专业技术负责人):年月日
隐蔽工程检查验收记录
年月日建设单位工程名称
隐蔽部位施工单位
隐蔽工程内容
质量状况说明:
经检查验收,水泥混凝土原材料
符合设计要求,表面平整度、坡度、
标高厚度等符合设计要求及相关的规
范规定。
水泥混凝土垫层符合要求
验收意见:
专业监理工程师:
(建设单位项目专业技术负责人):施工单位
项目专业质量检查员:。
