手糊玻璃钢施工工艺及要求

  • 格式:doc
  • 大小:57.00 KB
  • 文档页数:11

下载文档原格式

  / 11
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

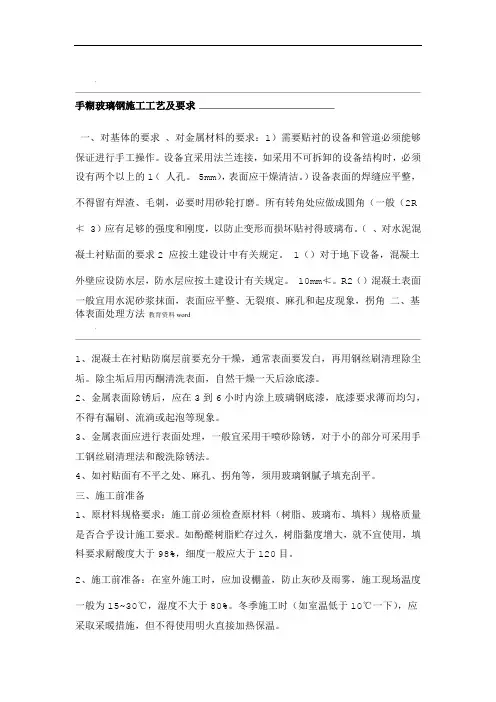

手糊玻璃钢施工工艺及要求

一、对基体的要求

1、对金属材料的要求:

(1)需要贴衬的设备和管道必须能够保证进行手工操作。设备宜采用法兰连接,如采用不可拆卸的设备结构时,必须设有两个以上的人孔。

(2)设备表面的焊缝应平整,不得留有焊渣、毛刺,必要时用砂轮打磨。所有转角处应做成圆角(一般R≮5mm),表面应干燥清洁。(3)应有足够的强度和刚度,以防止变形而损坏贴衬得玻璃布。

2、对水泥混凝土衬贴面的要求

应按土建设计中有关规定。

(1)对于地下设备,混凝土外壁应设防水层,防水层应按土建设计有关规定。

(2)混凝土表面一般宜用水泥砂浆抹面,表面应平整、无裂痕、麻孔和起皮现象,拐角R≮10mm。

二、基体表面处理方法

1、混凝土在衬贴防腐层前要充分干燥,通常表面要发白,再用钢丝刷清理除尘垢。除尘垢后用丙酮清洗表面,自然干燥一天后涂底漆。

2、金属表面除锈后,应在3到6小时内涂上玻璃钢底漆,底漆要求薄而均匀,不得有漏刷、流淌或起泡等现象。

3、金属表面应进行表面处理,一般宜采用干喷砂除锈,对于小的部分可采用手工钢丝刷清理法和酸洗除锈法。

4、如衬贴面有不平之处、麻孔、拐角等,须用玻璃钢腻子填充刮平。

三、施工前准备

1、原材料规格要求:施工前必须检查原材料(树脂、玻璃布、填料)规格质量是否合乎设计施工要求。如酚醛树脂贮存过久,树脂黏度增大,就不宜使用,填料要求耐酸度大于98%,细度一般应大于120目。

2、施工前准备:在室外施工时,应加设棚盖,防止灰砂及雨雾,施工现场温度一般为15~30℃,湿度不大于80%。冬季施工时(如室温低于10℃一下),应采取采暖措施,但不得使用明火直接加热保温。

3、玻璃布准备:

(1)根据玻璃布的种类,应选用无碱无捻粗纱方格玻璃布,如采用石蜡型玻璃布时,必须预先将进行脱蜡处理。

(2)玻璃布应存放在阴凉干燥处,必须保持干净,严防受潮,否则应进行干燥后方可使用。

(3)施工前应将玻璃布裁成所需长度备用。玻璃布料块尺寸应根据设备大小、结构、使用条件、衬贴方便因素等确定。

(4)玻璃布不宜折叠,否则会产生皱纹,贴衬时皱褶处易产生脱空。

四、玻璃钢衬里(手糊法)配方

各类玻璃钢防腐衬里使用的胶料分底层、腻子、贴布胶液、面层四种。

1、环氧树脂玻璃钢配方

环氧树脂玻璃钢配方(重量比)表1

说明:

(1)固化剂1亦用乙二胺-丙酮液(1:1)12~16份,或羟乙基二乙胺16~18

份,多乙烯多胺14~15份代替。

(2)固化剂2亦可用间苯二胺-丙酮(1:1)28-32份,或间苯二胺-环氧丙烷苯基醚化合物(590)15~20份,苯甲胺等代替。 (3)固化剂3聚酰胺,胺值为200~300,也可用顺丁烯二酸酐30~40份、邻苯二甲酸酐30~45份代替。酸酐固化剂调制施工困难,使用时必须加热至80℃,此类固化剂属于热固型固化剂,施工后必须进行热处理。 (4)固化剂按6101环氧树脂计,采用其他型号环氧树脂品种,应另行折算加入量。 (5)填料也可用石英砂粉和辉绿岩粉代替。 2、酚醛树脂玻璃钢的基本配方(重量比)表2

说明:

(1)固化剂可用石油磺酸12~14代替。酚醛树脂玻璃钢施工后,需进行热处理。

(2)面层腻子配方也可加入聚氯乙烯树脂粉15~20份。

(3)填料也可用石英砂份和辉绿岩粉代替。

3、树脂底漆配方

环氧树脂和酚醛树脂底漆参考配方见表3。也可采用油漆厂生产的环氧树脂底漆或表2、3中底层配方。底漆参考配方表3

说明:

(1)填料也可用辉绿岩粉和石英砂。

(2)增韧剂也可用苯二甲酸二丁酯。

(3)环氧树脂底漆使用温度≤100℃,酚醛清漆使用温度≤150℃,成本较低,但须加热固化。

(4)混凝土表面一般采用环氧树脂底漆。

4、配料方法

方法一:先将树脂与增韧剂及固化剂混合,再加入调料,搅拌均匀后即可使用。若加入稀释剂,应在加入固化剂前与树脂混合。

方法二:先将树脂与增韧剂和填料混合均匀,再加入固化剂,搅拌均匀即可使用。

配料注意事项:

(1)配料应在施工现场进行,随配随用,搅拌均匀;使用期随温度变化而变动;如使用乙二胺,夏季施工应在30分钟内完成,冬季施工应在40分钟内完成。

(2)树脂粘度大不容易施工时,可加入适量稀释剂,但容易造成流胶,已经凝结的胶料不得再加入稀释剂。

(3)冬季施工时,环氧树脂粘度增加,可先加热到60℃变稀(但酚醛树脂不可加热),按配料程序进行配料。如用乙二胺做固化剂,经预热混合的树脂,必须待其温度冷却到30~40℃一下时,才能加入。

五、手工贴衬施工方法

手工贴衬施工方法主要有两种:一为间断贴衬法;另一种为多层连续贴衬法。

1、分层间断贴衬法:

施工过程:

金属表面→刷底漆(1~2层)→(干燥至不粘手,12~24h)→有时刮腻子→(干燥至不粘手)→涂刷第一遍胶料并即贴第一层玻璃布→(赶走气泡并压实,使胶料浸透玻璃布→自然干燥至初步固化(或热处理)后进行修整→按第一层布贴衬方法循环至所需层数→贴衬最后一层布,修整后涂面漆→自然干燥→有时热处理→质量检查

(1)底漆:要求与金属粘结力强,在贴衬酚醛玻璃布时,因采用酸性固化剂,对金属有腐蚀作用,必须涂刷底漆。一般可采用环氧树脂漆、酚醛清漆。

(2)刮腻子:当基层表面(或焊缝处)有不整时,就需要刮腻子。有时,为增加腻子的粘着力,可加入适量的石棉绒或玻璃丝。(3)先在设备表面贴衬部位均匀涂刷配好的脚料,涂刷时蘸胶要适量,仔细、迅速,纵横各一遍,以防漏刷。涂刷后立即将玻璃布卷沿着涂脚料的地方铺开。

(4)玻璃布要垂直贴衬,一般从上到下,先壁后底,现衬管子,后衬器壁。贴衬时玻璃布不要拉得太紧,使玻璃布基本平直即可,两边不能有凸凹现象。

相关主题
