气体灭火施工组织设计
- 格式:docx
- 大小:38.99 KB
- 文档页数:6
气体灭火施工组织设计.
气体灭火系统施工组织方案

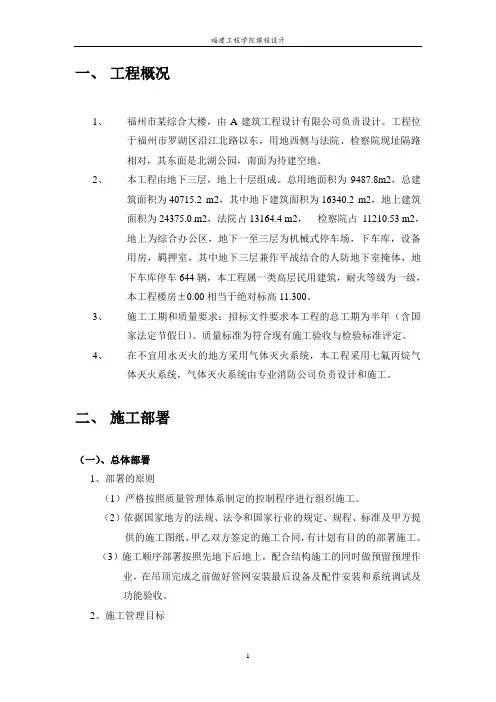

工程概述
本施工组织设计是由工程承建单位在整个施工期内指导安装工程施工的大纲。本方案依据气体灭火系统平面图、系统图、施工和验收规范GB—2007以及《气体灭火系统施工及验收规范》(GB-2007)编制而成。该气体灭火系统采用无管网独立全淹没灭火方式。
施工材料
在按施工进度计划编制材料设备计划及进场时间表的同时,应按规定进行各种材料检验工作,并具有检测报告合格证。还需做好各种主材、辅材等的订货工作及合同的签订,并配合业主对各种材料、辅材进行认可工作。在工程实施阶段,应按照深化设计方案进行施工,如有个别需要修改之处,必须会同业主方审定,以变更通知单的形式通知。
阶段说明
第1阶段:提交施工图纸交底阶段,任务是将该施工图以设计院设计建筑平面图为基础,依照深化的最终设计方案将本工程的走线、管径、线径/数量、设备安装位置/高度等标识清楚。相关人员包括我方相关专业人员、业主方及设计方相关部门工程师,目的是完成施工图技术交底,提交业主方。
第2阶段:设计最终确认阶段,任务是确认施工图中所反映的内容是否与水电、暖通空调等其它专业发生冲突。相关人员包括我方相关部门工程师,目的是对施工图纸进行最终修改/确认,作为今后施工/阶段验收的依据。
第3阶段:进场施工阶段,任务是完成所有穿管、放线的工作,所有须做好文档(线缆颜色、大致长度、走向、隶属专业)须做好标识,且标识要牢固。所用金属/非金属管均须符合消防要求,管径与数量均须符合相关要求。相关人员包括各专业施工人员、技术督导人员、监理人员,目的是保证施工质量,保证工程进度,确保施工阶段性验收。
第4阶段:设备安装调试阶段,任务是依据系统设备安装图、接线图表以及相应的设备安装手册,同时对照线缆标识记录表进行接线和设备安装。相关人员包括我方各专业技术人员,业主方已培训人员,目的是完成各系统设备安装调试,接受管理方培训人员实地操作,熟悉系统,为今后系统维护做好准备。
第5阶段:系统试运行阶段。
各子系统已进入试运行阶段,相关人员需要适当调整参数,以达到最佳运行效果。同时,需要修改和完善各专业文档,以便及时发现系统中存在的问题,并进一步完善系统。
气体灭火系统施工工序包括:定位钻孔、管线制作安装、无管网灭火装置就位固定、气体电磁阀装配、系统联动调试、自检和消防验收。
在钢瓶储存时,需要注意以下事项:钢瓶的工作压力为2.5MPa,在处理七氟丙烷钢瓶时必须遵守规定,使用合适的设备来装卸设备,不可使钢瓶跌落。钢瓶卸车后,要用合适的钢瓶手推车或载重滑车来运输。在工地现场,如果没有立即进行安装,就要妥善保管钢瓶,使之免受损害。不能对钢瓶的任何部位及启动部件施加强力。若发生任何非正常的情况,如发现瓶头阀挤压、变形,或者破裂等,要远离钢瓶,并通知有关的工程师。不得对装置、瓶头阀和启动装置进行钻孔、铜焊、焊接或锻压。只允许对钢瓶进行清洁和油漆。
在安装每个钢瓶之前,需要检查其压力是否为2.5MPa。如果压力超出压力表的绿色区域,需要通知有关工程师。压力表的绿色区域为在最大至最小温度下,相应的压力范围。在安装手动/气动启动器前,需要检查启动销是否完全缩进以及是否安装了安全销。在所有进入保护区的入口,需要安装气体入口警告牌。在气体灭火装置手动释放位置附近,需要安装气体灭火装置手动警告牌。
在各设备安装后,需要及时按施工要求,挂放安全警示牌,并做相应的保护措施,确保施工安全。
气体灭火系统的调试宜在系统安装完毕,以及有关的火灾自动报警系统和接口自动关闭装置、通风机械和防火阀等联动设备的调试完成后进行。为了防止人为误操作引起系统喷放,应严格按照安装手册进行安装。需要检查控制盘各连接回路是否正确,无故障信号产生。对灭火系统的探测器逐个进行试验,确认其动作应准确无误。需要检测系统的一级二级报警信号是否正确,二级报警信号产生后,联动设备动作。系统延时30秒,启动瓶头阀及选择阀上的电磁阀启动器。
1.控制箱的安装应牢固且不倾斜,特别是在轻质墙上,需要采取加固措施。
2.引入控制箱的电缆或导线需要整齐并固定牢靠,端部需要标有编号并与图纸一致,字迹清晰且不易退色。每个接线端的接线不超过两根,电缆和导线需要留有不小于20cm的余量并绑扎成束。在导线引入控制箱进线管处应封堵。
3.控制箱的主电源引入线应直接与消防电源连接,严禁使用电源插头,并有明显标志。接地也应牢固且有明显标志。
4.在安装消防控制设备前,需要进行功能检查,不合格设备不得安装。模块箱的“+”线为红色,“-”线为兰色,其余线根据不同用途采用其它颜色区分,并且在本工程中各站点中,相同用途的导线颜色必须一致。模块箱内不同电压等级和电源类别的端子应分开并有明显标志。 5.室内和室外警铃、声光报警器应安装在墙面或入口处门框上方,并用钢管保护其过墙线。放气指示灯也应安装在入口处门框上方,并用钢管保护其过墙线。
6.工作接地线应采用铜芯绝缘导线或电缆,不得利用镀锌扁铁或金属软管。工作接地线引至接地体时,应穿入钢管或其它坚固的保护管。保护接地导体不得利用金属软管。
7.其它火灾报警设备和联动设备的安装应按有关规范和设计厂家要求进行安装接线。
8.根据工程特点和现场施工状况,本工程总工期安排按业主要求进行,总工期为10天。
