通信建设工程费用定额及计算规则第四十条直接工程费一、直接费(一)人工费1.通信建设工程不分专业和地区工资类别,综合取定每工日人工费标准:一、二级施工企业技工费为24.00元;三、四级施工企业技工费用标准为一、二级施工企业技工的70%。
普工一、二、三、四级企业及成建制普工为11.00元。
2.概(预)算人工费=技工费+普工费3.概(预)算技工费=技工单价×概(预)算技工总工日;概(预)算普工制=普工单价×概(预)算普工总工日。
(二)材料费材料费=主要材料费+辅助材料费1.主要材料费=材料原价+供销部门手续费+包装费+运杂费+采购及保管费+运输保险费。
式中:(1)材料原价:出厂价或供货地点价;(2)供销部门手续费供销部门手续费=材料原价×供销总门手续费费率1.8%;(3)包装费:应根据具体情况计算;(4)运杂费:编制概算时,运输距离光缆、电缆、钢材、木材及木制品按1500km计算;水泥及水泥制品、塑料及塑料制品按500km计算。
编制预算时,按主要器材的实际平均运距计算。
运杂费=器材原价×器材运杂费费率表(见表02)表02 器材运杂费率表光缆电缆钢材及其他塑料及塑料制品木材及木制品水泥及水泥制品100以下 1.0 1.5 3.6 4.3 8.4 18.0 101-200 1.1 1.7 4.0 4.8 9.4 20.0 201-300 1.2 1.9 4.5 5.4 10.5 23.0 301-400 1.3 2.1 4.8 5.8 11.5 24.5 401-500 1.4 2.4 5.4 6.5 12.5 27.0 501-750 1.7 2.6 6.3 - 14.7 - 751-1000 1.9 3.0 7.2 - 16.8 - 1001-1250 2.2 3.4 8.1 - 18.9 - 1251-1500 2.4 3.8 9.0 - 21.0 - 1501-1750 2.6 4.0 9.6 - 22.4 - 1751-2000 2.8 4.3 10.2 - 23.8 - 2000km以上每增250km增加0.2 0.3 0.6 - 1.5 - (5)运输保险费:运输保险费=材料、器材原价×保险费率0.1%。
信息通信建设工程概预算定额17年451版与08年75版对比说明前言信息通信技术的发展日新月异,这也导致了信息通信建设工程的不断更新和改进。
为了与时俱进,国家给出了不同年份的信息通信建设工程概预算定额,本文将对17年451版与08年75版进行对比说明,以了解其主要变化和影响。
17年451版17年451版草案从2018年1月1日起开始执行。
该版本将信息通信建设工程划分为原材料及设备费、构筑物工程费、安装工程费和其他工程费四大部分,并根据各个部分的实际情况进行了调整。
下面我们就来具体分析一下各个部分的变化。
原材料及设备费在17年451版中,原材料及设备费的比例略有下降,从08年版的54%降至49%。
这说明在17年451版中,信息通信建设工程更加注重人工与技术的配合,即使设备升级,对于人工的需求也更加重视。
构筑物工程费17年451版中的构筑物工程费比例明显提高,从08年版的17%上升至26%。
这与现代信息通信技术的快速发展密切相关,许多信息通信设备需要在建筑物内或外,进行大量的基础建设和改造,以达到更好的运行效果。
因此,在新的版次中,构筑物工程费的重要性得到了提高。
安装工程费与原材料及设备费相比,安装工程费的比例有所升高。
17年451版中,安装工程费从08年版的26%上升至31%。
在新版中,更加注重的是建筑之内的装置安装,更注重人员的技术素质提升以及现代化的建筑技术丰富。
其他工程费在这一部分中,17年451版与08年版相比变化不大,分别为5%和3%,主要用于支出那些不易估量的费用,例如运输、咨询、设计等费用。
08年75版08年75版发布于2008年,是最近一次发布的旧版。
在该版本中,信息通信建设工程分为4个部分,即原材料及设备费、施工和安装费、试验和调试费、以及其他费用。
下面我们将对其四个部分进行分析。
原材料及设备费在08年75版中,原材料及设备费的比重占到了54%,较为接近于17年451版中的比例。
可见,这种分配比例已经成为信息通信建设工程概预算定额的一种规范。
通信建设工程预算定额总说明通信建设工程预算定额总说明一、通信建设工程预算定额系通信行业标准。
二、本通信建设工程预算定额(以下简称本定额)按通信专业工程分册,包括:第一册通信电源设备安装工程(册名代号TSD)第二册有线通信设备安装工程(册名代号TSY)第三册无线通信设备安装工程(册名代号TSW)第四册通信线路工程(册名代号TXL)第五册通信管道工程(册名代号TGD)三、本定额是编制通信建设项目投资估算指标、概算定额、编制工程量清单的基础;也可作为通信建设项目招标、投标报价的基础。
四、本定额适用于新建、扩建工程,改建工程可参照使用。
本定额用于扩建工程时,其人工工时按1.1系数计取,拆除工程的人工工日计取办法见分册的各章说明。
五、本定额以现行通信工程建设标准、质量评定标准、安全操作规程为编制依据;在1995年9月1日原邮电部发布的《通信建设工程预算定额》及补充定额的基础上(不含邮政设备安装工程),经过对分项工程计价消耗量再次分析、核定后编制;并纳入了部分新业务通用的配置方案作为参考,增补了与此相关的新技术子目。
六、本定额是按符合质量标准的施工工艺、机械(仪表)装备、合理工期及劳动组织的条件制订。
七、本定额的编制条件:1. 设备、材料、成品、半成品、构件符合质量标准和设计要求。
2. 通信各专业工程之间、与土建工程之间的交叉作业正常。
3. 施工安装地点、建筑物、设备基础、预留孔洞均符合安装要求。
4. 正常气候、水电供应等应满足正常施工要求。
八、本定额根据量价分离的原则,只反映人工工日、主要材料、机械(仪表)台班的消耗量。
九、关于人工:1.本定额人工的分类为技术工和普通工。
2.本定额的人工消耗量包括基本用工、辅助用工和其他用工:基本用工——完成分项工程和附属工程定额实体单位产品的加工量。
辅助用工——定额中未说明的工序用工量;指施工现场某些材料临时加工、排除故障、维持安全生产的用工量。
其他用工——定额中未说明的而在正常施工条件下必然发生的零星用工量:指工序间搭接、工种间交叉配合、设备与器材施工现场转移、施工现场机械(仪表)转移、质量检查配合以及不可避免的零星用工量。

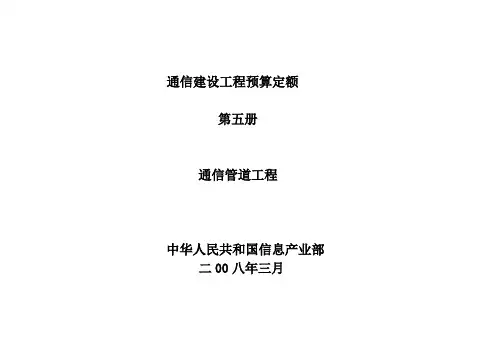

通信建设工程预算定额第五册通信管道工程中华人民共和国信息产业部二00八年三月册说明一、《通信管道工程》预算定额主要是用于通信管道的新建工程。
当用于扩建工程时其扩建部分的工日定额乘以1。
10系数,用于拆除工程时,按有关章节的说明执行。
二、本定额是依据国家和信息产业部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械和仪表台班的消耗量.1.关于人工工日:定额工日分为“技工工日”和“普工工日”。
2.关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3.关于机械、仪表台班:凡可以构成台班的施工机械、仪表,已在定额中给定台班量;对于不能构成台班的“其他机械、仪表费",均含在费用定额中生产工具用具使用费内.四、本定额的土质、石质分类参照国家有关规定,结合通信工程实际情况,划分标准详见附录一.五、本定额中不包括施工用水,使用时另行计算。
六、开挖土(石)方工程量计算见附录二。
七、主要材料损耗率及参考容重表见附录三。
八、混凝土配合比表见附录四。
九、水泥砂浆配合比表见附录五。
十、水泥管管道每百米管群体积参考表见附录六.十一、通信管道水泥管块组合图见附录七。
十二、100米长管道基础混凝土体积一览表见附录八。
十三、定型人孔体积参考表见附录九。
十四、通信管道工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整。
1.工程总工日在100工日以下时,增加15%;2.工程总工日在100—250工日时,增加10%。
目录第一章施工测量与开挖(填)管道沟及人孔坑……………………………………………………………………………………………()第一节施工测量与开挖路面……………………………………………………………………………………………………………………()第二节开挖与回填管道沟及人(手)孔坑……………………………………………………………………………………………………()第三节挡土板及抽水……………………………………………………………………………………………………………………………()第二章铺设通信管道…………………………………………………………………………………………………………………………()第一节混凝土管道基础………………………………………………………………………………………………………………………()一、管道碎石底基…………………………………………………………………………………………………………………………………()二、混凝土管道基础………………………………………………………………………………………………………………………………()三、混凝土管道基础加筋…………………………………………………………………………………………………………………………()第二节铺设水泥管道…………………………………………………………………………………………………………………………()第三节敷设塑料管道(包括硬管、波纹管、栅格管、蜂窝管)………………………………………………………………………………()第四节敷设镀锌钢管管道………………………………………………………………………………………………………………………()第五节管道填充水泥砂浆、混凝土包封………………………………………………………………………………………………………() 第六节砌筑通信光(电)缆通道………………………………………………………………………………………………………………()一、砌筑通信光(电)缆通道……………………………………………………………………………………………………………………()二、砌筑人孔口圈处通道…………………………………………………………………………………………………………………………()三、砖砌通道端墙…………………………………………………………………………………………………………………………………() 第三章砌筑人(手)孔……………………………………………………………………………………………………………………………()第一节砖砌人(手)孔(现场浇筑上覆)……………………………………………………………………………………………………() 第二节砖砌人孔(现场吊装上覆)……………………………………………………………………………………………………………()第三节砌筑混凝土砌块人孔(现场吊装上覆)………………………………………………………………………………………………()第四节砖砌配线手孔……………………………………………………………………………………………………………………………()第四章管道防护工程及其他……………………………………………………………………………………………………………………()第一节防水………………………………………………………………………………………………………………………………………()第二节拆除及其他………………………………………………………………………………………………………………………………()附录一、土壤及岩石分类表………………………………………………………………………………………………………………………()附录二、开挖土(石)方工程量计算……………………………………………………………………………………………………………()附录三、主要材料损耗率及参考容重表…………………………………………………………………………………………………………()附录四、混凝土配合比表…………………………………………………………………………………………………………………………()附录五、水泥砂浆配合比表………………………………………………………………………………………………………………………()附录六、水泥管管道每百米管群体积参考表……………………………………………………………………………………………………() 附录七、通信管道水泥管块组合图………………………………………………………………………………………………………………() 附录八、100米长管道基础混凝土体积一览表…………………………………………………………………………………………………() 附录九、定型人孔体积参考表……………………………………………………………………………………………………………………() 附录十、开挖管道沟土方体积一览表……………………………………………………………………………………………………………()附录十一、开挖100米长管道沟上口路面面积…………………………………………………………………………………………………() 附录十二、开挖定型人孔土方及坑上口路面面积………………………………………………………………………………………………()附录十三、水泥管通信管道包封用混凝土体积一览表…………………………………………………………………………………………()第一章施工测量与开挖(填)管道沟及人孔坑说明一、本章分为开挖路面,挖填管道沟及人孔坑,支撑挡土板及抽水三部分。

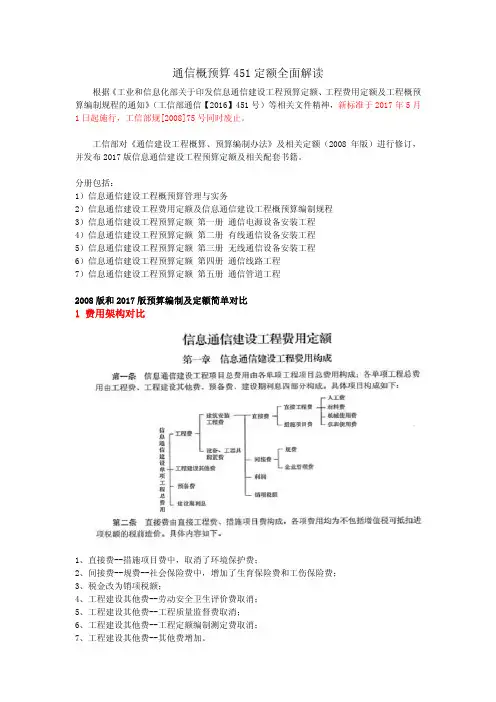

通信概预算451定额全面解读根据《工业和信息化部关于印发信息通信建设工程预算定额、工程费用定额及工程概预算编制规程的通知》(工信部通信【2016】451号)等相关文件精神,新标准于2017年5月1日起施行,工信部规[2008]75号同时废止。
工信部对《通信建设工程概算、预算编制办法》及相关定额(2008年版)进行修订,并发布2017版信息通信建设工程预算定额及相关配套书籍。

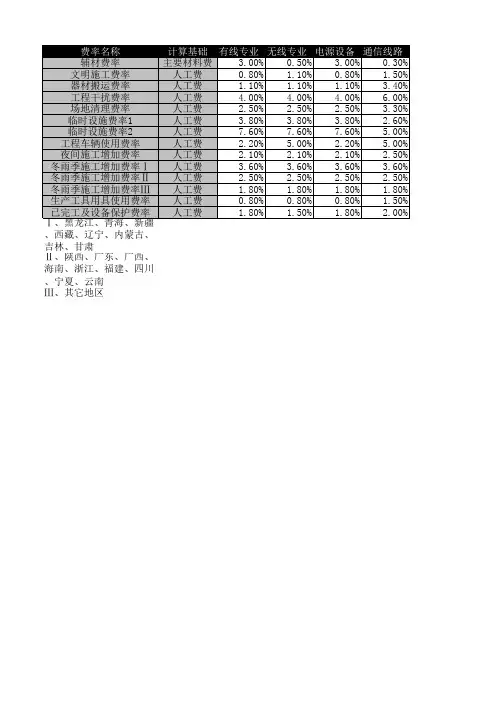

分册包括:1)信息通信建设工程概预算管理与实务2)信息通信建设工程费用定额及信息通信建设工程概预算编制规程3)信息通信建设工程预算定额 第一册 通信电源设备安装工程4)信息通信建设工程预算定额 第二册 有线通信设备安装工程5)信息通信建设工程预算定额 第三册 无线通信设备安装工程6)信息通信建设工程预算定额 第四册 通信线路工程7)信息通信建设工程预算定额 第五册 通信管道工程2008版和2017版预算编制及定额简单对比1 费用架构对比1、直接费--措施项目费中,取消了环境保护费;2、间接费--规费--社会保险费中,增加了生育保险费和工伤保险费;3、税金改为销项税额;4、工程建设其他费--劳动安全卫生评价费取消;5、工程建设其他费--工程质量监督费取消;6、工程建设其他费--工程定额编制测定费取消;2 计费依据1、直接费--直接工程费(1)08版:技工48元,普工19元;17版114元普通61元;(2)材料费--运杂费,光缆变大,电缆变小;2、直接费--措施项目费(1)文明施工费(原1%),无线(1.1%)、传输管道、传输线路变大(1.5%);传输设备、电源设备变小(0.8%);(2)工地器材搬运费变小;(3)工程点交、场地清理费变小;(4)临时设施费变小;(5)工程车辆使用费变小;(6)夜间施工增加费通信设备变大,通信线路变小;(7)冬雨季施工增加费,一二类地区变大,三类地区变小;(8)生产工具用具使用费大幅变小;(9)特殊地区施工增加费大幅变大;(10)已完工程及设备保护费,大幅变大;(11)施工队伍调遣费变大;(12)大机械施工调遣费变大;3、间接费--规费(1)社会保障费变大。

信息通信建设工程预算定额查找和套用案例案例1:套用2016版预算定额,完成表1的相关内容表1案例1的工程量信息表分析:根据表1所给的项目名称“安装蓄电池抗震架(单层双列)”,属于第一册(通信电源设备安装工程),查看第一册目录可知第三章第一节(安装电池组及附属设备)在定额手册第28页。
查看定额项目表,其定额编号为TSD3-002定额单位为m,单位定额值技工0.55工日,普工0工日,且题目给定单位和定额单位相同,合计值技工应为0.55X 5.68=3.124工日,其正确结果如表2所示。
表案例的工程量信息表假如为通信电源设备安装工程,查看第一册目录可知第五章第三节(布放电力电缆),在定额手册57页。
查看定额项目表,其定额编号为TSD5-022定额单位为十米条,单位定额值技工0.2工日,普工0工日。
但要注意两点,第一定额项目表里的定额是针对单芯相线而言的,注释说明“对于2芯电力电缆的布放,按单芯相应工日数乘以1.1系数”,则此时单位定额值技工0.2X 1•仁0.22工日;第二定额单位和题目给定单位不同,要进行正确换算为15.2 (十米条),所以合计值技工应为0.22X 15.2=3.344工日。
假如为有线/无线通信电源设备安装工程,以有线为例,查看第二册目录可知第一章第五节(布放设备缆线),在定额手册18页。
查看定额项目表,其定额编号为TSY1-090定额单位为十米条,单位定额值技工0.25工日,普工0工日。
同样需要注意上述两点,本定额注释说明“对于2芯电力电缆的布放,按单芯相应工日数乘以1.35系数”,则此时单位定额值技工0.25 X 1.35=0.3375X0;第二定额单位和题目给定单位不同,要进行正确换算为15.2 (十米条),所以合计值技工应为0.3375X 15.2=5.13工日。
上述两种情况的正确结果如表4所示。
表案例的工程量信息表分析:根据表7所给的项目名称“布放泄漏式1/2英寸射频同轴电缆(4m以下)”,属于第三册(无线通信设备安装工程),查看第三册目录可知第二章第一节(安装、调测移动通信天、馈线)在定额手册第22页。
