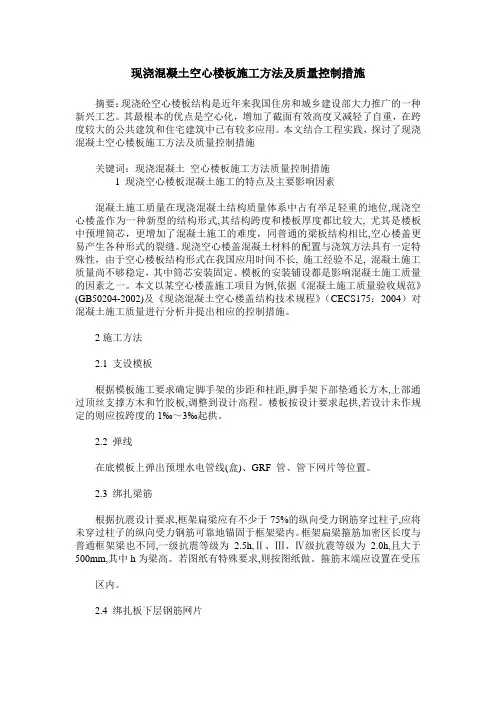

现浇空心楼板施工难点及控制
- 格式:pdf
- 大小:475.64 KB
- 文档页数:2
现浇空心楼板施工难点及措施摘要:现浇空心楼板的受力效果好而且不需要增加层高便能提供较大的净空空间而受到大量建筑的应用。
本文根据工程案例,对现浇空心楼板的施工方法进行探讨。
关键词:建筑工程;现浇空心楼板;施工技术(2)芯模的抗浮点构造设计首先应计算出单块芯模的整体浮力和铁丝的拉力,确定出主要绑扎铁丝数量和间距:芯模的浮力F浮=ρgV=2.5×10?kg/m?×9.8N/kg×0.3m×1.2m×0.11m=970N单股12#铁丝可承受的拉力F=205N/mm?×3.14×1.3mm×1.3mm×0.8=870.3N 可见每块芯模由两股铁丝绑扎即可满足抗浮要求。
整体芯模的抗浮通过顶部方管和16#铁丝传递给12#铁丝抗浮点,从而起到抗浮效果。
混凝土浇筑过程,必须保证顺序正确。
先施工纵向缝,再施工横向缝,最后施工面层,以防因混凝土入模深度不同而振捣时间混乱形成空腔或过振。
混凝土的养护根据施工现场环境编制合理的养护方案,保障混凝土的成型。
(三)空心楼板施工完成后的质量复核现浇空心楼板施工完成后的质量合格,主要体现在混凝土强度合格和混凝土构件尺寸偏差在允许范围内。
现浇混凝土空心楼板经过有效的养护,混凝土标养试块和同条件养护试块以及主体结构实体检测强度评定均符合设计要求。
混凝土楼板标高误差在10mm以内,符合规范要求,芯模无上浮现象。
混凝土楼板面层无裂缝保护措施得当。
四、现浇混凝土空心楼板施工(一)工艺流程安装模板→弹位线→安装梁钢筋、板底钢筋、限位卡钢筋→安装预留预埋→内模安装、采取抗浮措施→板面钢筋安装→混凝土浇筑→混凝土养护→模板拆除(二)施工要点(1)施工准备楼板底模安装完成并验收合格,框架结构的框架梁钢筋等已绑扎完成。
(2)弹钢筋和轻质芯模安放位置线按照设计排箱图要求,在楼板模板上放线,保证芯模限位钢筋绑扎和轻质芯模安装的位置准确。
现浇空心楼盖专项施工方案摘要现浇空心楼盖是一种常见的建筑工程技术,通过在模板内浇筑混凝土来构建楼板结构。
本文提供了现浇空心楼盖的专项施工方案,详细介绍了施工前的准备工作、施工过程及注意事项,旨在指导施工人员顺利完成现浇空心楼盖工程。
一、准备工作1.1 图纸设计在开始施工前,必须仔细审查现浇空心楼盖的施工图纸。
确保图纸准确无误,特别是楼盖梁的尺寸、混凝土配合比等关键参数。
1.2 材料准备准备好所需的施工材料,包括模板、混凝土、加助剂、钢筋等。
确保材料的质量符合相关标准,以保证施工质量。
二、施工过程2.1 模板安装按照施工图纸要求,安装好模板。
注意模板的牢固性和平整度,确保模板符合设计要求。
2.2 钢筋绑扎根据设计要求,在模板内绑扎好钢筋,确保钢筋的位置准确、间距一致。
2.3 混凝土浇筑在完成钢筋绑扎后,进行混凝土的浇筑。
在浇筑过程中,要注意控制浇筑速度,防止混凝土出现空洞或裂缝。
2.4 现场管理严格管理施工现场,保证施工作业安全。
安排专人监督施工过程,做好现场安全预防工作。
三、注意事项3.1 施工质量施工过程中要注意保证施工质量,确保楼盖的承载能力和使用寿命。
3.2 安全第一施工期间严格遵守安全操作规程,确保工人的人身安全。
3.3 施工进度合理安排施工进度,确保项目按时完工,提高工程效率。
结语现浇空心楼盖作为一种常见的建筑工程技术,在施工过程中需要严格按照设计要求和施工规范进行操作,确保施工质量和工程安全。
本文提供的施工方案旨在指导相关工程人员顺利完成现浇空心楼盖工程,希望对相关施工人员有所帮助。
以上就是现浇空心楼盖专项施工方案的详细内容,希望能够对您有所帮助。

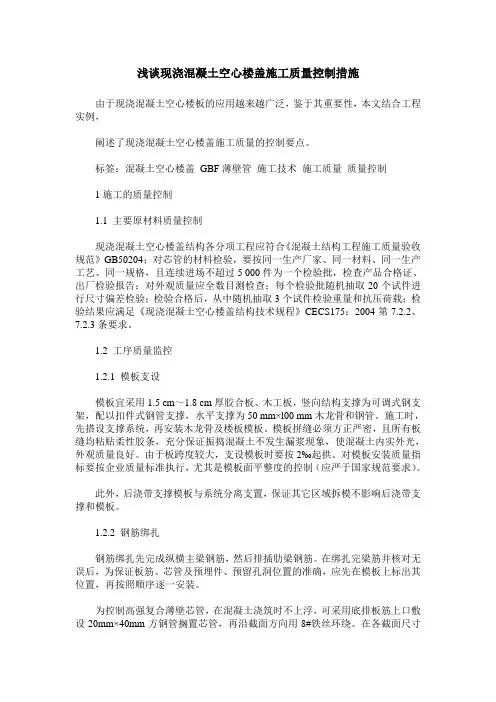

浅谈现浇混凝土空心楼盖施工质量控制措施由于现浇混凝土空心楼板的应用越来越广泛,鉴于其重要性,本文结合工程实例,阐述了现浇混凝土空心楼盖施工质量的控制要点。
标签:混凝土空心楼盖GBF薄壁管施工技术施工质量质量控制1施工的质量控制1.1 主要原材料质量控制现浇混凝土空心楼盖结构各分项工程应符合《混凝土结构工程施工质量验收规范》GB50204;对芯管的材料检验,要按同一生产厂家、同一材料、同一生产工艺、同一规格,且连续进场不超过5 000件为一个检验批,检查产品合格证、出厂检验报告;对外观质量应全数目测检查;每个检验批随机抽取20个试件进行尺寸偏差检验;检验合格后,从中随机抽取3个试件检验重量和抗压荷载;检验结果应满足《现浇混凝土空心楼盖结构技术规程》CECS175:2004第7.2.2、7.2.3条要求。
1.2 工序质量监控1.2.1 模板支设模板宜采用1.5 cm~1.8 cm厚胶合板、木工板,竖向结构支撑为可调式钢支架,配以扣件式钢管支撑,水平支撑为50 mm×l00 mm木龙骨和钢管。
施工时,先搭设支撑系统,再安装木龙骨及楼板模板。
模板拼缝必须方正严密,且所有板缝均粘贴柔性胶条,充分保证振捣混凝土不发生漏浆现象,使混凝土内实外光,外观质量良好。
由于板跨度较大,支设模板时要按2‰起拱。
对模板安装质量指标要按企业质量标准执行,尤其是模板面平整度的控制(应严于国家规范要求)。
此外,后浇带支撑模板与系统分离支置,保证其它区域拆模不影响后浇带支撑和模板。
1.2.2 钢筋绑扎钢筋绑扎先完成纵横主梁钢筋,然后排插肋梁钢筋。
在绑扎完梁筋并核对无误后,为保证板筋、芯管及预埋件、预留孔洞位置的准确,应先在模板上标出其位置,再按照順序逐一安装。
为控制高强复合薄壁芯管,在混凝土浇筑时不上浮,可采用底排板筋上口敷设20mm×40mm方钢管搁置芯管,再沿截面方向用8#铁丝环绕。
在各截面尺寸确认,尤其是底部钢筋保护层得以确认后,将铁丝两头分别穿过模板并与支撑系统水平管相连扣紧绑牢。
现浇混凝土空心楼板施工方法及质量控制措施摘要:现浇砼空心楼板结构是近年来我国住房和城乡建设部大力推广的一种新兴工艺。
其最根本的优点是空心化,增加了截面有效高度又减轻了自重,在跨度较大的公共建筑和住宅建筑中已有较多应用。
本文结合工程实践,探讨了现浇混凝土空心楼板施工方法及质量控制措施关键词:现浇混凝土空心楼板施工方法质量控制措施1 现浇空心楼板混凝土施工的特点及主要影响因素混凝土施工质量在现浇混凝土结构质量体系中占有举足轻重的地位,现浇空心楼盖作为一种新型的结构形式,其结构跨度和楼板厚度都比较大, 尤其是楼板中预埋筒芯,更增加了混凝土施工的难度,同普通的梁板结构相比,空心楼盖更易产生各种形式的裂缝。
现浇空心楼盖混凝土材料的配置与浇筑方法具有一定特殊性,由于空心楼板结构形式在我国应用时间不长, 施工经验不足, 混凝土施工质量尚不够稳定,其中筒芯安装固定、模板的安装铺设都是影响混凝土施工质量的因素之一。
本文以某空心楼盖施工项目为例,依据《混凝土施工质量验收规范》(GB50204-2002)及《现浇混凝土空心楼盖结构技术规程》(CECS175:2004)对混凝土施工质量进行分析并提出相应的控制措施。
2施工方法2.1 支设模板根据模板施工要求确定脚手架的步距和柱距,脚手架下部垫通长方木,上部通过顶丝支撑方木和竹胶板,调整到设计高程。
楼板按设计要求起拱,若设计未作规定的则应按跨度的1‰~3‰起拱。
2.2 弹线在底模板上弹出预埋水电管线(盒)、GRF 管、管下网片等位置。
2.3 绑扎梁筋根据抗震设计要求,框架扁梁应有不少于75%的纵向受力钢筋穿过柱子,应将未穿过柱子的纵向受力钢筋可靠地锚固于框架梁内。
框架扁梁箍筋加密区长度与普通框架梁也不同,一级抗震等级为 2.5h,Ⅱ、Ⅲ、Ⅳ级抗震等级为 2.0h,且大于500mm,其中h为梁高。
若图纸有特殊要求,则按图纸做。
箍筋末端应设置在受压区内。
2.4 绑扎板下层钢筋网片下层网片短向钢筋一般按照肋布置, 长向钢筋按照间距布置。

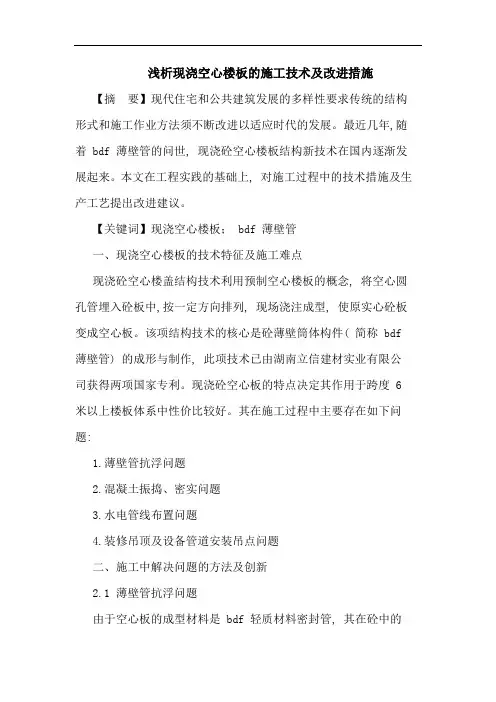

浅析现浇空心楼板的施工技术及改进措施【摘要】现代住宅和公共建筑发展的多样性要求传统的结构形式和施工作业方法须不断改进以适应时代的发展。
最近几年,随着 bdf 薄壁管的问世, 现浇砼空心楼板结构新技术在国内逐渐发展起来。
本文在工程实践的基础上, 对施工过程中的技术措施及生产工艺提出改进建议。
【关键词】现浇空心楼板; bdf 薄壁管一、现浇空心楼板的技术特征及施工难点现浇砼空心楼盖结构技术利用预制空心楼板的概念, 将空心圆孔管埋入砼板中,按一定方向排列, 现场浇注成型, 使原实心砼板变成空心板。
该项结构技术的核心是砼薄壁筒体构件( 简称 bdf 薄壁管) 的成形与制作, 此项技术已由湖南立信建材实业有限公司获得两项国家专利。
现浇砼空心板的特点决定其作用于跨度 6 米以上楼板体系中性价比较好。
其在施工过程中主要存在如下问题:1.薄壁管抗浮问题2.混凝土振捣、密实问题3.水电管线布置问题4.装修吊顶及设备管道安装吊点问题二、施工中解决问题的方法及创新2.1 薄壁管抗浮问题由于空心板的成型材料是 bdf 轻质材料密封管, 其在砼中的浮力很大, 因此在砼未凝固前, 空心管上浮是客观存在, 必须采取有效措施保证空心管的位置不能在变化, 否则必然会影响砼空心板的外观质量和结构的安全。
目前空心管抗浮处理方法很多,一般常用以下两种。
1) 采用铅丝固定 bdf管。
用铅丝将管或者压筋捆住, 铅丝穿过模板,固定于模板上。
该方法目前采用较多, 一般分为加压筋和不加压钢筋方法, 主要原理是将薄壁管压制在焊接钢筋钢片中, 然后把钢筋用铅丝和顶板模板拉结紧固, 保证薄壁管不上浮。
2)随着空心管技术的广泛使用, 施工单位又发明了很多省时省力的处理方法。
如在架子钢管上按薄壁管布置间距焊接短钢筋,在钢筋绑扎时将架子管两端固定于梁钢筋上或与模板穿连绑扎, 在砼浇注初凝时将架子钢管拔去, 可以重复使用这种固定钢筋。
该方法经济效益较明显, 但在实践应用中有一定不利影响, 架子管对空心板钢筋上铁与薄壁管之间的距离控制较难, 钢管架子的固定及周转使用也存在一定的难度, 如穿透模板固定对模板破坏较大, 模板周转使用次数会明显减少。

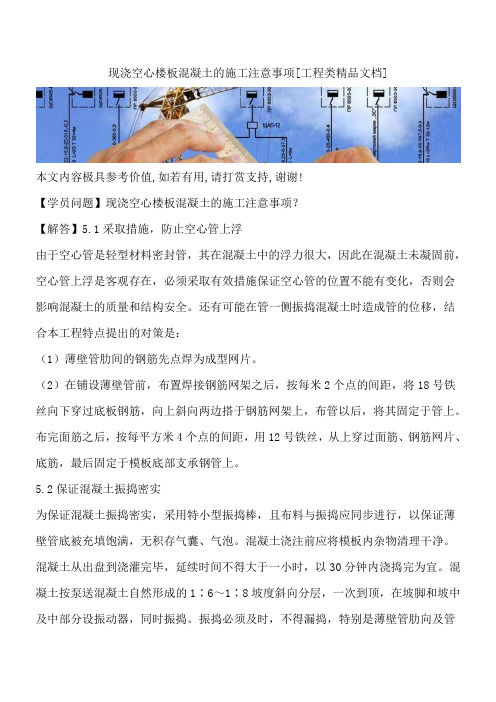

现浇空心楼板混凝土的施工注意事项[工程类精品文档]本文内容极具参考价值,如若有用,请打赏支持,谢谢!【学员问题】现浇空心楼板混凝土的施工注意事项?【解答】5.1采取措施,防止空心管上浮由于空心管是轻型材料密封管,其在混凝土中的浮力很大,因此在混凝土未凝固前,空心管上浮是客观存在,必须采取有效措施保证空心管的位置不能有变化,否则会影响混凝土的质量和结构安全。
还有可能在管一侧振捣混凝土时造成管的位移,结合本工程特点提出的对策是:(1)薄壁管肋间的钢筋先点焊为成型网片。
(2)在铺设薄壁管前,布置焊接钢筋网架之后,按每米2个点的间距,将18号铁丝向下穿过底板钢筋,向上斜向两边搭于钢筋网架上,布管以后,将其固定于管上。
布完面筋之后,按每平方米4个点的间距,用12号铁丝,从上穿过面筋、钢筋网片、底筋,最后固定于模板底部支承钢管上。
5.2保证混凝土振捣密实为保证混凝土振捣密实,采用特小型振捣棒,且布料与振捣应同步进行,以保证薄壁管底被充填饱满,无积存气囊、气泡。
混凝土浇注前应将模板内杂物清理干净。
混凝土从出盘到浇灌完毕,延续时间不得大于一小时,以30分钟内浇捣完为宜。
混凝土按泵送混凝土自然形成的1∶6~1∶8坡度斜向分层,一次到顶,在坡脚和坡中及中部分设振动器,同时振捣。
振捣必须及时,不得漏捣,特别是薄壁管肋向及管底混凝土,应均匀振捣,赶出混凝土中气泡,防止蜂窝麻面。
振捣时派专人跟踪看模及振捣情况。
5.3现浇混凝土空心楼板预留件(1)所有预留预埋均要在平板模上划线标出,安装准确,误差控制在±15mm,以防以后凿打;(2)预留预埋按扎底筋和面筋分段跟班穿插进行;(3)由于薄壁管上下的混凝土较薄,应全力避免预埋管线对楼板强度的削弱,管线尽可能在薄壁管之间通过,与薄壁管相交的埋管一律用钢管;(4)卫生间里在上下立管穿管处均采用预埋套管,防止卫生间渗漏而进入房间空心管。
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。

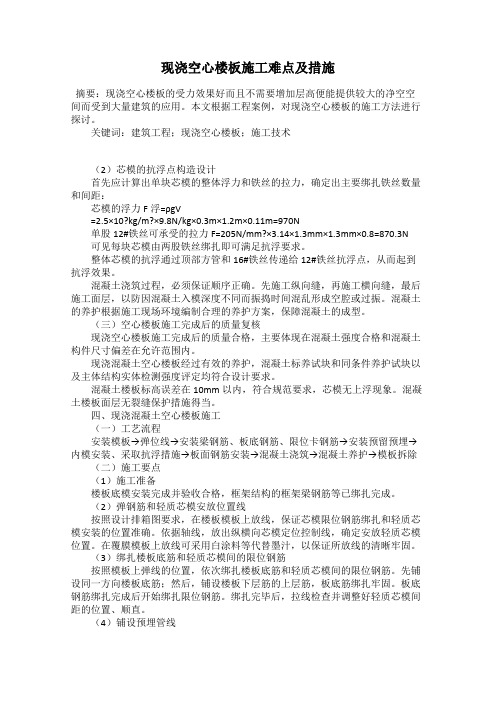

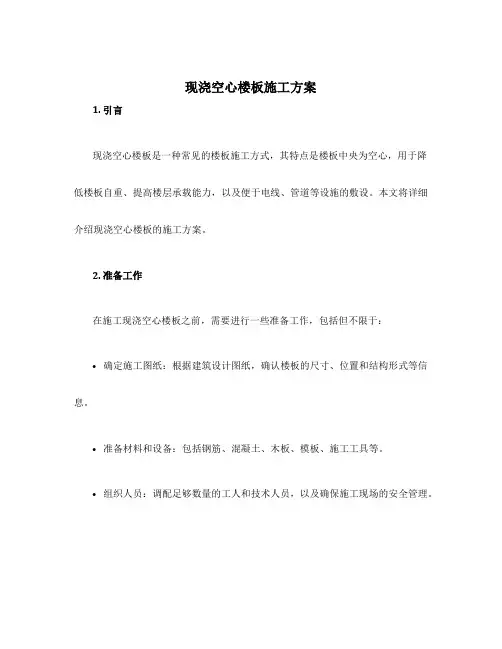

现浇空心楼板施工方案1. 引言现浇空心楼板是一种常见的楼板施工方式,其特点是楼板中央为空心,用于降低楼板自重、提高楼层承载能力,以及便于电线、管道等设施的敷设。
本文将详细介绍现浇空心楼板的施工方案。
2. 准备工作在施工现浇空心楼板之前,需要进行一些准备工作,包括但不限于:•确定施工图纸:根据建筑设计图纸,确认楼板的尺寸、位置和结构形式等信息。
•准备材料和设备:包括钢筋、混凝土、木板、模板、施工工具等。
•组织人员:调配足够数量的工人和技术人员,以及确保施工现场的安全管理。
3. 施工步骤现浇空心楼板的施工步骤主要包括钢筋安装、模板搭设、混凝土浇筑和养护四个阶段。
具体操作如下:3.1 钢筋安装1.根据设计要求,在楼板的底部布置主筋,并将其固定在梁柱连接处。
2.在主筋之间布置横筋,并与主筋采用焊接或绑扎连接,形成钢筋骨架。
3.根据楼板上的开孔要求,将需要穿过楼板的电线和管道事先布置在钢筋骨架上,并固定好。
3.2 模板搭设1.根据现浇楼板的尺寸和施工图纸的要求,搭设木模板并将其固定在支撑物上。
确保模板的平整度和稳定性。
2.检查模板的垂直度和水平度,调整模板位置和支撑物高度以保持楼板平整。
3.3 混凝土浇筑1.在模板下方铺设混凝土浇筑层,并进行初步压实,以提高楼板的牢固度。
2.按照设计要求,将混凝土均匀地倒入模板内,并使用振捣器进行振捣,使混凝土充分密实。
3.在浇筑过程中,注意避免混凝土中的气泡和空隙,确保楼板的质量。
3.4 养护1.在浇筑完成后,及时对楼板进行养护。
覆盖塑料薄膜或湿润物料,防止混凝土过早干燥和开裂。
2.在养护期间,严禁施工人员和其他重物进入养护区域,保持楼板的安全和完整性。
3.养护时间一般约为7-14天,期间需定期检查楼板的湿度和均匀性,及时补充水分。
4. 安全措施在现浇空心楼板施工过程中,应严格遵守以下安全措施:•施工现场应设置明显的安全警示标志,禁止无关人员进入作业区域。
•工人必须佩戴安全帽、安全鞋等个人防护装备,并接受相关安全培训。
工程质量N (B)(总)交流平台 精品1工程特点及难点北京市朝阳区芍药居西区综合楼工程,七层以上楼板部分采用了轻质管(聚苯乙烯泡沫塑料)现浇混凝土空心板。
该楼盖是一种无梁的平板结构,其优点是结构恒荷载减少,空间和跨度相对较大,混凝土和模板的用量减少,施工速度相对加快,成本也相对降低。
然而在浇筑楼板混凝土时,由于轻质管承受很大的浮力,会带动上皮板筋上浮移动,造成板面标高抬高。
另外轻质管与轻质管之间、轻质管与板之间的间距较小,钢筋网片又密,导致混凝土浇筑比较困难,稍有疏忽极易在板底产生蜂窝、麻面,甚至空板现象。
所以施工过程中空心板的抗浮和定位,以及楼板混凝土浇筑的质量控制是本工程施工的重点和难点,采取的措施是否得当可行直接关系到空心板结构体系能否实现。
本工程通过论证分析和研究,制定了一套经济可行的轻质管抗浮和定位,以及混凝土浇筑质量控制措施,取得了较好的效果。
2施工质量控制措施现浇空心板施工总顺序为:支设楼板模板→测量弹线→铺设板底钢筋→绑扎空心板肋梁箍筋及上铁→安装水电管线→铺设轻质管→采取抗浮措施→绑扎板面钢筋→隐检验收→浇筑混凝土。
(1)施工前根据设计图纸,做好布管图。
一般要求在梁柱、梁与梁四角空开距离不小于500mm ,以形成混凝土实心区。
管与梁边间距不小于100m m 。
当遇到预留孔洞时,孔洞四周应预留不小于100m m 的空隙。
管端间距控制在100m m 左右。
计算每个开间各种管的长度以及所需数量,以便提前备料。
(2)楼板模板采用18m m 厚的多层木胶板,50m m ×100m m 木龙骨,Φ48×3.5m m 钢管主龙骨,支撑为碗扣脚手架。
该结构的跨度较大,模板铺设按2‰起拱,混凝土浇筑完毕待强度达到100%后,方可拆除模板。
(3)模板支设完毕后,按照轻质管布置图弹出排管线。
先弹四角定位线,再弹其它部位定位线,然后绑扎板底钢筋,预埋水电管线。
(4)按照已弹好的排管线安放轻质管,如图1所示。
现浇混凝土空心楼盖结构施工质量控制要点摘要:空心楼盖结构主要由现浇混凝土组成,此种类型的建筑楼盖结构可以达到较大的楼盖部分承载作用力,并且楼盖板的自身重量也是相对较轻的。
因此近些年以来,空心楼盖的新型建筑结构迅速得到了普及运用。
空心楼盖结构是否具有良好的工程施工质量,主要决定于现浇混凝土的工艺处理效果。
为了保证空心楼盖的建筑结构部分具有坚固性的效果,那么工程施工单位必须重视现浇混凝土的施工处理环节与流程。
关键词:现浇混凝土空心楼盖结构;施工质量控制;实施要点与实心楼盖板的传统建筑结构相比,空心楼盖结构并不会占据较大的建筑体积位置,充分体现了空心建筑结构对于节省建筑材料以及降低建筑造价的重要作用。
为了全面控制空心楼盖结构的工程施工质量,那么基本宗旨就在于结合工程的整体结构特征来进行施工工艺手段的优化选择,尤其应当重视现浇混凝土的质量控制环节。
在此过程中,工程技术人员必须做到反复查看空心楼盖结构的各类建筑材料质量,全面保证楼盖建筑结构的良好材料性能,确保建筑空心楼盖部分的良好安全性能得到实现。
一、现浇混凝土空心楼盖结构的工程施工实例某大型的商业体建筑物整体达到82米的建筑楼层高度,以及76000㎡的商业体总面积。
在框剪结构作为支撑的基础上,该商业体的大型建筑物设有空心楼盖的地下室楼板结构,运用空心楼盖的板材结构形成完整的建筑地下裙房以及地下车库部分。
具体对于空心楼盖的建筑地下结构在进行施工处理时,主要选择C20强度等级的混凝土材料用于制作空心楼盖板,并且将增强水泥浇筑于玻璃纤维的网状结构上部,运用数控软件来实现对于成孔芯模的全面切割处理。
下表为现浇混凝土空心楼盖的建筑结构施工要点:表1 现浇混凝土空心楼盖的建筑结构施工工艺运用要点二、现浇混凝土空心楼盖结构的施工处理难点(一)内置填充体的形成在空心楼盖的建筑工程中,“内置填充体”具有填充空心楼盖板的重要作用,此类填充体主要包含增强水泥、玻璃纤维及其他的建筑增强材料。
现浇空心楼盖常见问题及措施现浇空心楼盖是一种常见的楼盖结构,它具有结构轻、隔热性能好、施工周期短等优点,因此在建筑工程中得到了广泛的应用。
然而,由于现浇空心楼盖的施工过程复杂,存在一些常见问题,需要采取相应的措施来解决。
本文将从现浇空心楼盖的常见问题和相应的解决措施两个方面进行介绍。
一、常见问题。
1. 混凝土质量不达标。
混凝土质量不达标是现浇空心楼盖施工中常见的问题之一。
造成这一问题的原因可能是原材料质量不过关、搅拌不均匀、浇筑过程中水泥浆分层等。
2. 钢筋绑扎不到位。
现浇空心楼盖的钢筋绑扎不到位会导致楼盖承载能力下降,甚至出现安全隐患。
这一问题可能是由于施工人员操作不规范、施工现场混乱等原因造成的。
3. 楼盖裂缝严重。
楼盖裂缝严重是现浇空心楼盖施工中常见的质量问题,这会影响楼盖的使用寿命和安全性能。
造成楼盖裂缝严重的原因可能是混凝土收缩裂缝、温度变化引起的热裂缝等。
4. 现浇空心楼盖变形大。
现浇空心楼盖变形大会导致楼盖结构不稳定,影响整体建筑结构的安全性能。
这一问题可能是由于楼盖设计不合理、施工过程中温度、湿度等因素未得到有效控制等原因造成的。
二、解决措施。
1. 加强原材料质量检测。
为了避免混凝土质量不达标的问题,施工单位应加强对原材料的质量检测,确保水泥、骨料等原材料符合国家标准,减少混凝土质量不达标的可能性。
2. 加强施工人员培训。
施工单位应加强对施工人员的培训,提高他们的操作技能和安全意识,确保钢筋绑扎到位,减少施工中出现的质量问题。
3. 控制混凝土收缩裂缝。
为了减少楼盖裂缝严重的问题,施工单位应在混凝土浇筑前对混凝土进行预应力处理,控制混凝土的收缩裂缝,提高楼盖的抗裂性能。
4. 合理设计楼盖结构。
为了减少现浇空心楼盖变形大的问题,建筑设计单位应合理设计楼盖结构,考虑温度、湿度等因素对楼盖变形的影响,确保楼盖结构稳定。
综上所述,现浇空心楼盖在施工过程中存在一些常见的质量问题,需要采取相应的措施来解决。
