学校总平、绿化施工组织设计
- 格式:doc
- 大小:792.50 KB
- 文档页数:128

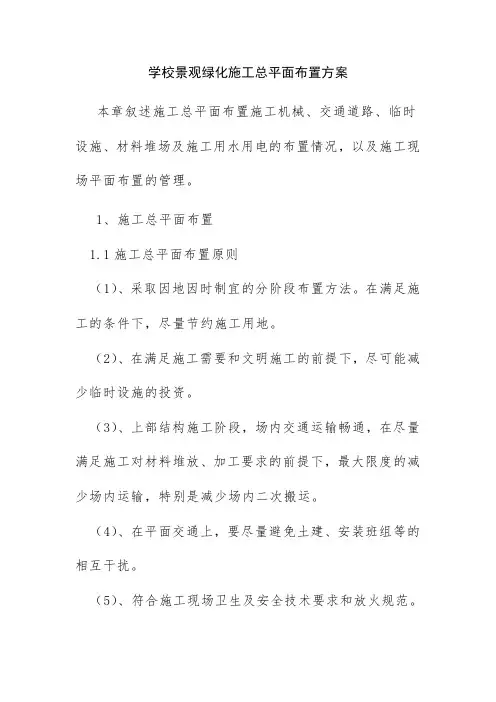

学校景观绿化施工总平面布置方案本章叙述施工总平面布置施工机械、交通道路、临时设施、材料堆场及施工用水用电的布置情况,以及施工现场平面布置的管理。
1、施工总平面布置1.1施工总平面布置原则(1)、采取因地因时制宜的分阶段布置方法。
在满足施工的条件下,尽量节约施工用地。
(2)、在满足施工需要和文明施工的前提下,尽可能减少临时设施的投资。
(3)、上部结构施工阶段,场内交通运输畅通,在尽量满足施工对材料堆放、加工要求的前提下,最大限度的减少场内运输,特别是减少场内二次搬运。
(4)、在平面交通上,要尽量避免土建、安装班组等的相互干扰。
(5)、符合施工现场卫生及安全技术要求和放火规范。
1.2 施工机械布置(1)、加工机械本工程整个过程钢筋、木加工机械集中布置于施工现场,直接进行安装,各加工机械均配齐。
(2)、砼机械本工程全部采用商品砼。
1.3 临时设施及材料堆放场地安排(1)生活用房利用建设单位提供的临时用地,来满足本工程施工临时用地用房的要求。
我公司经综合考虑,在场内搭设现场办公活动用房及职工宿舍和生活设施。
临时用房面积分配如下:用途面积(㎡)位置需用时间办公楼200 见平面图开工至完工工人宿舍240 见平面图开工至完工食堂80 见平面图开工至完工浴、厕30 见平面图开工至完工医务室10 见平面图开工至完工仓库120 见平面图开工至完工木工间80 见平面图开工至完工钢筋棚60 见平面图开工至完工材料堆场500 见平面图开工至完工砼、砂浆拌合场500 见平面图开工至完工加工场地100 见平面图开工至完工合计1920生产用房均搭设在场内,,需搭设仓库、机电修理间等,确保工程实际用房。
1.4 施工用水、用电布置1.4.1 施工用水施工用水由当地市网供水,施工、生活及消防用水均从供电总管上接出,分三路干管沿途设阀门,分接至钢筋加工场,现场办公用房、生活区及在建工程用水点。
1.4.2 施工用电(1)由业主提供施工临变电源,总配电箱下设生产、生活干线,生产用电分别接至继续和设备等处,生活用电分别接至食堂、管理用房等出,为确保施工用电安全,凡须穿过施工通道的电缆均外套铁管并埋入土深30CM,用素砼加以保护。
学校草坪工程施工方案范文一、总体概况为了提升学校园区的整体环境质量,增加师生们的休闲活动场地,我们决定对学校草坪进行改造工程。
本次施工方案旨在保证施工质量和施工安全,确保工程按时完工。
二、项目背景学校草坪改造工程是为了美化学校环境,提升学校景观品质,为师生提供更好的休闲娱乐场地。
草坪改造工程包括土地平整、草坪草种更新、灌溉系统改造等内容。
三、施工范围本次施工范围涉及学校主要校园区内的草坪,总面积约2000平方米。
具体施工内容包括:1. 土地平整:清除草坪上的障碍物,填平凹洼地,保证整个草坪面积均匀平整。
2. 草种更新:选择适合学校气候环境的草种,更新现有草坪的草种,保证整个草坪的外观和品质。
3. 灌溉系统改造:对现有的草坪灌溉系统进行升级改造,保证草坪的水源充足,有效减少浇水成本。
四、施工流程1. 施工前期准备:组织工程团队,安排施工场地,清理和平整施工区域。
2. 土地平整:对草坪上的障碍物进行清理,使用推土机对不平整的地面进行平整处理。
3. 草种更新:选择适合学校气候环境的草种,进行草坪的重新种植和养护。
4. 灌溉系统改造:对现有的灌溉系统进行升级改造,增加新的喷灌头,并对系统进行调试和检验。
5. 施工收尾:清理施工现场,对整个工程进行验收,确保工程符合相关质量标准。
五、施工技术要点1. 土地平整:使用推土机和大型整地机进行土地平整,保证平整度和均匀度。
2. 草种更新:选择适合学校气候环境和使用频率的草种,按照专业技术要求进行草坪种植和养护。
3. 灌溉系统改造:选择高质量的管道、接头和喷灌头,进行系统的改造和升级,使用专业设备进行系统调试和检验。
六、安全保障1. 施工人员安全:严格遵守施工现场操作规程,制定施工人员安全防护措施,严禁越界施工和私自擅自作业。
2. 施工设备安全:对施工现场的设备进行定期检查和维护,确保施工设备的安全和稳定运行。
3. 施工现场安全:设置施工警示标识牌,划定施工现场范围,确保施工现场的安全通道和出口畅通。

目录第一章工程概况第一节编制说明第二节编制依据第三节编制原如此第四节工程概述第二章项目管理机构配置第一节项目管理机构的组成第二节项目管理机构的运行第三章施工准备措施第一节施工现场准备第二节人机材料准备第三节施工技术准备第四节施工技术保证措施第四章施工总平面布置与临时用水用电第一节施工总平面布置第二节施工临时用电施工第三节施工临时用水施工第五章施工方案与技术措施第一节施工准备第二节土方工程第三节水电预埋工程第四节沥青道路工程第五节景观和铺装工程第六节钢筋混凝土化粪池施工方案第七节围墙施工第八节绿化工程第九节重点、难点局部施工控制措施第六章质量管理体系与措施第一节质量计划和质量要求第二节质量管理机构与职责第三节质量管理保证措施第四节质量过程控制与检验保证措施第五节分项措施质量控制措施第七章安全管理体系与措施第一节安全管理体系第二节安全施工总如此第三节施工安全措施计划第四节安全生产管理体系第五节安全管理〔保证〕措施第六节安全应急措施第七节安全经费保障制度第八章安全应急预案第一节应急总预案第二节重大安全事故应急救援预案第三节紧急事件处理应急预案第九章环境保护管理体系与措施第一节环境保护和卫生第二节环境保护措施第三节弃土、弃渣场、处置和水土保持技术与管理措施第四节环境保护管理体系第十章文明管理体系与措施第一节文明管理体系第二节文明施工措施第十一章减少噪音和降低环境污染措施第一节减少噪音措施第二节降低环境污染措施第十一章工程进度计划与措施第一节施工总进度计划组成第二节确保工期计划措施第三节工期保证管理措施第四节提前工期保证措施第十二章资源配备计划第一节劳动力安排计划第二节机械设备配备第三节资源保障措施第四节施工材料设备计划第五节资金使用计划第六节资源配备退场计划第十三章地下管线与其他地上地下设施的保护加固措施第十四章季节性施工技术与措施第一节雨季施工技术措施第二节冬季施工技术措施第三节施工期防汛度汛措施第十五章其他事项第一节民工工资支付保证措施第二节维护保修和质量保证措施第三节管线与文物保护措施附表一:拟投入本项目的主要施工设备表附表二:拟配备本项目的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章工程概况第一节编制说明本施工组织设计是我公司为指导工程施工而编制的指导性文件,是我公司施工管理的重要工程管理文件,是保证按期、优质、经济的完成工程施工的重要技术措施文件。

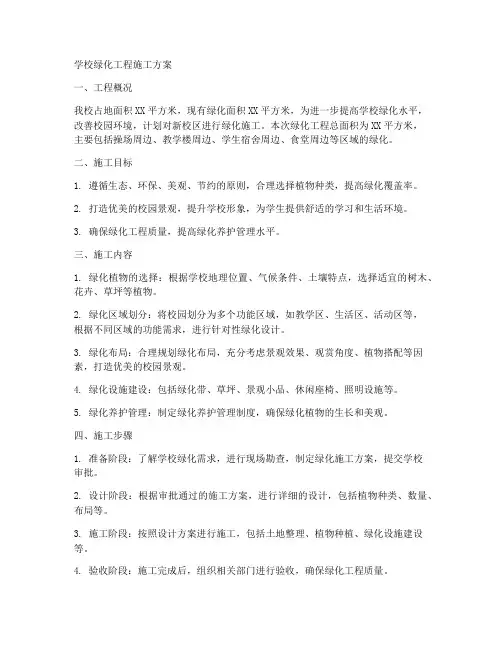

学校绿化工程施工方案一、工程概况我校占地面积XX平方米,现有绿化面积XX平方米,为进一步提高学校绿化水平,改善校园环境,计划对新校区进行绿化施工。
本次绿化工程总面积为XX平方米,主要包括操场周边、教学楼周边、学生宿舍周边、食堂周边等区域的绿化。
二、施工目标1. 遵循生态、环保、美观、节约的原则,合理选择植物种类,提高绿化覆盖率。
2. 打造优美的校园景观,提升学校形象,为学生提供舒适的学习和生活环境。
3. 确保绿化工程质量,提高绿化养护管理水平。
三、施工内容1. 绿化植物的选择:根据学校地理位置、气候条件、土壤特点,选择适宜的树木、花卉、草坪等植物。
2. 绿化区域划分:将校园划分为多个功能区域,如教学区、生活区、活动区等,根据不同区域的功能需求,进行针对性绿化设计。
3. 绿化布局:合理规划绿化布局,充分考虑景观效果、观赏角度、植物搭配等因素,打造优美的校园景观。
4. 绿化设施建设:包括绿化带、草坪、景观小品、休闲座椅、照明设施等。
5. 绿化养护管理:制定绿化养护管理制度,确保绿化植物的生长和美观。
四、施工步骤1. 准备阶段:了解学校绿化需求,进行现场勘查,制定绿化施工方案,提交学校审批。
2. 设计阶段:根据审批通过的施工方案,进行详细的设计,包括植物种类、数量、布局等。
3. 施工阶段:按照设计方案进行施工,包括土地整理、植物种植、绿化设施建设等。
4. 验收阶段:施工完成后,组织相关部门进行验收,确保绿化工程质量。
5. 养护阶段:绿化工程验收合格后,进入养护阶段,对绿化植物进行定期修剪、施肥、浇水等养护管理。
五、施工时间本次绿化工程施工时间预计为XX个月,具体施工时间根据学校安排和天气情况进行调整。
六、施工费用根据绿化施工方案,预计总投资为XX元,其中包括植物购买、土建工程、设施采购、人工费用等。
七、质量保证1. 施工过程中,严格按照设计方案进行,确保绿化工程质量。
2. 选用优质植物,提高绿化植物的成活率。
校园绿地景观工程施工组织设计1. 引言本文档旨在对校园绿地景观工程施工组织设计进行规划和说明。
校园绿地景观工程的施工组织设计是确保施工过程高效、安全、环保的重要环节。
2. 工程背景校园绿地景观工程位于学校X区域,总面积为X平方米。
该工程旨在创建一个美观、舒适、功能多样的校园绿地环境,提供学生和教职工的休闲、活动和交流场所。
3. 施工组织设计目标- 确保施工进度符合预期计划;- 保障工程质量,确保绿地景观符合设计标准;- 最大限度减少施工对校园正常运营的影响;- 保障施工过程中的安全和环境保护。
4. 施工方案4.1 施工时间安排根据工程实际情况,制定详细的施工时间表,包括各个施工阶段的开始和结束时间。
施工时间安排应考虑到校园的学期时间和节假日,以减少对学校正常运营的干扰。
4.2 施工队伍组织结合工程的规模和难度,确定合适的施工队伍规模。
严格选择施工人员,确保具备相关专业知识和经验。
根据工程进度要求,合理安排施工人员的工作任务和班次。
4.3 施工材料和设备管理确保所采用的施工材料符合环保要求,具备相关的质量检验合格证明。
合理使用、保管施工设备,定期进行设备维护和检修,以确保施工顺利进行。
4.4 安全和环境保护措施制定详细的安全生产管理制度和安全防护措施,确保施工过程中的安全。
遵守环境保护法律法规,采取相应的环境保护措施,减少对周边环境的影响。
5. 工程管理与监督设立专门的工程管理团队,负责施工组织设计的实施与监督。
根据实际情况,制定监督检查计划,定期检查施工进展和质量,及时解决施工中出现的问题。
6. 结论通过本文档对校园绿地景观工程施工组织设计进行规划和说明,可以有效地指导施工过程,并确保实现预期的施工目标。
同时,本文档还提出在施工过程中应注意的安全和环境保护要求,以保障校园的正常运营和学生的安全和健康。
校园绿地景观工程施工组织设计1. 引言本文档旨在对校园绿地景观工程的施工组织设计进行详细阐述。
绿地景观工程是校园环境美化和生态建设的重要组成部分,其施工组织设计的科学与否将直接关系到工程质量和进度。
因此,本文档将从施工组织目标、施工组织原则、施工流程和关键节点等方面进行论述。
2. 施工组织目标绿地景观工程的施工组织目标主要包括:- 保证工程质量:通过科学的施工组织设计,确保绿地景观工程达到相关质量标准。
- 提高工程效率:合理安排施工流程,提高施工效率,将工期缩短到最短。
- 保证施工安全:建立科学的施工安全管理机制,确保施工过程中的安全。
3. 施工组织原则绿地景观工程的施工组织原则包括:- 综合性原则:充分考虑工程的整体性,将各个施工阶段有机地结合起来。
- 分步骤原则:将整个施工过程划分为若干个有序的步骤,逐步推进。
- 协调性原则:在施工组织中,各个部门和人员之间需要进行良好的协调合作。
- 预留性原则:在施工组织设计中,应该考虑到可能出现的变化和调整,预留相应的空间和时间。
4. 施工流程绿地景观工程的施工流程可分为以下几个阶段:1. 前期准备阶段:包括项目立项、规划设计、施工准备等。
2. 场地准备阶段:进行场地的清理、平整和围栏的搭建等工作。
3. 植物配置阶段:根据设计方案确定的植物种类,进行植物的采购和配置工作。
4. 灌溉施工阶段:进行灌溉系统的安装和调试工作。
5. 绿化养护阶段:进行绿地植物的定期养护和管理工作。
5. 关键节点绿地景观工程的施工过程中存在一些关键节点,包括:1. 植物配置的时机:根据气候和植物生长周期等因素,确定最佳的植物配置时间。
2. 灌溉系统的调试:确保灌溉系统能够正常运行,并保障植物得到适当的水源供应。
3. 施工质量的验收:对每个施工阶段的质量进行验收,确保工程质量符合要求。
6. 总结本文档对校园绿地景观工程施工组织设计进行了详细的阐述。
在进行施工组织设计时,需要遵循一定的原则和目标,并按照合理的流程进行推进。
总平美化景观施工组织设计方案1. 引言本文档旨在提供一份总平美化景观施工组织设计方案,以确保施工工程的顺利进行。
本方案将包括施工组织设计的总体原则、施工人员组织与分工、工期安排等内容。
2. 施工组织设计的总体原则- 合理规划施工区域,确保施工过程中不影响正常交通和其他施工活动。
- 严格遵守施工安全规范,保障施工人员和现场工作人员的安全。
- 按照施工图纸和设计要求进行施工,保证施工质量。
- 充分利用现有资源,提高施工效率。
3. 施工人员组织与分工为了保证施工工程的顺利进行,需要合理组织施工人员并明确各个人员的职责和分工。
- 项目经理:负责整体施工计划的制定和监督,协调施工各方合作,保证施工进度。
- 施工队长:负责具体施工工作,对施工人员进行指导和管理。
- 施工人员:根据分工,分别负责景观绿化、道路建设等具体工作。
4. 工期安排根据施工规模和实际情况,制定合理的工期安排,确保施工任务按时完成。
- 阶段一:准备阶段,包括场地清理、材料采购等,预计耗时3天。
- 阶段二:地基工程,包括土方开挖、填筑等,预计耗时5天。
- 阶段三:景观绿化工程,包括植树、草坪铺设等,预计耗时7天。
- 阶段四:道路建设,包括路面铺设、标线绘制等,预计耗时5天。
- 阶段五:收尾工作,包括清理现场、验收等,预计耗时2天。
5. 施工安全措施为保障施工人员和现场工作人员的安全,需要采取以下安全措施:- 提供必要的个人防护装备,并确保其正确使用。
- 建立安全警示标识和警示线,指导人员遵守安全规范。
- 定期对施工设备和工具进行维护和检修,确保其安全可靠。
- 每天进行施工前的安全会议,强调安全注意事项和应急预案。
6. 总结本文档提供了一份总平美化景观施工组织设计方案,其中包括施工组织设计的总体原则、施工人员组织与分工、工期安排和施工安全措施等内容。
通过合理的组织和安排,可确保施工工程的顺利进行,并保障施工人员和现场工作人员的安全。
校园绿化施工组织设计方案目录一、前言 (3)1.1 编制依据 (3)1.2 设计目标 (4)1.3 施工原则 (5)二、工程概况 (6)2.1 工程背景 (6)2.2 工程范围 (8)2.3 工程期限 (9)三、施工组织 (9)3.1 组织结构 (10)3.2 管理体系 (11)3.3 施工流程 (13)四、施工方案 (14)4.1 土地整理与规划 (15)4.2 植物种植设计 (16)4.3 绿化带建设 (18)4.4 道路绿化布置 (20)4.5 喷灌与排水系统 (21)4.6 立体绿化设计 (22)五、施工进度计划 (23)5.1 制定依据 (24)5.2 进度安排 (25)5.3 关键节点 (26)六、资源配置 (27)6.1 人力安排 (29)6.2 物资准备 (29)6.3 机械设备 (30)七、质量控制 (31)7.1 质量管理体系 (32)7.2 质量控制措施 (33)7.3 质量检测与验收 (35)八、安全管理 (35)8.1 安全管理体系 (36)8.2 安全生产措施 (37)8.3 安全事故预防与应急处理 (39)九、环境保护 (40)9.1 环境保护目标 (40)9.2 环保措施 (41)9.3 环境监测与评估 (42)十、施工协调 (43)10.1 内部协调 (44)10.2 外部协调 (45)10.3 协调机制 (46)一、前言随着社会对教育环境质量的日益重视,校园绿化作为学校基础设施的重要组成部分,其重要性不言而喻。
优质的校园绿化不仅能美化校园环境,提升校园文化品位,还能为师生创造一个健康、和谐的学习生活氛围。
本方案旨在明确校园绿化施工的组织原则、目标及实施步骤,确保绿化工程的高质量、高效率地完成。
本方案遵循“绿色、生态、人文、科技”的设计理念,注重可持续发展和环保理念的应用,力求打造一处集美观、实用、生态于一体的现代化校园绿化景观。
方案将紧密结合学校的实际情况,合理规划绿化布局,确保设计方案的科学性和可操作性。
校园环境和绿化改造工程施工组织设计一、工程概况本次校园环境和绿化改造工程的总用地面积为100亩,包括校园内的道路、广场、花坛、草坪等。
主要建设内容包括景观绿化、道路硬化、设施修缮等。
二、工程目标1.提升校园环境的景观质量,营造宜人的学习和生活氛围。
2.完善校园交通系统,提高道路通行能力,确保师生的出行安全和效率。
3.优化校园设施,提高设施使用率和服务质量。
三、施工组织原则1.安全第一:保证工程施工过程中的安全,确保施工人员和师生的安全。
2.协同配合:各施工单位之间密切配合,协同施工,确保工期的进度。
3.环保可持续:减少对环境的影响,选择环保材料和工艺,注重施工过程中的环境保护。
四、施工组织流程1.前期准备阶段(1)组织项目启动会议,明确各参与单位的职责和工作计划。
(2)完成施工图设计,编制施工方案。
(3)采购所需材料和设备,准备施工所需资源。
(4)制定安全生产和环境保护措施,进行相关培训。
2.施工准备阶段(1)根据施工图纸要求,组织土方开挖和场地平整工作。
(2)设立施工现场办公室,建立施工档案和日志记录。
(3)组织施工人员和设备的调配,确保施工队伍的稳定和施工进度的控制。
3.施工实施阶段(1)道路硬化:根据施工方案和图纸要求,进行道路硬化工作,包括地面整平、砼浇筑、苗木种植等。
(2)景观绿化:根据设计方案,进行花坛的修建和花草树木的种植工作。
(3)设施修缮:对校园内的设施进行检修和维护,包括灯光设施、休息座椅等。
(4)环境保护:在施工过程中采取各项措施,减少噪音、粉尘和污染物的排放。
4.施工结束阶段(1)进行工程验收,确保工程质量达标。
(2)清理施工现场,恢复原状。
(3)编制工程竣工报告,总结工程施工情况,反馈施工过程中的问题和经验。
五、关键技术控制1.施工进度控制:根据施工方案和计划,合理安排施工进度和里程碑节点。
2.资源调配控制:确保施工所需资源的供应和调配,包括人力、材料和设备等。
3.质量控制:施工过程中进行质量检测,确保工程施工质量符合要求。
学校园林绿化施工组织设计方案范文一、工程概况。
咱这个学校园林绿化工程啊,那可是给学校的颜值和环境质量来个大提升的重要项目。
学校占地面积[X]平方米,这次绿化施工的范围包括校园内的各个区域,像教学楼周边、操场旁边,还有那一条条校园小道的两旁。
目标就是打造一个绿树成荫、花草繁茂、充满生机与活力的校园环境,让老师和同学们在学习和工作之余,能在这美丽的自然环境里放松心情。
二、施工总体部署。
# (一)施工目标。
1. 质量目标。
咱得把这工程质量整得杠杠的,保证所有种的树啊、栽的花啊都能茁壮成长。
按照国家相关的绿化工程质量标准来严格要求自己,争取让这个园林绿化工程成为高质量的模范工程。
2. 工期目标。
在[具体工期]内把这工程拿下。
咱可不能拖拖拉拉的,得像赶火车一样,准时准点地把这校园打扮得漂漂亮亮的。
3. 安全目标。
安全那可是重中之重,施工现场得像学校的教室一样井井有条,没有任何安全隐患。
不能让任何一个工人兄弟受伤,也不能对学校里的师生造成任何安全威胁。
# (二)施工流程。
1. 场地清理。
首先得把施工场地打扫干净,就像大扫除一样。
把那些建筑垃圾啊、杂草啊都统统清理掉,给咱的植物们腾出个干净整洁的“家”。
2. 土方工程。
根据不同植物的需求,整一整土地。
有的地方可能要挖个坑,有的地方可能要把土堆高一点,就像给植物们打造专属的“床铺”,让它们住得舒舒服服的。
3. 苗木种植。
这可是关键的一步。
把那些挑选好的苗木小心翼翼地种到土里,就像把小宝贝放进摇篮里一样。
种的时候得注意间距,不能让它们挤在一起,也不能离得太远,要保证每一棵苗木都能有足够的空间伸展枝叶。
4. 花卉栽植。
花卉就像是给校园穿的漂亮裙子。
把各种各样的花卉按照设计好的图案栽好,让校园变得五彩斑斓。
5. 后期养护。
种好可不算完事儿,还得像照顾小娃娃一样照顾这些植物。
浇水、施肥、修剪,一个都不能少,得让它们一直保持健康美丽的状态。
三、施工准备。
# (一)技术准备。
学校园林绿化施工组织设计方案范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!一、前言学校园林绿化工程施工组织设计方案,是为了有效安排施工过程中的各项工作,保证施工质量和进度,特制定此设计方案。
某校园绿化施工组织设计校园绿化是营造美丽校园的重要内容之一,它不仅能够美化环境,提升校园形象,还能增加学生的情趣,培养学生对大自然的热爱。
为了有效组织和规划校园绿化工程,确保绿化效果的实现,下面是我对学校园绿化施工组织设计的一些建议。
第一步:建立绿化工程组织机构为了组织和协调绿化工程的实施,首先需要设立一个绿化工程管理团队。
该团队由学校管理人员和专家组成,负责绿化工程的规划、设计、施工和养护等全过程的管理工作。
在团队中,应指定一位负责人负责统筹协调各项工作,确保绿化工程按计划有序进行。
第二步:制定绿化规划和设计方案在确定绿化工程管理团队后,应制定详细的绿化规划和设计方案。
绿化规划要考虑到校园的整体布局、建筑风格和环境特点等因素,力求与周围环境协调一致。
设计方案要根据规划的要求,结合校园实际情况,合理安排绿化区域、搭配植物种类和配置景观设施等,以达到最佳绿化效果。
第三步:选择适宜的植物种类和配置景观设施在进行绿化施工前,需要根据校园环境、气候条件和土壤特点等因素,选择适宜的植物种类,确保植物能够适应校园环境并保持长期的生长状态。
同时,需要合理配置景观设施,如花坛、草坪、座椅、走道等,增加校园的美观和实用性。
第四步:合理分工,科学施工在开始绿化施工时,应根据绿化区域的面积和工作量,合理分工,确保施工工作有序进行。
施工人员要熟悉并掌握相应的施工技术,严格按照设计方案的要求进行施工,确保绿化效果的实现。
同时,在施工过程中要注意保护周围环境和设施,避免对校园正常运行造成影响。
第五步:加强养护管理,保持绿化效果绿化工程施工完成后,需要加强养护管理,确保绿化效果的持久性。
养护人员要定期对植物进行浇水、施肥、修剪等养护工作,及时发现并处理病虫害等问题。
此外,还要保持绿化区域的整洁,及时清除掉落的枝叶和垃圾,确保校园的美观和整洁。
第六步:宣传教育,增强学生的绿化意识在绿化工程的进行过程中,还应加强对学生的宣传教育,增强他们的绿化意识。
最新版校园景观绿化工程施工组织设计方案第一章 编制说明及编制依据第一节 编制说明一、本施工组织设计严格按照合同工程范围和业主对施工组织设计的要求进行编制。
在人员、机械、材料调配、质量要求、进度安排等方面统一部署。
二、本施工组织设计的编制,受到了我公司的高度重视和大力支持,公司将参加过类似工程施工的有关负责人召集在一起,形成方案编制专题小组,采用“对比优化、博采众长”的编制思路,力求本方案重点突出,针对性、可操作性强。
三、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效” 为编制原则。
四、在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程质量优良。
五、在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设。
六、根据项目法施工的原则,组织本工程的施工。
通过与业主、设计单位的充分合作,综合运用人员、机械、物资、资金和信息。
实现质量和造价的最佳组合。
实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的工程项目。
七、积极推广应用四新成果,在各项工序施工中,对于能够提高工程质量、加快施工进度、降低工程成本的“新技术、新设备、新工艺、新材料”要积极采用,发挥科技在施工中的先导作用。
第二节 编制依据一、**区2018年校园绿化工程Ⅱ标段招标文件。
二、国家和行业现行施工验收规范、规程、标准、图集,以及省市关于建设工程施工管理等方面的有关规定:1、城市绿化工程施工及验收规范(CCJJ/T82—99)2、城市园林绿化工程施工及验收规范(DB11/T212—2003)3、城市园林绿化用植物材料木本苗(DB11/T211—2003)4、《城市绿化养护管理标准》5、《建筑地面工程施工质量验收规范》(BC50209-2002)三、我公司的技术、机械设备装备情况及管理制度。
施工组织设计一、编制说明1、编制原则1、认真贯彻国家对工程建设的各项方针和政策,严格执行建设程序和国家颁布现行的有关规范、标准和规定。
2、严格遵循招标文件、设计文件的要求。
3、在仔细考察工程实地,认真研究设计图纸的基础上,充分考虑本工程的特点和施工场地、设备、人员及气候等实际情况,科学合理地组织施工。
4、在工期安排上,充分考虑各分项工程的施工工期,在保证工程质量的前提下,合理缩短工期,依据图纸及工程量清单的工程量,仔细分析、精心安排各分项工程的施工顺序,避免不合理的安排造成的施工干扰及窝工现象。
5、我单位已获得国家ISO9001质量保证体系(国际)标准认证证书,本工程严格遵照ISO9001国际质量认证体系和施工规范的要求,进行施工管理和质量控制,建立健全质量保证体系,强化安全措施,使各项工作落到实处。
6、采用网络计划技术、流水作业原理及系统工程等科学方法,组织有节奏、均衡地施工;合理地安排冬、雨季施工项目,保证生产连续性。
在施工方案的制定、施工工艺的选择方面立足规范化和标准化,优先选用科学、先进的施工方法,采用新技术、新工艺、新材料,确保工程质量优良、确保工程工期。
7、扩大机械化施工范围,提高机械化施工程度,充分利用现有机械设备;改善劳动条件,提高劳动生产率。
8、充分利用现有建筑,尽量减少临时设施,合理储存物资,减少物资运输量;科学布置施工平面图,减少施工用地。
9、在施工组织机构设立上立足专业化,选配具有丰富施工经验的管理人员和技术专长人员组成强有力的施工组织机构,形成施工组织管理的核心层,全面负责施工材料、工程质量及人力、物力、财力的分配、施工进度以及安全保证等。
10、在安全保证措施方面立足全面性、可靠性及可操作性,确保工程的顺利完成。
2、编制依据1、校区景观施工工程招标文件、设计图纸及说明、答疑纪要;2、国家现行的工程建设政策、法规和规范、验收标准等;3、现场踏勘所了解的有关情况和通过调查所掌握的有关资料。
学校总平、绿地施工设计方案一、项目背景为了提升学校的整体环境,改善校园绿地,增加学生的活动场所,特制定本施工设计方案。
二、设计目标1. 实现学校总平的目标,使地面平整、平坦,并考虑排水系统的合理布置。
2. 优化校园绿地设计,增加绿化面积,在合适的位置设置花坛和草坪,提供休闲和活动的场所。
3. 考虑学校日常使用和维护的便利性,合理规划路径和通道,确保施工方案的可行性。
三、施工内容1. 地面平整:对校园内的杂草和不平地进行清理,并进行整平处理,确保地面平坦。
2. 校园绿化:在适当位置设置花坛和草坪,增加绿地面积。
3. 排水系统:根据地形和地面要求,合理设计排水通道,确保雨水的及时排除。
4. 路径和通道:根据学校的布局规划,设计合理的路径和通道,方便学生和教职员工的日常行走。
四、施工流程1. 施工前准备:清理杂草、拆除不需要的设施、设计施工方案。
2. 地面平整施工:清理地面、进行整平处理,并按照设计方案进行施工。
3. 绿地设置施工:根据设计方案,设置花坛和草坪。
4. 排水系统施工:合理布置排水通道。
5. 路径和通道施工:按照设计方案进行路径和通道的布置。
6. 施工验收:确保施工符合设计方案要求。
五、安全保障1. 施工现场设置警示标志,并采取相应的安全防护措施。
2. 严格按照施工安全操作规程进行施工。
3. 定期进行施工现场安全检查,并及时整改发现的安全隐患。
六、预算和资源1. 制定详细的施工预算,包括人力、材料和设备等方面的费用。
2. 合理安排人力资源,确保施工的高效进行。
七、项目验收1. 完成施工后,进行项目验收,确保施工质量符合设计方案要求。
2. 如有不符合要求的地方,及时进行整改或修复。
以上就是学校总平、绿地施工设计方案的内容,为了提高校园环境质量和丰富学生的活动场所,我们将根据该方案进行施工。
施工组织设计一、编制讲明依据本工程工程招标文件和施工图设计文件,我公司组织工程技术人员认真阅读招标文件、设计图纸,并到工程现场实地勘察。
经认真讨论研究,依据招标文件,设计图纸,并结合本单位经济、技术、机械设备的实力,我司编制了此招标工程施工组织设计。
二、工程概况1、工程构成状况工程名称:南京森林警察学院绿化改造工程性质:公开招标地点:学生公寓A楼南侧、大学生活动中心进口2、建设地区自然条件状况本地区属亚热带季风性季风气候,南京属亚热带季风气候,雨量充分,年落水1200毫米,四季清楚,年平均温度15.4°C,年极端气温最高39.7°C,最低-13.1°C,年平均落水量1106毫米。
春季风和日丽;梅雨时节,又阴雨绵绵;夏季炎热,与武汉、重庆并称“三大火炉〞;秋天枯燥凉快;冬季严冷、枯燥。
南京春秋短、冬夏长,冬夏温差显著,四时各有特色。
3、施工组织总设计目标总本钞票目标:将本钞票操纵贯穿于工程施工过程的每一个时期,进行全面操纵以落低本钞票,同时采取有效措施,提高施工工程的科学治理水平、优化施工方案,提高生产效率,节约人、财、物的消耗;总工期目标:均衡合理施工,在保证工程质量的同时确保合同工期,本工程方案工期为41日历天;总质量目标:在要紧检查工程的合格率到达100%的根底上,其他全部工序检查工程合格率的平均值到达85%以上,工程施工质量等级核定在外瞧、实测、技术资料三项均为合格。
5、施工预备工作方案1.作好调查工作为了顺利地组织施工和编制切实可行的施工组织设计,必须对气象、地形和水文地质情况作好深进、细致的调查工作,以便组织好工程施工期间的均衡施工。
2.技术力量保障工程施工前,按施工布署中的组织机构及岗位设置,在公司分管领导的主持下,尽快落实人员上岗;在预备工作期间,要求对上岗人员进行岗位培训,熟悉有关图纸标准,优化施工组织设计;施工前做好设计图纸、施工组织设计、施工平安生产等有关标准、技术交底工作。
版高校校园景观绿化工程施工组织设计方案一、工程概况该校高校校园景观绿化工程旨在提升学校的景观环境,创造宜人的校园氛围。
本次工程的设计面积为XXXX平方米,包括了校园主要的绿地、庭院、花坛、行道树等部分。
二、施工安排1.施工时间:本次施工预计提前一周准备工程,然后按照每天工作12小时的标准进行施工,估计整个工程需要持续一个月。
2.施工人员:招募具有相关经验的园林工人进行施工,包括项目经理、苗圃工人、绿化工人、砌石师傅等。
4.施工设备准备:准备好所需的植物栽培设备、水泵、车辆等。
5.现场施工管理:设立工地围挡,保证施工现场安全,设立项目办公室和工地宿舍,提供员工的办公和生活条件。
三、施工步骤1.地面整理(1)清理现场垃圾和杂草,保持施工区域整洁。
(2)对地表进行彻底清理,清除树根和其他障碍物,确保土地平整。
2.土壤改良(1)根据土壤检测结果,对土壤进行改良。
添加适量的有机肥和土壤调理剂,增加土壤的肥力和保水性。
3.苗木选购与栽植(1)根据景观设计图纸,选购适宜的苗木和草坪,并安排人员进行挖掘和移栽。
(2)根据设计要求,进行苗木的定植和复壮。
4.草坪铺设(1)根据设计要求,铺设草坪,确保草坪的平整度和牢固程度。
(2)进行草坪的养护工作,包括浇水、施肥、修剪等。
5.行道树的栽植(1)根据设计要求,选择适宜的行道树,并安排人员进行挖掘和移栽。
(2)确保行道树的栽植位置合理,保证树木生长的空间和良好的观赏效果。
6.石材覆盖(1)根据设计要求,选择合适的石材进行铺设。
(2)确保铺设的石材平整牢固,固定好石材边缘。
7.灌溉系统建设(1)根据设计要求,安装合适的灌溉系统,包括喷头、喷灌管道等设备。
(2)确保灌溉系统正常运作,保证绿化植物的生长和养护。
8.养护管理(1)在施工完成后,安排专人进行养护管理工作,包括浇水、施肥、修剪、防虫等。
(2)定期检查和维护绿化工程,确保树木的生长和景观的质量。
四、施工安全措施1.建立施工现场的警示标志和安全警示牌,提醒工人注意安全事项。
目录
第一章工程概况
第一节编制说明
第二节编制依据
第三节编制原则
第四节工程概述
第二章项目管理机构配置
第一节项目管理机构的组成
第二节项目管理机构的运行
第三章施工准备措施
第一节施工现场准备
第二节人机材料准备
第三节施工技术准备
第四节施工技术保证措施
第四章施工总平面布置及临时用水用电第一节施工总平面布置
第二节施工临时用电施工
第三节施工临时用水施工
第五章施工方案与技术措施
第一节施工准备
第二节土方工程
第三节水电预埋工程
第四节沥青道路工程
第五节景观和铺装工程
第六节钢筋混凝土化粪池施工方案
第七节围墙施工
第八节绿化工程
第九节重点、难点部分施工控制措施
第六章质量管理体系与措施
第一节质量计划和质量要求
第二节质量管理机构及职责
第三节质量管理保证措施
第四节质量过程控制及检验保证措施
第五节分项措施质量控制措施
第七章安全管理体系与措施
第一节安全管理体系
第二节安全施工总则
第三节施工安全措施计划
第四节安全生产管理体系
第五节安全管理(保证)措施
第六节安全应急措施
第七节安全经费保障制度
第八章安全应急预案
第一节应急总预案
第二节重大安全事故应急救援预案
第三节紧急事件处理应急预案
第九章环境保护管理体系与措施
第一节环境保护和卫生
第二节环境保护措施
第三节弃土、弃渣场、处置和水土保持技术及管理措施
第四节环境保护管理体系
第十章文明管理体系及措施
第一节文明管理体系
第二节文明施工措施
第十一章减少噪音和降低环境污染措施
第一节减少噪音措施
第二节降低环境污染措施
第十一章工程进度计划与措施
第一节施工总进度计划组成
第二节确保工期计划措施
第三节工期保证管理措施
第四节提前工期保证措施
第十二章资源配备计划
第一节劳动力安排计划
第二节机械设备配备
第三节资源保障措施
第四节施工材料设备计划
第五节资金使用计划
第六节资源配备退场计划
第十三章地下管线及其他地上地下设施的保护加固措施第十四章季节性施工技术与措施
第一节雨季施工技术措施
第二节冬季施工技术措施
第三节施工期防汛度汛措施
第十五章其他事项
第一节民工工资支付保证措施
第二节维护保修和质量保证措施
第三节管线及文物保护措施
附表一:拟投入本项目的主要施工设备表
附表二:拟配备本项目的试验和检测仪器设备表
附表三:劳动力计划表
附表四:计划开、竣工日期和施工进度网络图
附表五:施工总平面图
附表六:临时用地表
第一章工程概况
第一节编制说明
本施工组织设计是我公司为指导工程施工而编制的指导性文件,是我公司施工管理的重要工程管理文件,是保证按期、优质、经济的完成工程施工的重要技术措施文件。
若我公司有幸中标,本工程施工组织设计将遵循国家技术管理标准的有关规定,严格按照工程招标范围和招标文件对施工组织设计的要求进行编制,力求编制科学、合理、详尽的施工组织设计,来指导工程的施工管理,使其更具有可行性和可操作性,以确保优质、高速、安全、文明地完成建设任务。
第二节编制依据
1、西华大学实验实训中心室外总平工程招标招标文件及工程量清单。
2、西华大学实验实训中心室外总平工程招标施工图纸及说明资料。
3、国家现行施工技术规范及质量验收标准。
4、我公司拥有的管理经验、设备、技术能力,以及所积累的施工经验及公司汇编的施
工技术手册。
第三节编制原则
1、通过编制科学合理的施工组织方案,确保招标文件所规定的工期或提前实现;
2、施工组织设计方案编制,遵从创一流精品工程的原则;
3、施工组织设计方案遵从创立“文明、安全、环保施工区”的原则;
4、严格遵循《招标文件》、《图纸及说明资料》、《工程量清单及说明》规定的内容,完
全满足业主的要求。
5、遵守施工规范和操作规程,遵循国家关于质量、安全生产规定,确保工程质量和施
工安全。
6、坚持在实事求是的基础上,力求技术,科学合理、经济适用的原则,在确保工程质
量标准的前提下,积极采用新技术,新工艺,新机具、新科技、新测试方法。
7、合理安排施工顺序,做到布局合理、突出重点,全面展开,流水作业;正确选用施
工方法。
科学组织均衡生产。
各工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序进行。
8、施工进度安排注意各专业间的协调和配合,并充分考虑气候季节对施工的影响。
9、结合现场实际情况,因时因地制宜,尽量利用原有设施或就近已有设施,减少各种
临时工程,尽可能利用当地合格资源,合理安排运输装卸与储存作业,减少物质运输周转量。
10、坚持以对业主负责、对用户负责、对自己负责的原则。
树立“以人为本”的理念,贯彻“施工过程中最大限度保护、实施中最小限度破坏及最大程度恢复生态平衡”的指导思
想,根据路线所属地形、地貌、地质特点等因素,灵活运用技术标准,组织精干、高效的指挥机构,选派具有丰富施工经验的技术人员和管理人员参加施工,建立严密的组织机构,加强现场组织指挥,规范管理,标准化作业,严格保证工程质量。
第四节工程概述
一、概述:
1.1 项目名称: 西华大学实验实训中心室外总平工程。
1.2 建设地点:成都市郫县红光镇。
1.3 建设规模:总面积约 22020平方米。
1.4 标段划分:1 个标段。
1.5 计划工期:120 个日历天。
1.6 招标范围:施工设计图纸及招标清单范围所含的全部施工内容,招标范围详见招标工程量清单。
二、环境保护要求:
1、扬尘整治:须符合成都市建委、成都市环境保护局、成都市城市管理局的相关规定;
2、夜间施工:本工程如需要夜间施工,夜间施工应满足成都市的有关规定。
3 、其他未尽事宜以国家规范、标准、法规为准。
三、招标范围:图纸和清单标示的所有范围
第二章项目管理机构配置
第一节项目管理机构的组成
我公司针对此工程严格实行“项目法”施工,组建一个由公司优秀项目负责人(市政工程专业建造师)挂帅,公司工程师任工程技术负责人的项目部来负责此工程的具体施工管理。
同时针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目部仅负责此工程,并对质量、工期、安全、成本及文明施工全面负责。
各专业施工班组在项目部的直接指导下做到有计划的组织施工、确保工程质量、工期、安全等方面达到目标要求。
拟组建的本工程项目部
项目管理机构如下图:
一、项目经理
1、全面主持工程部的日常管理工作,按计划组织实施项目的工程建设;对项目的工程建设进行全面管理、过程监督;保证按进度、保质量、控成本完成建设任务。
2、对项目的工程技术和施工情况进行质量控制、成本控制、进度控制及目标管理;负责对公司所建设项目的建设工期、工程质量、施工安全、各方协调、工程成本等进行全面的控制、管理、监督。
3、参加图纸会审、工程施工组织设计及重大施工方案的讨论和审定,审定设计方案、设计图纸和设计文件,主持技术会议,参与和审定主要材料及设备的选型,审核重大设计和工。
