惠深高速公路S1段工程试验检测管理实施办法
- 格式:doc
- 大小:824.50 KB
- 文档页数:66

高速公路工程试验与检测管理1.1 总则一、为加强项目试验检测管理,使试验检测中心各项试验检测工作科学化、规范化、制度化,保证本项目工程建设质量,根据《公路工程施工监理规范》、省交通运输厅《公路水运工程工地试验室管理办法》(试行)(粤交集〔2011〕1671号)、《交通运输部办公厅关于印发工地试验室标准化建设要点的通知》(厅质监站〔2012〕200号)等文件规定,结合本项目特点制订试验检测中心管理办法(以下简称“本办法”).二、本办法适用于项目土建、路面、交安工程的施工准备阶段、施工阶段、交工验收阶段的试验检测中心各项试验检测工作.三、本办法所指试验检测中心是指建设单位通过招标直接委托试验检测机构在工程现场为控制和检验工程质量而设立的临时试验检测中心.1.2 试验检测中心工作内容一、试验检测中心的工作范围按上级质监部门批准备案的试验检测项目开展试验检测工作.二、承担按《公路工程施工监理规范》、《公路工程质量检验评定标准》规定的验证试验、工艺试验、标准试验、抽样试验、验收试验等工作的采样和试验并出具结论报告,对其真实性负责.三、试验检测项目按项目管理处工程技术部或监理下达的试验检测工作联系单确定.四、接受完成项目管理处工程技术部委托的其它试验检测任务.五、试验检测中心及相应母体试验室不具备试验检测条件的项目,由试验检测中心外委进行.六、代表发包人质量抽查:试验检测单位按不超过施工单位检测频率的 5%,代表发包人对原材料、结构物成品、半成品、构配件、部分实体工程(包括桥面铺装)质量进行抽检,以及发包人组织的质量检查过程需进行的试验检测及协调工作.每旬出具质量抽查报告一份,若在现场质量抽查过程中发现的质量问题较大 ,需立即处理的 ,应第一时间通知总监办和业主代表.1.3 试验检测工作流程一、试验检测中心工作开展的依据有:(一)由监理工程师发出的《试验检测业务联系单》.标准试验、原材料试验等室内试验检测项目的《试验检测业务联系单》由总监办试验检测专业监理工程师签发;工艺试验、现场抽检等现场试验检测项目的《试验检测业务联系单》由总监办专业监理工程师签发.(二)由项目管理处工程技术部发出的《试验检测业务联系单》.当项目管理处工程技术部对施工标段工程质量存疑或组织开展抽查、专项检查、综合大检查时,委托中心试验室进行试验检测工作的 ,《试验检测业务联系单》均由于项目管理处工程技术部管理人员负责签发.二、《试验检测业务联系单》的签发(一)监理单位应视工程进度 ,以及监理规范规定的试验项目及其频率,合理安排试验检测工作,对所签发《试验检测业务联系单》负责,确保所安排的试验检测频率符合相关规范要求,使工程质量得到全面控制.(二) 对工程质量存疑的 ,《试验检测业务联系单》由监理工程师或项目管理处工程技术部签发.二、试验检测工作流程项目管理处工程技术部对试验检测工作的监管流程图1.4 试验检测中心机构设置一、试验检测中心建设及管理按照高起点、高标准的原则进行.具体目标为:1.整体形象良好、功能合理使用.2.人员精干.选派经验丰富、技术过硬的试验检测人员.试验检测人员应持工作证上岗.3.管理先进.建立标准化、制度化、人性化的管理体系,对试验检测中心的人员、设备、设施、环境以及试验检测过程进行严格管理.4.数据权威.建立严格的内审和校对制度 ,确保试验检测中心出具的试验检测数据及结果的准确性、可靠性.二、试验检测中心实行授权负责人负责制,对试验检测中心运行管理工作和试验检测活动全面负责.三、母体检测机构应制定授权负责人管理制度 ,确保授权负责人能正常履行其职责和权利,并对其工作进行监督管理.1.5 试验检测中心的建设一、试验室选址应充分考虑安全、环保、交通便利及工程质量管理要求等因素,其空间、面积、通风、采光、保温及道路等条件应满足“双标”要求.其规划应遵循总体布局合理、功能分区明确、组织协调顺畅的原则.二、试验检测中心标牌应按照交通运输部《高速公路施工标准化技术指南》(第一分册工地建设附录B)相关规定设置,悬挂于醒目处,其内容应与试验检测中心印章内容一致.各功能室、办公室和资料室应设置统一规格的门牌标识,对有环境和安全条件要求的区域应设置警示及限入标识.办公室内应悬挂组织机构框图、主要管理制度、人员考勤表、工地晴雨表等.各功能室内应悬挂主要仪器设备的操作规程.三、试验室应当建立切合实际、运行有效的质量保证体系,至少建立以下主要工作制度和管理制度:试验检测人员岗位责任制,试验工作程序,试验室内务、环境、安全管理制度 ,仪器设备管理制度 ,资料、档案管理制度 ,母体检测机构对试验室的管理办法.四、试验检测中心应在室内试验室安装视频监控系统和试验检测软件.原始数据应及时录入系统,确保数据真实可靠.五、试验检测中心主要人员配置(一)试验检测中心设试验室主任(副)、技术负责人、试验检测工程师、试验检测员、资料员等岗位.(二)试验室要根据合同要求和工程建设实际情况,科学合理地确定试验检测人员数量,确保试验检测工作正常开展.试验检测人员应持证上岗、专业配置合理,能涵盖工程涉及专业范围和内容.试验检测人员应在母体检测机构注册登记.(三)试验检测负责人须持有试验检测工程师证书,全面负责工地试验室的管理和试验检测活动.试验检测人员不得同时受聘于两家或两家以上的工地试验室.(四)试验检测人员应接受岗前教育和培训,严守职业道德和工作程序,认真开展试验检测工作,保证试验检测数据科学、客观、公正,并对试验检测结果承担法律责任.六、试验检测中心主要设备配置(一)试验检测仪器设备应按先进、可靠、稳定的原则进行配备,使用频率高的仪器设备在数量上应能满足周转需要.仪器设备的功能、准确度和技术指标均应符合现行规范、规程要求.(二)试验室仪器设备应按照优化试验检测工作流程、整体布局合理、同步作业不形成相互干扰的原则进行布置,应严格按照试验检测规程和使用说明书中相关要求进行安装与调试.对有环境条件要求的功能室,应配置相应的温、湿度控制设备,标准养护室应配置一定数量的试件存放架.(三)试验室应按合同数量配置交通工具,满足检测工作需要.办公室一般应配置计算机、打印机、复印机、空调等设备,具备良好的工作和网络通讯条件.资料室应配置一定数量的金属资料柜.1.6 试验检测中心试验检测工作一、本项目试验检测中心是对工程建设进行数据控制和检验测定的中心,应根据国家及部颁发相关标准、规范、规程和合同规定,按照项目的工作计划、要求和试验检测工作业务联系单,独立开展验证试验、工艺试验、标准试验、抽样试验和验收试验工作,并配合项目公司及监理做好项目施工阶段和验收阶段的质量评定工作.二、试验检测中心应根据合同文件和工程合同文件履行试验检测服务工作,负责合同范围内的验证试验、工艺试验、标准试验、抽样试验,及时提供试验检测成果与报告.三、试验检测中心应服从业主工程管理部的监督与管理,执行监理工程师的试验、检测工作指令.按照公路工程监理规范要求,负责合同范围内的验证试验、工艺试验、标准试验、抽样试验,及时提供试验检测成果与报告,并对其真实性负责,以确保工程质量完全处于受控状态.四、试验检测中心应及时、准确地为监理工程师提供试验报告或监理工程师、项目管理处工程技术部认为有必要的试验检测分析意见,为监理工程师进行工程质量控制和评估提供依据.五、试验检测中心应加强对试验室应仪器设备管理制度的检查,包括采购、验收、检定/校准、使用维护、故障处理、核实降级与质量处理、仪器设备档案管理等制度 .确保仪器设备经检定/校准或功能检验合格后方可投入使用,并应定期进行维护和保养,按要求填写维护保养记录.对于性能不稳定、使用频率高和进行现场检测的仪器设备,以及在恶劣环境下使用的仪器设备应进行期间核查.六、试验检测中心应对相关资料分类建档,便于管理和查询.档案资料应及时填写、整理和归档.设备档案包括设备履历表、出厂合格证、产品说明书、历次检定/校准证书或记录、维修保养记录、使用记录等内容.试验检测台账包括原材料进场台帐、样品台帐、试验/检测台帐、不合格材料台帐、外委试验台帐等.七、试验检测数据报告的格式和要素、记录表和报告的编制应符合《公路试验检测数据报告编制导则》(JT/T 828-2012)要求.试验记录一律用蓝、黑色钢笔或签字笔书写,字迹应清晰、工整,试验报告结论表述应规范、准确.八、试验检测中心应制定样品管理制度 ,对样品的取样、运输、标识、存储、留样及处置等全过程实施严格的控制和管理. 样品的取样方法、数量应符合规范、规程要求,满足试验过程需要.如有必要,在取样的同时要留存满足复验需要的样品.取样应具有代表性,并有相应记录.样品应进行唯一性标识,确保在流转过程中不发生混淆且具有可追溯性.样品标识信息应完整、规范.样品在流转过程中应标明流转状态.九、试验检测中心应加强外委试验管理,超出母体检测机构授权范围的试验检测项目和参数应进行外委,外委试验应向业主工程管理部报备.接受外委试验的检测机构应取得《公路水运工程试验检测机构等级证书》(含相应参数)、通过计量认证(含相应参数)且上年度信用等级为B级及以上.外委试验取样、送样过程应进行见证,试验室应对外委试验结果进行确认.十、常规试验检测工作时限按(附件1)中的要求进行控制.十一、监理工程师与试验检测中心进行试验检测业务联系,除工作任务下达外,还有:1.试验检测中心应依据监理工程师提交的试验检测月度计划安排好试验检测工作.2.试验检测中心应及时参加监理工程师主持召开的工地例会及相关质量专题分析会议.3.试验检测中心应积极配合业主工程管理部及总监办对工程质量问题的处理.4.总监办与试验检测中心都应承担交(竣)工验收及交工验收后6个月期间的管理等工作,各自负责监理及试验检测部分.1.7 试验检测中心考勤管理试验检测中心应建立内部考勤制度 ,如实记录试验检测人员的出勤情况及工作内容.为保持试验检测人员的稳定性,杜绝试验检测人员“挂名上岗”的现象,试验室主要检测负责人事假超过3天,应书面报请项目管理处主管领导同意.1.8 试验检测中心的考核及奖惩一、为落实施工标准化管理的有关要求,提高试验检测单位工作质量,根据试验检测服务合同协议书中招标文件“奖励与处罚”条款有关规定进行考核.二、违约处罚:试验人有下列违约情况时,项目管理处工程技术部将按下表规定对试验人进行处罚:附件1 常规试验检测项目及工作时限要求备注:上述规定是在正常情况下做出,若遇到多样或天气等特殊情况,可适当放宽时间限制;发包人有权根据工程实际情况对上述工作时限要求进行调整.。
高速公路建设项目试验检测实施细则(试行稿)高速公路试验室2011年8月高速公路建设项目试验检测实施细则1.目的和依据为了加强本项目工程质量管理,明确试验检测任务,完善试验检测流程,细化试验检测内容,确保检测工作质量。
依据本项目《新疆维吾尔自治区公路建设标准化管理手册》、《管理办法》、《监理实施细则》和国家、交通部颁布的相关规范、规程,结合本项目路基、桥涵等工程施工实际情况,特制定本细则。
2.组织机构及职能本项目试验室由驻地试验室及各承包人工地试验室组成。
各试验室应设主任、技术负责人、质量负责人及满足需要的专业试验检测人员。
驻地试验室负责对承包人试验室试验检测工作的验证和业务指导,各承包人试验室负责完成本施工标段内试验检测工作任务。
3.工程材料试验3.1 原材料试验3.1.1 普通钢筋1)技术要求带肋钢筋应符合《钢筋混凝土用热扎带肋钢筋》(GB1499.2-2007)的规定,热轧光圆钢筋应符合《钢筋混凝土用热扎光圆钢筋»(GB1499.1-2008)的规定。
钢筋的主要技术要求见表1。
钢筋的主要力学性能表1注:d为钢筋公称直径。
(下同)2)取样规则与方法材料在采购前各承包人试验室应在厂家材料仓库(按同品种、同等级、同一截面尺寸、同炉号为一批)随机截取原材样品4根和焊接样品3根,进行拉伸、冷弯和可焊性试验,检验合格后方可决定采购和配送。
进场后的钢筋每批(同品种、同等级、同一截面尺寸、同炉号、同厂家生产每60T为一批)内任选三根,各截取一组试样,每组4根,二根作拉伸试验(屈服强度、抗拉强度、延伸率);二根用于冷弯试验。
如果有一根试验不合格,必须另取两根再做试验;如果两根有一根试验仍不符合要求,则该批钢筋应拒收或经工程师审查决定降低级别并不得用于承重的结构。
光圆钢筋拉伸每根取样40cm,螺纹钢Φ12~25mm拉伸取50cm,大于Φ25mm取60cm。
试验方法执行《金属材料室温拉伸试验方法》(GB/T 228-2002)、《金属材料冷弯试验方法》(GB/T 232-1999)、《钢筋焊接接头试验方法标准》(JGJ/T27-2001)。
高速公路、一级公路交(竣)工验收检测实施方案1.项目概况2.投入竣工验收的检测仪器、设备配置方案主要设备仪器和设备3.各试验检测项目的检测方法、技术要求、抽检频次3.1试验检测工作目标(1)通过质量检测、外观检查和内业资料审查及时发现和解决问题,消除质量隐患。
(2)客观公正反映工程实体的质量,为质量鉴定工作提供依据。
3.2检测依据《混凝土结构工程试验检测质量验收规范》(GB50204-2015)☑《公路桥涵施工技术规范》(JTG /T F50-2011)☑《回弹法检测混凝土抗压强度技术规程》(JGJ/T23-2011)☑《公路路面基层施工技术细则》(JTG T F20-2015)☑《公路技术状况评定标准》(JTG H70-2015)☑《公路路基路面现场测试规程》(JTG 3450-2019)☑《公路工程质量检验评定标准》(JTG F80/1-2017 )☑《道路交通标线质量要求和检测方法》(GB/T 16311-2009)☑《道路交通标志和标线第2部分道路交通标志》(GB5768.2-2009)☑《道路交通标志板及支撑件》(GB/T 23827-2009)☑《公路交通标志反光膜》(GB/T 18833-2002)☑《公路工程竣(交)工验收办法实施细则》;☑《公路沥青路面施工技术规范》(JTG E40-2004)☑《公路工程沥青及沥青混合料试验规程》(JTG E20-2011);☑《随机数的产生及其在产品质量抽样检验中的应用程序》(GB/T10111-2008);☑国家和交通运输部颁现行的相关设计、施工技术规范、设计、变更文件等3.3交竣工检测的工作内容及频率根据《公路工程竣(交)工验收办法与实施细则》等有关规定,对该项目检测不合格项目进行界定、复测,对关键抽检项目平行验证试验,对工程外观进行检查、记录,对监理、承包人试验检测内业资料及其他施工过程资料进行审查,完成工程建设项目验证性检测和竣(交)工检测、审查报告,参加发包人组织的质量、安全检查和综合督查。

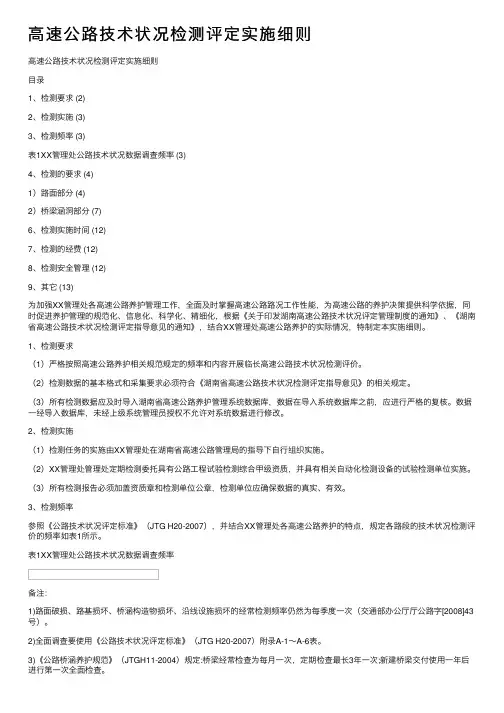

⾼速公路技术状况检测评定实施细则⾼速公路技术状况检测评定实施细则⽬录1、检测要求 (2)2、检测实施 (3)3、检测频率 (3)表1XX管理处公路技术状况数据调查频率 (3)4、检测的要求 (4)1)路⾯部分 (4)2)桥梁涵洞部分 (7)6、检测实施时间 (12)7、检测的经费 (12)8、检测安全管理 (12)9、其它 (13)为加强XX管理处各⾼速公路养护管理⼯作,全⾯及时掌握⾼速公路路况⼯作性能,为⾼速公路的养护决策提供科学依据,同时促进养护管理的规范化、信息化、科学化、精细化,根据《关于印发湖南⾼速公路技术状况评定管理制度的通知》、《湖南省⾼速公路技术状况检测评定指导意见的通知》,结合XX管理处⾼速公路养护的实际情况,特制定本实施细则。
1、检测要求(1)严格按照⾼速公路养护相关规范规定的频率和内容开展临长⾼速公路技术状况检测评价。
(2)检测数据的基本格式和采集要求必须符合《湖南省⾼速公路技术状况检测评定指导意见》的相关规定。
(3)所有检测数据应及时导⼊湖南省⾼速公路养护管理系统数据库,数据在导⼊系统数据库之前,应进⾏严格的复核。
数据⼀经导⼊数据库,未经上级系统管理员授权不允许对系统数据进⾏修改。
2、检测实施(1)检测任务的实施由XX管理处在湖南省⾼速公路管理局的指导下⾃⾏组织实施。
(2)XX管理处管理处定期检测委托具有公路⼯程试验检测综合甲级资质,并具有相关⾃动化检测设备的试验检测单位实施。
(3)所有检测报告必须加盖资质章和检测单位公章,检测单位应确保数据的真实、有效。
3、检测频率参照《公路技术状况评定标准》(JTG H20-2007),并结合XX管理处各⾼速公路养护的特点,规定各路段的技术状况检测评价的频率如表1所⽰。
表1XX管理处公路技术状况数据调查频率备注:1)路⾯破损、路基损坏、桥涵构造物损坏、沿线设施损坏的经常检测频率仍然为每季度⼀次(交通部办公厅厅公路字[2008]43号)。
高速公路试验检测实施细则【第一篇:正式、严肃】一:概述本文档旨在规范高速公路试验检测的实施细则,确保试验过程的安全与有效。
涵盖了试验的目的、范围、方法、要求以及相应的管理措施。
二:试验目的试验的目的是为了评估和验证高速公路的设计、施工质量和运营管理,并为相关方提供参考数据,为改进工程质量、施工工艺和管理提供支持。
三:试验范围试验范围包括但不限于以下内容:1. 高速公路建设和维护过程中的材料试验;2. 高速公路运营管理中的交通和环境检测;3. 高速公路设施设备的可靠性测试;4. 高速公路安全评估。
四:试验方法试验方法应根据具体试验目的和要求而定,并符合相关规范和标准。
常用的试验方法包括实地调查、采样、物理试验、化学分析、仪器测试等。
五:试验要求试验要求应确保试验的可行性、准确性和实用性,并符合相关法律法规、规范和标准的要求。
例如:1. 试验过程中的安全防护要求;2. 试验数据的记录和报告要求;3. 试验结果的分析和评估要求;4. 试验设备和仪器的校准和维护要求。
六:管理措施为了保证试验的顺利实施,应采取一系列管理措施,包括但不限于:1. 指定试验负责人和专业人员;2. 制定试验操作规程和安全操作规程;3. 提供必要的试验设备和仪器设备;4. 按照规定进行试验数据的收集和分析。
【附件】1. 高速公路试验检测报告模板;2. 高速公路试验费用清单表;3. 高速公路试验记录表。
【法律名词及注释】1. 法律名词:高速公路,《公路法》;2. 注释:高速公路是具有较高速度、大通行能力、分隔式道路、封闭式流线型道路的公路,是公路中的一种重要类型,并受到相关法律法规的规范。
《公路法》是我国公路管理的基本法律。
【第二篇:简洁、实用】一:背景本文档用于规范高速公路试验检测的实施细则,以确保试验过程的顺利开展。
内容包括试验目的、范围、方法、要求以及相应的管理措施。
二:目的本试验旨在评估和验证高速公路的设计、施工质量和运营管理,并提供参考数据,支持相关方改进工程质量、施工工艺和管理。
高速公路建设工程试验管理办法试验检测工作是公路工程建设质量管理体系的重要环节。
在工程建设的各个阶段,通过超前试验、中间检验、工后检测等一系列试验检测为有关的施工组织方案制定和技术决策提供参考、为判断质量管理的效果提供佐证、为工程质量的评价提供依据。
现根据本工程的实际情况和试验检测的需要,制定试验检测管理办法。
第一节各方职责一、业主工程部(一)代表业主统筹管理本项目的试验检测工作;(二)定期或不定期向公司分管领导汇报试验检测情况;(三)督促总监办和承包人履行投标承诺,按照有关规定及时组建试验室投入运作;(四)监督监理中心试验室(简称中心试验室)和承包人试验室(简称工地试验室)规范运作;(五)监督监理工程师按规范要求开展工序检验、抽检试验、平行试验、标准试验等一系列试验检测工作和落实对承包人试验检测工作的监控管理措施;(六)监督承包人按规范要求和监理指令开展试验检测工作;(七)负责对接受本工程委托试验检测工作的外部试验检测机构(简称检测单位)的联系、确认工作;(八)配合东莞市交通工程质量监督站对本工程试验检测工作所开展的考核、监督以及工程交竣工检测工作。
二、监理中心实验室(一)在总监领导下开展本项目的试验检测实施和管理工作,业务上同时接受业主工程部的监控;(二)按照规定的项目和频率开展对原材料、半成品、阶段性验收试验的抽检工作;(三)指导、协调全线监理试验工作,组织全线有关试验人员的业务学习和交流;(四)管理总监办试验统计报表及有关试验资料;(五)检查各合同段工地试验室对试验标准和规程的执行情况;(六)提供、补充各种试验表格或批准承包人的试验表格的格式,提供有关各种试验统计报表的格式;(七)协助派驻各标段的试验工程师检查承包人的试验室及其试验仪器、设备及人员,督促和检查承包人定期标定(检定)仪器、设备;(八)复核和抽检承包人所做的重要配合比试验、标准试验和其他有关试验;(九)协助监理工程部对工程进行现场抽样检查;(十)参与新技术、新工艺、新材料以及重要工程的试验工作;(-1^一)参加重大与重要技术、质量问题的处理;(十二)负责对接受承包人委托试验检测工作的检测单位的考察工作;(十三)参加工程交工、竣工验收和缺陷责任期验收工作;(十四)对于本试验室不能实施的项目,可以委托经业主同意的检测单位试验。

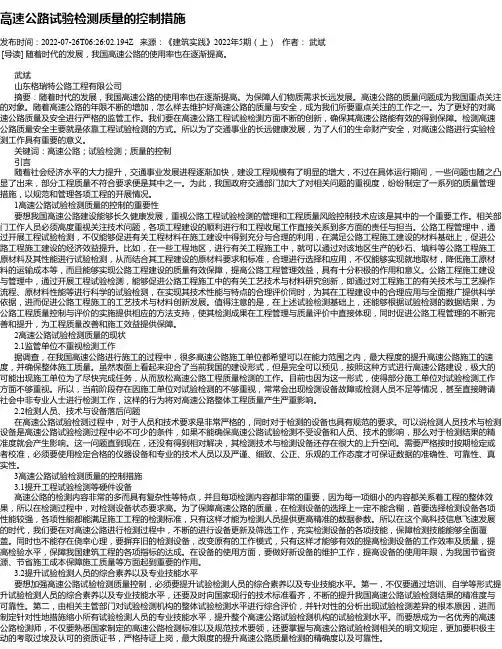

高速公路试验检测质量的控制措施发布时间:2022-07-26T06:26:02.194Z 来源:《建筑实践》2022年5期(上)作者:武斌[导读] 随着时代的发展,我国高速公路的使用率也在逐渐提高。
武斌山东格瑞特公路工程有限公司摘要:随着时代的发展,我国高速公路的使用率也在逐渐提高。
为保障人们物质需求长远发展。
高速公路的质量问题成为我国重点关注的对象。
随着高速公路的年限不断的增加,怎么样去维护好高速公路的质量与安全,成为我们所要重点关注的工作之一。
为了更好的对高速公路质量及安全进行严格的监管工作。
我们要在高速公路工程试验检测方面不断的创新,确保其高速公路能有效的得到保障。
检测高速公路质量安全主要就是依靠工程试验检测的方式。
所以为了交通事业的长远健康发展,为了人们的生命财产安全,对高速公路进行实验检测工作具有重要的意义。
关键词:高速公路;试验检测;质量的控制引言随着社会经济水平的大力提升,交通事业发展进程逐渐加快,建设工程规模有了明显的增大,不过在具体运行期间,一些问题也随之凸显了出来,部分工程质量不符合要求便是其中之一。
为此,我国政府交通部门加大了对相关问题的重视度,纷纷制定了一系列的质量管理措施,以规范和管理各项工程的开展情况。
1高速公路试验检测质量的控制的重要性要想我国高速公路建设能够长久健康发展,重视公路工程试验检测的管理和工程质量风险控制技术应该是其中的一个重要工作。
相关部门工作人员必须高度重视关注技术问题,各项工程建设的顺利进行和工程收尾工作直接关系到多方面的责任与担当。
公路工程管理中,通过开展工程试验检测,不仅能够促进有关工程材料在施工建设中得到充分与合理的利用,在满足公路工程施工建设的材料基础上,促进公路工程施工建设的经济效益提升。
比如,在一些工程地区,进行有关工程施工中,就可以通过对该地区生产的砂石、填料等公路工程施工原材料及其性能进行试验检测,从而结合其工程建设的原材料要求和标准,合理进行选择和应用,不仅能够实现就地取材,降低施工原材料的运输成本等,而且能够实现公路工程建设的质量有效保障,提高公路工程管理效益,具有十分积极的作用和意义。
公路水运工程试验检测管理办法(2019修正)公路水运工程试验检测管理办法(2019修正)现行有效发布:2019-11-28实施:2019-11-28基本信息发文字号XXX令2019年第38号效力级别部门规章时效性现行有效发布日期2019-11-28实施日期2019-11-28发布机关交通运输部法律修订2005年10月19日XXX发布根据2016年12月10日《XXX关于修改〈公路水运工程试验检测管理办法〉的决定》第一次修正根据2019年11月28日《XXX关于修改〈公路水运工程试验检测管理办法〉的决定》第二次修正正文第一章总则第一条为规范公路水运工程试验检测活动,保证公路水运工程质量及人民生命和财产安全,根据《建设工程质量管理条例》,制定本办法。
第二条从事公路水运工程实验检测活动,应当遵守本办法。
第三条本办法所称公路水运工程实验检测,是指根据国家有关法律、律例的规定,依据工程建设技术标准、标准、规程,对公路水运工程所用材料、构件、工程制品、工程实体的质量和技术指标等举行的实验检测活动。
本办法所称公路水运工程实验检测机构(以下简称检测机构),是指承担公路水运工程实验检测业务并对实验检测成效承担责任的机构。
本办法所称公路水运工程实验检测人员(以下简称检测人员),是指具备响应公路水运工程实验检测知识、能力,并承担响应公路水运工程实验检测业务的专业技术人员。
第四条公路水运工程试验检测活动应当遵循科学、客观、严谨、公正的原则。
第五条交通运输部负责公路水运工程试验检测活动的统一监督管理。
交通运输部工程质量监督机构(以下简称部质量监督机构)具体实施公路水运工程试验检测活动的监督管理。
省级人民政府交通运输主管部门负责本行政区域内公路水运工程试验检测活动的监督管理。
省级交通质量监督机构(以下简称省级交通质监机构)具体实施本行政区域内公路水运工程试验检测活动的监督管理。
部质量监督机构和省级交通质监机构以下称质监机构。

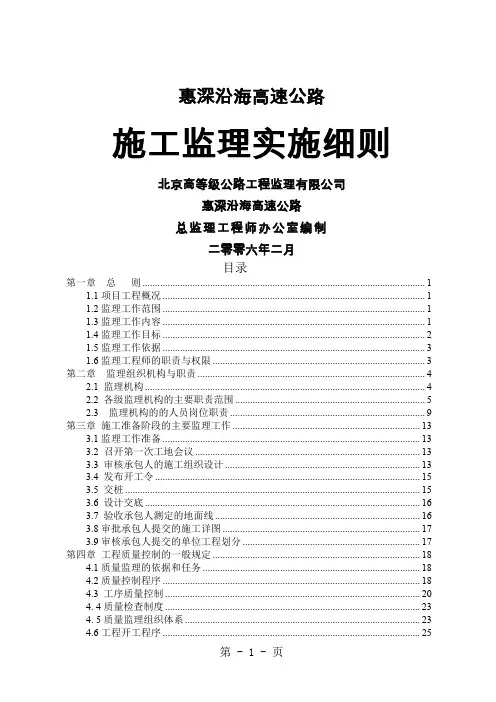

惠深沿海高速公路施工监理实施细则北京高等级公路工程监理有限公司惠深沿海高速公路总监理工程师办公室编制二零零六年二月目录第一章总则 (1)1.1项目工程概况 (1)1.2监理工作范围 (1)1.3监理工作内容 (2)1.4监理工作目标 (3)1.5监理工作依据 (3)1.6监理工程师的职责与权限 (4)第二章监理组织机构与职责 (5)2.1 监理机构 (5)2.2 各级监理机构的主要职责范围 (6)2.3 监理机构的的人员岗位职责 (12)第三章施工准备阶段的主要监理工作 (18)3.1监理工作准备 (18)3.2 召开第一次工地会议 (18)3.3 审核承包人的施工组织设计 (18)3.4 发布开工令 (20)3.5 交桩 (21)3.6 设计交底 (22)3.7 验收承包人测定的地面线 (22)3.8审批承包人提交的施工详图 (23)3.9审核承包人提交的单位工程划分 (23)第四章工程质量控制的一般规定 (25)4.1质量监理的依据和任务 (25)4.2质量控制程序 (25)4.3 工序质量控制 (28)4. 4质量检查制度 (31)4. 5质量监理组织体系 (32)4.6工程开工程序 (34)4.7质量事故的处理 (38)第五章测量控制 (42)5.1本路线采用的坐标及高程 (42)5.2测量监理工作流程 (42)5.3测量监理控制要点 (42)5.4监理工作的方法及措施 (44)5.5检测项目及标准 (46)5.6本项目特殊部位测量监理要点 (46)第六章中心试验室工作细则 (50)6.1 职责范围 (50)6.2 试验检测工作依据 (50)6.3 中心实验室的功能 (51)6.4中心试验室组织机构 (52)6.5试验检测工作内容 (52)6.6 试验检测频率 (54)6.7 试验检测人员岗位职责 (58)6.8 工作制度 (60)6.9 试验检测工作程序 (66)6.10特特殊混凝土质量控制 (75)6.11 资料管理 (82)第七章路基工程质量控制 (87)7.1概述 (87)7.2 路基施工监理 (88)7.3软土路基施工监理 (99)7.4路基排水施工监理 (127)7.5路基防护工程监理 (133)第八章桥梁工程质量控制 (144)8.1概述 (144)8.2桥梁工程施工准备阶段监理要点: (145)8.3 钢筋的制作及安装 (147)8.4水泥混凝土施工监理 (153)8.5预应力施工监理 (173)8.6扩大基础施工监理 (178)8.7桩基施工监理 (181)8.8墩、台、立柱、盖梁监理细则 (197)8.9 预应力盖梁质量监理 (204)8.10 梁板的预制和安装监理 (208)8.11 支架浇筑连续箱梁的施工监理 (220)8.12悬臂浇筑连续箱梁施工监理 (227)8.13桥面及附属工程监理 (238)第九章路面工程监理实施细则 (252)9. 1 工程概况 (252)9.2垫层施工的质量监理 (253)9.3 水稳碎石底基层、基层施工的质量监理 (256)9.4 水泥砼路面施工的质量监理 (260)9.5 透层、粘层施工的质量监理 (268)9.6 沥青砼路面施工的质量监理 (271)9.7路缘石、硬路肩的预制和安装的监理 (288)9.8路面排水施工监理 (291)第十章工程进度控制 (292)10.1进度控制目标的确定 (292)10.2进度控制的内容 (292)10.3进度控制的方法 (293)10.4工程开工 (293)10.5进度计划的编制 (295)10.6进度计划的审批 (297)10.7进度计划的检查 (298)10.8进度计划的调整 (299)第十一章工程费用控制 (304)11.1目标职能分工和措施 (304)11.2工程量清单 (305)11.3工程计量 (306)11.4工程支付 (308)第十二章施工合同管理 (317)12.1术语和定义 (317)12.2管理职责 (317)12.3流程图 (317)12.4工程变更 (317)12.5工程延期 (322)12.6费用索赔 (323)12.7争端与仲裁 (325)12.8违约 (325)12.9分包 (327)12.10指定分包 (327)12.11保险 (327)第十三章信息管理 (334)13.1管理内容与要求 (334)13.2第一次工地会议 (334)13.3工地例会 (335)13.4现场协调会议 (336)13.5向承包单位发布指令 (337)13.6向业主提供信息 (337)13.7收集、处理信息 (337)13.8处理合同或施工中的争议 (338)13.9 监理日常资料管理 (338)第十四章竣(交)工验收及缺陷责任期监理实施细则 (341)14.1交工与交工证书 (341)14.2缺陷责任期的监理 (342)第十五章安全生产和环境保护的监理 (347)15.1 安全生产监理 (347)15.2 环境保护监理 (348)第十六章档案管理 (351)16.1 档案管理的目的 (351)16.2 档案管理的组织与职责 (351)16.3 工程档案主要内容 (351)16.4竣工文件材料收集、整理和组卷要求 (352)16.5 工程档案编制质量要求 (355)16.6 工程档案验收、档案移交 (355)附录:监理及施工表格(另册) (356)第一章总则1.1项目工程概况广州至深圳沿江高速公路位于珠江三角洲经济发达地区—广州、东莞、深圳,沿狮子洋、伶仃洋东岸,起于广州黄埔经济技术开发区,按G107国道(规划的黄埔大道快速路),终于深圳市南山区月亮湾接深港西部通道,是继广深高速公路之后粤港的第二条南北通道。
XXXX高速公路建设项目XX标工地试验室试验检测工作实施细则编制人:XXX批准人:XXXXXXX年XX月编制目录第一章工程概况 (1)第二章目的和依据 (1)第三章试验检测工作思路 (1)1 试验检测工作指导思想 (1)2 试验检测工作目标 (1)3 组织管理 (2)4 试验检测工作流程 (5)第四章管理制度 (6)1 试验室管理制度 (6)2 试验室人员制度 (6)3 仪器设备管理制度 (7)4 试验室样品管理制度 (7)5 文件资料管理制度 (8)6 试验室安全管理制度 (8)7 不合格品管理制度 (8)8 外委试验管理制 (8)第五章试验人员 (9)1 试验人员配制 (9)2 试验检测人员岗位职责 (9)第六章试验仪器设备 (11)1 仪器设备配制 (12)2 仪器设备标识牌 (12)3 仪器设备布置 (12)第七章试验室检测环境 (14)1 试验室布局 (14)2 试验室检测环境管理措施 (14)第八章检测项目、参数、频率及试验用表要求 (14)第九章试验室资料管理 (14)1 总体要求 (30)2 数据精度、单位制 (31)3 试验依据、技术标准的采用 (34)4 结论表述 (35)5 试验月报 (35)第十章试验检测作业指导书 (35)1 材料试验 (35)2 配合比试验 (46)3 现场检测 (51)4 工艺性试验 (60)第十一章交工验收及缺陷责任期试验工作计划及要求1、交验验收 (61)2、缺陷责任期 (61)第一章工程概况XXXXXXXXXXXXXXXX第二章目的和依据为了加强本项目工程质量管理,明确试验检测任务,完善试验检测流程,细化试验检测内容,确保工程质量优良。
依据本项目招标文件、设计文件和国家、交通部颁布的相关规范、规程,结合本项目路基、桥涵工程施工实际情况,特制定本细则。
第三章试验检测工作思路1 试验检测工作指导思想试验检测工作是一项重要的标准工作,它为工程施工及验收提供科学的数据,是公路工程质量管理的重要组成部分。
惠深沿海高速公路施工监理实施细则北京高等级公路工程监理有限公司惠深沿海高速公路总监理工程师办公室编制二零零六年二月目录第一章总则 (1)1.1项目工程概况 (1)1.2监理工作范围 (1)1.3监理工作内容 (1)1.4监理工作目标 (2)1.5监理工作依据 (3)1.6监理工程师的职责与权限 (3)第二章监理组织机构与职责 (4)2.1 监理机构 (4)2.2 各级监理机构的主要职责范围 (5)2.3 监理机构的的人员岗位职责 (9)第三章施工准备阶段的主要监理工作 (13)3.1监理工作准备 (13)3.2 召开第一次工地会议 (13)3.3 审核承包人的施工组织设计 (13)3.4 发布开工令 (15)3.5 交桩 (15)3.6 设计交底 (16)3.7 验收承包人测定的地面线 (16)3.8审批承包人提交的施工详图 (17)3.9审核承包人提交的单位工程划分 (17)第四章工程质量控制的一般规定 (18)4.1质量监理的依据和任务 (18)4.2质量控制程序 (18)4.3 工序质量控制 (20)4. 4质量检查制度 (23)4. 5质量监理组织体系 (23)4.6工程开工程序 (25)4.7质量事故的处理 (28)第五章测量控制 (32)5.1本路线采用的坐标及高程 (32)5.2测量监理工作流程 (32)5.3测量监理控制要点 (32)5.4监理工作的方法及措施 (33)5.5检测项目及标准 (34)5.6本项目特殊部位测量监理要点 (35)第六章中心试验室工作细则 (38)6.1 职责范围 (38)6.2 试验检测工作依据 (38)6.3 中心实验室的功能 (39)6.4中心试验室组织机构 (39)6.5试验检测工作内容 (39)6.6 试验检测频率 (41)6.7 试验检测人员岗位职责 (43)6.8 工作制度 (45)6.9 试验检测工作程序 (49)6.10特特殊混凝土质量控制 (54)6.11 资料管理 (60)第七章路基工程质量控制 (64)7.1概述 (64)7.2 路基施工监理 (65)7.3软土路基施工监理 (74)7.4路基排水施工监理 (95)7.5路基防护工程监理 (100)第八章桥梁工程质量控制 (107)8.1概述 (107)8.2桥梁工程施工准备阶段监理要点: (108)8.3 钢筋的制作及安装 (109)8.4水泥混凝土施工监理 (114)8.5预应力施工监理 (130)8.6扩大基础施工监理 (134)8.7桩基施工监理 (137)8.8墩、台、立柱、盖梁监理细则 (148)8.9 预应力盖梁质量监理 (153)8.10 梁板的预制和安装监理 (157)8.11 支架浇筑连续箱梁的施工监理 (167)8.12悬臂浇筑连续箱梁施工监理 (173)8.13桥面及附属工程监理 (180)第九章路面工程监理实施细则 (191)9. 1 工程概况 (191)9.2垫层施工的质量监理 (192)9.3 水稳碎石底基层、基层施工的质量监理 (194)9.4 水泥砼路面施工的质量监理 (197)9.5 透层、粘层施工的质量监理 (203)9.6 沥青砼路面施工的质量监理 (205)9.7路缘石、硬路肩的预制和安装的监理 (219)9.8路面排水施工监理 (221)第十章工程进度控制 (221)10.1进度控制目标的确定 (221)10.2进度控制的内容 (221)10.3进度控制的方法 (221)10.4工程开工 (222)10.5进度计划的编制 (223)10.6进度计划的审批 (224)10.7进度计划的检查 (225)10.8进度计划的调整 (226)第十一章工程费用控制 (230)11.1目标职能分工和措施 (230)11.2工程量清单 (231)11.3工程计量 (232)11.4工程支付 (234)第十二章施工合同管理 (240)12.1术语和定义 (240)12.2管理职责 (240)12.3流程图 (240)12.4工程变更 (240)12.5工程延期 (243)12.6费用索赔 (245)12.7争端与仲裁 (246)12.8违约 (246)12.9分包 (247)12.10指定分包 (248)12.11保险 (248)第十三章信息管理 (251)13.1管理内容与要求 (251)13.2第一次工地会议 (251)13.3工地例会 (251)13.4现场协调会议 (252)13.5向承包单位发布指令 (253)13.6向业主提供信息 (253)13.7收集、处理信息 (253)13.8处理合同或施工中的争议 (254)13.9 监理日常资料管理 (254)第十四章竣(交)工验收及缺陷责任期监理实施细则 (256)14.1交工与交工证书 (256)14.2缺陷责任期的监理 (257)第十五章安全生产和环境保护的监理 (261)15.1 安全生产监理 (261)15.2 环境保护监理 (262)第十六章档案管理 (264)16.1 档案管理的目的 (264)16.2 档案管理的组织与职责 (264)16.3 工程档案主要内容 (264)16.4竣工文件材料收集、整理和组卷要求 (265)16.5 工程档案编制质量要求 (267)16.6 工程档案验收、档案移交 (267)附录:监理及施工表格(另册) (267)第一章总则1.1项目工程概况广州至深圳沿江高速公路位于珠江三角洲经济发达地区—广州、东莞、深圳,沿狮子洋、伶仃洋东岸,起于广州黄埔经济技术开发区,按G107国道(规划的黄埔大道快速路),终于深圳市南山区月亮湾接深港西部通道,是继广深高速公路之后粤港的第二条南北通道。
惠州市人民政府关于惠深高速公路惠州段加宽改扩建工程建设项目用地土地征收的公告文章属性•【制定机关】惠州市人民政府•【公布日期】2014.09.05•【字号】惠府[2014]99号•【施行日期】2014.09.05•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】土地资源正文惠州市人民政府关于惠深高速公路惠州段加宽改扩建工程建设项目用地土地征收的公告(惠府〔2014〕99号)为实施城镇规划建设,根据惠州市和惠阳区、仲恺高新区土地利用总体规划和《广东省国土资源厅关于惠深高速公路惠州段加宽改扩建工程建设项目用地的批复》(粤国土资(建)字〔2013〕1254号),市政府决定依法征收惠阳区新圩镇产径、新联村,镇隆镇长龙、大光、甘陂、皇后、联溪、楼下村,以及仲恺高新区惠环街道中星居委会何屋、中洞、三坳村小组和平南村立新、四大围、上横岭村小组共933亩集体土地,作为惠深高速公路惠州段加宽改扩建工程建设项目用地。
现就有关事项公告如下:一、征地范围、权属和面积。
需征地块分别位于仲恺高新区惠环街道和惠阳区新圩镇、镇隆镇,其中属惠阳区的有新圩镇产经、新联村,镇隆镇长龙、大光、甘陂、皇后、联溪、楼下村集体土地,面积647亩;属仲恺高新区的有惠环街道中星居委会何屋、中洞、三坳村小组和平南村立新、四大围、上横岭村小组,面积286亩(具体范围和面积以征地红线图为准)。
二、补偿标准。
(一)土地补偿和安置补助根据《惠州市加强建设项目征地拆迁管理规定》规定,仲恺高新区按三类区补偿标准执行,惠阳区按六类区补偿标准执行。
具体见下(二)青苗、房屋等地上附着物补偿按《惠州市加强建设项目征地拆迁管理规定》执行。
三、上述土地范围内的土地权属单位及青苗等地上附着物权利人,应在本公告发布之日起15天内分别到新圩国土资源所(联系电话:3333062)、镇隆国土资源所(联系电话:3955998)、惠环国土资源所(联系电话:2608339)办理土地征收补偿登记手续。
福建省高速公路工程试验检测管理办法福建省高速公路工程试验检测管理办法(修订稿)第一章总则第一条【目的依据】为规范我省高速公路工程试验检测活动,充分发挥试验检测在质量安全监管中的作用,根据《建设工程质量管理条例》、《公路水运工程试验检测管理办法》等法规及交通运输行业相关规定,结合我省高速公路工程建设实际,制定本办法。
第二条【适用范围】凡在福建省境内从事高速公路工程试验检测及管理工作的建设单位和其他工程建设从业单位,应遵守本办法。
第三条【办法更新】本办法依据的国家、交通运输部的有关法律法规、标准、规范、办法、规定若有更新,或省级及以上交通行政主管部门对高速公路工程的试验检测及管理工作有新的管理要求,则应按新的法律法规、标准、规范、办法、规定和要求执行。
第二章试验检测机构第四条【基本定义】本办法所称工地试验室,是指高速公路工程建设从业单位为质量控制和检验工作在工程现场设立的临时试验检测机构。
工地试验室的工作期限从建设单位认定之日开始到工程交工验收为止。
工地试验室由从业单位取得综合乙级及以上《公路水运工程试验检测机构资质等级证书》(以下简称《等级证书》)的试验检测机构(以下简称“母体试验室”)授权设立;也可委托其它取得综合乙级及以上《等级证书》,并取得国家或省级质量技术监督部门颁发的《计量认证证书》的试验检测机构(以下简称“代理母体试验室”)设立。
工地试验室设立授权按交通运输部有关规定执行。
特殊情况下,经建设单位同意并按规定报备省交通质监机构后,工地试验室工作可直接由母体试验室或代理母体试验室承担,但母体试验室或代理母体试验室必须在工地现场配备专职的检测人员,并建立或配备必要的符合要求的场所和设施。
第五条【机构职责】设立工地试验室不改变建设、监理、施工单位质量管理责任。
建设、监理、施工单位对工地试验室负有管理责任,母体试验室或代理母体试验室对其授权设立的工地试验室试验检测结果负责。
施工单位工地试验室的主要任务包括:制订工地试验室试验检测工作计划,经监理工程师批准后认真执行;对本标段所有验证试验、标准试验、工艺试验、抽样试验、中间验收试验按照招标文件及规范规定的频率自检,对工地试验室无法开展试验检测的材料按规定取样外委试验,使所有工程全部处于受控状态并达到质量标准;做好首件工程的试验检测工作,配合做好验收试验检测准备工作;向监理工程师提供详实的试验检测报告和试验检测月报;积极配合上级有关部门的质量监督抽检工作。
(项目管理)高速公路项目试验检测工作实施细则XXXX高速公路建设项目XX标工地试验室试验检测工作实施细则编制人:XXX批准人:XXXXXXX年XX月编制目录第一章工程概况 (1)第二章目的和依据 (1)第三章试验检测工作思路 (1)1 试验检测工作指导思想 (1)2 试验检测工作目标 (1)3 组织管理 (2)4 试验检测工作流程 (5)第四章管理制度 (6)1 试验室管理制度 (6)2 试验室人员制度 (6)3 仪器设备管理制度 (7)4 试验室样品管理制度 (7)5 文件资料管理制度 (8)6 试验室安全管理制度 (8)7 不合格品管理制度 (8)8 外委试验管理制 (8)第五章试验人员 (9)1 试验人员配制 (9)2 试验检测人员岗位职责 (9)第六章试验仪器设备 (11)1 仪器设备配制 (12)2 仪器设备标识牌 (12)3 仪器设备布置 (12)第七章试验室检测环境 (14)1 试验室布局 (14)2 试验室检测环境管理措施 (14)第八章检测项目、参数、频率及试验用表要求 (14)第九章试验室资料管理 (14)1 总体要求 (30)2 数据精度、单位制 (31)3 试验依据、技术标准的采用 (34)4 结论表述 (35)5 试验月报 (35)第十章试验检测作业指导书 (35)1 材料试验 (35)2 配合比试验 (46)3 现场检测 (51)4 工艺性试验 (60)第十一章交工验收及缺陷责任期试验工作计划及要求1、交验验收 (61)2、缺陷责任期 (61)第一章工程概况XXXXXXXXXXXXXXXX第二章目的和依据为了加强本项目工程质量管理,明确试验检测任务,完善试验检测流程,细化试验检测内容,确保工程质量优良。
依据本项目招标文件、设计文件和国家、交通部颁布的相关规范、规程,结合本项目路基、桥涵工程施工实际情况,特制定本细则。
第三章试验检测工作思路1 试验检测工作指导思想试验检测工作是一项重要的标准工作,它为工程施工及验收提供科学的数据,是公路工程质量管理的重要组成部分。
试验检测管理办法第一章总则第一条为加强京珠国道主干线安阳至新乡高速公路改扩建工程质量的控制管理工作,确保工程按期、保质、高效建成,促使公路工程整体质量水平的提高,结合本项目的工程特点和要求,制定本办法。
第二条试验室是指京珠国道主干线安阳至新乡高速公路改扩建工程监理、施工单位和第四方检测单位在工地现场为质量控制和检验而设立具有临时以上资质的试验室。
第三条各试验室必须严格执行国家和交通部颁发的有关公路工程的法规和技术标准、规范、规程,为工程提供科学、公正的数据和报告。
第四条试验室人员必须熟悉本岗位的业务,坚持原则,忠于职守,对试验的项目数据和结论负责,出具的试验报告必须实事求是,数据准确并由试验室负责人复核签字。
第二章试验检测工作制度第五条监理、施工单位工地试验室要按合同和工程实际需要配备足够的检测仪器设备和合格的试验检测人员。
试验室各种试验检测工作按国家和部级行业规范、标准、规程等规定执行。
第六条试验检测仪器设备在使用前,必须通过计量检定,检定合格的试验检测仪器设备应贴上检定标签,检测仪器设备要建立操作规程和使用档案。
第七条试验检测仪器设备由试验检测人员(或专职人员)负责日常保养、保管,做好使用、保养记录。
第八条施工单位工地试验室不具备与之承担工程相适应的试验检测项目时,其所需试验检测项目必须经监理代表处认可后委托具有相应交通行政主管部门批准资质等级并通过计量认证的试验检测机构完成。
第九条代表处试验室对施工单位试验室进行业务指导与监督,其作为试验检测机构,应为监理人员提供及时、准确、科学的数据,并对试验数据和出现的问题提出意见,作为总监决策的依据。
第十条施工单位将试验自检结果报驻地监理办,由驻地监理办对其进行复核、抽检。
同时驻地监理把自检与抽检的结果汇总,报总监理工程师,代表处试验室将抽检情况汇总后定期上报总监理工程师。
第十一条各试验室对击实、配合比类试验要有超前意识,提高工作效率,确保工程进展要求。
广东省高速公路工程质量监督综合检查评比办法实施细则一、评分原则和检查频率(一)建设单位质量管理行为评分各抽查指标项由检查人员根据检查情况评出等级,差60分、较差为70~75分、中为75~85分、较好为85-90分,好为90~100分;通过计算各指标项的平均分,为建设单位的检查评分。
(二)公路工程实体质量检盔,平分1.各抽查指标项由检查人员根据外圳金查情况先评出等级,然后根据等级对应分数范围给定评分,差为<70分、较差为70~75分、中为75『85分、较好为85~90分,好为>90分,如存在返工的检查指标,该指标项只能评为差;如属于检测项目则按合格率计算得分;通过计算各指标项的加权平均分,得出合同段评分。
2.当工程实体质量检查表的一个指标项中有几项内容时,可先确定每种内容的等级和评分,取平均值则为该指标项的得分。
(三)抽查频率检查前先了解抽选到的合同段正在施工的主要内容和已完工程情况,随机选取要检查的工点。
小桥、涵洞工程各抽查l座;桥梁每合同段抽查2座(其中大跨径桥梁必柑)。
隧道工程每合同段抽查1-2座。
路基工程、路面工程、交通安全设施工程质量检查每合同段抽查不少于3处。
(路面工程包括垫层、底基层、基层、透层、下封层、面层)二、各评分表中检查指标项的等级确定和评分细则(一)详见各表中抽查指标项的描述。
(二)出现因赴强度、钢筋数量检测结果不合格导致返工的质量问题在对应的施工合同段实体评分(实体总分)中扣2分。
(三)提交的已完工程量清单与实际情况不符时,在对应的单位工程实体i平分中扣3分。
三、有关注意事项:(一)总体组应采用检测记录通用表记录有关检测部位和检测结果。
(二)现场检测结果统计应写明检测数,合格数及合格率。
(三)结构尺寸原则上只测量两面均装模的结构部位。
(四)桥梁构件钢筋数量每个合同段抽检4处,其中一处抽检主筋,另3处抽检构造筋、箍筋或预埋筋。
(五)各检测组应每天汇总检测不合格部位和检测结果,以利于质量分析。
深圳市交通局关于执行《公路工程试验检测机构资质管理暂行办法》有关问题的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 深圳市交通局关于执行《公路工程试验检测机构资质管理暂行办法》有关问题的通知(深运[1997]202号1997年9月10日)市公路工程质量监督站、市公路局、宝安、龙岗区公路局,高速公路开发公司:为了加强对公路工程试验检测机构资质的管理,规范公路工程试验检测工作,提高试验检测工作质量,现将交通部公路管理司公监字[1997]162号《公路工程试验检测机构资质管理暂行办法》(以下简称《办法》)转发给你们,并就有关问题通知如下:一、凡在我市承担公路工程试验检测的机构必须依照《办法》规定的资质申报和审批程序到市交通局办理有关手续。
审批后的资质资料须报深圳市公路工程质量监督站审核备案。
不具备交通行政主管部门批准的公路工程试验检测机构资质的,不得承担公路工程试验检测工作。
二、深圳市公路工程质量监督站为我市公路工程试验检测机构资质初审汇总办事机构。
我市交通系统试验检测机构资质申报材料(按附件要求)一式三份须于1997年10月30日前报送深圳市公路工程质量监督站。
不按要求组织申报者,其所提供试验检测数据不作为竣工验收资料。
三、施工、监理单位必须具备在施工过程中现场试验检测的基本能力。
如土基密实度、容重,砼抽检制模,砂浆抽检制模、沥青路面抽检的三大指标、油石比、马歇尔试验等只能由施工、监理单位组织完成,不能对外委托。
并作为承接施工、监理任务的必备条件之一。
四、我市公路工程施工、监理单位工地试验检测机构须在项目开工前到深圳市公路工程质量监督站办理临时资质申请手续,临时资质的申请由公路工程质量监督站初审后,报交通局审批。
广东省人民政府关于惠深高速公路惠州段调整车辆通行费收
费标准有关问题的批复
【法规类别】行政事业性收费
【发文字号】粤府函[2016]66号
【发布部门】广东省政府
【发布日期】2016.03.09
【实施日期】2016.03.09
【时效性】现行有效
【效力级别】地方规范性文件
广东省人民政府关于惠深高速公路惠州段调整车辆通行费收费标准有关问题的批复
(粤府函〔2016〕66号)
省交通运输厅、发展改革委:
粤交费〔2016〕135号请示收悉。
同意惠深高速公路惠州段改扩建工程交工验收通车和收费站收费设施经验收符合省联网收费技术要求后调整车辆通行费收费标准,收费车型按国家统一标准进行分类,1至5类车的收费系数分别为1、1.5、2、3、3.5,改扩建段(30.674公里)收费标准调整为0.6元/标准车公里,起
1 / 1。
惠深高速公路改扩建工程S1合同段试验室管理实施办法湖南路桥集团惠深高速公路改扩建工程S1合同段项目部试验室二○一一年十二月三十一日目录第一章、总则第二章、工地临时试验室的建立第三章、试验检测要求第四章、试验资料管理第五章、监督与管理第六章、附则附件1、广东省高速公路工程试验项目及频率汇总表附件2、统一规定:试验判定规则,报告用语、意见、编号,检测工作时限表,试验检测计划表及取样台帐、养护台帐等附件3、试验室人员职责及各工作制度第一章总则第一条为加强我项目部工程试验检测工作管理,规范工地试验检测行为,确保工程实体质量,根据国家、交通部和有关部门制定的相关标准、规范、规章及广东省的有关管理规定,并结合S1标项目建设实际情况,制定本办法。
第二条本办法适用于我项目部试验检测及管理工作。
第三条本办法是以现行国家、交通部的有关标准、规范、规章、广东省的有关管理规定及惠深高速公路有限公司相关管理办法为依据而制定的,在施行过程中如标准、规范、办法、规定发生变动,或省级以上(含省级)交通行政主管部门、交通质量监督机构对高速公路工程的试验检测及管理工作有新的管理要求,则应按新的标准、规范、办法、规定和要求执行。
第二章工地临时试验室的建立第四条由项目业主负责检查认定并报备广东省交通质监站。
第五条工地临时试验室的建设规模、试验设备种类及数量、试验人员、交通工具等配备能满足业主管理办法要求,并按规定的频率、时间和方法实施工程各项试验的要求。
第六条根据业主招标文件要求, 在施工现场建立一个工地临时试验室,配备一套试验仪器设备。
第七条我项目部由安徽环通工程试验检测有限公司授权在工地现场设立工地临时试验室,并在安徽环通工程试验检测有限公司《等级证书》核定的项目范围内开展试验检测任务,并对工地临时试验室的试验检测结果负责。
第八条我项目部工地临时试验室的人员、试验检测项目范围、用章等经安徽环通工程试验检测有限公司授权。
第九条我项目部工地临时试验室的试验检测设备经业主制定供应商提供,仪器设备的量程和精度应满足试验规程的要求,在使用前经过省级标准计量部门检定或测试;对可自行校准的仪器或设备,工地临时试验室做好自校仪器的自校工作;工地临时试验室应建立仪器设备管理台帐和档案,做好使用记录、日常维护工作和定期复检工作。
惠深高速公路改扩建工程S1合同段试验室管理实施办法湖南路桥集团惠深高速公路改扩建工程S1合同段项目部试验室二○一一年十二月三十一日目录第一章、总则第二章、工地临时试验室的建立第三章、试验检测要求第四章、试验资料管理第五章、监督与管理第六章、附则附件1、广东省高速公路工程试验项目及频率汇总表附件2、统一规定:试验判定规则,报告用语、意见、编号,检测工作时限表,试验检测计划表及取样台帐、养护台帐等附件3、试验室人员职责及各工作制度第一章总则第一条为加强我项目部工程试验检测工作管理,规范工地试验检测行为,确保工程实体质量,根据国家、交通部和有关部门制定的相关标准、规范、规章及广东省的有关管理规定,并结合S1标项目建设实际情况,制定本办法。
第二条本办法适用于我项目部试验检测及管理工作。
第三条本办法是以现行国家、交通部的有关标准、规范、规章、广东省的有关管理规定及惠深高速公路有限公司相关管理办法为依据而制定的,在施行过程中如标准、规范、办法、规定发生变动,或省级以上(含省级)交通行政主管部门、交通质量监督机构对高速公路工程的试验检测及管理工作有新的管理要求,则应按新的标准、规范、办法、规定和要求执行。
第二章工地临时试验室的建立第四条由项目业主负责检查认定并报备广东省交通质监站。
第五条工地临时试验室的建设规模、试验设备种类及数量、试验人员、交通工具等配备能满足业主管理办法要求,并按规定的频率、时间和方法实施工程各项试验的要求。
第六条根据业主招标文件要求, 在施工现场建立一个工地临时试验室,配备一套试验仪器设备。
第七条我项目部由安徽环通工程试验检测有限公司授权在工地现场设立工地临时试验室,并在安徽环通工程试验检测有限公司《等级证书》核定的项目范围内开展试验检测任务,并对工地临时试验室的试验检测结果负责。
第八条我项目部工地临时试验室的人员、试验检测项目范围、用章等经安徽环通工程试验检测有限公司授权。
第九条我项目部工地临时试验室的试验检测设备经业主制定供应商提供,仪器设备的量程和精度应满足试验规程的要求,在使用前经过省级标准计量部门检定或测试;对可自行校准的仪器或设备,工地临时试验室做好自校仪器的自校工作;工地临时试验室应建立仪器设备管理台帐和档案,做好使用记录、日常维护工作和定期复检工作。
第十条工地临时试验室应配备消防、防火、防盗等安全设施,以及堆放试验垃圾的环保设施;试验环境条件应满足试验规程的要求。
第十一条工地临时试验室应配备不少于一部的工具车,为工地试验检测工作服务。
第十二条工地临时试验室具备现行有效的试验检测标准、规范、规程等技术资料。
第十三条工地临时试验室建立、健全各项工作制度和管理制度,并应实行明确的责任分工。
工作制度和管理制度包括:试验检测工作程序,试验检测人员岗位责任制,质量保证体系,试验室和仪器设备的管理制度,安全和卫生管理制度,样品、资料、档案管理制度等。
各项规章制度和主要设备的操作规程上墙。
第十四条工地临时试验室标准物质的管理应按下列要求进行:1、对试验用的标准砂、基准水泥进行有效管理,防止受潮、离析、变质;2、对化学分析用的化学试剂专门管理、统一放置,并采取有效的避光、防潮、防分解措施,防止化学试剂变质。
化学试剂应在保质期内使用,标准溶液应在有效期内使用;3、对校准用的标准粉、标准量具经专人负责管理。
第三章试验检测要求第十五条试验检测工作应遵循科学、客观、严谨、公正的原则,做到试验检测项目齐全,内容完整,频率足够,方法科学,结果准确,反馈及时,资料规范;做到试验台帐、试验原始记录、仪器使用记录和试验报告一一对应,确保试验数据的可追溯性。
第十六条试验室和流动试验室的功能及要求如下:1、承担各工程项目开工前的标准试验和预先试验,并将试验结果提交监理中心试验室进行复验和批准;2、承担外购材料及完成的当地材料的鉴定试验,并将试验结果提交监理中心试验室进行复验和批准;3、配合工程施工,采集和提供为控制施工质量所需要的各种参数;4、对全部工程项目的各种试验结果进行数理统计和分析整理,建立全部工程的试验资料档案,为工程竣工提供详实的试验资料。
第十七条我项目部试验室应按合同要求和现行有效的相关技术标准、规范、规程规定的项目、内容、频率、时间和方法(见附件1:惠深高速公路工程试验项目及频率汇总表)开展试验检测工作,并按下列要求进行:1、工地临时试验室应按附件1要求全频率进行抽样试验,当合同和现行有效的技术规范中无标准可循时,应根据工程的实际情况提出检测要求,经总监办和项目业主审查批准后执行;2、工地临时试验室根据标段工程量及要求的频率制定出试验检测计划表并上报监理单位审查。
表格形式见附件2:试验检测计划表。
第十八条工地临时试验室对用于工程的材料、商品构件、产品进行验证试验。
验证试验应按下列要求进行:1、在材料、商品构件、产品订货之前,项目部应向监理单位提供生产厂家营业执照、生产许可证、企业资质证明、产品合格证书及试验报告等材料;2、在材料、商品构件、产品运入现场后,工地临时试验室应按规定的批量和频率要求全频率进行抽样试验;3、在施工进行过程中,工地临时试验室应随机对用于工程的商品构件、混凝土的原材料进行符合性的抽样试验。
第十九条试验室应对各种标准击实、集料的级配、混合料的配合比等进行标准试验。
标准试验报告必须随附各种原材料试验记录和报告,标准试验应按以下要求进行:在各项工程开工前,工地临时试验室应先完成标准试验,并将试验报告及试验材料提交监理中心试验室审查批准;第二十条试验室应在开工之前对路基、路面及其它需要通过预先试验方能正式施工的分项工程预先进行工艺试验。
工艺试验应按以下要求进行:1、项目部应提出工艺试验的施工方案和实施细则,报监理单位批准,报项目业主备案;2、工艺试验的机械组合、人员配备、材料、施工程序、预埋观测以及操作方法等应有两组以上方案,以便通过试验作出选择;3、试验结束后,试验室应提交试验报告,报监理单位审查批准。
第二十一条在施工过程中,试验室应对各种原材料、混合料、工程实体建设质量进行抽样试验。
抽样试验应按以下要求进行:1、试验室应按有关规定进行全频率抽样试验;2、当对工程施工质量或材料产生疑问时,试验室应随时进行抽样试验,并可适当增加抽样频率。
第二十二条试验室应对各项已完工程质量进行验收试验。
验收试验应按以下要求进行:试验室应按技术规范规定对已完工程质量进行全频率验收试验;第二十三条试验室的样品管理应按下列要求进行:1、取样要科学、公正,应采取随机抽样以免人为因素的影响,采取措施防止样品遗失、相互混淆或品质发生变化;2、对抽取的样品应及时进行有效标识,并做好取样台帐记录。
对原材料应标识名称、取样时间、地点、批号、厂家等,对现场试验的样品应标识名称、取样时间、检测点桩号等;3、样品的标识应清晰可见,避免相互混淆,避免未检样品与已检样品混杂。
样品的标识应注意不能在检测前失效或模糊不清,确保标识在试验前的清晰度;4、抽取的样品应及时进行检验,并按标准规范的要求对需要留样的样品进行留置,对无特殊要求或不需要留置的样品和一次性检测样品应在检验后进行处理或销毁;5、留置的样品应集中统一保存,分类管理,确保完整无误。
样品保管的环境条件应符号标准要求,注意防止样品变质、损坏、降低或丧失性能,并注意防火、防盗;6、样品的处理或销毁应注意环境保护,不得污染环境。
第二十四条试验室的试验结果与监理中心试验室试验结果出现允许误差以外的差异时,一般以监理中心试验室的试验结果为准。
如果项目部工地临时试验室有异议,双方应在交通质量监督部门的检测机构进行鉴定试验,并以此试验结果为准。
第二十五条试验室须严格按照试验规程规定的方法进行独立的取样和试验,不得相互代为取样或试验;也不得对试件相互代为养护或保存。
工地临时试验室的试验项目检测工作应按规定的时限内完成,时限详见附件3--检测工作时限表。
第二十六条对于特殊专用材料的试验检测,经批准后,项目部试验室、监理单位可联合进行,但其取样和送检必须由项目部试验室、监理单位共同进行,试样送有资质的试验检测机构进行检验,试验结果共享。
第四章试验资料管理第二十七条工地临时试验室试验检测记录、报告采用广东省交通质监站与上海华岩软件有限公司共同研发的《公路工程试验检测数据处理系统》中试验记录、报告形式,按规定进行整理、保存,并及时归档。
资料归档应分类明确、整齐有序、台帐条目清晰、防止遗失或损坏,做好防潮、防蛀、防火措施,不完整、签字不全的资料不得归档存柜。
第二十八条试验资料的表格种类、形式,应按项目业主统一规定的格式。
填写方法、要求、内容应保持一致(见附件2),纸型为A4型纸。
第二十九条试验检测原始资料和数据必须记录在项目业主统一印制的原始记录本上,不允许记录在草纸上再转录于原始记录或计算机中,无原始记录的试验报告视为无效报告。
原始记录本应挂在试验室墙上,记录要清晰,一律用黑色签字笔填写,不得涂改,若记录或书写错误需更正时,应采用“杠改”即在更正处划“一横线”,在上方或右上方填上正确数据,并在该处加盖试验检测员的私章。
对空白部位要加盖“以下空白”印章。
监理单位应不定期对试验检测资料进行检查审核。
第三十条试验室应对原材料、商品构件、产品等的试验建立完整的试验台帐,试验台帐应统一按《公路工程试验检测数据处理系统》中的试验台帐格式记录,装订成册,挂在工地临时试验室墙上。
第三十一条试验检测结果不合格时,仍应出具并保存试验报告,并注明处理意见,待整改和复检合格后一并归档;同时应专门建立试验检测结果不合格的试验台帐。
第三十二条记录和报告的签字、审核和签发必须认真严肃,经项目业主资格认定审批的试验检测人员签字才有效。
签字不得代签、不得打印、复印签字,否则视为无效报告;试验检测报告的收集和整理必须具有准确性、统一性和实效性。
并按以下要求进行:1、试验记录应附试验仪器的自动打印检测记录(如有);试验记录和报告应做到试验依据、计算方法、评定方法准确,参数代号相对统一,数据修约方法正确、结论准确,并有齐全的签字和试验室专用红色印章;报告签字实行三级签字制度即:试验员、试验室技术负责人、试验室主任;2、试验检测报告应根据档案管理要求进行打印,不得复印,并加盖试验室红色印章。
试验检测报告应一式二份,每季度上报一份交项目业主存档,同时备份电子版存档,在竣工验收时,施工、监理单位应向项目业主提供一套完整的电子版本试验检测资料。
第三十三条试验室的用章统一为椭圆章;名称统一,上为母体“××试验检测机构”,即设立临时工地试验室的试验检测机构的全称,下为“惠深高速公路工程S1合同段工地临时试验室”。
第三十四条试验室档案管理员负责试验检测资料归档的管理工作。
