斜拉索安装工程施工方案
- 格式:docx
- 大小:630.94 KB
- 文档页数:60
斜拉桥斜拉索施工方案一、斜拉桥斜拉索施工方案的背景介绍随着城市化进程的不断加剧,斜拉桥作为一种具有优美外观和高效通行功能的桥梁结构,在城市建设中扮演着越来越重要的角色。
而斜拉索作为斜拉桥的重要组成部分,其施工方案的合理性和高效性对整个桥梁工程的进展至关重要。
二、斜拉桥斜拉索施工方案的设计原则1.确定施工过程中的安全原则,保证作业人员的安全;2.确保斜拉索的施工质量,保证桥梁的使用寿命和安全性;3.保证斜拉索施工过程中的操作简便性和高效性,提高施工效率。
三、斜拉桥斜拉索施工方案的具体实施步骤1. 斜拉索材料准备在斜拉索施工前,需要准备好所需的钢材制品、缆绳等斜拉索的材料,确保质量符合标准要求。
2. 斜拉索预应力处理将斜拉索进行预应力处理,以保证其在使用过程中的稳定性和安全性。
3. 斜拉索的拟定和调整根据设计要求,拟定斜拉索的具体位置和张力,进行调整以保证其符合标准。
4. 斜拉索的吊装安装通过专业设备将斜拉索吊装到指定位置,并进行固定安装,确保其稳固性。
5. 斜拉索的张拉调整对斜拉索进行张拉调整,以达到设计要求的张力标准。
6. 斜拉索的保护处理在施工完成后,对斜拉索进行防腐、防锈等保护处理,延长其使用寿命。
四、斜拉桥斜拉索施工方案的封面施工过程中,需要严格遵守各项标准和流程,确保施工质量和安全;同时,需要保持团队协作和沟通,以完成整个施工过程。
五、斜拉桥斜拉索施工方案的结语斜拉索作为斜拉桥结构的重要组成部分,合理的施工方案是确保整个桥梁工程顺利进行的关键。
通过科学、高效的施工方案,可以保证斜拉索的质量和稳定性,实现桥梁的安全通行和高效使用。
北盘江大桥斜拉索施工方案一、施工概述北盘江大桥是连接两个城市的重要交通枢纽,是一座大型斜拉桥。
施工方案主要包括设计和施工两个阶段。
设计阶段包括方案设计和详细设计,施工阶段包括施工准备、施工过程和竣工验收等环节。
二、设计阶段在设计阶段,需要进行桥梁结构方案设计和详细设计。
2.1 方案设计方案设计阶段主要确定桥梁的整体设计方案,包括桥梁的类型、主要参数和斜拉索的布置等。
在北盘江大桥的设计中,选择了斜拉桥结构,以满足大跨度、高荷载和地质条件等要求。
在方案设计中需要充分考虑斜拉索的位置和长度,以保证桥梁的整体稳定性和均布荷载。
2.2 详细设计在详细设计阶段,需要进行桥梁的结构计算和构造设计。
斜拉桥的斜拉索是桥梁的重要组成部分,需要进行详细的施工方案设计。
在详细设计中,需要确定斜拉索的材料、截面形状和预应力力值等参数,以满足设计要求。
另外,还需要考虑斜拉索与桥梁主体的连接方式和斜拉索的预应力调整等。
三、施工阶段施工阶段包括施工准备、施工过程和竣工验收等环节。
3.1 施工准备在施工准备阶段,需要制定施工组织设计和施工方案。
施工组织设计包括施工人员配置、施工设备选型和施工工序安排等。
施工方案则包括施工顺序、工序要求和施工安全措施等。
另外,还需要进行材料和设备的采购,以确保施工的顺利进行。
3.2 施工过程施工过程中,首先需要进行桥梁的基础施工。
根据设计要求,选择合适的基础形式,进行桩基础或深基坑开挖等工作,以确保桥梁的稳定性和承载力。
之后进行桥墩和桥台的施工,包括模板搭设、钢筋绑扎和混凝土浇筑等工作。
最后进行桥面铺装和防护层施工等。
斜拉索施工是桥梁施工的重点和难点之一。
在斜拉索的施工过程中,首先需要确定斜拉索的起点和终点,以及斜拉索与桥梁主体的连接方式。
之后进行预应力张拉和调整,确保斜拉索的预应力力值符合设计要求。
最后进行斜拉索的锚固和保护措施,以确保斜拉索的稳定性和使用寿命。
3.3 竣工验收在施工完成后,需要进行竣工验收。
大桥主梁及斜拉索施工技术方案一、概述大桥主梁及斜拉索施工技术方案的编制,是为了保证大桥建设工程的质量与安全,正确操作施工,使施工总体加速,减小投资成本,保证建设工程的经济效益,在较短的时间内完成大桥主梁及斜拉索施工任务。
二、大桥主梁施工大桥主梁施工采用预制箱梁施工,即通过工厂预制出大桥各个部位的箱梁,运至现场进行拼装。
具体施工步骤如下:1. 交通组织方案施工场地周围交通组织是非常重要的,必须进行规划和管理,确保施工的安全性和高效性。
2. 箱梁制作方案预制箱梁是大桥主梁的重要构成部分。
箱梁的制作应根据设计图纸,预先布置梁体现场外表面的放线器。
然后按照预定的模板进行模板调整并模板上盖板、梁体预埋件的增加。
3. 箱梁吊装方案箱梁吊装是箱梁的安装过程中最重要的环节。
箱梁的吊装必须有严格的方案,包括吊装机构的布置、起吊、悬挂长度、吊点选定、吊点数量等。
同时,吊装人员必须进行相应的安全培训。
4. 箱梁安装方案箱梁安装必须按照设计图纸和施工方案进行。
箱梁内部预埋件应先固定后焊接,因为这样可以更有效地保证梁在安装过程中的质量。
5. 补梁与连接方案大桥主梁与箱梁连接处需要进行补梁,补梁主要是为了加强器件与之间的连接结构,同时增强大桥的整体稳定性。
三、大桥斜拉索的施工大桥斜拉索的施工是大桥主梁施工的重要组成部分,施工是保障大桥施工质量和安全的关键性因素。
1. 加固箱梁侧面在进行斜拉索施工之前,必须对箱梁进行侧面加固,保证箱梁与斜拉索之间的结构牢固。
2. 斜拉索吊装方案斜拉索在安装时需要进行吊装,吊装是施工的重要步骤,在吊装过程中要保证吊点选取准确、吊装机构结构稳定,同时要考虑吊装过程中的安全问题。
3. 斜拉索调整方案斜拉索在吊装过程中,需要进行调整以达到设计参数,确保斜拉索的质量和稳定性。
调整需要遵循严格的方案,同时进行通力合作。
4. 斜拉索连接方案斜拉索连接是大桥斜拉索施工中最重要的一部分。
连接需要经过严格设计和施工,遵循安全、稳定和经济的原则。
长江大桥斜拉索吊装施工方案施工准备长江大桥是我国重要的交通枢纽,为确保施工安全和质量,我们制定了一套斜拉索吊装的施工方案。
首先,我们进行了详细的技术研究和设计,并选择了合适的设备和工具。
同时,我们还组织了专业的人员进行培训和训练,以确保他们具备足够的技能和经验。
现场勘察在施工前,我们对长江大桥的两侧进行了现场勘察,确保施工环境良好且满足吊装要求。
我们考虑了地理条件、水流情况和气候因素等各项要素,并做了详细的记录和分析。
同时,我们还进行了力学计算和结构分析,以保证吊装过程中不会影响桥梁的稳定性和安全性。
吊装方案针对长江大桥的斜拉索吊装,我们制定了以下具体方案:1. 设备准备:我们将选用高强度的吊杆和吊具,以确保在吊装过程中能够承受重量。
同时,我们还会使用专业的起重机械,如大型吊车和起重机,来进行施工作业。
2. 吊装流程:我们将根据桥梁结构的具体情况确定吊装点和吊装顺序。
首先,我们会选取较小的斜拉索进行试吊,以验证吊装方案的可行性。
然后,我们会按照预定的顺序将所有斜拉索逐一吊装到位。
3. 吊装控制:在吊装过程中,我们将严格控制吊杆的位置和姿态,确保其与桥梁结构的对接准确无误。
同时,我们还会根据实际情况进行吊具的调整和修正,以保证斜拉索的安全吊装。
4. 安全保障:在吊装过程中,我们将采取各种安全措施。
我们会用钢丝绳和安全带固定吊杆和吊具,以防止意外事故的发生。
同时,我们还会对起重机械进行严格的检查和维护,确保其正常运行。
施工实施在做好施工准备后,我们将按照以上吊装方案进行实施。
首先,我们会将工人和设备安排到指定位置,确保吊装作业的顺利进行。
然后,我们会根据吊装顺序,逐一吊装斜拉索。
在吊装过程中,我们会密切监控各个环节,确保吊装过程的安全和稳定。
如遇恶劣天气和其他不可抗力因素,我们会立即终止吊装作业,确保人员的安全。
总结通过本次长江大桥斜拉索吊装的施工方案,我们有效地保证了施工过程的安全和质量。
我们充分考虑了各种因素,并制定了详细的技术方案。
斜拉索施工方案1. 引言本文档旨在详细描述斜拉索的施工方案。
斜拉索作为结构工程中的重要组成部分,承担着承载荷载和维持结构稳定性的功能。
准确、高效地进行斜拉索施工是保证结构安全的重要环节。
2. 斜拉索施工准备在斜拉索施工之前,需要进行详细的施工准备工作。
包括材料准备、设备检查、场地布置等。
2.1 材料准备斜拉索的主要材料包括索材、接头件和固定件等。
在施工前,需要对这些材料进行检查,确保其质量符合要求,并按照设计要求进行分类和存放。
2.2 设备检查斜拉索施工需要使用各种设备和工具,例如吊车、起重机、钢丝绳等。
在施工前,应对这些设备进行检查,确保其正常运行,并做好相应的维护。
2.3 场地布置在斜拉索施工过程中,需要合理布置施工场地,确保施工过程的安全和顺利进行。
包括划定施工区域、设置临时施工道路、安放施工设备等。
3. 斜拉索施工步骤斜拉索的施工一般可以分为以下几个步骤:索槽制作、吊装索材、索材连接、固定件安装和张拉调整等。
3.1 索槽制作索槽是用于固定索材的结构,其制作需要按照设计要求进行。
制作索槽时,需要确保其尺寸和位置准确,以便后续的索材连接和固定件安装。
3.2 吊装索材吊装索材是斜拉索施工的重要环节。
在进行吊装前,需要对索材进行检查,确保其完好无损。
同时,应合理选择和配置起重设备,并确保吊装过程中遵循安全规范。
3.3 索材连接索材连接是将吊装好的索材进行连接的过程。
根据设计要求,可以采用焊接、螺栓连接等方式进行。
在连接过程中,需要确保连接质量和连接点的强度。
3.4 固定件安装固定件的安装是将斜拉索固定在吊装点和支撑点的过程。
根据设计要求,可以采用吊装、焊接或螺栓连接等方法进行安装。
要注意固定件的选择和安装质量,以确保其可靠性和稳定性。
3.5 张拉调整张拉调整是为了使斜拉索达到设计要求的预紧力或工作力。
根据设计要求,可以采用液压张拉、螺栓张拉等方法进行。
在张拉调整过程中,需要通过测量和调整,确保斜拉索的力学性能和工作状态符合要求。
本工程为某地区某河流上的斜拉索桥梁,桥梁全长为X米,主跨为Y米,采用预应力混凝土结构。
桥梁主要由主塔、主梁、斜拉索、桥面系等组成。
为确保桥梁工程顺利进行,特制定本工程施工方案。
二、施工准备1. 施工组织(1)成立项目施工领导小组,负责施工过程中的组织协调、安全质量监督等工作。
(2)成立各专业施工班组,明确各班组的职责和工作任务。
2. 施工材料及设备(1)材料:根据设计要求,选用优质钢材、混凝土、钢筋等材料。
(2)设备:包括吊车、塔吊、卷扬机、张拉设备、检测设备等。
3. 施工技术准备(1)编制施工组织设计,明确施工工艺、施工流程、施工质量控制点等。
(2)组织施工人员进行技术交底,确保施工人员掌握施工技术要求。
三、施工工艺1. 施工顺序(1)主塔施工:先进行主塔基础施工,再进行主塔主体结构施工。
(2)主梁施工:先进行主梁基础施工,再进行主梁主体结构施工。
(3)斜拉索施工:先进行斜拉索锚固系统施工,再进行斜拉索安装、张拉、检测等。
(4)桥面系施工:先进行桥面铺装,再进行桥面系施工。
2. 施工工艺(1)主塔施工1)主塔基础施工:根据设计要求,进行基础开挖、钢筋绑扎、模板安装、混凝土浇筑等。
2)主塔主体结构施工:先进行主塔柱身施工,再进行主塔帽施工。
(2)主梁施工1)主梁基础施工:根据设计要求,进行基础开挖、钢筋绑扎、模板安装、混凝土浇筑等。
2)主梁主体结构施工:先进行主梁梁体施工,再进行主梁桥面板施工。
(3)斜拉索施工1)斜拉索锚固系统施工:根据设计要求,进行锚固系统基础开挖、钢筋绑扎、模板安装、混凝土浇筑等。
2)斜拉索安装:根据设计要求,进行斜拉索安装,确保安装位置准确、垂直度符合要求。
3)斜拉索张拉:采用张拉设备对斜拉索进行张拉,确保张拉力符合设计要求。
4)斜拉索检测:对张拉后的斜拉索进行检测,确保其质量符合要求。
(4)桥面系施工1)桥面铺装:根据设计要求,进行桥面铺装,确保铺装厚度、平整度符合要求。

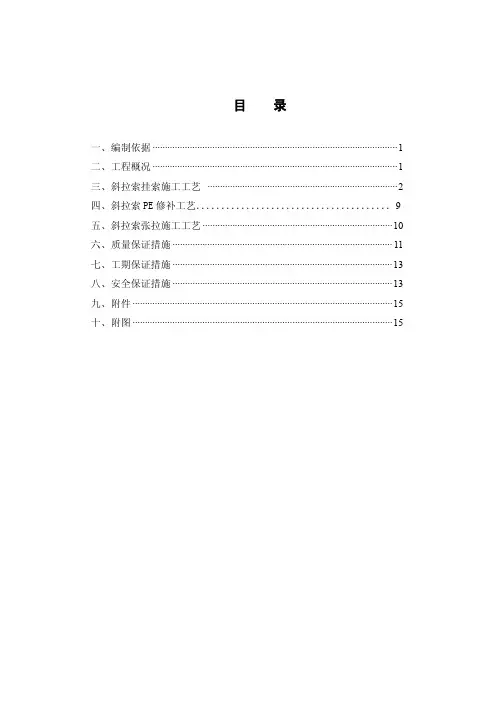

目录一、编制依据 (1)二、工程概况 (1)三、斜拉索挂索施工工艺 (2)四、斜拉索PE修补工艺.......................................9五、斜拉索张拉施工工艺 (10)六、质量保证措施 (11)七、工期保证措施 (13)八、安全保证措施 (13)九、附件 (15)十、附图 (15)斜拉索安装技术方案一、编制依据1、《武汉天兴洲公铁两用长江大桥正桥——钢梁施工图》(共三册);2、《武汉天兴洲公铁两用长江大桥正桥——斜拉桥斜拉索总装配图》3、《铁路桥涵施工规范》 TB10203-2002;4、《铁路桥涵工程施工质量验收标准》 TB10415-2003;5、《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设[2005]160号;6、《铁路工程施工安全技术规程》TB10401.1-2-2003 (上下册);7、《建筑机械使用安全技术规程》JGJ33-2001;二、工程概况1、天兴洲大桥正桥为(98+196+504+196+98)米双塔三索面斜拉桥,上层为六车道公路,下层为四线铁路。
斜拉桥主梁为板桁结合钢桁梁,上弦中部756米范围是正交异性钢板桥面,两端各168米范围是混凝土结合板桥面。
桥塔为倒“Y”型混凝土塔,塔顶标高为+205m,承台以上塔高188.5m。
2、全桥共设16对192根斜拉索,采用三索面空间索布置,斜拉索采用PES7-241、PES7-253 、PES7-283、 PES7-337、 PES7-379、PES-409、PES-421、PES-451等八种规格三十二种型号。
整股钢丝用高强缠包带缠紧后外挤双层双螺旋线HDPE护套,钢丝的抗拉标准强度Rby=1670MPa,最长索272.183m,最短索82.938m,单根索最大重量41.184t (钢丝重),两端均采用张拉冷铸锚具。
张拉端设在塔内,同一号斜拉索要求上、中、下游、主、边跨六根索同时对称张拉。
桥梁斜拉索快速安装施工工法桥梁斜拉索快速安装施工工法一、前言桥梁斜拉索是一种常见的桥梁结构形式,在桥梁建设中起到了重要的作用。
为了提高施工效率和减少施工周期,桥梁斜拉索快速安装施工工法应运而生。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例,旨在为读者提供实用和可靠的施工指导。
二、工法特点桥梁斜拉索快速安装施工工法具有以下特点:1. 施工速度快:采用高效的施工方法和先进的施工设备,能够大幅缩短施工周期,提高施工效率。
2. 柔性适应性强:可以根据不同的桥梁形式和要求进行调整和设计,适应不同规模和复杂度的桥梁工程。
3. 施工质量高:采用精确的施工测量和控制方法,能够保证施工质量达到设计要求。
4. 环保节能:施工过程中减少了土方开挖和对环境的破坏,降低了能源消耗,符合可持续发展的要求。
三、适应范围桥梁斜拉索快速安装施工工法适用于各类桥梁项目,包括公路桥梁、高架桥、跨海大桥等。
无论是新建还是改建,都可以使用这种施工工法。
同时,该工法适用于各种材料的桥梁,包括混凝土、钢筋混凝土、钢桥等。
四、工艺原理桥梁斜拉索快速安装施工工法基于以下的工艺原理:1. 桥梁结构设计:根据实际施工需求,设计出符合要求的桥梁结构形式,并确定需要采用的斜拉索的数量和布置。
2. 施工工法与实际工程:将工法与实际工程进行对比分析,确保工法可行性和实用性,并适应实际工程需求。
3. 技术措施:采取合适的技术措施,包括定位、绑扎、张拉等,确保施工的安全性和稳定性。
通过以上原理,能够保证施工工法的理论依据和实际应用。
五、施工工艺桥梁斜拉索快速安装施工工法包括以下施工阶段:1. 基础施工:在桥梁基础上进行混凝土浇筑和钢筋布置,确保基础的稳定和坚固。
2. 塔筒施工:建设桥梁的塔筒结构,包括塔身的浇筑、钢筋连接等。
3. 斜拉索加工:根据设计要求,加工斜拉索,并对索件进行组装和表面处理。
斜拉索施工方案范文一、工程概况斜拉索是一种以索力作为主要受力构件的结构,广泛应用于大跨度桥梁、建筑物和塔楼等工程中。
斜拉索通过预应力张拉使其成为具有良好抗拉性能的构件,能够有效分担主体结构的荷载,从而保证结构的稳定和安全。
二、施工前准备工作1.斜拉索设计与材料准备:根据工程要求,由设计单位完成斜拉索的设计工作,并确定斜拉索所需的材料类型和规格。
2.斜拉索预制:根据设计要求和计划进度,斜拉索的预制工作一般在工厂完成,包括钢缆的制造、预应力张拉和预拟合度的检查等。
3.安全保障:施工前需进行安全论证,确定施工过程中可能存在的安全风险和控制措施。
4.施工方案编制:根据设计要求和实际施工条件,制定详细的施工方案,并确定关键工序和施工工艺。
三、施工工艺与流程1.施工顺序:按照施工方案的要求,分阶段进行斜拉索的安装和张拉工作。
一般施工工艺的顺序为:基础施工-支撑结构安装-主体结构搭设-斜拉索安装-斜拉索预应力张拉。
2.基础施工:对斜拉索的支撑结构进行基础施工,包括基坑开挖、地基处理、基础垫层施工等。
3.支撑结构安装:根据施工方案要求,对支撑结构进行安装,包括支撑柱、支撑架等。
4.主体结构搭设:按照设计要求,在支撑结构的基础上进行主体结构的搭设,包括主梁、横梁等。
5.斜拉索安装:根据施工方案要求,对预制好的斜拉索进行安装,包括固定端的连接和吊装工作。
6.斜拉索预应力张拉:通过预应力张拉设备对斜拉索进行预应力张拉,使其在设计要求的张拉力下达到预应力状态,并进行张拉力的校验和调整。
四、施工关键技术要点1.斜拉索悬挂:斜拉索的悬挂是施工过程中的关键技术环节。
要根据设计要求和实际情况,选择适当的悬挂方法和设备,确保斜拉索的正确安装和稳定悬挂。
2.斜拉索预应力张拉:预应力张拉是斜拉索施工过程中最重要的环节之一、张拉过程要在控制力矩和应力水平的基础上进行,避免过度张拉或应力不足等问题。
3.斜拉索固定:在斜拉索的固定过程中,要注意固定端的连接牢固性和防止索扣滑动等问题,确保斜拉索的安全可靠。
长江大桥斜拉索施工方案一、引言长江大桥是我国重要的交通枢纽之一,其斜拉索施工方案对于保证桥梁安全、提升交通效率至关重要。
本文将详细介绍长江大桥斜拉索施工方案,包括施工过程、材料选择等内容,以确保施工质量和安全性。
二、斜拉索施工方案1. 施工前准备在长江大桥施工前,需进行详细的论证和设计工作。
施工方案应考虑到桥梁的结构特点、负荷情况以及环境因素等,以确保施工过程的顺利进行。
在施工前,还需制定详细的工时计划,并配备足够的人力和材料。
2. 材料选择为保证斜拉索的质量和耐久性,施工方案中需选用高强度、耐腐蚀的材料。
常见的斜拉索材料包括钢丝绳和钢索,其选择应根据桥梁的跨度和设计要求来确定,以保证斜拉索的张力和稳定性。
3. 施工流程(1)斜拉索预拉力调整:首先进行斜拉索的预拉力调整,以确保张力均匀分布在各个索段中。
这一步骤对于斜拉索的稳定性和整体性能至关重要,需要精确控制每个索段的预张力。
(2)索段固定:在调整完斜拉索的预张力后,需要固定每个索段的两端。
这一步骤需仔细斟酌索段长度和张力调整,以确保索段的稳定性。
(3)索段之间的连接:斜拉索的各个索段之间需进行连接,以便形成整体结构。
常用的连接方式有焊接和螺纹连接,选择合适的连接方式需根据索段长度和工期等因素来确定。
(4)张拉调整:完成斜拉索的连接后,进行张拉调整,保证斜拉索的张力符合设计要求。
张拉调整需严格依照设计方案进行,以确保斜拉索的负荷分配均匀和安全稳定。
(5)保护措施:一旦完成斜拉索的施工,还需采取相应的保护措施。
常见的保护措施包括防腐蚀处理和定期巡检等,以延长斜拉索的使用寿命和保证桥梁的安全性。
4. 安全措施斜拉索施工过程中,安全是至关重要的。
在施工方案中,应详细考虑和规划各种安全措施,包括工人的安全防护措施、施工设备的安全使用、防止过载等。
此外,还需制定应急预案,以应对突发事件。
三、总结长江大桥斜拉索施工方案是确保桥梁质量和安全性的关键一步。
这需要精心设计和认真执行,保证施工的准确性和高效性。
广州陈村特大桥斜拉索安装施工方案李波编制::校核■■审核柳州欧维姆工程有限公司18日月年201111教育资料word施工方案目录1工程概况......................... . (4)1.1斜拉索简介........................... 误!未定义书签。
2陈村桥OVM250AT斜拉索体系结构说明 (5)2.1锚固段................................ (6)段2.2过渡段 (6)2.3 自由段 ..................................................... (7)2.4 抗滑锚固段 .....................................................2.5 塔柱内索鞍段 ..................................................... .. 73 编制依据........................ (7)4 编制原则........................ (8)5 编制范围........................ (8)6 施工组织........................ (8)6.1 组织机构框架图 (8)6.1 劳动组 (9)6.3施工进度控制 ..................................96.4施工主要机具/ 、 ...............................96.6主要材料组织 ................................126.6技术组织 ................................ .. (12)7施工进度计划 ............................................ 错误!未定义书签。
8.施工总体施工 ............................................ 错误!未定义书签。
8.1施工方法 ................................ (18)教育资料word8.2斜拉索安装施工顺序............................................... 错误!未定义书签。
5 -----------------------------------------8.3 斜拉索索力控制 ................................................... 错误!9 斜拉索施工工艺及技术措施 ............ 错误!未定义书签。
9.1 斜拉索施工工艺流程图.................... 错误!未定义书签。
9.2 钢绞线下料........................ 错误!未定义书签。
9.3 HDPE 管焊接......................... 错误!未定义书签。
9.3.1 焊接长度........................ 错误!未定义书签。
9.3.2. 焊接工艺 ......................... 错误!未定义书签。
9.3.3 焊接条件 ..................................................... (17)9.4 索鞍安装81 ...................................... .................9.4.1 索鞍安装工艺 .....................................................189.4.2 注意事项........................ 错误!未定义书签。
9.5 锚具安装 .................. 错误!未定义书签。
9.5.1 锚板锚管的清理..................... 错误!未定义书签。
9.5.2 锚具的检查........................ 错误!未定义书签。
9.5.3 锚具运输........................ 错误!未定义书签。
9.5.4锚具安装............................................................. 错误!未定义书签。
9.5.5 锚具调整........................................................... 错误!未定义书签。
9.5.6 塔外锚固护筒临时定位............................................ 错误!未定义书签。
9.5.7 张拉支座安装....................... 错误!未定义书签。
9.6 HDPE管的安装 .................. 错误!未定义书签。
9.6.1套管吊装前的组装....................... 错误!未定义书签。
教育资料word9.6.2 桥面准备........................................................... 错误!未定义书签。
9.6.3HDPE 管挂设......................................................... 错误!未定义书签。
9.6.4HDPE套管吊装过程中应注意以下要求 (25)9.7单根挂索................................................ 错误!未定义书签。
9.7.1 索力确定........................................................... 错误!未定义书签。
9.7.2 单根索力确定....................... 错误!未定义书签。
9.7.3 单根挂索施工工艺流程............................................ 错误! 未定义书签。
9.7.4 单根挂索步骤 .....................................................279.8 单根张拉03.. ............................................... ...... 9.8.1 单根张拉示意图 (30)9.8.2 单根张拉施工工艺 (30)9.8.3 技术要求 ..................................................... (32)9.8.4 注意要求 ..................................................... (32)9.9 紧索、减震器预埋管口索夹的安装33 ... .......................... ..9.9.1索 ..................................................... (33)9.9.2 梁端减震器安装 (33)9.9.3 塔端减震器安装 (33)9.9.4 索箍安装 ............................... (33)9.9.5 桥面防水罩、不锈钢护套安装 (48)9.9.6塔端钢套管连接装置安装 (48)9.9.7 斜拉索防腐施工工艺.............................................. 错误! 未定义书签。
9.9.8 灌注油脂工艺....................... 错误!未定义书签。
教育资料word10斜拉索防水防腐措施 (37)11主要负责人及简历 (38)12质量管理......................... (39)12.1质量目标 ............................... (39)12.2质量方针和目标 ...............................3912.3 建立施工技术质量控制组织机构网络93 ............................12.4 质量保证措施 .....................................................4012.4.1 施工准备阶段控制 (40)12.4.2 施工阶段质量控制 (40)12.5 施工具体质量控制要求14 ............................ ............. 13 安全施工保证措施42. ............................................... .. 14 工期保证措施34.. ............................ ....................... 15 施工质量保证措施及文明施工保证措施 (44)1 工程概况1.1 基本概况陈村特大桥桥梁跨径组成为128m+210m+128m ,系双塔单索面预应力混凝土部分斜拉桥,塔梁固结,墩梁分离的体系,墩顶设支座。
索鞍区采用工字型截面,塔柱采用钢筋混凝土结构,塔内设劲性骨架以利于钢筋绑扎及塔柱模板的提升施工,布置在侧分带上,塔身上设鞍座,以便拉索通过,斜拉索横桥向共两排。
主梁采用单箱三室大悬臂截面,中腹板竖直,边腹板外斜。
箱梁顶板宽度为35 米,塔高30 米。
教育资料word陈村特大桥斜拉索简介1.2s和43①15.2全桥共有68对斜拉索,斜拉索采用环氧喷涂钢绞线索,规格分为 s 。
斜拉索在塔顶处采用分丝管鞍座 f 二①551860MPa15.2 两种,钢绞线标准 强度pk 抗滑锚固体系,在主梁处采用拉索群锚锚固体系,所用锚具分别是(双排 锚具。
斜拉索索面设置为单索面)套)和OVM250AT-43(80 套OVM250AT-43(56,索)布置在主梁的中央分隔带处。
主塔塔根沿纵桥向两侧 无索区长度为72m 塔上索距4m,边跨无索区长度为19.8m 。
梁上索距为18m 中跨跨中无索区长度为, 。
为0.8m 其次是每股钢首先是具有环氧涂层的钢绞线索;斜拉索采用四重防腐体系:管为黑色,PE 管和管内油脂;最后整根斜拉索外套HDPE 管。
内层绞线索外包裹PE 同时也对全HDPE 护套不仅具有防腐、 防护效果,HDPE 外层管为彩色。
