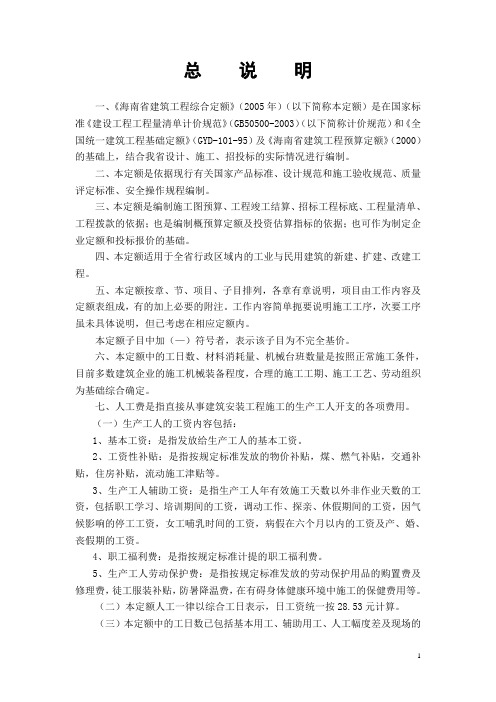

总说明一、《海南省建筑工程综合定额》(2005年)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称计价规范)和《全国统一建筑工程基础定额》(GYD-101-95)及《海南省建筑工程预算定额》(2000)的基础上,结合我省设计、施工、招投标的实际情况进行编制。
二、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制。
三、本定额是编制施工图预算、工程竣工结算、招标工程标底、工程量清单、工程拨款的依据;也是编制概预算定额及投资估算指标的依据;也可作为制定企业定额和投标报价的基础。
四、本定额适用于全省行政区域内的工业与民用建筑的新建、扩建、改建工程。
五、本定额按章、节、项目、子目排列,各章有章说明,项目由工作内容及定额表组成,有的加上必要的附注。
工作内容简单扼要说明施工工序,次要工序虽未具体说明,但已考虑在相应定额内。
本定额子目中加(—)符号者,表示该子目为不完全基价。
六、本定额中的工日数、材料消耗量、机械台班数量是按照正常施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础综合确定。
七、人工费是指直接从事建筑安装工程施工的生产工人开支的各项费用。
(一)生产工人的工资内容包括:1、基本工资:是指发放给生产工人的基本工资。
2、工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
3、生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4、职工福利费:是指按规定标准计提的职工福利费。
5、生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2005年<<建设工程消耗量定额>>解释1.问2005年消耗量定额,钢筋搭接损耗定额未包括,如何计算?答:计算钢筋工程量时,应按施工图或规范要求计算搭接长度,设计未规定搭接长度的直径25mm以内(盘园除外)。
每8m计算一个接头,接头长度按规定计算。
设计要求钢筋电渣压力焊接,锥直螺纹连接等到接头按个计算。
2、问素土垫层与土方工程中回填土(夯实)有无差别?实际施工中如何执行定额?答:(1)垫层找平层工程中的素土垫层定额中已综合了施工现场150mm以内的运土和部分挖土因素。
(2)土方工程中的回填土(夯实)是指5m以内就地取土回填。
发生运土时另行计算。
3、问高层建筑地下室周边及基槽回填3:7灰土,如何执行定额?答:执行补充定额A1-补1。
1、问:国际《建筑工程建筑面积计算规范》规定:建筑物的通道(骑楼、过街楼的底层)不计算建筑面积。
建筑物内的设备管道夹层不计算建筑面积。
这两部分是否能计算垂直运输?请明确工程量计算规则?答:这两部分不计算建筑面积,但应计算垂直运输工程量。
建筑物的通道按全面积计算,执行相应定额。
建筑物内的设备管道夹层,高度在2.2m及以上者应按全面积计算,执行相应定额;层高不足2.2m者按相应定额乘以系数0.5.2、问:现浇钢筋混凝土斜坡屋面板及梁中的钢筋、模板应执行什么定额?答:参照劳动定额有关规定,现浇混凝土板、梁坡度超过25%时,按照现浇混凝土平板模板,梁模板及钢筋相应定额,人工乘以系数1.35.3、问:金属结构制作工程没有木行架、单梁制作安装子目,执行什么定额?答:可参照安装定额,工艺金属结构木行架制作安装,单梁制作安装定额执行。
4、问:山西《工程建设标准定额信息》2007年第4期第30页,脚手架补充定额A3-补1、AB-补2中脚手架管单价是否有误?请明确补充定额的适用范围?答:有误。
脚手架管的定额取定价应为2.98元/Kg,并按勘误表修正A3-补1、AB-补2的定额基价中材料费。
总说明一、《装饰装修工程消耗量定额》(2005年)(以下简称本定额)是在《建设工程工程量清单计价规范二、本定额可与《建设工程工程量清单计价规范》配合使用,适用于我省一般工业和民用建筑的新建、三、本定额是按照正常施工条件、多数企业具备的机械装备和劳动组织情况、施工中常用的施工方法、四、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,已综合考虑在定额内。
五、本定额子目中均未包括脚手架、垂直运输、超高增加及成品保护等内容,发生时脚手架可套用建筑六、本定额中的木材是按规格料列入定额的,木材种类除注明"硬木"外,其他均以一、二类木材为准。
七、本定额有关数据的取定:1.本定额人工消耗量的确定:人工不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超2.本定额中的材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料等,并计算了相应的施工场3.本定额中均已包括材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点操作安装地点4.地下室内一层及地上六层(或20m)以内的垂直运输,按定额人工费增加人工垂直运输补贴费:地下室人力垂直运输及超高费补贴费率表┏━━━━━┯━━━━┯━━━━┯━━━━┯━━━━┯━━━━┯━━━━┯━━━━┯━━━┃序 号 │ 1 │ 2 │ 3 │ 4 │ 5 │ 6 │ 7 │ 8 ┠─────┼────┼────┼────┼────┼────┼────┼────┼───┃檐高(m) │ 30 │ 40 │ 50 │ 60 │ 70 │ 80 │ 90 │ 100 ┠─────┼────┼────┼────┼────┼────┼────┼────┼───┃层 数 │ 7~9 │ 10~12 │ 13~15 │ 16~18 │ 19~21 │ 22~24 │ 25~27 │ 28~30┠─────┼────┼────┼────┼────┼────┼────┼────┼───┃费率 % │ 6 │ 8 │ 10 │ 12 │ 15 │ 18 │ 22.5 │ 27 ┗━━━━━┷━━━━┷━━━━┷━━━━┷━━━━┷━━━━┷━━━━┷━━━━┷━━━注:1.表中"檐高"、"层数"两个指标中,有一个指标达到定额规定,即可套用该定额。
2005园林定额总说明一、《福建省园林绿化工程消耗量定额》 (FJYD-501-2005)(以下简称本定额)依据建设部发布的《全国统一仿古建筑及园林工程预算定额》([88]建标字第451号),结合我省实际编制。
二、本定额是我省完成规定计量单位园林绿化分项工程所需的人工、材料、施工机械台班消耗量标准;是编制园林绿化工程施工图预算、招标标底和确定工程造价的依据;是编制园林绿化工程设计概算、投资估算的基础;是编制园林绿化工程企业定额、投标报价的参考。
三、本定额适用于我省行政区域范围内新建、扩建和改建的园林绿化工程。
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织以及合格的园林绿化工程进行编制的,反映了社会平均消耗水平。
五、本定额是依据国家现行政策、有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程、有关标准图集,结合现场测定的人工、材料、机械消耗量基础数据编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料、技术手册等其他资料。
六、本定额的人工消耗量:人工不分工种、不分技术等级,以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料、零星材料。
凡能计算的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的场内运输损耗、施工现场堆放损耗、施工操作损耗。
2.周转性的模板、支撑、脚手架、挡土板和临时固定螺栓等施工措施性消耗量,均为周转摊销量,已考虑了材料的周转次数及周转性材料在场外的运输费用。
组合钢模板、复合木模板等的回库维护费未考虑在定额内,在材料预算价格中考虑。
3. 混凝土、砂浆等半成品配合比包括了配制损耗,定额中的半成品消耗量包括了施工损耗。
(1)本定额取定的混凝土、砂浆等半成品与设计存在下列不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整:① 混凝土、砂浆等半成品的类型不同;② 混凝土的坍落度、强度等级或其采用的水泥强度等级、粗骨料种类及粒径不同;③ 砌筑砂浆的强度等级或其采用的水泥强度等级不同;④ 抹灰砂浆的体积比不同。
安徽省建筑、装饰装修工程计价定额说明总说明一、为促进建筑业又好又快发展,进一步规范建筑市场工程量清单计价行为,方便快速报价和简化计价过程,根据 2005 年“安徽省建设工程工程量清单计价依据”和有关规定,编制了“安徽省建筑、装饰装修工程及安装工程(常用册)计价定额综合单价”(以下简称综合单价)。
二、本综合单价适用于安徽省境内的工程量清单计价的建筑工程、装饰装修工程及安装工程(常用册)。
其中安装工程(常用册)主要包括电气设备安装工程,消防工程,给排水、采暖、燃气工程,通风空调工程,建筑智能化系统设备安装工程,刷油、防腐蚀、绝热工程。
三、本综合单价是编制与审核建设工程投资估算、设计概算、施工图预算的指导性依据,是编制与审核招标控制价、界定成本价、调解处理工程造价纠纷和鉴定工程造价的依据,也是企业投标报价和工程结算的参考依据。
四、本综合单价编制的原则。
遵循“市场形成价格、企业自主报价、政府宏观调控”的工程造价管理原则。
综合单价表现形式实行“量”“价”合一,方便使用;项目设置对传统定额项目进行适当综合、调整、合并,力求简明;计量规则和费用计算程序力求简化;价格水平适中,能够充分反映市场。
五、本综合单价主要编制依据。
1.2005 年《安徽省建设工程量清单计价规范》(建筑、装饰装修、安装工程)(DBJ/T-206-2005)。
2.2005 年《安徽省建筑工程消耗量定额》、《安徽省装饰装修工程消耗量定额》、《安徽省安装工程消耗量定额》。
3.2005 年《安徽省建设工程清单计价费用定额》、《安徽省建设工程清单计价施工机械台班费用定额》。
4.有关标准图集及典型工程案例。
六、本综合单价消耗量的确定。
(一)人工工日消耗量:人工工日一律以“综合工日”表示,不分工种、技术等级。
其内容包括基本用工、超运距用工、辅助用工、人工幅度差。
(二)材料消耗量:包括主要材料、辅助材料、零星材料等。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并入相应损耗。
安徽省建筑、装饰装修工程计价定额说明总说明一、为促进建筑业又好又快发展,进一步规范建筑市场工程量清单计价行为,方便快速报价和简化计价过程,根据 2005 年“安徽省建设工程工程量清单计价依据”和有关规定,编制了“安徽省建筑、装饰装修工程及安装工程(常用册)计价定额综合单价”(以下简称综合单价)。
二、本综合单价适用于安徽省境内的工程量清单计价的建筑工程、装饰装修工程及安装工程(常用册)。
其中安装工程(常用册)主要包括电气设备安装工程,消防工程,给排水、采暖、燃气工程,通风空调工程,建筑智能化系统设备安装工程,刷油、防腐蚀、绝热工程。
三、本综合单价是编制与审核建设工程投资估算、设计概算、施工图预算的指导性依据,是编制与审核招标控制价、界定成本价、调解处理工程造价纠纷和鉴定工程造价的依据,也是企业投标报价和工程结算的参考依据。
四、本综合单价编制的原则。
遵循“市场形成价格、企业自主报价、政府宏观调控”的工程造价管理原则。
综合单价表现形式实行“量”“价”合一,方便使用;项目设置对传统定额项目进行适当综合、调整、合并,力求简明;计量规则和费用计算程序力求简化;价格水平适中,能够充分反映市场。
五、本综合单价主要编制依据。
1.2005 年《安徽省建设工程量清单计价规范》(建筑、装饰装修、安装工程)(DBJ/T-206-2005)。
2.2005 年《安徽省建筑工程消耗量定额》、《安徽省装饰装修工程消耗量定额》、《安徽省安装工程消耗量定额》。
3.2005 年《安徽省建设工程清单计价费用定额》、《安徽省建设工程清单计价施工机械台班费用定额》。
4.有关标准图集及典型工程案例。
六、本综合单价消耗量的确定。
(一)人工工日消耗量:人工工日一律以“综合工日”表示,不分工种、技术等级。
其内容包括基本用工、超运距用工、辅助用工、人工幅度差。
(二)材料消耗量:包括主要材料、辅助材料、零星材料等。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并入相应损耗。
建筑工程总说明1.《广西壮族自治区建设工程量清单计价依据建筑工程消耗量分册》(以下简称本分册)是完成规定计量单位建筑分部分项工程所需的人工、材料、机械台班的消耗量标准。
2.本分册参考基价为全区统一参考基价,各地市不再编制参考基价表。
本分册实际使用时应以市场人工单价、市场材料价格进行计算。
3.本分册适用于广西壮族自治区辖区范围内新建、扩建和改建的工业与民用建筑工程。
4.本分册是编审标底(预算控制价)、设计概算、施工图预算、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价、衡量投标报价合理性的基础;是编制企业定额、投标报价的参考。
5.本分册的编制是依据。
(1)《建设工程工程量清单计价规范》(GB50500-2003。
)(2)《全国统一建筑工程基础定额》(GJD-101-95)。
(3)《全国统一建筑工程基础定额编制说明》(土建工程)。
(4)1998年《全国统一建筑工程基础定额广西壮族自治区单位估价表》(包括其补充定额)。
(5)现行国家有关产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程。
6.本分册是按照广西建筑施工企业正常施工条件、现有的施工机械装备水平、合理的施工工期、施工工艺和劳动组织为基础进行编制的,反映了社会平均消耗水平。
7.本分册的工作内容,只说明了主要施工工序,次要工序虽未说明,均已包含在定额内。
8.本分册包括施工过程中所需的人工、材料、半成品和机械台班数量,除定额中有规定允许调整外,不得因具体工程施工组织设计、施工方法及工、料、机等耗用与定额不同时进行调整换算。
9.本分册人工消耗量包括基本用工、辅助用工、超运距用工、人工幅度差。
按不同分部分项工程的施工技术要求,划分为建筑综合工日(一类)(22.00元/工日)和建筑综合工日(二类)(26.00元/工日),其中:土(石)方工程、桩与地基基础工程、垂直运输工程、混凝土运输及泵送工程、材料二次运输按建筑综合工日(一类)结算,其他均按建筑综合工日(二类)计算。
市政总说明一、《福建省市政工程消耗量定额》 (FJYD-401~407-2005)(以下简称本定额)依据建设部发布的《全国统一市政工程预算定额》(GYD-301~308-1999),结合我省实际编制,共分七册,包括:第一册通用项目;第二册道路工程;第三册桥涵工程;第四册隧道工程;第五册排水工程;第六册给水、燃气工程;第七册路灯工程。
二、本定额是我省完成规定计量单位市政分项工程所需的人工、材料、施工机械台班消耗量标准;是编制市政工程施工图预算、招标标底和确定工程造价的依据;是编制市政工程设计概算、投资估算的基础;是编制市政工程企业定额、投标报价的参考。
三、本定额适用于我省行政区域范围内新建、扩建和改建的市政工程以及厂区、小区和单体建筑室外总体的道路工程。
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织以及合格的市政工程进行编制的,反映了社会平均消耗水平。
五、本定额是依据国家现行政策、有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程、有关标准图集,结合现场测定的人工、材料、机械消耗量基础数据编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料、技术手册等其他资料。
六、本定额的人工消耗量:人工不分工种、不分技术等级,以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料、零星材料。
凡能计算的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的场内运输损耗、施工现场堆放损耗、施工操作损耗。
2.周转性的模板、支撑、脚手架、挡土板和临时固定螺栓等施工措施性消耗量,均为周转摊销量,已考虑了材料的周转次数及周转性材料在场外的运输费用。
组合钢模板、复合木模板等的回库维护费未考虑在定额内,在材料预算价格中考虑。
05版定额说明一章土石方说明一、土壤、岩石分类规定如下:二、人工土方1.人工挖地槽、地坑定额深度最深为6m,超过6m时,可另行编制补充定额。
2.人工挖土不分干、湿土,均按定额执行。
3.淤泥与湿土的区分:地下静止水位以下的土层为湿土;堆积起来不能成型或具有流变性质的为淤泥或流沙。
4.人工挖土定额中未包括地下水位以下施工的排水因素,发生时另行计算。
挖土方时如有地表水需要排除时,亦应另行计算。
5.在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.43。
6.挖桩间土方时,按实挖体积(不扣除桩体占用体积),人工乘以系数1.25。
7.人工平整场地是指厚度在±30cm以内挖、填及找平。
挖、填土方厚度超过±30cm时,按挖土方计算。
三、机械土石方1.机械挖土均以天然湿度土壤为准。
若含水率大于25%时,定额人工、机械乘以系数1.15。
若含水率大于40%时,另行计算。
2.机械规格是按我省建筑企业机械装备综合考虑的。
机械挖土方,单位工程量小于2000m3时,定额乘以系数1.1。
3.推土机推土、推石碴,铲运机铲运土,重车上坡,坡度大于5%时,其运距按坡度区段斜长乘以表1-2所列系数计算。
坡度大于5%,其运距乘以系数┃坡度(%)│ 5-10 │ 15以内│ 20以内│ 25以内┃┃系数│ 1.75 │ 2.0 │ 2.25 │ 2.5 ┃4.汽车、人力车,重车上坡降效因素,已综合在相应的运输定额项目中,不另计算。
5.机械挖土方工程量,按机械挖土方90%,人工挖土方10%计算,人工挖土部分按相应定额项目人工乘以系数1.5。
6.推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
7.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的人工、材料和机械的消耗。
8.推土机推未经压实的堆积土时,按相应定额项目推土机台班用量乘以系数0.73。
总说明一、《福建省建筑工程消耗量定额》(FJYD-101-2005)(以下简称本定额),依据《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑工程基础定额》(GJD-101-95),并结合福建省实际情况编制。
二、本定额是福建省完成规定计量单位建筑分项工程所需的人工、材料、施工机械台班消耗量标准;是编制建筑工程施工图预算、招标标底和确定建筑工程造价的依据;是编制建筑工程设计概算、投资估算的基础;是编制建筑工程企业定额、投标报价的参考。
【按:这是预算定额的定义及定位。
】三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑工程、仿古建筑工程,以及建筑物地下室的人防工程。
【按:不适用于修缮、改建和临时性工程。
】四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。
【按:这是定额水平的确定依据。
】五、本定额是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。
【按:这是定额编制的一般依据。
消耗量的确定,需要符合设计要求、施工质量验收要求。
换句话说,计价工作得以符合技术标准要求为前提。
】。
六、本定额的人工消耗量:人工以综合工日表示。
内容包括基本用工、超运距用工、辅助用工以及人工幅度差。
【按:工作内容是分项工程的范围界定,该分项工程的消耗量覆盖了该分项工程的全部施工过程。
显然,定额的这一规定(包括项目划分及其工作内容)属于工程计量计价的“定性规则”。
】七、本定额的材料消耗量:【按:本条说明中的内容及费用界定,显然也属于工程计量计价的“定性规则”。
】1.材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作损耗。
2.混凝土的养护均按自然养护考虑。
第一章楼地面工程说明1.本章定额子目按照手工操作和机械使用综合考虑。
2.各种砂浆的种类、配合比和粘结剂与定额取定不同时,可以换算。
3.砂浆找平层设计厚度与定额取定不同时,按每增减定额子目调整。
4.砂浆结合层设计厚度与定额取定不同时,砂浆厚度按比例换算。
5.水泥砂浆整体面层设计厚度和定额取定不同时,砂浆厚度按比例换算。
6.细石混凝土整体面层设计厚度与定额取定不同时,按细石混凝土找平层每增减定额子目调整。
7.块料面层规格与定额取定不同时,块料用量应换算。
8.楼地面整体面层、块料面层定额项目,不包括踢脚板;楼梯面装饰包括踏步、休息平台板,不包括踢脚板、防滑条、侧面及板底抹灰,发生时套相应定额子目。
9.楼地面铺贴含点缀的石板材面层(点缀是指在大面积铺贴石板材中均匀散贴0. 015m2以内的小块料),不扣除点缀所占的面积,点缀面积按实计算,套相应定额子目。
10.楼地面铺贴含圈边的石板材面层,应扣除圈边所占的面积。
圈边面积按实计算,套相应定额子目。
11.踢脚板高度在300mm以内的套踢脚板定额,高度超过300mm时,套相应墙裙定额项目。
楼梯梯段(勘误一)踢脚板套相应定额乘以系数1.15。
12.台阶面层不包括牵边、侧面装饰,发生时另行计算。
13.现浇水磨石面层已包括酸洗打蜡,其余项目不包括酸洗打蜡,发生时另行计算。
14.零星项目适用楼梯、台阶侧面及0.5m2以内少量分散的楼地面装修。
15.大理石和花岗岩定制板材项目仅适用于按实际放样尺寸定购的项目。
16.木龙骨基层材料用量与定额取定不同时,材料用量可以换算。
17.栏杆扶手定额高度按0.9m编制。
18.靠墙扶手定额不考虑弯头的制安,实际发生时,按实计算。
19.弧形水泥砂浆踢脚板、弧形块料面层踢脚板、弧形整体(勘误一)面层台阶及弧形块料面层台阶,套用相应定额,人工、机械乘以系数1.15,材料乘以系数1.05。
20.砂浆找平层、结合层及粘结层是按照现行图集(闽97Z09)进行编制,具体采用的砂浆种类、厚度如下:材料名称找平层结合层石板材(地面)2厚水泥浆+25厚1:3水泥砂浆+水泥浆一道2厚粘结剂石板材(楼面)2厚水泥浆+25厚1:3水泥砂浆+水泥浆一道2厚粘结剂面砖(地面)1厚水泥浆+20厚1:2水泥砂浆+水泥浆一道2厚粘结剂面砖(楼面)1厚水泥浆+20厚1:2水泥砂浆+水泥浆一道2厚粘结剂陶瓷锦砖(地面)5厚1:1水泥砂浆陶瓷锦砖(楼面)5厚1:1水泥砂浆石板材踢脚线10~15厚1:2水泥砂浆缸砖踢脚线10~12厚1:2.5水泥砂浆8厚1:0.2:2混合砂浆工程量计算规则1.地面垫层按设计图示尺寸以体积计算。
扣除凸出地面构筑物、设备基础、室内管道,地沟等所占面积,不扣除间壁墙和0.3m2以内的柱、垛、、附墙烟囱及孔洞所占面积。
门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
2.楼地面整体面层、找平层及块料面层均按设计图示尺寸以面积计算。
扣除凸出地面构筑物、设备基础、室内管道,地沟等所占面积,不扣除间壁墙和0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积。
门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
3.楼梯装饰面层(包括整体面层、块料面层、地毯面层)按设计图示尺寸以楼梯(包括踏步、休息平台及500mm以内的楼梯井)水平投影面积计算。
楼梯与楼地面相连时,算至梯口梁内侧边沿;无梯口梁者,算至最上一层踏步边沿加300mm。
4.楼地面铺贴复杂拼花石材块料面层按铺贴图案部分的实面积计算。
5.台阶装饰按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算。
6.楼地面零星项目装饰面层按设计图示尺寸以面积计算。
7.踢脚板按设计图示长度乘以高度以面积计算,定制材踢脚板按设计图示长度计算。
8.木地板、防静电活动地板及其他粘贴面层按设计图尺寸以面积计算,门洞、空圈、暖气包槽、壁龛的开口并入相应的工程量内。
9.楼梯不满铺地毯按设计图示展开面积计算。
楼梯地毯周边线按设计图示展开长度计算。
楼梯、台阶踏步铺地毯的压棍按套计算,压板按设计图示长度计算。
10.现场制作栏板、栏杆、扶手按设计图示尺寸以扶手中心线长度(包括弯头长度)计算。
11.成品栏杆、扶手安装按设计图示长度(扣除弯头长度)计算。
12.成品木扶手、石材扶手弯头以个计算。
13.栏杆硬木起止步立柱以个计算。
第二章墙柱面工程说明1.本章定额综合考虑手工和机械操作。
2.本定额砂浆的种类、配合比和饰面材料及型材的型号规格与设计不同时,可按设计规定调整。
3.圆弧形(锯齿形)墙面进行抹灰、镶贴陶瓷块料、铺贴饰面板时,均按相应定额子目人工乘以系数1.15,材料乘以系数1.05。
4.外墙面小面积勾缝(包括3m2内的窗间墙),人工乘以系数1.20。
5.粘贴块料面层项目仅包括结合层做法,其找平层应另列项目计算。
6.砖墙中的钢筋混凝土梁、柱侧面抹灰,并入砖墙抹灰定额计算。
7.花岗岩、大理石块料面层均不包括阳角处的磨边、倒角,设计要求磨边等现场加工,按相应定额另行计算。
若在购买材料时已磨边等按加工厂价格计算。
8.定额中外墙面粘贴块料面砖项目按密缝和缝宽5mm、10mm、20mm考虑。
不同者,块料及灰缝材料(1:1水泥砂浆)用量可以调整。
其他不变。
删除 (勘误一)9.隔断、隔墙定额内均未包括装饰线(板),如设计要求时,套相应定额子目另行计算。
10.面板、木龙骨、木基层未包括刷防火涂料,实际发生时套相应定额子目另行计算。
11.幕墙、隔墙(间壁)、隔断所用的钢龙骨、轻钢龙骨、铝合金龙骨、木龙骨与定额含量不同时可以调整。
12.零星项目适用于0.5m2以内少量分散的抹灰或镶贴块料面层。
13.小型构件项目适用于腰线、窗台板、空调板、门窗套、压顶、扶手、花池等。
14.装饰线项目适用于一道线宽度在200mm以内的装饰线条。
15.墙面拼花木饰面仅适用于平面装饰,当平面装饰中采用曲线拼花时人工乘系数1.15,采用复杂拼花时人工乘系数1.37;如做立体造型时按墙面拼花木饰面人工乘系数1.50,材料用量允许换算。
16.石膏装饰柱高度和直径不同时允许换算。
17.网塑夹芯板(泰柏板)内隔墙定额内已包括双面底层和面层抹灰。
18.幕墙三项性能(风压强度、气密性、水密性)试验费、预埋件和螺栓拉拔试验费、胶相溶性试验费、防雷测试费,按实际发生的费用另行计算。
19.幕墙定额不包括预埋件(或穿墙螺栓),实际发生时套相关定额子目另行计算。
20.石材幕墙、复合板幕墙的钢骨架按建筑工程消耗量定额“金属结构工程”中的相关定额子目计算。
(勘误一)21.玻璃幕墙上开启窗面积并入幕墙计算,每1m2开启窗面积另增加人工0.35工日;窗型材、窗五金配件相应增加。
22.砂浆找平层、结合层及粘结剂是按照现行图集(闽95J05)进行编制的,具体采用的砂浆种类、厚度如下表:材料名称水泥砂浆粘贴粘结剂粘贴找平面结合层找平面结合层砖墙面砼墙面墙面墙面砖墙面大理石(粘贴)10厚1:3水泥砂浆素水泥浆1道(107胶)+10厚1:3水泥砂浆素水泥浆1道(107胶)+5厚1:1水泥砂浆(107胶)12厚1:3水泥砂浆+6厚1:2.5水泥砂浆3厚粘结剂花岗岩(粘贴)14厚1:3水泥砂浆素水泥浆1道(107胶)+10厚1:3水泥砂浆素水泥浆1道(107胶)+5厚1:1水泥砂浆(107胶)12厚1:3水泥砂浆+6厚1:2.5水泥砂浆3厚粘结剂大理石花岗岩(挂贴)素水泥浆1道(107胶)+50厚1:2.5水泥砂浆灌浆面砖14厚1:3水泥砂浆素水泥浆1道(107胶)+5厚1:2.5水泥砂浆12厚1:1水泥砂浆(107胶)2厚粘结剂陶瓷锦砖14厚1:3水泥砂浆素水泥浆1道(107胶)+12厚1:3水泥砂浆素水泥浆1道(107胶)+3厚水泥浆(107胶)2厚粘结剂石板材(拼碎)10厚1:3水泥砂浆素水泥浆1道(107胶)+5厚1:0.5:3水泥石灰膏砂浆素水泥浆1道(107胶)+12厚1:0.2:2水泥石灰膏砂浆(107胶)+1:1水泥砂勾缝12厚1:3水泥砂浆+6厚1:2.5水泥砂浆3厚粘结剂工程量计算规则一、墙柱面抹灰1.墙面抹灰:按设计图示尺寸以面积计算。
扣除墙裙、门窗洞口及单个0.3㎡以外的孔洞面积,不扣除踢脚线、挂镜线和墙与构件交接处的面积,门窗洞口和孔洞的侧壁及顶面不增加面积。
附墙柱、梁、垛、烟囱侧壁并入相应的墙面面积内。
(1)外墙抹灰面积按外墙垂直投影面积计算。
(2)外墙裙抹灰面按其长度乘以高度计算。
(3)内墙抹灰面积按主墙间的净长乘以高度计算:无墙裙的,高度按室内楼地面至天棚底面计算;有墙裙的,高度按墙裙顶至天棚底面计算。
(4)内墙裙抹灰面按内墙净长乘以高度计算。
2.柱(梁)面抹灰:按设计图示柱断面周长乘以高(长)度以面积计算。
3.零星抹灰、小型构件、装饰线条:按设计图示尺寸以面积计算。
二、墙柱面勾缝、涂刷界面处理剂,计算规则同墙柱面抹灰。
三、仿古建筑装饰抹灰按设计图示尺寸以展开面积计算。
四、墙柱面镶贴块料面层按设计图示尺寸以面积计算。
五、墙柱面装饰:1.基层:按设计图示尺寸以面积计算。
2.面层:墙面按设计图示墙净长乘以净高以面积计算。
扣除门窗洞口及单个0.3 m2以上的孔洞所占面积。
柱(梁)面按设计图示饰面外围尺寸以面积计算,柱帽、柱墩并入相应柱饰面工程量内。
3.石膏装饰柱按套计算。
六、隔断:按设计图示框外围尺寸以面积计算。
扣除单个0.3以上的孔洞所占面积;浴厨门的材质与隔断相同时,门的面积并入隔断面积内。
七、幕墙:按设计图示框外围尺寸以面积计算,与幕墙同种材质的窗所占面积不扣除。
带肋全玻璃幕墙按展开面积计算。
(勘误一)第三章天棚工程说明1.本章定额除部分项目为龙骨、基层、面层合并列项外,其余均为天棚龙骨、基层、面层分别列项编制。
2.本章定额龙骨和种类、间距、规格和基层、面层材料的型号、规格是按常用材料和常用做法考虑的,如设计要求不同时,材料可以调整,但人工、机械不变。
3.天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者为跌级(跌级天棚其面层人工乘以系数1.1)。
4.轻钢龙骨、铝合金龙骨定额中为单层结构(大、中龙骨在同一水平上),如为双层结构时(即中、小龙骨紧贴大龙骨底面吊挂),人工乘1.15系数。
5.本章定额中平面天棚和跌级天棚指一般直线型天棚,不包括灯槽的制作安装。
灯光槽制作安装应按本章相应子目执行。
艺术造型天棚项目中包括灯光槽的制作安装,其断面示意图见附图(艺术天棚断面示意图)。
6.龙骨架、基层、面层的防火处理,应按本定额第五章油漆、涂料、裱糊、彩画工程。
7.天棚检查孔的工料已包括在定额项目内,不另计算。
工程量计算规则1.天棚抹灰按设计图示尺寸以水平投影面积计算。
不扣除间壁墙、垛、柱、附墙烟囱、检查口和管道所占的面积,带梁天棚、梁两侧抹灰面积并入天棚面积内,板式楼梯梯底面抹灰按斜面积计算,锯齿形楼梯底板抹灰按展开面积计算。
