室内给水管道技术交底
- 格式:doc
- 大小:86.01 KB
- 文档页数:6
室内给水管道安装工程技术交底记录文本一、施工交底人员1.项目经理:XXX2.安装工:XXX3.工程质检员:XXX二、施工内容1.安装位置根据设计图纸要求,给水管道的安装位置需要与图纸上的位置一致。
在安装过程中,需要注意与其他管道和设备之间的间距,以便日后维修和保养。
2.材料选择给水管道的材料选择要符合国家标准和设计要求。
管道材料可以选择为PVC管道、铜管或者钢管等。
管件和连接件也需要根据设计要求选择,并确保质量合格。
3.施工工序(1)测量与划线:在安装之前,需要仔细测量管道的位置和长度,并标记出正确的位置。
(2)切割与修整:根据测量结果,使用相应工具对管道进行切割和修整,保证管道的长度和形状符合要求。
(3)连接与固定:根据设计要求和工程图纸,使用适当的连接件和固定件对管道进行连接和固定,确保管道的牢固和密封性。
(4)测试与检查:安装完毕后,需要进行管道的测试和检查,以确保管道能够正常运行并且没有泄漏。
4.安全措施(1)施工人员需佩戴必要的安全装备,如安全帽、安全鞋等。
(2)施工现场需设置明显的安全警示标志,并做好现场围挡,以防止他人进入施工区域。
(3)施工过程中需注意防火、防爆等安全事项,杜绝使用明火或违规操作。
(4)使用施工设备和工具时,要确保设备功能正常、工具完好,遵守操作规程。
三、质量要求与验收标准1.管道牢固:管道与管件连接紧密,没有松动或游动的情况。
2.管道无渗漏:经过测试和检查,管道无渗漏现象。
3.管道表面光洁:管道表面无毛刺、氧化或污染等问题。
4.管道标识清晰:对于通过墙壁、地面或天花板的管道,需要设置明显的标识,以便于日后的维护和维修。
四、施工交底内容记录1.施工安全措施:包括佩戴安全装备、施工现场安全警示标志设置、防火防爆措施、施工设备和工具的使用规程等。
2.施工流程:详细记录施工过程中的测量、切割、连接、固定、测试和检查等工序,确保每一步都符合设计要求和施工规范。
3.材料和设备使用:记录使用的管道材料和连接件,确保符合国家标准和设计要求;同时记录使用的施工设备和工具,并确保其正常工作和完好状态。
室内给水管道安装工程技术交底一、项目介绍本项目是对某小区室内给水管道进行改造工程,主要目的是提升小区居民生活质量和小区商品房的使用价值。
本次改造涉及到室内给水管道的重新设计和安装,本文将对此进行详细的技术交底。
二、技术要求1. 管道材质本次改造所使用的管道材质为PVC-U型水力计算导向管。
该管材料性能稳定,使用寿命长,不会生锈、蚀刻、水垢,可大幅减少管道的维护费用。
在材质选择上体现了质量和性价比的平衡。
2. 管道直径管道的直径应根据水流量和设计流速来决定。
在本项目中,水流量较小,管道选用的直径为DN15 ~ DN50的PVC-U管道。
3. 管道布局设计室内给水管道应布设在屋内墙体内或地下管沟内,使其美观、经济、环保、安全。
管道布设应尽量缩短管道总长,提高水流速度,以达到节约材料、减少压力损失和减小工程预算的目的。
4. 管道安装管道的安装必须符合国家《建筑给水排水设计规范》和《建筑给水排水工程施工及验收标准》的要求。
管道应水平放置,在支架上要牢固可靠。
管道接口处应留有伸缩余量,以免组成热胀冷缩造成管道裂开。
管道铺设、穿孔和护套等工作应考虑防水措施,以保证管道的防水性能。
5. 管道压力试验管道安装完成后,必须进行承压试验。
试验压力应符合国家标准和设计标准,压力保持时间不得少于30min。
承压试验结束后,必须在试压表前面进行检漏验收,检查管道是否漏水,检验合格后方可投入使用。
三、质量控制为确保本次改造工程的顺利进行,质量控制至关重要。
在工程施工过程中,应严格按照设计规范和工程标准进行施工,确保施工工艺和质量符合要求。
在施工中特别注意以下几点:1.在施工过程中,工具和设备要正确使用,保证工作的效率和质量;2.在施工时,对于现场难处理的环节,应及时与工程师、监理沟通协调,以达到最佳解决方案;3.在施工前,应对材料进行质量检测,确保使用的材料具有相关的质量证明;4.在施工完成后,应及时召开验收会议,与监理与用户沟通,解决技术问题和质量问题;5.在整个施工过程中,应严格遵守安全生产规定,确保人员安全和施工环境安全;四、施工安全在施工过程中,要强化工人的安全意识,严格遵守“三同时”施工原则,确保施工场地安全,杜绝事故的发生。
室内给水管道安装技术交底四篇篇一:室内给水管道安装技术交底一、工程概况青海师大建筑面积㎡,分为两部分,一部份为十一层;另一部份为,其生活给水系统采用无缝钢管和镀锌钢管,生活热水系统采用铜管。
二、施工准备1、材料检验(1)镀锌碳素钢管及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、毛刺。
管件无偏扣、乱扣、丝扣不全或角度不准等现象。
管件及管件均应有出厂合格证。
(2)铜管检验合格,表面内壁均应光洁,不得有疵孔、裂纹等缺陷。
(3)水表的规格应符合设计要求并经自来水公司确认,热水系统选用符合温度要求的热水表。
表壳铸造无砂眼、裂纹,表玻璃盖无损坏,铅封完整,有出厂合格证。
(4)阀门的规格、型号应符合设计要求,热水系统阀门符合温度要求。
阀体铸造表面光洁、无裂纹,阀杆开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证。
2、机具准备(1)机械:套丝机、砂轮切割机、台钻、电锤、手电钻、电焊机、电动试压泵等。
(2)工具:套丝板、管钳、压力钳、手锤、活扳手、链钳、弯器、捻凿、大锤、断管器、螺丝刀、钢锉、刮刀等。
(3)其他:水平尺、线坠、钢卷尺、小线、压力表等。
3、作业条件(1)管道穿墙及楼板处已预留管洞或预埋套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
(2)明装托、吊干管安装必须在安装层的结构顶板完成后进行。
沿管线安装位置的模板及杂物清理干净,托、吊、卡件均已安装牢固,位置正确。
(3)立管安装宜在主体结构完成后进行。
每层均应有明确的标高线。
暗装竖井管道,应把竖井内的模板及杂物清理干净,并有防坠落的安装措施。
三、操作工艺见下图安装准备→预制加工→干管安装→立管安装→支管安装→管道试压→管道防腐和保温→管道冲洗2、安装准备认真熟悉图纸,根据施工方案决定的施工方法做好准备工作。
参看有关专业设计设备图和装修建筑图,核对各种管道和坐标、标高是否是交叉,管道排列所有空间是否合理。
有问题及明与设计和有关人员研究解决,办好变更洽商记录。
室内给水管道安装安全技术交底一、施工准备(一)作业条件1、地下管道铺设必须在房心土回填夯实或挖到管底标高,沿着管线铺设位置干净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
2、暗装管道应在地沟盖板前或吊顶封闭前进行安装。
3、明装托、吊干管安装必须在安装层的结构顶板完成后进行。
沿管线安装位置的模板及杂物清理干净,托吊卡件均已安装牢固,位置正确。
4、立管安装宜在主体结构玩成后进行。
高层建筑在主体结构达到安装条件后,适当插入进行。
每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施。
5、支管安装应在墙体砌筑完毕墙面未装修进行。
(二)材质要求1、铸铁给水管及管件质量标准YB/T5188、GB3287。
其规格尺寸应符合设计要求,管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、毛刺和疙瘩;承叉口的内外径及管件应造型规矩,管内外表面的防腐圈采用同一厂家产品,已经配套好橡胶圈。
给水铸铁管件采用自来水公司配套产品,手锤轻轻敲打,沙沙声说明质量不好,应检查是否有裂缝;锤击断管壁,断面呈灰色,组织均匀、紧密、细颗粒为合格。
2、镀锌给水管及管件质量GB/T3091。
其规格种类应符合设计要求,管呢爱镀锌均匀,无锈蚀,无毛刺,管件无偏扣、乱扣、丝扣不全或角度不准等现象,将几个相同直径的管件串起来,看是否乱扣、偏扣、角度不准,然后试压。
3、消火栓系统管材按设计要求选用,一般采用碳素钢管或无缝钢管,管材不得有弯曲、锈蚀、重皮及凹凸不平现象。
4、消火栓箱体的规格型号应符合设计图纸要求,箱体表面平整、光洁、无绣蚀、划伤,箱门开启灵活。
箱体方正,箱内配件齐全,转阀外形规矩,无裂纹,启闭灵活,关闭严密,密封填料完好。
5、水表的规格应反映和设计图纸要求,其中每户使用DN15水表。
热水系统选用符合温度要求的热水表,表壳铸照规矩、无砂眼、裂纹、表玻璃盖无损坏、铅封完整。
6、阀门的规格型号应符合设计要求,热水系统阀门符合温度要求。
室内给水管道安装工程技术交底室内给水管道安装工程技术交底一、前期准备1.1 设备及工具准备安装前确认所需的设备及工具准确到位,所有设备均应经过检查确认无损坏、无缺损采购及归档。
我们需要准备以下设备和工具进行安装:设备:管材、配件、水表等;工具:扳手、切割机、尺子、卡尺等。
1.2 安全措施为保证安全,必须做好以下措施:1.2.1 确保现场通风良好;1.2.2 确保安装现场无水、电、气线路;1.2.3 全程佩戴安全帽、工作服及防护手套;1.2.4注意电动工具和锐器的使用。
二、管道安装2.1 管材选择根据不同的需求,我们需要选择不同的管材。
一般在室内给水管道安装中,我们使用的管材主要有PVC管、铜管、钢管等。
2.2 管道设计在进行管道设计时,我们需要考虑以下因素:2.2.1 总用水量;2.2.2 水压力大小;2.2.3 水质状况。
2.3 管道连接连接管材和配件时,我们需要注意以下几点:2.3.1 水平连接,保证管子水平装好;2.3.2 确保管道连接处没有漏水现象;2.3.3 使用专用密封胶条做好接口密封。
2.4 管道固定管道的固定应注意以下原则:2.4.1 固定位置应安装在永久建筑物结构上;2.4.2 保持管道规整排列,防止尺寸偏差,保证管道线路的美观整洁;2.4.3 确保管道固定严密,无异常震动和位移。
三、压力测试完成管道的安装后,需要进行压力测试,确认管道安全。
3.1 压力测试工作流程3.1.1 关闭进水口和出水口;3.1.2 在进水口处加水,开启与进水口平面高度相等的通气孔;3.1.3 耐压时间要求通常为30min 至1h;3.1.4 在压力保持稳定时进行检查;3.2 压力测试合格标准3.2.1 水压保持稳定:3.2.2 没有漏水现象;3.2.3 压力大于预定最小压力。
四、验收在完成安装和测试后,需要进行验收,并做好相关记录。
4.1 验收标准4.1.1 核对工程图纸的一至性;4.1.2 检查安装质量,各部分连接处无泄漏;4.1.3 比较施工和设计里施与设计方案的规定是否一致;4.1.4 检查所有设施是否符合国家标准及相关规定要求;4.2 验收步骤4.2.1 对验收人员加强安全教育并做好安全防护;4.2.2按照验收规程、方案和标准进行验收;4.2.3 对验收结果进行记录和归档。
室内给排水管道安装技术交底1、在给排水管线的安装和施工过程中,必须严格遵守水电安装规程、施工图纸以及会审记录和工程修改通知单的要求。
2、水电施工班组必须配备足够的具备一定专业素质的水电工人,并有施工领班和质量检查人员。
3、在开工前,工班人员必须认真熟悉图纸资料,认真领会图纸要求,并遵守施工规范。
4、为避免在施工过程中损坏墙壁和地板,穿楼地面的给排水管应在其相应的位置预留孔洞套管。
5、在安装防水套管时,应注意焊缝饱满,不能有裂纹和砂眼,且不能焊穿套管。
套管安装位置要准确,不能歪斜和偏位,套管口内边要倒角,清除焊渣和毛刺边。
6、在给排水预留(埋)施工时,要对照上、下层施工图纸,按图要求做好消防箱(管)的预留孔洞和厨厕的预留洞,以免在安装时损坏线、管。
7、排水立管在遇到外墙装饰线时,必须预留孔、洞。
8、各穿梁套管、防水套管的安装,必须按图纸要求进行安装套管或防水套管。
应在___好而未放入___之前安装,放入梁筋内。
在梁筋放入木模内,再调整其位置(高、宽)上下层垂直,并用电焊固定,套管内要填满水泥袋纸。
9、在施工中发现与设计有误时,应立即与现场施工人员协调解决。
若施工人员无法决定,应上报业主及设计单位,直到解决为止。
二、管材1)给水(冷、热水):采用PP-R管热熔连接。
2)排水:立管及支管采用U-PVC硬管粘结,出户及横管采用柔性铸铁管卡箍连接。
三、管道安装施工准备1、作业条件1)管道穿墙及楼板处已预留管洞或预埋套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
2)明装托、吊干管安装必须在安装层的结构顶板完成后进行。
沿管线安装位置的模板及杂物清理干净,托、吊、卡件均已安装牢固,位置正确。
3)室内下水管道和管件按设计图纸和建筑物结构实况先进行实物排列,经核实各部位标高、位置、甩口尺寸以及其他管道间距确实准备无误。
卫生间内的支管需在防水做完后再进行。
4)明管敷设,首先要配合土建进展进行预进埋或预留孔洞。
在土建工程主体结构抹灰完成时,外墙管需在土建保温外抹灰完成达到强度后方可进行安装。
室内给水管道安装工程施工技术交底一、施工前准备1.1 施工前准备工作应按照设计方案和施工组织设计要求制定工作计划,明确施工任务、工期、质量标准等。
1.2 管道安装前应对施工区域进行清理,确保对施工造成干扰的障碍物、设备和垃圾等清除干净。
施工区域应保持清洁,建立防尘、防污染措施,保护好现场设备、材料和个人安全。
1.3 确认物料及设备的到货情况,检查是否符合项目和施工要求,如有发现破损、缺陷等问题,要及时联系供货单位处理。
1.4 对施工所需的工具、器材、设备等应提前做好配备和检查,确保工具的良好状态,以免影响施工进度和质量。
1.5 在施工之前应进行安全交底,对施工人员进行技术培训,明确施工任务、安全要求、质量标准等。
二、管道安装施工2.1 施工过程应设置安全防护措施,保证施工现场安全。
2.2 管道布置要按照设计图纸进行,调整管道布局不能随意改变。
2.3 当前正在安装的管道必须符合相关标准,包括规格、材料等符合要求,严禁使用陈旧材料。
另外,管道在运输、卸载、安装等过程中应注意不要发生破裂、弯曲等损坏情况,如果有发现问题应及时更换。
2.4 安装管件时必须注意连接的方向和顺序,保证管道连接完全,不得有漏水现象。
根据管道设计要求和实际施工情况,采用正确的接口方式和安装方法,保证管道系统的高效运行。
2.5 在施工过程中,应注意管道施工与室内装修施工同时进行,避免干扰和损坏,特别是在墙体、地面开孔施工时应注意保护,防止对室内装修造成影响。
三、验收与保养3.1 管道安装完毕后,应按照验收要求进行验收。
验收过程中应对安装质量、管道连接、对接情况、管道布置等进行检查,发现问题及时处理。
3.2 完成管道验收后,应进行管道保养,保障管道系统的正常运行和使用寿命。
3.3 在管道保养过程中,应定期检查管道设施,及时发现问题并加以处理。
管道上出现的异样声音和漏水等问题都需要及时处理。
3.4 确保室内管道干燥,避免管道生锈和腐蚀。
茗软室内给水管道安装工程技术交底记录项目名称:XXX室内给水管道安装工程项目地点:XXX施工单位:XXX公司施工日期:XXXX年XX月XX日一、施工准备1.1施工前的准备根据设计图纸和施工方案要求,我们进行了详细的施工准备工作,包括搬运材料、组织施工人员、检查施工设备等。
1.2施工方案的制定在施工前,施工负责人和相关技术人员根据设计图纸和实际情况制定了详细的施工方案,包括管道敷设路线、管道连接方式、阀门和支架的安装位置等。
二、施工过程2.1给水管道敷设根据施工方案,我们首先进行了给水管道的敷设工作。
敷设过程中,我们对管道进行了清洗和消毒处理,确保给水管道的卫生合格。
2.2管道连接给水管道连接采用了焊接和螺纹连接两种方式。
焊接连接使用了电焊机进行焊接,焊接点进行了保温处理。
螺纹连接使用了管螺纹连接件进行连接,连接处进行了密封处理。
2.3阀门和支架安装根据设计图纸和施工方案,我们在管道上安装了相应的阀门和支架。
阀门的安装位置考虑了操作方便和维护便捷的因素,支架的安装位置考虑了管道的承重和稳定性。
2.4管道固定为保证管道的牢固和安全,我们在管道敷设过程中进行了固定处理。
采用了不锈钢管夹和支架进行固定,确保管道的牢固与稳定。
2.5消防设备连接为满足消防要求,我们根据设计要求将给水管道与消防设备进行了连接。
连接方式采用了焊接和螺纹连接。
三、施工质量控制3.1材料质量控制我们在施工前对所使用的管材、阀门、支架等进行了检查,确保其质量符合标准和要求。
3.2施工质量控制在施工过程中,我们严格按照施工方案和操作规范进行施工,确保每个环节都符合施工要求和标准。
3.3施工记录和报验我们对施工过程进行了详细的记录,包括材料的使用情况、施工的技术要点等。
施工完成后,我们将进行施工质量检查,并将相应的记录和报验材料提交相关部门。
四、安全施工措施4.1施工现场安全措施我们在施工现场设置了明显的安全警示标志,划定了安全区域,设置了防护措施,确保施工过程中的安全。

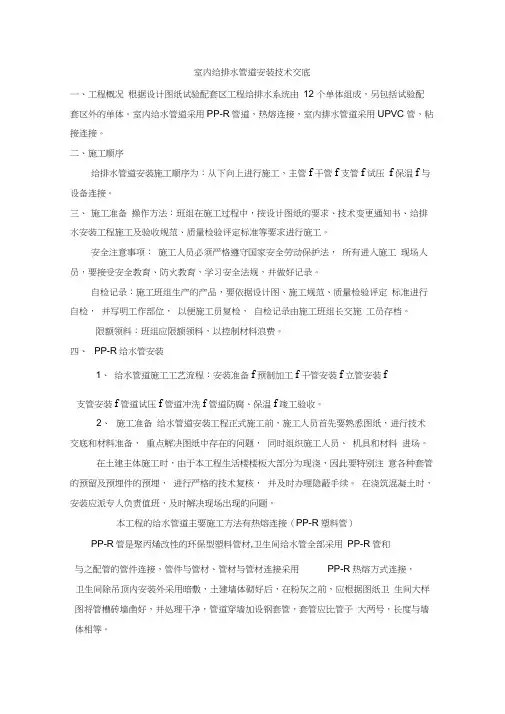

室内给排水管道安装技术交底一、工程概况根据设计图纸试验配套区工程给排水系统由12 个单体组成,另包括试验配套区外的单体。
室内给水管道采用PP-R管道,热熔连接,室内排水管道采用UPVC 管,粘接连接。
二、施工顺序给排水管道安装施工顺序为:从下向上进行施工,主管f干管f支管f试压f保温f与设备连接。
三、施工准备操作方法:班组在施工过程中,按设计图纸的要求、技术变更通知书、给排水安装工程施工及验收规范、质量检验评定标准等要求进行施工。
安全注意事项:施工人员必须严格遵守国家安全劳动保护法,所有进入施工现场人员,要接受安全教育、防火教育,学习安全法规,并做好记录。
自检记录:施工班组生产的产品,要依据设计图、施工规范、质量检验评定标准进行自检,并写明工作部位,以便施工员复检,自检记录由施工班组长交施工员存档。
限额领料:班组应限额领料,以控制材料浪费。
四、PP-R给水管安装1、给水管道施工工艺流程:安装准备f预制加工f干管安装f立管安装f支管安装f管道试压f管道冲洗f管道防腐、保温f竣工验收。
2、施工准备给水管道安装工程正式施工前,施工人员首先要熟悉图纸,进行技术交底和材料准备,重点解决图纸中存在的问题,同时组织施工人员、机具和材料进场。
在土建主体施工时,由于本工程生活楼楼板大部分为现浇,因此要特别注意各种套管的预留及预埋件的预埋,进行严格的技术复核,并及时办理隐蔽手续。
在浇筑混凝土时,安装应派专人负责值班,及时解决现场出现的问题。
本工程的给水管道主要施工方法有热熔连接(PP-R塑料管)PP-R管是聚丙烯改性的环保型塑料管材,卫生间给水管全部采用PP-R管和与之配管的管件连接,管件与管材、管材与管材连接采用PP-R热熔方式连接,卫生间除吊顶内安装外采用暗敷,土建墙体砌好后,在粉灰之前,应根据图纸卫生间大样图将管槽砖墙凿好,并处理干净,管道穿墙加设钢套管,套管应比管子大两号,长度与墙体相等。
3、管材、管件质量要求:管材、管件的颜色应一致,无色泽不均及分解变色线。
SG-0133.2.5冷热水管安装(板下吊装)1、不同材质管道连接,应采用螺纹、法兰管件过度,检修时需拆卸的管件、仪表,应采用带活接头的管件连接。
2、管卡安装,确定安装管线距墙距离,弹线定出管线走向,确定起点、终点、转角点,分支点管卡设置不大于200mπι,其余直线段管卡间距不得超过下表:若提前预埋管卡,预埋阶段在板上弹线,确定管路走向,按上述方式预埋管卡底座,拆模后及时清理管卡底座,做好标记。
2、安装吊卡,按墙梁上预埋套管中心标高确定吊卡安装高度,先确定起点、终点、转角点,分支点管卡高度,直线段挂尼龙线安装吊卡,保证吊卡平直。
采用金属支吊架或管卡时,宜用扁铁制作的鞍型管卡,塑料管与管卡之间应有软材料隔离,一般不得采用圆钢制作的U型管卡。
3、将组装好的管段运抵现场,先逐段安装水平管段,再安装墙体暗敷管段。
4、吊装的给水管安装应保证横平竖直,距边墙间距一致,冷热水管平行间距一致。
5、管道安装要求顺直,双管或多管间距一致,管道安装完后及时固定支架。
6、冷热水管交叉安装时,应在冷水管上采用过桥弯,冷水管过桥弯安装在热水管下方,冷热水管上下平行安装时,应冷水管在下,热水管在上,冷热水水平平行安装时,应冷水管靠墙外,热水管靠墙内,冷热水管在墙体垂直平行安装时,冷水管应安装在右边,热水管安装在左边。
3. 2.6冷热水管安装(墙体明装)1、冷热水管垂直明敷在墙体时,应随安装套入钢套管,安装完后固定管卡。
2、已按规范要求设置钢套管,应核对钢套管位置,确保冷热水管居于套管中,套管与管道之间封堵用微膨胀混凝土和防水油膏封堵。
3、冷热水管接头不得设置在套管内。
4、明装管道应注意管道、管件、阀门距墙位置,特别是阀门距墙应保证净距在20mm〜25mπι,有防结露或保温要求的管道应根据保温层厚度加大距墙净距。
5.3暗装管道封闭5、管道安装完成后,应及时予以隐蔽保护,埋地或墙体上暗埋的管道在垫层或抹灰施工前,吊顶内安装的管道在吊顶封闭前,必须经压力试验合格后方可封闭。
室内给排水技术交底范文一、工程概况。
咱这室内给排水工程啊,就像是给房子做一套精密的水管道网络系统。
从厨房、卫生间到各个用水的角落,这水怎么来、怎么去,都得靠咱精心安排。
这可是关系到以后大家在房子里舒舒服服用水的大事情。
二、施工准备。
# (一)材料要求。
1. 管材管件。
咱用的管材啊,就像战士的武器,得质量过硬。
那些个PVC管,表面得光滑,没有裂缝、砂眼啥的。
就好比你找对象,脸上不能有麻子是不?管件呢,要和管材配套,尺寸啥的都得刚刚好,就像钥匙和锁一样,不然肯定出问题。
对于PP R管,它的管壁厚度得符合标准。
你可别小看这厚度,太薄了就容易爆管,那到时候水漫金山可就麻烦了。
2. 阀门。
阀门这东西啊,就像水的开关卫士。
咱选阀门的时候,要看看密封性好不好。
你想啊,如果阀门关不严,那水就会滴滴答答地流,就像个漏水的水龙头,多浪费啊。
而且还得操作灵活,别到时候想关关不上,想开开不了,那就成了个大麻烦。
# (二)工具准备。
1. 机械工具。
电锤、电焊机这些机械工具,就像是咱的得力助手。
在使用之前,一定要检查好是不是正常工作。
就像你出门前得检查车有没有问题一样。
电锤的钻头要是钝了,那打眼就费劲,就像用钝刀切肉一样,不好使。
电焊机要是出故障了,焊接的地方就不牢固,那管道接口就可能漏水,这可不行。
2. 手动工具。
管钳、扳手这些手动工具,咱得用着顺手。
管钳要能紧紧咬住管材,别一用力就打滑,那就跟你想抓住东西,结果手滑了一样,啥也干不成。
扳手的大小要合适,不能大也不能小,就像穿鞋子,得合脚才行。
三、施工工艺。
# (一)管道安装。
1. 定位放线。
这一步就像给管道规划行军路线一样。
咱们得根据设计图纸,在墙上、地上把管道的走向用墨线标出来。
这线可不能乱画,就像你走路不能乱走一样,得按照规定的路线来。
要是线画歪了,管道安装也就跟着歪了,到时候可能就和其他的设备或者结构发生冲突,那就乱套了。
2. 管道切割。
切割管道的时候啊,就像裁衣服,得切得整齐。
室内给水工程技术交底一、前言室内给水工程是建筑物中不可缺少的一部分,它与我们的日常生活息息相关。
给水管道的故障不仅会影响我们的正常生活,同时也会对建筑物的使用和安全带来影响。
因此,在进行室内给水工程施工之前,必须对技术要求进行详细讲解,使工程人员完全掌握相关技能。
二、工程要求1.施工标准本工程施工应符合国家有关规定,包括《建筑给水排水工程施工及验收规范》(GB 50242-2002),《建筑水的供应和排放设计规范》(GB 50015-2014)等。
2.施工质量要求1.安装管道前,一定要仔细检查管道是否完整。
必须确保管道没有断裂、弯曲或其他损坏,防止安装后漏水。
2.管道的安装要保证水平或按规定坡度设置管道。
管道弯曲部位应符合规格要求,管道与管道连接要牢固,并用塞子或螺母加固。
3.必须注意管道与构件之间的连接,连接处的螺母必须紧固、无松动,以免连接处漏水,损坏隔离层。
4.在地下管线或浅埋管道周围,应设置防潜水、防受压等措施,保护管道不受破坏。
5.在管道穿越不同构造的基础、架空等建筑物时,应做好管道的中心线、孔口的精确定位,管道中心应不偏移、不歪斜。
3.材料要求1.管道:应选择符合规定的、耐腐蚀、优质的钢制或塑料制管道,保证管道强度和使用寿命。
2.附件:除一般规定外,必须使用标准件,配合相应的管道连接。
3.密封材料:应根据管道材质选择相应的密封胶或橡胶环。
三、施工要点1.管道安装管道安装应坚持精心设计、科学施工的原则,确保管道安装牢固、有序、规范,避免管道震颤,产生噪音或破坏。
1.立管的已复线位置应在施工前测定,并按实际情况安装。
2.在墙面或吊顶走道、高处,应设置安全固定措施,防止因管道连接导致管道脱落。
3.管道测量应按图纸规定进行,精确到毫米,在布置过程中要严密核对,必要时加装支撑。
2.坡度要求工程中排污管道应根据实际情况进行合理的坡度设置,定义流速,定位逐级下跌泵站,保证排污顺畅、干净、无闷声、防止堵塞。
户内给水管PPR管安装技术交底分项工程技术交底卡GD***-***** 施工单位建设集团有限公司水电部工程名称XX 地铁前海上盖物业项目分部工程户内给水管道安装工程交底部位9号地块日期20XX年年3 月11日交底内容技术交底内容:根据设计要求,9号地块室内给水、热水系统采用PPR管,公称压力1.0MP,热熔连接户内冷热水支管暗装在建筑找平层内,安装时不得破坏结构层;所有管材施工完成后要做好临时标示位置,便于装修识别。
一、材料要求:1、聚丙烯管材、管件应符合国家标准《冷热水用聚丙烯管道系统》GB/T*****的要求,应具有权威检测机构有效的形式检测报告及生产厂家的质量合格书。
2.管材上应标明原料名称、规格、生产厂名、商标;管件上应标明原料名称、规格和商标,必须与恒大材料模板要求相符。
3.管道采用热熔连接,应采用专用配套的熔接机具。
熔接机具应安全可靠,便于操作,并附有产品合格证书和使用说明书。
管道切割应采用专用剪刀切割。
4.管道井处与水表连接需采用相匹配的专用螺纹接头连接或预留接口至地面要求高度封堵。
5.管材、管件的外观质量应符合下列规定:(1)管材和管件应不透光,其内外壁光滑、平整,壁厚应均匀,无气泡、划痕和影响性能的表面缺陷,色泽一致。
(2)管材端口应平整,且端面应垂直于管材的轴线。
(3)管件应完整,无缺损、无变形,合模缝、浇口应平整、无裂纹。
(4)冷水管、热水管宜有明显标志线。
二、主要机具:1.机械:PPR专用热熔机、电锤、手电钻、电焊机、试压泵等。
2.工具:断管器、管子剪、钢锯、刮刀、手锯、手锤、活扳手。
3.其它:水平尺、线坠、钢卷尺、小线、压力表等。
三、作业条件:1.室内建筑水平线已全部到位,根据建筑水平线(土建结构提供建筑1.0米线)冷热水管道所经路线压槽到位。
4.室内管道穿墙处已留管洞或安装套管,其洞口尺寸、套管规格,坐标、标高正确。
5.管道安装路线已按图纸要求弹线定位。
4. 冷热水管道交叉过桥弯下返弯位置按管道规格已剔凿完成。
水管道工程技术交底3篇【第1篇】室内塑料排水管道工程技术交底卡室内塑料排水管道安装工程技术交底卡施工单位:工程名称:分部工程:交底部位:日期:交底内容:1、范围:本工艺标准适用于民用及一般工业建筑室内生活排水、雨水及有酸碱性的排水管道安装工程。
2、施工准备2.1材料要求:2.1.1管材为硬质聚氯乙烯(upvc)。
所用粘接剂应是同一厂家配套产品,应与卫生洁具连接相适宜,并有产品合格证及说明书。
2.1.2管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致。
直管段挠度不大于l%。
管件造型应规矩、光滑,无毛刺。
承口应有梢度,并与插口配套。
2.1.3其它材料:粘接剂、型钢、圆钢、卡件、螺栓、螺母、肥皂等。
2.2主要机具:2.2.1手电钻、冲击钻、手锯、铣口器、钢刮板、活扳手、手锤、水平尺、套丝板、毛刷、棉布、线坠等。
2.3作业条件:2.3.1埋设管道,应措好槽沟,槽沟要平直,必须有坡度,沟底夯实。
2.3.2暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾。
预留孔洞、预埋件已配合完成。
土建模板已拆除,操作场地清理干净,安装高度超过3.5m应搭好架子。
2.3.3室内明装管道要与结构进度相隔二层的条件下进行安装。
室内地平线应弹好,初装修抹灰工程已完成。
安装场地无障碍物。
3操作工艺3.1工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→闭水试验→通水试验3.2预制加工:根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图。
根据草图量好管道尺寸,进行断管。
断口要平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣出15°角。
粘接前应对承插口先插入试验,不得全部插入,一般为承口的3/4深度。
试插合格后,用棉布将承插口需粘接部位的水分、灰尘擦拭干净。
如有油污需用丙酮除掉。
用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接时将插口稍作转动,以利粘接剂分布均匀,约30s至1min即可粘接牢固。
室内PEX给水管安装技术交底
1. 概述
本文档旨在交底室内PEX给水管的安装技术,确保施工过程安全、可靠。
2. 准备工作
在进行PEX给水管安装之前,需完成以下准备工作:
- 准备所需的PEX管材及配件。
- 确保施工区域已经清理干净,没有障碍物。
- 检查施工区域内是否有地下管道或电缆,确保不会损坏其他设施。
- 准备相关工具,如剪刀、扳手、压力计等。
3. 安装步骤
步骤一:测量并切割PEX管材
根据实际需要,在PEX管材上进行测量,并使用剪刀将其切割为合适的长度。
步骤二:连接PEX管件
使用PEX管件将不同长度的PEX管材连接在一起。
确保连接处牢固、密封。
步骤三:安装支架及固定件
使用合适的支架将PEX管材固定在墙壁或天花板上,确保管道稳固。
步骤四:接入水源及出水口
将PEX管材的一端连接到水源,另一端连接到出水口。
使用正确的连接件和密封材料,确保连接处不漏水。
步骤五:检查及测试
在安装完成后,进行检查并测试PEX管道是否正常工作。
使用压力计检测管道是否有漏水或泄压情况。
4. 安全注意事项
在PEX给水管安装过程中,务必注意以下安全事项:
- 戴好个人防护装备,如手套和护目镜。
- 确保施工区域通风良好。
- 遵循相关安全规范和操作步骤。
- 如遇到无法解决的问题,应及时寻求专业人员的帮助和指导。
以上就是室内PEX给水管安装的技术交底内容。
在安装过程中,务必按照相关规范和步骤进行,确保安全可靠。
一、施工准备(一)作业条件1、地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处巳留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
2、暗装管道应在地沟盖板前或吊顶封闭前进行安装。
3、明装托、吊干管安装必须在安装层的结构顶板完成后进行。
沿管线安装位置的模板及杂物清理干净,托吊卡件均已安装牢固,位置正确。
4、立管安装宜在主体结构完成后进行。
高层建筑在主体结构达到安装条件后,适当插入进行。
每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施。
5、支管安装应在墙体砌筑完毕墙面未装修前进行。
(二)材料要求1、铸铁给水管及管件质量标准应执行YB/T5188、GB3287。
其规格尺寸应符合设计要求,管壁厚度均匀,内外光滑整洁,不得有砂眼、裂纹、毛刺和疙瘩;承插口的内外径及管件应造型规矩,管内外表面的防腐涂层应整洁均匀,附着牢固。
室外给水铸铁管安装多数采用橡胶圈接口,管道与橡胶圈采用同一厂家产品,已经配好橡胶圈。
给水铸铁管件采用自来水公司配套产品。
手锤轻轻敲打,沙沙声说明质量不好,应检查是否有裂缝;用锤击断管壁,断面呈灰色,组织均匀、紧密、细颗粒为合格。
2、镀锌给水管及管件质量标准应执行GB/T3091。
其规格种类应符合设计要求,管内外镀锌均匀,无锈蚀,无毛刺。
管件无偏扣、乱扣、丝扣不全或角度不准等现象。
将几个相同直径的管件串起来,看是否乱扣、偏扣、角度不准,然后试压。
3、消火栓系统管材按设计要求选用,一般采用碳素钢管或无缝钢管,管材不得有弯曲、锈蚀、重皮及凹凸不平等现象。
4、消火栓箱体的规格型号应符合设计图纸要求,箱体表面平整、光洁,无锈蚀、划伤,箱门开启灵活。
箱体方正,箱内配件齐全。
栓阀外形规矩,无裂纹,启闭灵活,关闭严密,密封填料完好。
5、水表的规格应符合设计图纸要求,其中每户使用DN15水表。
热水系统选用符合温度要求的热水表。
表壳铸造规矩,无砂眼、裂纹,表玻璃盖无损坏,铅封完整。
6、阀门的规格型号应符合设计要求,热水系统阀门符合温度要求。
阀体铸造规矩,表面光洁,无裂纹,开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,干管上的阀门全部试压检验,一般阀门抽查10%。
若有不合格的,则抽查20%,还有不合格的,则逐个检验。
7、不得使用国家限制使用和淘汰落后的建材。
以上工程物资都应有产品质量合格证及相关检验报告。
对于国家及北京市有规定的特定设备及材料,如消防、卫生、压力容器,应附有相应资质等级检验单位提供的检验报告;如安全阀、减压阀的调试报告,给水管道材料卫生检验报告,卫生器具环保检测报告,水表和热量表应经校准检定合格,有计量检定证书。
(三)主要机具1、机械:套丝机,砂轮锯、台钻、调速电锤、手电钻、电焊机、电动或手动试压泵等。
2、工具:套丝扳、管钳、台钳、压力钳、钢锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器、射钉枪、倒链、电气焊等工具。
3、其他:水平尺、线坠、钢卷尺、小线、压力表等。
二、质量要求质量要求符合《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)的规定。
三、工艺流程安装准备→预制加工→干管安装→立管安装→支管、消火栓安装→管道试压→管道防腐和保温→管道冲洗→通水试验四、操作工艺(一)安装准备认真熟悉图纸,参看土建结构图、装修建筑图、有关设备专业图,核对各种管道的坐标标高是否有交叉,管道排列所占空间是否合理。
有问题及时与设计和有关人员研究解决,办理变更洽商记录。
根据施工方案确定的施工方法做好准备工作。
(二)预制加工按设计图纸画出管道分路、管径、预留管日、阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的标准尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对,按管段分组编号)。
镀锌给水管道安装尽量预制。
在地面预制,调直后在接口处做好标记,编号码放。
立管预制时不编号,经调直只套一头丝扣,其长度比实际尺寸长20~30mm,顺序安装时可保证立管甩口位置标高的准确性。
(三)干管安装1、给水铸铁管道安装在干管安装前清扫管膛,将承口内侧插口外侧端头的沥青除掉,承口朝来水方向顺序排列,连接的对口问隙不小于3mm。
找平找正找直后,将管道固定。
管道拐弯和始端处应支撑顶牢,防止捻口时轴向移动,所有管口随时封堵。
捻麻时先清除承口内的污物,将油麻绳拧成麻花状,用麻钎捻入承口内,捻两圈以上,约为承口深度的三分之一,使承口周围间隙保持均匀,将油麻捻后进行捻灰,水泥用32.5级以上加水拌匀(水灰比为l:9),用捻凿将灰填入承口,随填随捣,填满后用手锤打实,直至将承口打满,灰口表面有光泽。
承口捻完后应进行养护,用湿土覆盖或用麻绳缠住接口定时浇水养护,一般养护2~5天。
冬季采取防冻措施。
青铅接口一般用在管道抢修或室外管线的临时接口,优点是不用养护,当时接完管道就可以通水。
其做法是在承口油麻打实后,用定型卡箍.或包有胶泥的麻绳紧贴承口,缝隙用胶泥抹严,用化铅锅加热铅锭至500℃左右(液面呈紫红颜色),将熔铅缓慢灌入承口内,使空气排出。
对于大管径管道灌铅速度可适当加快,防止熔铅中途凝固。
每个铅口一次灌满,凝固后立即拆除卡箍或泥模,用捻凿将铅口打实(铅接口也可采用捻铅条的方式)。
注意管子接口一定无积水,防止灌铅时发生铅爆炸,操作人员应戴墨镜、手套、铅锅的把应长一点。
水平管一般用三角带临时制作卡箍。
室外工程经常采用胶圈接口,承插接口的环行间隙10mm(管径在75~200mm)允许偏差+3、~2mm,沿曲线铺设,每个接口允许2°转角。
2、给水镀锌管的安装水平干管安装与墙、柱表面的距离:安装时一般从总进入口开始操作,设计要求沥青防腐或加强防腐时,应在预制后、安装前做防腐。
入户管应有2‰坡度,坡向水表井。
把预制完的管道运到安装部位按编号依次排开。
安装前清扫管膛,丝扣连接管道抹上铅油缠好麻,用管钳按编号依次上紧,丝扣外露2至3扣,安装后找直找正,复核甩囗的位置、方向及变径无误。
清出麻头,所有管口要加好临时丝堵。
热水管道的穿墙处均按设计要求加套管及固定支架,安装伸缩器按规定做预拉伸,待管道固定卡件安装完毕后,除去预拉伸的支撑物,调整好坡度,翻身处高点要有放风,底点有泄水装置。
埋地干管在回填土前进行预检、单项强度试压、评定,并做隐蔽验收,填写隐检记录。
埋地干管不得有活接头,埋地管道回填土时,采取保护措施。
(四)立管安装如果有保温,管道净距还应加保温量。
室内立管净距,还应根据实际情况处理。
比如:l~2层立管为DN50;3~4层为DN40;5~6层为DN25;7层为DN20;DN50采用最小净距;7层DN20适当加大净距到30mm,利用立管垂直度允许偏差调整立管。
冷热水立管中心间距不小于80mm,热水管安装在面向的左侧。
2、立管明装:每层从上至下统一吊线安装卡件,将预制好的立管按编号分层排开,顺序安装,对好调直时的印记,丝扣外露2至3扣,清除麻头,校核预留甩囗的高度、方向是否正确。
外露丝扣和镀锌层破损处刷防锈漆。
支管甩口处均加临时丝堵。
立管截门安装朝向应便于操作和维修。
安装后用线坠吊直找正,配合土建堵好楼板洞。
3、立管暗装:竖井内立管安装的卡件宜在管井口设置型钢,上下统一吊线安装卡件。
安在墙内的立管应在结构施工中预留管槽,立管安装后吊直找正,用卡件固定。
支管的甩口应露明并加临时丝堵。
4、热水立管:按设计要求加好套管。
立管与导管连接要采用2个弯头。
立管长度达15m时要采用3个弯头。
立管如有伸缩器安装同干管。
首层立管距地面50cm应加闸阀。
给水立管变径不得使用补心,应使用变径管箍,其安装位置距三通分流处200mm。
给水管与横干管连接处应设置支墩或吊架防止立管下沉和安装尺寸不准。
首层给水立管设套管,高层住宅给水立管穿楼板亦设套管。
多层住宅在首层设套管应加设立管卡架,主要考虑一层阀门维修方便。
其他层不设穿楼板套管,给水立管不大于DN25使用单管卡固定,大于DN25立管可不设立管卡架。
高层住宅给水立管从顶层楼板穿下时设套管,其他层不设套管但设落地卡架,抹水泥墩台。
不大于DN25使用单管卡固定。
设落地卡架应及时办理隐检。
(五)支管安装1、支管明装:将预制好的支管从立管甩口依次逐段进行安装,根据管道长度适当加好临时固定卡,核定不同卫生器具的冷热水预留口高度、位置是否正确、找平找正后栽支管卡件,去掉临时固定卡,上临时丝堵。
支管如装有水表先装上连接管,试压后在交工前拆下连接管,安装水表。
支管距墙净距20~25mm,有防结露要求的管道适当加大距墙净距。
冷热水支管水平安装时热水在上,间距为100~150mm。
厨房、卫生间的给水支管安装所在的墙面如有贴砖,应先由土建划出排砖位置。
安装临时卡架,临时固定,待土建贴砖到相应位置时预留几块砖,画十字线保证卡架在瓷砖缝上。
支管水平安装时采用角钢托架L25×3,镀锌U形卡固定。
2、支管暗装:确定支管高度后画线定位,剔除管槽,将预制好的支管敷在槽内,找平找正定位后用勾钉固定。
卫生器具的冷热水预留口要做在明处,加丝堵(最好是100mm长短管一头砸瘪封死一头套扣)。
暗装管道变径不得使用补心变径,应使用大小头变径,暗装管道不得有油任、法兰等活接头。
3、热水支管:热水支管穿墙处按规范要求做好套管。
热水支管应做在冷水支管上方,支管预留口位置应为左热右冷。
其余安装方法同冷水支管。
4、水表安装:室内水表外壳距墙l~3cm,水表前后直线管段如超过30cm,应煨弯,沿墙敷设。
5、消火栓及支管安装:箱体应符合设计要求,支管要以栓阀的坐标、标高定位甩口,栓口朝外,离地1.1m。
核定后再稳固消火栓箱,箱体找正稳固后再安装栓阀,栓阀侧装在箱体内时应在箱门开启的一侧,箱门开启应灵活。
箱体稳固在轻质隔墙上,应有加固措施。
6、自动喷洒消防系统的控制信号阀前,应设阀门,其后不应安装其他用水设备。
常见的质量通病有:水表距墙内表面过近或过大;水表前后直线管段长度不符合要求。
消火栓箱洞上部未设置过梁造成箱体变形箱门开启不灵;消火栓位置与门开启方向错误,栓口方向错误,栓口不能朝外导致消防水龙带打折影响出水量;安装好的箱体漆皮破坏严重。
水表和消火栓安装后应及时保护。
(六)管道试压铺设、暗装、保温的给水管道在隐蔽前进行单项水压试验。
管道系统安装完成进行综合水压试验。
水压试验时放净空气,充满水对试压管道进行外观检查,检查管壁及接口有无渗漏,若有,返修;若无,则开始加压,当压力升到试验压力时停止加压(试验压力为工作压力的1.5倍且不小于0.6MPa不大于l.OMPa,若图纸上未标注工作压力则需向设计问明)。
单项试压:从压力表上读出10分钟压力降,若大于0.02MPa则返修,若不大于0.02MPa,则降至工作压力后进行外观检查.无渗漏为合格。
