打桩及基础垫层-工程量计算规则一、打桩1、打预制钢筋砼桩的体积,按设计桩长(包括桩尖,不扣除桩尖虚体积)乘以桩截面面积以立方米计算:管桩的空心体积应扣除,管桩的空心部分设计要求灌注砼或其他填充材料时,应另行计算。
2、接桩:按每个接头计算。
3、送桩:以送桩长度(自桩顶面至自然地坪另加500mm)乘桩截面面积以立方米计算。
4、打孔沉管、夯扩灌注桩:(1)灌注砼、砂、碎石桩使用活瓣桩尖时,单打、复打桩体积均按设计桩长(包括桩尖)另加250mm(设计有规定,按设计要求)乘以标准管外径以立方米计算。
使用预制钢筋砼桩尖时,单打、复打桩体积均按设计桩长(不包括预制桩尖)另加250mm乘以标准管外径以立方米计算。
(2)打孔、沉管灌注桩空沉管部分,按空沉管的实体积计算。
(3)夯扩桩体积分别按每次设计夯扩前投料长度(不包括预制桩尖)乘以标准管内径体积计算,最后管内灌注砼按设计桩长另加250mm乘以标准管外径体积计算。
(4)打孔灌注桩、夯扩桩使用预制钢筋砼桩尖的,桩尖个数另列项目计算,单打、复打的桩尖按单打、复打次数之和计算(每只桩尖30元)。
5、泥浆护壁钻孔灌注桩:(1)钻土孔与钻岩石孔工程量应分别计算。
土与岩石地层分类详见附表。
钻土孔自自然地面至岩石表面之深度乘设计桩截面积以立方米计算:钻岩石孔以入岩深度乘桩截面面积以立方米计算。
(2)砼灌入量以设计桩长(含桩尖长)另加一个直径(设计有规定的,按设计要求)乘桩截面积以立方米计算:地下室基础超灌高度按现场具体情况另行计算。
(3)泥浆外运的体积等于钻孔的体积以立方米计算。
6、凿灌注砼桩头按立方米计算,凿、截断预制方(管)桩均以根计算。
7、深层搅拌桩、粉喷桩加固地基,按设计长度另加500mm(设计有规定,按设计要求)乘以设计截面积以立方米计算(双轴的工程量不得重复计算),群桩间的搭接不扣除。
8、人工挖孔灌注砼桩中挖井坑土、挖井坑岩石、砖砌井壁、砼井壁、井壁内灌注砼均按图示尺寸以立方米计算。
第1篇一、施工准备1. 设计审查:在施工前,需要对设计图纸进行严格审查,确保其符合相关规范和标准。
2. 施工组织设计:编制详细的施工组织设计,明确施工方案、进度安排、资源配置等。
3. 施工现场准备:包括场地平整、排水、道路、临时设施等。
4. 材料设备准备:根据设计要求,准备所需的各种建筑材料和施工设备。
二、基础开挖与支护1. 开挖:根据设计要求,进行基坑(槽)的开挖,注意保持坑壁稳定,防止坍塌。
2. 支护:针对不同的地质条件和开挖深度,采取相应的支护措施,如土钉墙、锚杆支护、支撑等。
3. 排水:在开挖过程中,应及时进行排水,防止积水影响施工。
三、地基处理1. 地基勘察:对地基进行勘察,了解地质情况,为地基处理提供依据。
2. 地基处理:根据勘察结果,采取相应的地基处理措施,如换填、压实、加固等。
四、基础施工1. 浇筑垫层:在基底处理完成后,浇筑垫层,确保基础与地基之间的良好接触。
2. 钢筋绑扎:根据设计要求,绑扎钢筋,确保钢筋间距、保护层厚度等符合规范。
3. 模板支设:根据设计要求,支设模板,确保模板的稳定性、刚度、精度等。
4. 混凝土浇筑:浇筑混凝土,注意控制浇筑速度、振捣密实等。
5. 养护:混凝土浇筑完成后,进行养护,确保混凝土强度和耐久性。
五、施工质量控制1. 材料检验:对施工材料进行严格检验,确保其质量符合要求。
2. 施工过程控制:在施工过程中,对施工质量进行实时监控,发现问题及时整改。
3. 验收:施工完成后,进行验收,确保工程质量符合设计要求。
六、施工安全与环保1. 施工安全:严格执行安全操作规程,加强施工现场安全管理,防止安全事故发生。
2. 环保:在施工过程中,采取措施减少环境污染,如噪声、粉尘、废水等。
总之,基础工程施工是建筑工程中不可或缺的一个环节,其质量直接影响到整个建筑物的稳定性和使用寿命。
因此,在施工过程中,必须严格按照规范和标准进行操作,确保工程质量,为后续施工奠定坚实基础。
房建基础工程施工顺序房屋建筑工程的基础工程施工是整个建筑过程中至关重要的一环,它直接关系到建筑物的稳定性和使用寿命。
基础工程施工顺序的科学合理性对于确保工程质量、提高工程效率以及降低工程成本具有重要意义。
本文将从房建基础工程的施工顺序及其重要性等方面进行详细阐述。
一、桩基施工桩基施工是房建基础工程的首个环节,其主要目的是为了改善地基的承载能力,保证建筑物的稳定性和安全性。
桩基施工包括桩基设计、桩基材料准备、桩基打桩、桩基质量检测等步骤。
在桩基施工过程中,应根据地质条件、建筑物用途、荷载要求等因素合理选择桩基类型,确保桩基施工质量。
二、地基处理地基处理是在桩基施工完成后进行的,其主要目的是进一步改善地基的性能,提高地基的承载能力和稳定性。
地基处理方法包括地基换填、地基加固、地基排水等。
地基处理应根据地质条件、建筑物用途、荷载要求等因素合理选择处理方法,确保地基处理效果。
三、基础垫层施工基础垫层施工是在地基处理完成后进行的,其主要目的是为了保证基础的稳定性和水平度。
基础垫层施工包括垫层材料的选择、垫层的铺设、垫层的平整等步骤。
在基础垫层施工过程中,应严格按照设计要求进行施工,确保基础垫层的质量。
四、基础主体施工基础主体施工是房建基础工程的核心环节,主要包括基础墙体施工、基础梁施工、基础板施工等。
基础主体施工应根据设计要求、施工规范和现场实际情况合理组织施工顺序,确保基础主体结构的稳定性和安全性。
五、防水施工防水施工是房建基础工程的重要环节,其主要目的是为了防止地下水和雨水对基础的侵蚀,保证建筑物的稳定性和使用寿命。
防水施工包括防水材料的选择、防水层施工、防水节点处理等。
在防水施工过程中,应严格按照设计要求和施工规范进行施工,确保防水效果。
六、回填土施工回填土施工是房建基础工程的最后一个环节,其主要目的是为了恢复地面地貌,便于后续施工。
回填土施工应根据设计要求、施工规范和现场实际情况合理选择回填土材料和施工方法,确保回填土的稳定性和密实度。
作者:旧在几作品编号:2254487796631145587263GF24000022时间:2020.12.13第一章土、石方工程说明一、人工土、石方1.土壤及岩石的划分见下表。
土壤分类表岩石分类表2.土、石方的体积除定额中另有规定外,均按天然密实体积(自然方)计算。
3.挖土深度以设计室外标高为起点,如实际自然地面标高与设计地面标高不同,工程量在竣工结算时调整。
4.干土与湿土的划分应以地质勘察资料为准,无资料时以地下常水位为准:常水位以上为干土,常水位以下为湿土。
采用人工降低地下水位时,干、湿土的划分仍以常水位为准。
5.运余松土或挖堆积期在一年以内的堆积土,除按运土方定额执行外,另增加挖一类土的定额项目(工程量按实方计算,若为虚方按工程量计算规则的折算方法折算成实方)。
取自然土回填时,按土壤类别执行挖土定额。
6.支挡土板不分密撑、疏撑,均按定额执行,实际施工中材料不同均不调整。
7.桩间挖土按打桩后坑内挖土相应定额执行。
桩间挖土,指桩(不分材质和成桩方式)顶设计标高以下及桩顶设计标高以上0.50m范围内的挖土。

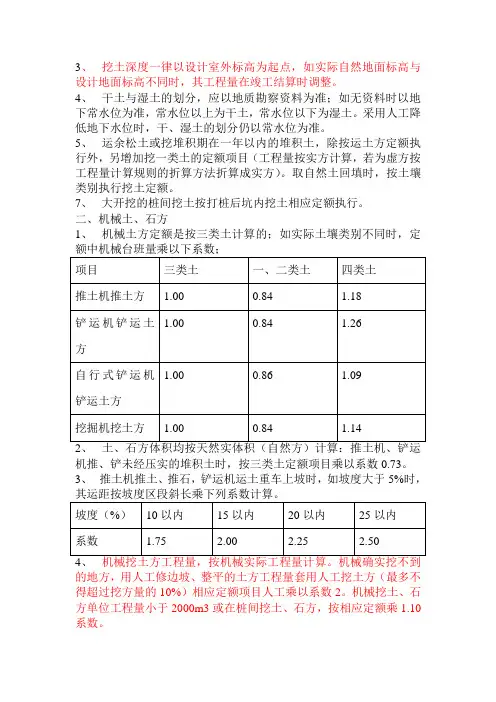

二、机械土、石方1.定额中机械土方按三类土取定。
如实际土壤类别不同,定额中机械台班量乘以下表中的系数:土壤系数表2.土、石方体积均按天然实体积(自然方)计算;推土机、铲运机推、铲未经压实的堆积土,按三类土定额项目乘以系数0.73。
3.推土机推土、石,铲运机运土重车上坡时,如坡度大于5%,运距按坡度区段斜长乘以下表中的系数:坡度系数表4.机械挖土方工程量,按机械实际完成工程量计算。
机械确实挖不到的地方,用人工修边坡、整平的土方工程量按人工挖一般土方定额(最多不得超过挖方量的10%),人工乘以系数2。
机械挖土、石方单位工程量小于2000m3或在桩间挖土、石方,按相应定额乘以系数1.10。
5.机械挖土均以天然湿度土壤为准,含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时另行计算。
第1篇一、工程概况本工程为XX建设项目,位于XX市XX区XX街道,占地面积XX平方米。
基础形式为桩基础,桩型采用预应力混凝土管桩。
工程总建筑面积XX平方米,基础埋深XX 米,基础承台、地梁、底板混凝土强度等级为C35,框架柱混凝土强度等级为C45,管桩灌芯砼为微膨胀C40混凝土,基础垫层为100厚C15素砼。
二、施工准备1. 施工图纸及技术资料:熟悉施工图纸,了解工程特点及施工要求,收集相关技术资料,确保施工质量。
2. 施工机械及设备:配置钻机、打桩机、吊车、运输车辆、混凝土搅拌站等施工机械及设备。
3. 施工人员:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。
4. 材料准备:提前采购管桩、混凝土、钢筋、水泥等施工材料,确保材料质量符合设计要求。
三、施工工艺及流程1. 施工工艺:本工程采用预制预应力混凝土管桩基础,施工工艺如下:(1)桩基定位:根据设计图纸,确定桩基位置,做好标记。
(2)桩基打设:采用打桩机将管桩打入地基,确保桩基垂直度、桩位偏差符合设计要求。
(3)桩基连接:将桩基与承台、地梁、底板进行连接,确保连接牢固。
(4)混凝土浇筑:对承台、地梁、底板进行混凝土浇筑,确保混凝土强度符合设计要求。
2. 施工流程:(1)桩基定位:根据设计图纸,确定桩基位置,做好标记。
(2)桩基打设:采用打桩机将管桩打入地基,确保桩基垂直度、桩位偏差符合设计要求。
(3)桩基连接:将桩基与承台、地梁、底板进行连接,确保连接牢固。
(4)混凝土浇筑:对承台、地梁、底板进行混凝土浇筑,确保混凝土强度符合设计要求。
(5)养护:对浇筑完成的混凝土进行养护,确保混凝土强度达到设计要求。
四、质量控制措施1. 材料质量:严格按照设计要求采购施工材料,确保材料质量符合设计要求。
2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。
3. 施工过程:加强施工过程中的质量控制,做好各项记录。
4. 检测与验收:按照设计要求,对施工过程进行检测与验收,确保工程质量。
建筑劳动定额电子版一、土石方工程1 人工挖土m3 3.66 挖土、抛土或装筐、修整底边2 配合机械挖土1000m3 55.00 包括人工修边坡、整平3 地面回填土松填m3 0.60 包括5m内取土、碎土、找平4 地面回填土夯填m3 1.56 包括5m内取土、碎土、找平、泼水、夯实(两遍为准)5 基(槽)坑回填土松填m3 0.96 包括5m内取土、碎土、找平6 基(槽)坑回填土夯填m3 1.68 包括5m内取土、碎土、找平、泼水、夯实(两遍为准)二、打桩及基础垫层1 人工凿灌注砼桩头m3 16.98 准备工具、划线、凿桩头砼、露出钢筋、清除碎碴、运出坑1m外2 人工凿预制方(管)桩头10根21.84 同上3 碎石干铺垫层m3 3.60 铺设垫层、找平、夯实4 碎砖干铺垫层m3 3.42 同上5 碎石和砂垫层电动夯实机m3 4.20 同上6 砼无筋垫层m3 8.22 砼搅拌、购入商品砼、泵送、非泵送、铺设、捣固三、砌筑工程1、清理地槽、递砖、调制砂浆、砌砖。
2、砌砖过梁、砌平拱、模板制作、安装、拆除3、安放预制过梁板、垫块、木砖。
1 标准砖直形砖基础m3 6.842 标准砖圆、弧形砖基础m3 8.043 加气砼砌块(600×240×150)m3 5.404 硅酸盐空心砌块(390×190×190)m3 6.665 标准砖1/2砖外墙m3 9.546 混合砂浆标准砖1砖外墙m3 8.287 混合砂浆标准砖1砖弧形外墙m3 9.488 标准砖1/2砖内墙m3 9.189 标准砖1砖内墙m3 7.5610 标准砖1砖弧形内墙m3 8.7011 墙基防潮层防水砂浆10m2 4.08 搅拌、运输、浇捣、抹面、养护12 墙基防潮层防水砼6cm厚10m2 5.34 搅拌、运输、浇捣、抹面、养护13 八五多孔砖1砖墙m3 7.5014 八五多孔砖/2砖墙m3 8.9015 八五多孔砖1砖弧形墙m3 8.6516 八五多孔砖1/2砖弧形墙m3 10.1917 八五砖砖基础m3 7.8618 八五砖圆弧形砖基础m3 8.7019 八五砖1砖外墙m3 9.1820 八五砖1 1/2砖外墙m3 8.7621 八五砖1砖弧形外墙m3 10.5622 八五砖1 1/2砖弧形外墙m3 10.0223 八五砖1/2砖外墙m3 10.5624 八五砖1/2砖弧形外墙m3 12.1825 八五砖1/2砖内墙m3 10.2026 八五砖1砖内墙m3 8.4027 八五砖围墙m3 9.3628 八五砖砌砖台阶(水平投影面积)10m2 28.2029 八五砖地沟m3 7.6830 小型砌体m3 14.16四、钢筋工程包括钢筋除锈、制作、绑扎、安装,将钢筋弯曲、焊接、固定,并做好落手清工作。
第一章土、石方工程说明一、人工土、石方1.土壤及岩石的划分见下表。
土壤分类表岩石分类表2.土、石方的体积除定额中另有规定外,均按天然密实体积(自然方)计算。
3.挖土深度以设计室外标高为起点,如实际自然地面标高与设计地面标高不同,工程量在竣工结算时调整。
4.干土与湿土的划分应以地质勘察资料为准,无资料时以地下常水位为准:常水位以上为干土,常水位以下为湿土。
采用人工降低地下水位时,干、湿土的划分仍以常水位为准。
5.运余松土或挖堆积期在一年以内的堆积土,除按运土方定额执行外,另增加挖一类土的定额项目(工程量按实方计算,若为虚方按工程量计算规则的折算方法折算成实方)。
取自然土回填时,按土壤类别执行挖土定额。
6.支挡土板不分密撑、疏撑,均按定额执行,实际施工中材料不同均不调整。
7.桩间挖土按打桩后坑内挖土相应定额执行。
桩间挖土,指桩(不分材质和成桩方式)顶设计标高以下及桩顶设计标高以上0.50m范围内的挖土。
二、机械土、石方1.定额中机械土方按三类土取定。
如实际土壤类别不同,定额中机械台班量乘以下表中的系数:土壤系数表2.土、石方体积均按天然实体积(自然方)计算;推土机、铲运机推、铲未经压实的堆积土,按三类土定额项目乘以系数0.73。
3.推土机推土、石,铲运机运土重车上坡时,如坡度大于5%,运距按坡度区段斜长乘以下表中的系数:坡度系数表4.机械挖土方工程量,按机械实际完成工程量计算。
机械确实挖不到的地方,用人工修边坡、整平的土方工程量按人工挖一般土方定额(最多不得超过挖方量的10%),人工乘以系数2。
机械挖土、石方单位工程量小于2000m3或在桩间挖土、石方,按相应定额乘以系数1.10。
5.机械挖土均以天然湿度土壤为准,含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时另行计算。
6.支撑下挖土定额适用于有横支撑的深基坑开挖。
7.本定额自卸汽车运土,对道路的类别及自卸汽车吨位已分别进行综合计算。
一、填空题1.根据《计价表》计算规则,土方工程中挖土的深度是自设计室外地坪至图示基础垫层底面的尺寸。
2.投标报价时钢筋工程量计算方法有按含钢量计算和抽筋计算两种。
3.全部使用国有资金或国有资金投资为主的工程和其他采用工程量清单计价工程应执行《建设工程工程量清单计价规范》。
4.总报价不变的情况下,投标人有意提高部分项目单价,并降低另外部分项目单价的报价方法称为不平衡报价。
5.建筑与装饰工程计价表综合单价中的管理费是以三类工程的标准列入子目,其计算基础是人工费价+机械费。
6.封闭的凸阳台应按其水平投影面积的一半计算建筑面积。
7.计价表规定:土、石方挖方体积应按天然实体积(自然方)计算。
8.石墙基础与墙身的划分,外墙应以设计室外地坪,内墙以设计室内地坪为界。
以下为基础,以上为墙身。
9.《计价规范》中规定的四统一是指统一编码、统一名称、统一计量单位、统一工程量计算规则。
10.计算砼套管成孔灌注桩施工工程量时,长度应为设计桩长加0.25m ,截面积应按桩管外径计算。
11.块料台阶面层的清单工程量计算规则是水平投影面积,施工工程量计算规则是展开面积。
12.劳动定额有时间定额和产量定额两种形式,二者的关系互为倒数。
13.工程量清单由分部分项工程量清单、措施项目清单、其他项目清单三部分组成。
14.定额是指在正常生产条件下生产单位和各建筑产品所需消耗的资源数量标准。
15.清单计价综合单价中除了人工费、材料费和机械费以外,还应包括管理费和利润。
16.控制施工图预算的是设计概算。
17.清单计价条件下,深基础土方属于分部分项工程费,土方开挖过程中的基坑支护属于措施项目费。
20.按江苏省计价表的规定:建筑与装饰工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金五部分组成。
21.采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。
22.分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。
6。
建筑工程清单计价6。
1 建筑工程计价表《计价表》中的综合单价由人工费、材料费、机械费、管理费、利润等五项费用组成.一般建筑工程、单独打桩与制作兼打桩项目的管理费和利润,已按三类工程标准计入综合单价内,一、二类工程和单独装饰工程、大型土石方工程等应根据《江苏省建筑与装饰工程费用计算规则》的规定,对管理费和利润进行调整后计入综合单价内。
6。
1。
1 土石方工程计价1)土石方工程计价表应用要点(1)土方工程套用定额规定:挖填土方厚度在±300mm以内及找平为平整场地;沟槽底宽在3m以内,沟槽底长大于3倍沟槽底宽的为挖地槽、地沟;基坑底面积在20m2以内的为挖基坑;以上范围之外的均为挖土方。
(2)《计价表》土石方工程中未包括地下水位以下的施工排水费用,如需要排水,应根据施工组织设计规定,在措施项目中计算排水费用。
(3)人工挖地槽、地坑、土方根据土壤类别套用相应定额,人工挖地槽、地坑、土方在城市市区或效区一般按三类土定额执行.(4)利用挖出土回填或余土外运时,堆积期在一年以内的土,除按运土方定额执行外,还要计算挖一类土的定额项目。
回填土取自然土时,按土壤类别执行挖土定额.(5)机械挖土方定额是按三类土计算的,如实际土壤类别不同时,定额中机械台班量按下表(表6。
1.1)的系数调整。
表6。
1。
1 机械挖土方机械台班量系数调整表(6)机械挖土方工程量,按机械实际完成工程量计算.机械挖不到的地方,人工修边坡,整平的土方工程量套用人工挖土方相应定额项目,其中人工乘以系数2。
(人工挖土方的量不得超过挖土方总量的10%)(7)定额中自卸汽车运土,对道路的类别及自卸汽车的吨位已综合计算,套定额时只要根据运土距离选择相应项目.(8)自卸汽车运土定额是按正铲挖掘机挖土装车考虑的,如系反铲挖掘机挖土装车,则自卸汽车运土台班量乘系数1.1。
2)土石方工程计价举例[例6.1]某单位传达室基础平面图及基础详图见图3。
1。
