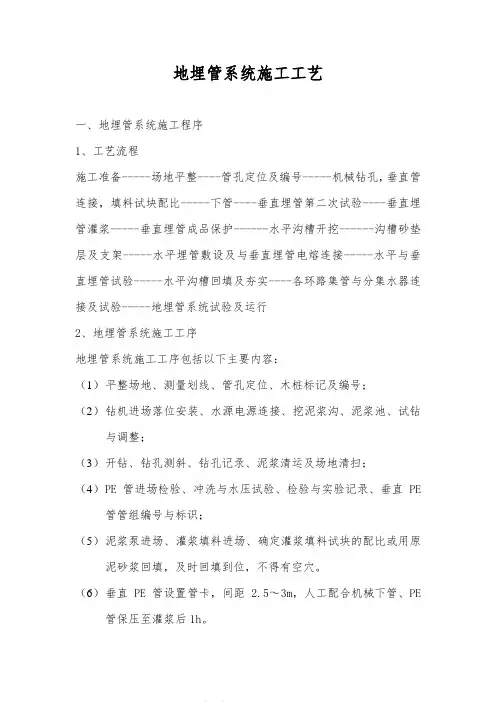

地埋管施工工艺

  • 格式:doc
  • 大小:2.85 MB
  • 文档页数:6

施工工艺简介
垂直埋管
1.施工准备
根据埋管设计及项目实际情况,
在进行换热孔施工前应对施工现场进行
实地勘测,以便合理配备施工设备和人
员。

施工场地用水、用电和用地及其它临时
设施等保证均能满足正常施工需要。

2.定位放线
平整地面后即可对钻孔进行定
位放线,首先应在地埋管系统井位图上对
钻孔的纵横向逐一进行排列编号。

3.竖立钻机
在竖立钻机之前在已确定的打孔位置进行
探沟的开挖,一般开挖深度1.5m—2m。

根据就近施工且钻机间不相互干扰、减少
设备远距离调动、就近利用泥浆坑的原则
布置钻机。

4.钻孔
正循环回转钻井工艺。

在钻机驱动钻具
回转钻井的同时,利用泵将泥浆、水或空
气从钻杆中心孔压入孔底并冲洗。

泥浆、
水或空气携带切屑沿钻杆与孔壁之间的
外环状空间上升,从孔口流向沉淀池,形
成正循环回转钻井。

5. 下管
PE管运到现场卸车前,应由质检员查
验管材合格证、规格型号,并抽检管径
大小、壁厚及外观。

下管前必须对换热
管按设计要求进行水压试验。

在试验压
力下,稳压至少15min,稳压后压力降
不超过3%,且无渗漏现象,即为合格。

下管到位后地面上需保留1.5m左右的换
热管,将换热管进行固定。

6.试压
试压下管时,换热管内需充满水并保持0.5
—0.6MPa的压力,必须保证PE管不扭曲、
变形。

防止下管过程中损坏管道,如果遇有
障碍和不顺畅现象,应及时查明原因。

7.回填
•回填的方式一般有三种:反浆回填、人工回填、原浆回填。

回填过程中换热管需保
持一定的压力,并时刻注意压力变化
水平埋管
1.管沟开挖
首先根据管沟开挖图进行管沟的定位放
线。

开挖前,必须对开挖区域内埋设的市政管
网、通讯电缆等管线进行准确标注,防止
开挖时发生事故,造成不必要的经济损
失。

管沟开挖的深度要求,一般应保证水平埋
管的深度在冻土层以下0.6m,且距地面不
小于1.5m。

2.基层处理
机械开挖时沟底需预留10cm—20cm的土层
采用人工清理,以保证底部的平整。

清理完成后沟槽底部应进行人工夯实并铺
设10~15cm的细砂或细粘土垫层。

3.管道连接
管道安装前,需对所有地埋管换热器按照
设计规范要求进行水压试验,试验合格
后,方可进行水平管连接。

铺设管道前必
须检验管沟的宽度、深度和坡度是否符合
设计要求。

沟槽底部垫层(10~15cm厚细
砂垫层)是否已按设计和施工要求铺设。

4.压力试验
垂直地埋管换热器与环路集管装配完成后,回填前应进行第二次水压试验。

在试验压力下,稳压至少30min,稳压后压力降不应大于3%,且无渗露现象。

试压合格后继续将系统密封、保压。

5.阀门安装
阀门到场后,必须经压力试验合格后
方可进行安装,试验压力应为公称压
力的1.5倍。

阀门安装时和管道保持平齐,注意朝
向,防止装反。

安装完毕,及时做好保护,防止损
坏。

6.管沟回填
水平地埋管施工全部完毕经检验合
格,并确认地埋管无渗漏后,方可回
填管沟。

回填之前应进行第三次水压试验,在
试验压力下,稳压至少2小时,稳压
后压力降不超过3%,且无渗漏现
象,即为合格。

还必须按照设计或规
范要求调整水平管的间距和平整度。

7检查井砌筑
对于较大系统,当室外埋管采用分
区时,经常会在室外设置检查井,
检查井的做法应按照设计或标准图
集进行。

8.地下换热器系统冲洗、试压
总分集水器管道连接到热泵机房,所有管道系统连接安装完毕后,进行系统注水冲洗、排气,直至出入水口的流量、清澈度都基本一致,并不再有气泡产生,必要时可用水泵进行。

地埋管系统管道全部安装完毕,冲洗、排气及回填完成后,进行第四次水压试验,在试验压力下稳压12小时,稳压后压力降不应大于3%,合格后报监理验收。

在管道系统最高点处加自动排气阀,最低点处设手动泄水阀。

9.系统调试,验收。

调试完成后,等待机房施工完成并总系统调试完成后即可正常使用
施工工艺小结
• 1)地埋管系统属于永久性隐蔽工程,每道工序都必须严格把关。

• 2)开工前详细了解埋管区域内地下管线情况
• 3)控制钻孔及下管的质量和深度
• 4)严格把控四次水压试验的质量
• 5)管道连接尽量减少接口和弯头,注意满水保压回填
• 6)回填料及回填质量的控制。
