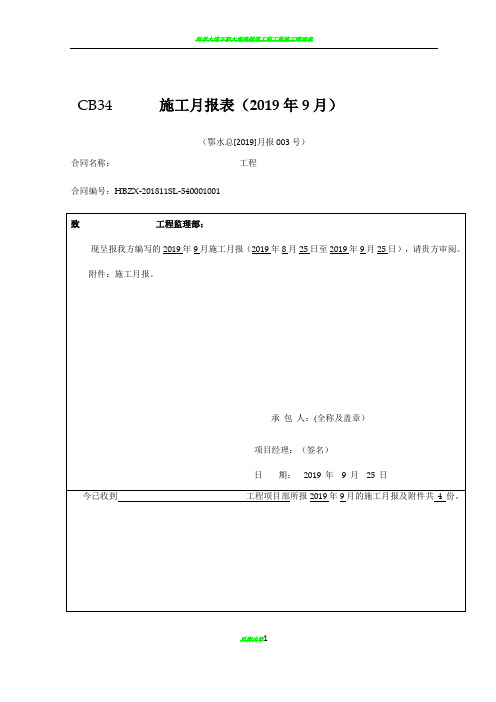

CB34 施工月报表(2019年9月)(鄂水总[2019]月报003号)合同名称:工程合同编号:HBZX-201811SL-540001001本表一式份,每月日前报监理机构,监理机构签收后返回承包人份,发包人份、监理机构份。
施工月报(鄂水总[2019]月报003号)2019年第3期2019 年8 月25日至2019年9月25日工程名称:合同编号:HBSJ-201811SL-540001001承包人:湖北水总水利水电建设股份有限公司项目经理:日期:2019 年9 月25 日目录1.综述2.现场机构运行情况3.工程总体形象进度4.工程施工内容5.工程施工进度6.工程施工质量7.完成合同工程量及金额8.安全、文明施工及施工环境管理9.现场资源投入等合同履约情况10.下月进度计划及工作安排11.需解决或协商的问题及建议12.施工大事记13.附表(1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表(3)主要施工机械设备情况月报表(4)现场人员情况月报表(5)施工质量检测月汇总。
(6)施工质量缺陷月报表(7)工程事故月报表(8)合同完成额月汇总表(9)主要实物工程量月汇总表1 综述曲江河为唐岩河左岸支流,贯穿整个丁寨乡,且横跨新城区。
曲江河流域面积达357km2,多年平均流量为10.5 m³/s,水量充沛,但河道下游为盲谷,主要靠天然溶洞及1 条已建成的排洪隧洞泄水,其排水流量太小,导致河道两岸大片土地和房屋经常受淹。
已建排洪隧洞线路基本呈直线,长度约2740m,水流向327°,洞室断面为城门洞形,高约3m,宽约2m。
排洪隧洞进口位于曲江河右岸天明坝下游约200m 处,底板高程734.847m。
排洪隧洞出口位于肖洞和凉风洞之间,底板高程733.5m,此部位修建有排洪控制闸。
排洪闸下游,水流主要采取两种方式进行排泄:其一,洪水期水流经下游排洪明渠直接向附近凉风洞(落水洞)排泄,进入地下暗河,在断明峡流出;其二,通过右侧山体引水隧洞及傍山明渠将水流(线路曲折)引向丁寨电站进行发电,前池一带水渠底板高程733m 左右。
密涿支线(G102三河过境)公路诸葛
店至段甲岭段
施工月报
第合同段
第期
施工单位:
监理单位:
日期:
目录
1. 大体情形
2. 气象情形
3. 进度与计划
4. 承包人资源
5. 分包与劳务情形
6. 进度障碍
7. 质量情形
8. 技术事宜
9. 索赔申请
10. 延期申请
11. 变更
12. 财务事宜
13. 其他
14. 承包人机构与人员
15. 照片
1.大体情形
2.气象情形
3.进度与计划(包括分项工程计划)
分项工程进度及计划
4. 承包人资源(包括材料、进场设备一览表)
4.分包和劳务情形
文字描述
5.质量情形(包括承包人试验一览表)文字描述
6. 进度障碍
文字描述
承包人试验一览表
8. 技术事宜文字描述
9. 索赔申请
10.延期申请
11. 变更
12.财务事宜
13. 其他
1.
2.
3.
……
14. 承包人机构与人员
画出组织机构框图
15. 照片
位置:名称:
描述:
位置:名称:
描述:。
郑州市牛口峪引黄工程支线管道土建施工一标安全生产月活动总结河南省广宇建设集团有限公司郑州市牛口峪引黄工程支线管道土建施工一标项目部2019年9月郑州市牛口峪引黄工程支线管道土建施工一标安全生产月活动总结为了进一步加强和改进项目安全工作,响应号召,切实保障职工生命安全和财产安全,我单位根据《郑州市安全委员会办公室关于切实加强当前安全生产工作的紧急通知》(郑安委办【2019】69号)及郑州市水利局下发的《关于上报安全生产工作开展情况的通知》,开展安全生产活动。
下面将活动情况总结如下:一、目前工程进度情况目前工程已基本完成,正准备分部验收工作;二、安全生产活动内容1、成立安全生产检查小组项目部成立了安全生产检查小组,负责开展此次安全生产活动,具体成员如下:组长:王忠钦副组长:李忠信、何飞成员:何丹丹、王斌、贺秋霞、李金海、施工队成员领导小组负责领导开展此次安全生产检查的动员、部署和总结,组织有关人员参加安全生产活动,并对活动开展情况进行监督。
2、开展安全质量宣誓活动项目部在2019年9月18日下午3时由项目经理组织全体管理人员进行安全质量宣誓活动。
安全宣誓,庄重承诺,铮铮誓词,撼动人心。
宣誓活动警示着项目每一位职工时刻以安全规章制度规范自己工作中的行为,严格把控安全质量关,时刻紧绷安全生产弦,激励着每一位职工严格要求自己,牢记安全誓言,坚定安全生产的信心和决心,促进企业安全发展,构建过硬的安全防范网络。
宣誓词字字从职工的嘴中宣出、代表着在场宣誓的每一位职工将安全生产誓词牢牢的铭记在心,在自己的工作岗位上捍卫安全质量、确保本项目在平安中创造效益、在平安中缔造幸福。
3、进行安全生产教育为切实加强项目施工生产安全,确保人员生命和财产安全,预防和控制事故发生,项目部组织全体职工进行安全生产月专项安全教育,通过教育培训,要求职工在施工中要做到四不伤害,从自己做起,做好本职工作,保护自己和他人的施工安全,从而保证施工的顺利进行。

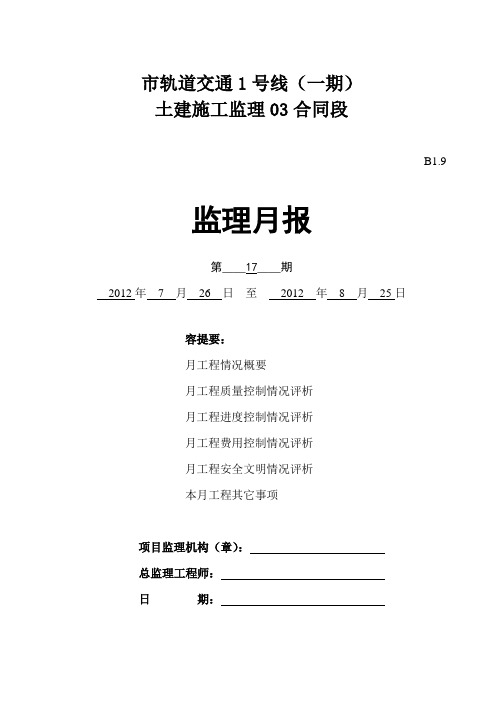

市轨道交通1号线(一期)土建施工监理03合同段B1.9监理月报第__17__期2012年7月26日至2012年8月25日容提要:月工程情况概要月工程质量控制情况评析月工程进度控制情况评析月工程费用控制情况评析月工程安全文明情况评析本月工程其它事项项目监理机构(章):总监理工程师:日期:本月工程情况概要B1.91本月工程质量控制情况评析B1.92本月工程进度控制情况评析B1.93本月费用控制情况评析B1.94本月安全文明情况评析B1.95本月工程其它事项B1.96一、本期监理工作小结1、本期监理工作统计2、对本期质量、进度等方面情况的综合评价(1)质量方面:①要求施工单位按规施工,按验收程序报验,对关键工序进行旁站;②发现质量问题及时下达指令并督促整改;③总监办定期、不定期进行现场检查,现场监理人员加大了现场巡查密度;④发现质量、安全隐患及时督促整改;⑤严格对进场材料进行查验、取样送检,对成品、半成品进行随机抽检,检测合格才准使用。
(2)进度方面:本月进度仍未明显改善,工程整体工期形势依然严峻,影响原因:①土方外运的外围条件未彻底协调解决,土方外运无法保证连续性,且外运时间短,致使东街口站基坑土方开挖、支撑架设进度进展缓慢;②南门兜站11万伏高压过街电力线已进场迁改,但进展缓慢,直接影响南门兜站一期东侧最后节点地连墙施工及二期施工围挡往西侧翻交进度。
(3)投资控制:①严格执行业主计量管理办法,对计量、变更等,严格按程序办理;②对设计外工程量,实行先报洽商,责任主体在工程变更单上签字后,才进行施工,严格控制投资增加。
(4)安全工作①现场发现安全隐患及时提出,并督促承包商进行了整改。
②对关键施工,要求施工方报专项施工方案,监理方审核合格后,按批准方案执行,监理进行旁站。
③对安全文明施工中存在的问题及时下达指令,督促承包商进行整改。
二、本期工程形象进度照片。
第1篇一、招标公告根据《中华人民共和国招标投标法》及相关法律法规的规定,现就一号线支线建设工程进行公开招标,欢迎符合条件的投标人参加投标。
一、项目概况1.项目名称:一号线支线建设工程2.项目地点:XX市XX区3.项目规模:一号线支线全长XX公里,共设XX站,其中地下站XX座,地面站XX 座。
4.项目投资:约XX亿元人民币5.招标范围:一号线支线工程的设计、施工、监理等全过程服务二、招标内容1.设计服务:包括但不限于总体设计、初步设计、施工图设计等。
2.施工服务:包括但不限于土建工程、机电安装工程、装饰装修工程等。
3.监理服务:包括但不限于施工监理、质量监理、安全监理等。
三、投标人资格要求1.具有独立法人资格,注册资金不低于XX万元。
2.具有有效的营业执照、税务登记证、组织机构代码证。
3.具有建设行政主管部门核发的工程设计综合甲级资质或建筑工程施工总承包特级资质。
4.具有安全生产许可证。
5.近三年内完成过类似项目业绩,且无不良记录。
6.具有良好的财务状况和信誉。
四、投标文件要求1.投标文件应包括但不限于以下内容:(1)投标函及法定代表人身份证明或授权委托书;(2)企业法人营业执照副本、税务登记证、组织机构代码证;(3)工程设计综合甲级资质或建筑工程施工总承包特级资质证书;(4)安全生产许可证;(5)近三年内完成的类似项目业绩证明材料;(6)法定代表人身份证明或授权委托书;(7)投标保证金缴纳凭证;(8)其他证明投标人符合招标文件要求的材料。
2.投标文件应密封,并在封口处加盖公章。
五、投标时间及地点1.投标截止时间:XX年XX月XX日XX时XX分。
2.投标地点:XX市XX区XX路XX号XX会议室。
六、开标时间及地点1.开标时间:XX年XX月XX日XX时。
2.开标地点:XX市XX区XX路XX号XX会议室。
七、评标办法1.评标委员会将对投标文件进行评审,主要评审内容包括:投标文件完整性、投标报价合理性、企业实力、业绩及信誉等。
施工总结报告目录一、工程概况……………………………………………………………。
2(一)起讫里程 (2)(二)气象、水文 (1)(三) 主要技术标准 (3)(四) 主要工程数量 (3)二、机构组成 (2)(一) 项目经理部组织结构框图 (2)三、质量管理情况 (3)(一) 施工质量管理措施 (3)(二)质量自检处理情况: (4)(三) 施工质量总体评价 (5)四、施工进度控制 (5)五、施工安全与文明施工情况 (6)(一)施工安全与文明施工措施 (6)(二)安全文明施工效果 (7)六、环境保护与节约用地措施…………………………………………….。
7七、施工新技术、新材料、新工艺的应用情况 (8)(一)路基主要施工工艺 (8)(二)..................................................................................................... 桥梁下部结构施工12(三) 桥梁上部结构施工 (13)(四)............................................................................................................. 路面工程施工15八、对建设单位、设计单位和监理单位的评价 (18)九、施工体会……………………………………………………………….。
19惠水(三都)至罗甸(羊里)二级公路改扩建工程第一合同段公路工程施工总结报告惠罗公路第一合同段由贵州省桥梁工程总公司承建,合同总造价为66415446元。
前期施工濛江大桥作为龙滩电站水淹抢险工程于2007年1月20日正式开工.于2007年12月27日正式下发开工令,2010年2月17日完工通车,历时26个月。
一、工程概况(一)起讫里程贵州省桥梁工程总公司惠水县三都至罗甸县羊里改扩建工程第1合同段承担罗甸绕城线K141+144.09~K145+410.125段及罗甸至羊里段K90+940。
CB 34 施工月报表(2019年11月)(支渠5标[2019]月报008号)合同名称:贵州省夹岩水利枢纽及黔西北供水工程支渠5标施工合同编号:JY-097-SG-ZQ5B(01)-20183份,由承包人填写,每月25日前报监理机构,监理机构签收后返回承包人1份,监理机构1份、发包人1份。
施工月报2019年第08期总第08期2019 年10月 21 日至 2019年11月 20 日工程名称:贵州省夹岩水利枢纽及黔西北供水工程支渠5标施工合同编号:JY-097-SG-ZQ5B(01)-2018承包人:中交一公局集团水利工程有限公司项目负责人:李光日期: 2019 年 11 月 20 日审批:审核:编制:目录1、综述 (1)2、现场机构运行情况 (1)3、工程整体形象进度 (4)4、工程施工内容 (4)5、工程施工进度 (5)6、工程施工质量 (7)7、完成合同工程量及金额 (7)8、安全、文明施工及施工环境管理 (8)9、现场资源投入等合同履约情况 (10)10、下月进度计划及工作安排 (10)11、需解决或协商的问题及建议 (12)12、施工大事记 (12)13、工程图片 (13)14、附表 (17)1、综述1.1、工程概况贵州省夹岩水利枢纽及黔西北供水工程支渠5标施工由遵义供水管线和仁怀供水管线组成,位于金遵干渠2标末端41+031.58(彭古台)分流,遵义供水管线起点位于金遵干渠2标末端 41+031.58m(彭古台附近)处,负责遵义片区遵义市城区及鸭溪镇供水,输水末端位于遵义市红花岗区巷口镇红岩水库,沿途供水鸭溪镇及巷口镇,供水线路总长 47.7km,设计供水流量1.751~1.554 m³/s,主要建筑物包括 3 段供水管道、3条隧洞、1条暗渠和末端明渠等。
沿线穿越赤遵高速、G326 国道、S207 省道、X303县道等公路,中途在关子山(桩号遵义24+530m)附近分水接入鸭溪镇,分水设计供水流量 0.133 m³/s 。
CB 34 施工月报表(2019年01月)
(支线一标[2019] 月报001号)
注:施工月报表一式份,由承包人填写,每月28日前报监理机构,监理机构收签后,返回承包人份,发包人各份。
监理机构份。
施工月报
2019 年第一期
2019年12月26日至2019年01月25日
工程名称:郑州市牛口峪引黄工程支线管道土建
施工一标项目部
合同编号: ZZNKY-ZXSG-01 承包人:河南省广宇建设集团有限公司
项目经理:
日期: 2019 年 01 月 26 日
目录
1.综述
2.现场机构运行情况
3.工程总体形象进度
4.工程施工内容
5.工程施工进度
6.工程施工质量
7.完成合同工程量及金额
8.安全、文明施工及施工环境管理
9.现场资源投入等合同履约情况
10.下月进度计划及工作安排
11.需解决或协商的问题及建议
12.施工大事记
13.附表
(1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表
(3)主要施工设备情况月报表
(4)现场人员情况月报表
(5)施工质量检测月汇总表
(6)施工质量缺陷月报表
(7)工程事故月报表
(8)合同完成额月汇总表
(9)主要实物工程量月汇总表
(10)试验台账
1.综述
本标段全部为明挖段,共分为4个区间工作面:
土方开挖:
E0+000.0~E1+101.9段:累计完成1040m,受干线一标及连霍高速顶管段影响约60m暂无法施工;
E1+233.9~E1+917.1段已完成;
E2+435.7~E3+400段已完成;
E3+400~E4+200段已完成;
砂垫层:
E0+000.0~E1+101.9段:累计完成1040m,受干线一标及连霍高速顶管段影响约60m暂无法施工;
E1+233.9~E1+917.1段已完成;
E2+435.7~E3+400段已完成;
E3+400~E4+200段已完成;
管道安装:
E0+000.0~E1+101.9段:累计完成1040m,受干线一标及连霍高速顶管段影响约60m暂无法施工;
E1+233.9~E1+917.1段:已完成;
E2+435.7~E3+400段已完成;
E3+400~E4+200段已完成;
砂包角:
E0+000.0~E1+101.9段:累计完成1040m,受干线一标及连霍高速顶管段影响约60m暂无法施工;
E1+233.9~E1+917.1段已完成;
E2+435.7~E3+400段已完成;
E3+400~E4+200段已完成;
土方回填:
E0+000.0~E1+101.9段:累计完成1040m,受干线一标及连霍高速顶管段影响约60m暂无法施工;
E1+233.9~E1+917.1段已完成
E2+435.7~E3+400段已完成;
E3+400~E4+200段已完成;
2.现场机构运行情况
项目经理、技术负责人现场工作时间超过22天,工程技术科、质量管理科、工地试验室、物资机械科、计划合同科、财务科、安全环保科、综合办公室以及各施工作业队各科室运行正常。
3.工程总体行像进度
(1)管槽土方开挖累计完成152227m³,管槽土方开挖总量153857m³,累计完成98.95%;(2)粗砂垫层铺设累计完成3459m,粗砂垫层总长3519m,累计完成98.29%;
(3)砂包角铺设累计完成3459m,砂包角总长3519m,累计完成98.29%;
(4)管道安装累计完成3459m,管道安装总长3519m,累计完成98.29%;
(5)土方回填完成3459m,土方回填总长3519m,累计完成98.29%;
4.工程施工内容
剩余工程受干线一标影响无法施工,本月无进度。
5.工程施工进度
剩余工程受干线一标影响无法施工,本月无进度。
6.工程施工质量
严格按照规范和图纸施工,经检查符合质量要求。
7.完成合同工程量及金额
截至目前管槽土方开挖累计完成150727m³,粗砂垫层铺设累计完成3459m,砂包角铺设累计完成3459m,管道安装累计完成3459m,土方回填完成3459m,阀井完成8个,镇墩完成10个,累计完成合同金额8235838元;
8.安全、文明施工及施工环境管理
本月无质量安全事故。
9.现场资源投入等合同履约情况
现场资源投入符合合同要求。
10.下月进度计划及工作安排
(1)、管槽开挖完成约100%。
(2)、粗砂回填完成约100%。
(3)、管道完成约100%。
(4)、土方回填完成约100%。
(5)、镇墩、完成约100%。
11.施工大事记
无;
12.附表
CB34附表1 原材料/中间产品使用情况月报表
(支线一标[2019]材料月 001号)
合同名称:郑州市牛口峪引黄工程支线管道土建施工一标段合同编号:ZZNKY-ZXSG-01
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
CB34附表2 原材料/中间产品检验月报表
(支线一标[2019]材检月 001号)
合同名称:郑州市牛口峪引黄工程支线管道土建施工一标段合同编号:ZZNKY-ZXSG-01
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
CB34附表3 主要施工机械设备情况月报表
(支线一标[2019]设备月001号)
合同名称:郑州市牛口峪引黄工程支线管道土建施工一标段合同编号:ZZNKY-ZXSG-01
说明:本表一式三份,由承包人填写,作为《施工月报》的附件一同上报。
CB34附表4 现场人员情况月报表
(支线一标[2019]人员月001号)
合同名称:郑州市牛口峪引黄工程支线管道土建施工一标段合同编号:ZZNKY-ZXSG-01
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
(支线一标[2019]质检月001号)
合同名称:郑州市牛口峪引黄工程支线管道土建施工一标段合同编号:ZZNKY-ZXSG-01
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
(支线一标[2019]缺陷月001号)
合同名称:郑州市牛口峪引黄工程支线管道土建施工一标段合同编号:ZZNKY-ZXSG-01
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
CB 34附表7 工程事故月报表
(支线一标[2019]事故月001号)
合同名称:郑州市牛口峪引黄工程支线管道土建施工一标段合同编号:ZZNKY-ZXSG-01
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
CB 34附表8 合同完成额月汇总表
(支线一标[2019]完成额001号)
合同名称:郑州市牛口峪引黄工程支线管道土建施工一标段合同编号:ZZNKY-ZXSG-01
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
CB 34附表8 -1(建筑工程)合同完成额月汇总表
(支线一标[2019]完成额月001号)
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
CB 34附表9主要实物工程量月汇总表
(支线一标[2019]实物月001号)
合同名称:郑州市牛口峪引黄工程支线管道土建施工一标段合同编号:ZZNKY-ZXSG-01
说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上
试验台账统计。
