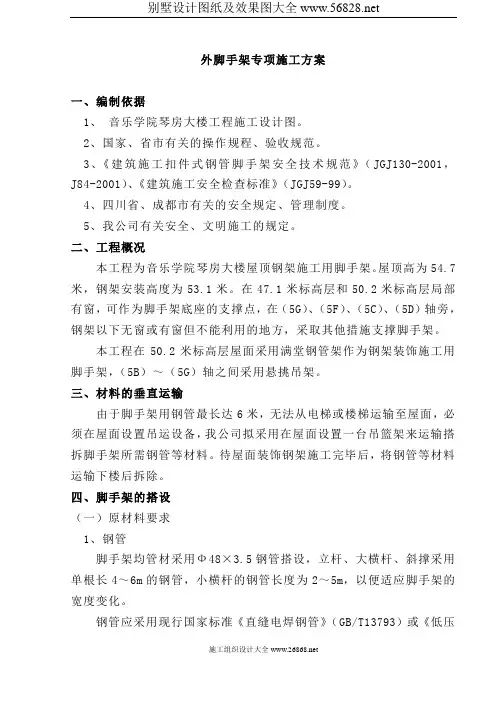

外脚手架专项施工方案一、编制依据1、音乐学院琴房大楼工程施工设计图。
2、国家、省市有关的操作规程、验收规范。
3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001,J84-2001)、《建筑施工安全检查标准》(JGJ59-99)。
4、四川省、成都市有关的安全规定、管理制度。
5、我公司有关安全、文明施工的规定。
二、工程概况本工程为音乐学院琴房大楼屋顶钢架施工用脚手架。
屋顶高为54.7米,钢架安装高度为53.1米。
在47.1米标高层和50.2米标高层局部有窗,可作为脚手架底座的支撑点,在(5G)、(5F)、(5C)、(5D)轴旁,钢架以下无窗或有窗但不能利用的地方,采取其他措施支撑脚手架。
本工程在50.2米标高层屋面采用满堂钢管架作为钢架装饰施工用脚手架,(5B)~(5G)轴之间采用悬挑吊架。
三、材料的垂直运输由于脚手架用钢管最长达6米,无法从电梯或楼梯运输至屋面,必须在屋面设置吊运设备,我公司拟采用在屋面设置一台吊篮架来运输搭拆脚手架所需钢管等材料。
待屋面装饰钢架施工完毕后,将钢管等材料运输下楼后拆除。
四、脚手架的搭设(一)原材料要求1、钢管脚手架均管材采用Ф48×3.5钢管搭设,立杆、大横杆、斜撑采用单根长4~6m的钢管,小横杆的钢管长度为2~5m,以便适应脚手架的宽度变化。
钢管应采用现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,质量要符合国家标准《碳素结构钢》(GB/T70)的Q235-A级钢的规定,钢管有出厂合格证,凡有严重腐蚀、弯曲、压扁或裂纹者,均不得使用,钢管上严禁打孔。
2、扣件和底座新扣件和底座的材质应符合《钢管脚手架扣件》(GB15831)的规定,扣件在螺栓拧紧扭力矩达65N.m时不得发生破坏。
扣件和底座应有合格证,并应有架杆规格配套使用,凡有脆裂、变形或滑丝等现象者,均严禁使用,扣件开口处的最小距离不小于5mm;扣件的活动部位应使其转动灵活,旋转扣件的两旋转面间隙要不小于1mm。
学校琴房建设实施方案为了提高学校音乐教学的质量,满足学生学习音乐的需求,我们制定了学校琴房建设实施方案。
琴房是学校音乐教学的重要场所,它不仅是学生学习音乐的地方,也是培养学生音乐兴趣和才华的重要平台。
因此,我们需要对琴房进行全面的建设和改善,以提高音乐教学的水平和质量。
首先,我们需要对现有的琴房进行改造和升级。
目前学校的琴房设施比较陈旧,钢琴、乐器等设备也存在一定的老化问题。
因此,我们需要更新琴房的装修和设备,包括地面、墙面、天花板的装修,以及钢琴、乐器等设备的更换和更新。
同时,我们还需要增加琴房的面积,以满足学生学习和演奏的需要。
其次,我们需要提高琴房的环境和氛围。
良好的琴房环境可以激发学生学习音乐的兴趣和热情。
我们可以在琴房内部布置一些音乐相关的装饰,比如音乐海报、音乐书籍等,营造出浓厚的音乐氛围。
同时,我们还可以在琴房内部设置一些舒适的座椅和休息区,让学生在学习音乐的同时也能享受到舒适的环境。
另外,我们还需要加强琴房的管理和维护。
良好的管理和维护可以保证琴房设施的正常运行和使用。
我们可以制定一套琴房管理制度,规范学生在琴房的使用行为和时间,确保琴房的安全和秩序。
同时,我们还需要定期对琴房设施进行检查和维护,及时发现和解决问题,保证琴房设施的正常使用。
最后,我们需要加强对琴房的宣传和推广。
学校可以通过举办音乐会、音乐比赛等活动,展示琴房的建设成果,吸引更多学生参与音乐学习。
同时,学校还可以邀请专业音乐老师来琴房进行指导和讲解,提高学生的音乐素养和水平。
总之,学校琴房建设实施方案是为了提高学校音乐教学的质量,满足学生学习音乐的需求。
通过对琴房的改造和升级、提高琴房的环境和氛围、加强琴房的管理和维护、加强对琴房的宣传和推广,我们相信学校的音乐教学将迎来新的发展和提升。
让琴房成为学生学习音乐的乐园,让音乐教学在琴房中绽放出更美好的音符。
琴房实施方案一、前期准备在进行琴房的实施之前,首先需要对场地进行评估和规划。
评估场地的大小和位置,确保能够容纳足够数量的钢琴和学生,同时要考虑到通风和采光等因素。
在确定场地后,需要进行清理和装修,确保琴房的环境整洁舒适,符合学习和教学的要求。
二、设备采购在琴房实施方案中,钢琴是必不可少的设备。
需要根据琴房的规模和预算,选择合适的品牌和型号的钢琴。
除了钢琴之外,还需要购买音响设备、音乐架、椅子等配套设备,以及一些音乐教学辅助工具,如五线谱、音阶练习册等。
三、教学计划制定一套科学合理的教学计划是琴房实施的关键。
教学计划需要包括课程设置、教学目标、教学内容和教学方法等方面。
要根据学生的年龄和水平,制定不同的教学计划,确保教学内容的系统性和连贯性。
同时,要注重培养学生的音乐兴趣和表现能力,引导他们树立正确的学习态度。
四、师资队伍拥有一支高素质的师资队伍是琴房实施的保障。
需要招聘具有丰富教学经验和良好教育背景的音乐老师,他们应具备良好的音乐素养和教学能力,能够根据学生的特点和需求,制定个性化的教学方案,激发学生的学习潜力。
五、教学环境良好的教学环境对于学生的学习是非常重要的。
琴房的布局和装饰要简洁大方,氛围温馨舒适。
要保持琴房的整洁和安静,避免干扰学生的学习。
同时,要注重琴房的安全和卫生,确保学生在良好的环境中学习。
六、宣传推广在琴房实施的过程中,宣传推广是必不可少的一环。
可以通过开展音乐会、举办音乐比赛、举办音乐讲座等方式,提高琴房的知名度和美誉度。
同时,可以通过社交媒体、校园宣传等途径,扩大琴房的影响力,吸引更多的学生来学习音乐。
七、管理运营良好的管理运营是琴房实施的保障。
需要建立健全的琴房管理制度,包括教学管理、财务管理、人员管理等方面。
要注重与家长的沟通和合作,及时了解学生的学习情况和家长的需求,不断改进和完善琴房的教学服务。
八、总结展望琴房实施方案的成功与否,不仅取决于前期的准备和规划,更需要持续不断的努力和改进。
某校音乐厅改造工程施工组织设计1. 引言本文档描述了某校音乐厅改造工程的施工组织设计方案。
该工程旨在对音乐厅进行改造和升级,以提供更好的音响效果和观众体验。
2. 工程概述音乐厅改造工程包括以下主要内容:- 声学设备的安装和调试- 座椅和舞台的改造- 灯光和音响系统的升级- 空调和通风系统的改进- 安全设备的更新3. 工程施工组织设计方案为确保工程按时、按质量完成,以下是施工组织设计方案的主要内容:3.1 施工人员组织根据工程规模和进度要求,将组建一个专门的施工团队。
该团队将包括以下人员:- 工程经理:负责整体工程进度和质量控制- 声学专家:负责安装和调试声学设备- 装潢工人:负责座椅和舞台的改造工作- 工程师:负责灯光、音响系统和空调通风系统的改造和升级- 安全人员:负责工地安全事务3.2 施工流程为确保施工进度和工程质量,将按照以下流程进行施工:1. 预施工准备:清理工地并确保施工材料的到位2. 声学设备安装:根据设计方案进行安装和调试3. 舞台和座椅改造:根据设计方案进行改造工作4. 灯光、音响系统和空调通风系统改进:根据设计方案升级相应系统5. 安全设备更新:更新音乐厅的安全设施,确保观众安全6. 工程竣工验收:对改造工程进行全面检查和验收3.3 建设期安全管理在施工期间,将严格执行安全管理措施,确保施工过程安全可控。
以下是主要安全措施:- 工地围栏设置:划定施工范围,并设立围栏进行限制- 安全警示标志:在施工区域设置安全警示标志,提醒人员注意安全- 安全教育培训:对施工人员进行安全教育和培训,确保了解安全操作规范- 安全督查:专门设立安全督查岗位,定期检查施工现场安全情况- 灭火器材配备:在施工现场配备灭火器材,以应对紧急情况4. 总结本文档描述了某校音乐厅改造工程施工组织设计方案。
通过合理的施工人员组织、施工流程安排以及建设期安全管理措施,旨在确保工程按时、按质量完成,达到音乐厅改造的目标。

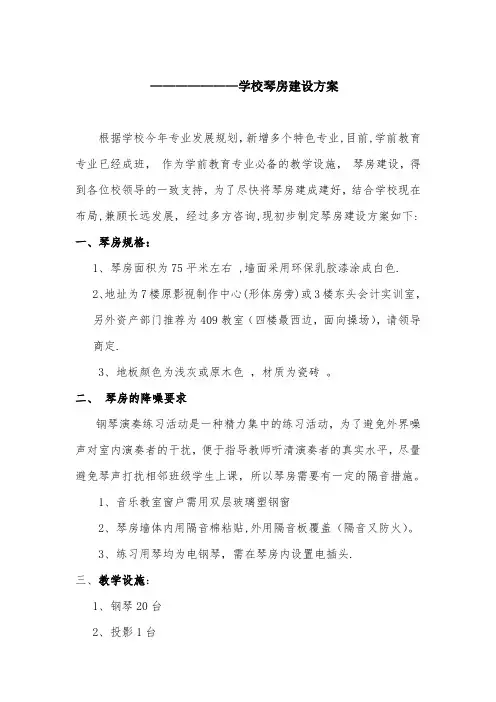

———————学校琴房建设方案根据学校今年专业发展规划,新增多个特色专业,目前,学前教育专业已经成班,作为学前教育专业必备的教学设施,琴房建设,得到各位校领导的一致支持,为了尽快将琴房建成建好,结合学校现在布局,兼顾长远发展,经过多方咨询,现初步制定琴房建设方案如下:一、琴房规格:1、琴房面积为75平米左右 ,墙面采用环保乳胶漆涂成白色.2、地址为7楼原影视制作中心(形体房旁)或3楼东头会计实训室,另外资产部门推荐为409教室(四楼最西边,面向操场),请领导商定.3、地板颜色为浅灰或原木色,材质为瓷砖。
二、琴房的降噪要求钢琴演奏练习活动是一种精力集中的练习活动,为了避免外界噪声对室内演奏者的干扰,便于指导教师听清演奏者的真实水平,尽量避免琴声打扰相邻班级学生上课,所以琴房需要有一定的隔音措施。
1、音乐教室窗户需用双层玻璃塑钢窗2、琴房墙体内用隔音棉粘贴,外用隔音板覆盖(隔音又防火)。
3、练习用琴均为电钢琴,需在琴房内设置电插头.三、教学设施:1、钢琴20台2、投影1台3、空调1台4、音乐类挂画、绿植若干四、预算(琴房建设费用由后勤科提供参考意见,钢琴价格参考咸阳技校钢琴配置):1、墙面处理:75X3。
5X28=7350元2、地板(包含施工):75X150=11250元3 、钢琴(含琴凳): 3650X20=73000元4、空调(资产现余有1台,可提供使用)5、挂画或绿植:200元共计:91800元备注:1。
降噪费用待定,琴房地址确定后请专业人士预算.2。
若地址选在七层原影视制作中心教室,可节省地板处理费用。
3。
投影安装,可在学校更换一体机后,选用还能正常使用的旧投影。
感谢学校各级领导对琴房建设的大力支持,琴房建成后我们一定认真做好琴房的管理维护工作,让琴房为我校培养幼教人才,提高我校学生音乐素养发挥出应有的作用。
附:参考效果图(下页)——-—-专业技能部学前教育专业2018年9月12日。
娱乐场所装饰-施工组织设计1. 引言本文档旨在提供娱乐场所装饰的施工组织设计方案。
娱乐场所的装饰设计对营造良好的氛围和提升用户体验至关重要。
通过合理的施工组织设计,可以确保项目顺利进行、质量可控和安全有保障。
2. 施工组织设计原则在进行娱乐场所装饰的施工组织设计时,应遵循以下原则:2.1 合理分工根据装饰项目的不同特点,将工作任务进行合理分工,并确定各个工作步骤的执行顺序。
合理分工可以提高工作效率和质量,并保证各项工作有序进行。
2.2 人员配备根据装饰项目的规模和要求,合理安排施工人员的配备。
确保施工队伍中有足够的技术人员和劳动力,以满足项目的施工需求。
2.3 资源准备提前计划所需的材料、设备和机械等资源,并及时采购和准备。
确保施工过程中不会因为资源不足而导致延误或质量问题。
2.4 安全措施在施工组织设计中,应充分考虑安全因素。
制定相应的安全措施和应急预案,确保施工过程中的人员和设备的安全。
2.5 质量控制对施工过程进行全程质量控制,包括材料的选取、施工的过程监督和质量验收等环节。
确保装饰项目的质量达到设计要求。
3. 施工组织设计步骤为保证娱乐场所装饰施工组织设计的有效实施,以下是一般的步骤建议:3.1 初步调研了解娱乐场所装饰项目的具体需求和约束条件,包括时间、预算、风格等方面的要求。
初步确定施工组织设计的目标和方案框架。
3.2 施工流程规划根据装饰项目的实际情况,制定详细的施工流程和工作步骤。
确定施工的关键节点和交付时间,确保施工过程的合理安排。
3.3 人员配备和资源准备按照施工流程和工作步骤,确定所需的施工人员和资源,并进行合理配备和准备。
确保施工过程中人员和资源的有效利用。
3.4 安全和质量控制措施制定相应的安全措施和质量控制措施,并在实施过程中严格执行。
确保施工过程的安全和质量。
3.5 监督和验收对施工过程进行监管和质量验收。
根据设计要求,对施工过程进行全程监督,并进行验收,确保装饰项目质量达到设计要求。
音乐学院学生公寓楼工程施工组织设计方案第一章编制说明第一节编制依据本施工组织设计是作为指导施工的依据,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。
是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。
本施工组织设计依据以下几项编制:一、**建筑设计事务所设计的《**音乐学院学生公寓楼工程》施工图纸及相关文件。
二、1SO9001:2000质量体系文件(质量手册、程序文件、作业指导书)。
三、现行国家有关规范、标准和规程。
四、现场实际情况。
五、实际的经济能力和技术能力。
第二节适用范围一、施工图纸内包括**建筑设计事务所设计的《**音乐学院学生公寓楼工程》施工图纸内容、**音乐学院学生公寓楼工程施工招标文件及答疑书内容。
二、施工图纸外包括1、施工现场临时设施的布置。
2、为保证工程顺利进行而必须采取的施工措施和施工工艺。
3、施工现场及周围建筑物、道路及地下管道的保护,安全和环境保护等措施。
4、施工期间防洪、防雨、防火等措施。
5、同其它建设单位分包工程施工单位的配合。
6、工程完工后建筑物周围2m内的清理平整。
第二章工程概况第一节工程概述本工程为**音乐学院学生公寓楼工程,建筑面积为5665m²,建筑块地类别Ⅱ类,结构的安全等级为二级,抗震设防烈度为6度,建筑抗震设防类别为丙类。
结构形式为框架结构,屋面为Ⅱ级防水屋面;学生公寓建筑层数为七层,第七层层高3.0m,其余层高为3.2m,建筑物总高度为27.20m。
一、结构特点:1、砌体材料:±0.000以上内外墙采用250厚加气混凝土块,M5混合砂浆砌筑。
±0.000以下采用M7.5水泥砂浆砌MU10蒸压灰砂砖。
2、混凝土材料:承台及基础梁采用C30商品混凝土;基础面至3.17m梁板采用C25商品混凝土,柱采用C30商品混凝土。
长沙某学院琴房施工组织设计方案一、施工方案1、工程概况1.1工程建设综合说明1.1.1工程名称:长沙大学琴房工程1.1.2建设地点:长沙大学校园内1.1.3结构类型及层数:框架结构,主体结构三层,局部二层。
1.1.4建设规模:建筑物占地面积为1799m2,总高度为11.3m.1.1.5设计单位:湖南中大勘测设计研究院1.2工程特点:1.2.1建筑设计:本工程按六度抗震设防,抗震设防类别为丙类。
建筑使用年限为50年。
结构安全等级为二级。
外墙采用墙漆;内墙面卫生间为墙面砖,教室、办公室、会议室琴房为矿棉吸音板饰面,保温层为水泥珍珠岩保温砂浆,其他墙面为仿瓷涂料;卫生间为陶瓷地砖地面,教室、走廊、休息厅为玻化砖地面,门厅为花岗岩地面;天棚为铝合金龙骨吊顶;屋面采用刚性和改性沥青卷材防水屋面;门采用高级木门,门连窗采用铝合金8厚钢化玻璃,窗及玻璃幕墙均采用铝合金型材;楼梯栏杆:无梯裙楼采用铸铁栏杆,玻璃幕墙护窗采用磨砂不锈钢栏杆。
1.2.2结构设计(1)基础工程本工程地基基础设计等级为丙级,根据湖南核工业岩土工程勘察设计研究院提供的《长沙学院琴房岩土工程详细勘察报告》进行设计,采用人工挖孔桩基础。
(2)主体结构本工程采用框架结构,砼均采用商品砼,强度等级垫层为C10,其余均为C25.钢筋采用HRB235Ⅰ级钢、HRB400Ⅲ级钢。
外墙为空心砖,M7.5混合砂浆砌筑,内隔墙为190砼空心砌块,M5混合砂浆砌筑。
1.2.3安装工程各主要安装系统如下:(1)电气部分,380V低压配电系统、照明配电系统、动力配电系统、防雷接地系统。
380V低压配电系统:一台XLR型配电柜、电缆等组成。
照明配电系统:由控制箱、电缆、电线、照明用电器具等组成。
动力配电系统系统:由控制(配电)箱、电缆、电线、用电设施设备组成。
防雷、接地系统:分为电气接地、防雷接地、电话接地、弱电接地系统。
(2)消防部分消火栓消防系统:包括消防管网、消防箱、室外水泵接合器,手提灭火系统。
轻钢房结构施工组织设计(详尽工艺方案)一、施工部署1、指导思想我公司施工部署的指导思想是:品质优良,清洁施工,以人为本,持续发展;以顾客为中心,以质量、环境保护、职业健康安全为轴心,严格按照ISO9001:2000、ISO14001-1996和GB/T28001系列标准建立完善的质量、环境、职业健康安全管理体系;精心组织、科学管理、优质高速地完成本项施工任务,创造顾客满意的高品质优质工程。
2、实施目标充分发挥我公司的优势,科学组织各工种间的交叉作业,合理配置生产资源,精心施工,严格履行合同要求,确保完成以下目标:(1)质量目标单位工程合格率达到100%,优良率达到90%。
(2)工期目标保证在双方约定工期内竣工,在施工过程中可根据发包方要求完成本次施工任务。
(3)职业健康安全目标严格遵守各项安全操作规程,采取有效措施,杜绝死亡,重大伤亡事故和意外事故的发生。
(4)环境保护目标采取有效措施,减少施工噪音和环境污染,积极采用环保材料和施工工艺,危险废固物由交同环保部门处理率100%,注意节约原材料和能源,有效降低资源消耗率,顾客及相关方环境方面投诉率为零。
(5)文明施工目标确保文明施工,达到文明施工工地标准。
以安全为中心,以质量为轴心,严格按照ISO标准,建立完善的管理体系,选派高素质项目经理、工程师及工程技术、管理人员,选择最优秀的施工作业人员组成项目施工部,实施项目管理,精心组织,科学管理,优质高速完成本次施工任务,创造业主满意的工程。
充分发挥我公司的优势,科学组织各工种的交叉作业,合理配置项目资源,精心施工,严格履行合同要求,确保完成以下目标:为了提供施工项目管理的组织保证,形成责任制和信息沟通体系,特制定如下的管理组织机构:项目部:设项目经理一名,项目总工一名,负责组织领导工作。
工程部:负责现场技术、进度计划、组织协调、生产要素、文件资料、机械管理、信息系统、工程总结编审的具体管理工作质保部:负责质量管理体系、达标投产、施工质量控制、施工质量监督、工序交接、配合监理、工程移交以及竣工资料整理的具体管理工作;安监部:负责安全、环境管理体系管理,现场安全监察,保卫、消防,防洪、防汛,以及文明施工等具体管理工作。
外脚手架专项施工方案一、编制依据1、音乐学院琴房大楼工程施工设计图。
2、国家、省市有关的操作规程、验收规范。
3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001,J84-2001)、《建筑施工安全检查标准》(JGJ59-99)。
4、四川省、成都市有关的安全规定、管理制度。
5、我公司有关安全、文明施工的规定。
二、工程概况本工程为音乐学院琴房大楼屋顶钢架施工用脚手架。
屋顶高为54.7米,钢架安装高度为53.1米。
在47.1米标高层和50.2米标高层局部有窗,可作为脚手架底座的支撑点,在(5G)、(5F)、(5C)、(5D)轴旁,钢架以下无窗或有窗但不能利用的地方,采取其他措施支撑脚手架。
本工程在50.2米标高层屋面采用满堂钢管架作为钢架装饰施工用脚手架,(5B)~(5G)轴之间采用悬挑吊架。
三、材料的垂直运输由于脚手架用钢管最长达6米,无法从电梯或楼梯运输至屋面,必须在屋面设置吊运设备,我公司拟采用在屋面设置一台吊篮架来运输搭拆脚手架所需钢管等材料。
待屋面装饰钢架施工完毕后,将钢管等材料运输下楼后拆除。
四、脚手架的搭设(一)原材料要求1、钢管脚手架均管材采用Ф48×3.5钢管搭设,立杆、大横杆、斜撑采用单根长4~6m的钢管,小横杆的钢管长度为2~5m,以便适应脚手架的宽度变化。
钢管应采用现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,质量要符合国家标准《碳素结构钢》(GB/T70)的Q235-A级钢的规定,钢管有出厂合格证,凡有严重腐蚀、弯曲、压扁或裂纹者,均不得使用,钢管上严禁打孔。
2、扣件和底座新扣件和底座的材质应符合《钢管脚手架扣件》(GB15831)的规定,扣件在螺栓拧紧扭力矩达65N.m时不得发生破坏。
扣件和底座应有合格证,并应有架杆规格配套使用,凡有脆裂、变形或滑丝等现象者,均严禁使用,扣件开口处的最小距离不小于5mm;扣件的活动部位应使其转动灵活,旋转扣件的两旋转面间隙要不小于1mm。
一、施工方案1、工程概况1.1工程建设综合说明1.1.1工程名称:长沙大学琴房工程1.1.2建设地点:长沙大学校园内1.1.3结构类型及层数:框架结构,主体结构三层,局部二层。
1.1.4建设规模:建筑物占地面积为1799m2,总高度为11.3m。
1.1.5设计单位:湖南中大勘测设计研究院1.2工程特点:1.2.1建筑设计:本工程按六度抗震设防,抗震设防类别为丙类。
建筑使用年限为50年。
结构安全等级为二级。
外墙采用墙漆;内墙面卫生间为墙面砖,教室、办公室、会议室琴房为矿棉吸音板饰面,保温层为水泥珍珠岩保温砂浆,其他墙面为仿瓷涂料;卫生间为陶瓷地砖地面,教室、走廊、休息厅为玻化砖地面,门厅为花岗岩地面;天棚为铝合金龙骨吊顶;屋面采用刚性和改性沥青卷材防水屋面;门采用高级木门,门连窗采用铝合金8厚钢化玻璃,窗及玻璃幕墙均采用铝合金型材;楼梯栏杆:无梯裙楼采用铸铁栏杆,玻璃幕墙护窗采用磨砂不锈钢栏杆。
1.2.2结构设计(1)基础工程本工程地基基础设计等级为丙级,根据湖南核工业岩土工程勘察设计研究院提供的《长沙学院琴房岩土工程详细勘察报告》进行设计,采用人工挖孔桩基础。
(2)主体结构本工程采用框架结构,砼均采用商品砼,强度等级垫层为C10,其余均为C25。
钢筋采用HRB235Ⅰ级钢、HRB400Ⅲ级钢。
外墙为空心砖,M7.5混合砂浆砌筑,内隔墙为190砼空心砌块,M5混合砂浆砌筑。
1.2.3安装工程各主要安装系统如下:(1)电气部分,380V低压配电系统、照明配电系统、动力配电系统、防雷接地系统。
380V低压配电系统:一台XLR型配电柜、电缆等组成。
照明配电系统:由控制箱、电缆、电线、照明用电器具等组成。
动力配电系统系统:由控制(配电)箱、电缆、电线、用电设施设备组成。
防雷、接地系统:分为电气接地、防雷接地、电话接地、弱电接地系统。
(2)消防部分消火栓消防系统:包括消防管网、消防箱、室外水泵接合器,手提灭火系统。
消火栓系统给水采用校区高压自来水直供方式。
(3)给排水部分生活给水系统:采用自来水直接供给方式,包括管道、给(配)水设施设备系统;室内生活给水采用外镀锌内衬塑复合钢管。
雨水系统:包括管道、雨水收集系统;采用UPVC排水管。
排水系统:包括污水收集系统、管道、污水处理系统;采用UPVC排水管。
2、施工总体目标2.1工程质量目标我们将精心组织施工,确保工程质量达到优良,争创“芙蓉”奖。
2.2施工工期目标经我们认真讨论以及我们施工同类型工程的经验,采取科学合理的工序安排、穿插和抢工期措施以及采用新工艺、新技术、新材料、新设备,我们承诺在180天内完成该工程招标范围内全部施工内容。
2.3安全文明施工目标安全文明施工是加快工程进度,提高工程质量起主要作用,同时也是展示公司形象体现项目综合管理水平的重要工作内容之一。
我们将根据国家、省、市有关安全、文明施工标准要求,层层落实责任,分片包干。
杜绝一切伤亡事故,严格执行《建筑施工安全技术规程》及其评分标准(JGJ59-88),争创“湖南省施工现场综合考评样板工程”。
3、施工组织与布署3.1施工布署总体指导思想本工程一旦中标,我们将以“一流管理、一流质量、一流速度、一流服务”为主导思想,严格按照招标文书和双方签定的建设工程合同的规定,并将其作为我公司的重点工程,集中我公司优势资源;对合同范围的工作内容按“项目法”进行科学管理和精心组织施工,确保该工程施工达到高速优质,并承诺按期交付给业主。
为此,我们将做到:(1)组建最佳项目管理领导班子,全面履行对业主的承诺和本工程的施工承包合同。
(2)认真搞好施工准备,创造良好的施工条件和内外部良好环境。
(3)实行动态的目标管理制度,围绕方针目标开展动态管理,并层层落实。
(4)按ISO9002标准建立全面质量管理体系,以此为中心点,开展质量管理工作,自始自终将施工质量控制在受控状态。
(5)认真落实各项规章制度,建立调度会、分析会、交底会和检查考核制度,并建立资料档案制度。
(6)以科学技术为先导,推广应用新技术、新工艺、新材料、新设备,以此来提高效率,缩短工期,保证质量。
我司有能力有信心承建本工程,并将高度重视、全力以赴,依靠本公司的管理、技术和装备的优势,遵循设计,恪守合同,精心组织,让一流的设计加一流的施工质量,共同塑造一流的建筑精品。
我公司有这样的决心,同时也有这样的实力和条件,这是因为:我司历来重视聚集人气、以人为本。
汇集了大批优秀施工管理人才,有施工同类工程的成功经验和成熟工艺,在近年承建的多项工程中,积累了丰富经验和大量的施工技术资料,工艺日臻完善,熟悉施工过程中应严格控制的各质量管理要点,对于各分部分项工程的质量管理以及各专业施工单位的交叉穿插和相互协调关系了若指掌,并在工程质量与进度、安全与文明施工管理中,深受业主和广大市民赞誉。
同时,我司对与建设单位的合作充满诚挚的意愿。
我们将精心组织施工加上严格的管理,狠抓工程质量。
在招标工期内全面完成该工程来回报业主的选择和信任。
我们尤其理解业主对本工程的期盼和要求.我们定将在质量、工期、造价等多项综合指标上,全方位满足业主的一切合理要求。
我们将及时全面地履行我们对业主的各项承诺,按时保持完成施工任务。
3.2施工管理体制本公司始终遵循“质量优、管理严、服务好”的经营方针,积极推行现代企业管理制度,坚持以市场为向导、以质量为生命、以技术为支柱、以服务为宗旨、以合作谋发展的原则,建造优质工程。
本招标工程为长沙学院的重点建设项目,我们对此工程的施工十分看重,为此公司拟派出曾经施工过类似工程的,且施工组织经验丰富、综合工作能力强的优秀一级项目经理、工程师担任该工程的项目经理,选派长期从事施工技术管理的工程师担任本工程的技术负责人。
另外根据工程实际情况配备了专业素质高,责任心强的施工管理人员对工程进行施工。
根据本工程的特点及施工目标,公司决定成立以项目经理为首的:“长沙学院琴房工程项目经理部”。
项目经理部全权组织施工生产,对本工程项目的质量、工期、安全文明、成本等综合效率有计划的组织、协调和管理。
项目部组织管理机构如下页所示。
3.3施工程序及施工流向3.3.1各分部工程的施工程序(1)遵循“先地上、后地下,先深后浅,先主体、后装饰”的总施工原则,具体施工顺序为:施工准备→基础工程→主体结构工程(配合水电预留、预埋)→屋面工程→装饰工程(配合水电安装)→室外附属工程→验收。
(2)室内装饰工程采用从上至下的施工流向;采用先墙顶后地面施工程序,室外装项目经理部的组建饰施工流向从上而下。
3.3.2施工流水段的划分本工程以A7轴为界划分为两个施工区域,三个施工段(即每层为一个施工段),楼层间进行流水施工。
施工时合理地调整各施工区、各单项工程及各分部分项工程的施工顺序和组织施工工序之间的施工流向,有效地利用工作面,适时穿插施工,以减少窝工、怠工现象,确保工程按期优质完工。
4、施工准备4.1劳动力组织准备4.1.1施工组织管理机构:以项目经理为首组成精干高效的项目现场管理班子,项目管理班子,从刚施工完类似工程施工的管理班子中选用。
4.1.2挑选优秀的施工班组:挑选精兵强将进场施工,投入本工程的生产班组从参加过类似工程施工的、技术过硬、思想好的班组中择优挑选。
4.2.建立、健全施工中各项规章制度:《施工管理制度》、《技术管理制度》、《质量管理制度》、《安全管理制度》、《材料管理制度》、《劳动管理制度》、《机械设备管理制度》、《财务管理制度》等。
4.3技术准备4.3.1组织相关技术人员学习、研究施工图,为技术交底和图纸会审作好准备,发现问题及时根据有关程序提出修改意见并报请设计变更。
4.3.2配齐设计图纸上所列的标准图集及施工所需技术规范,质量验收标准。
4.3.3组织施工管理人员勘察施工现场,了解施工现场地况、地貌、工程地质和水文地质条件。
4.3.4技术交底和设计变更及可操作性强的项目质量保证和安全文明施工措施计划。
4.4物资准备4.4.1材料准备:根据预算所需各种材料购件用量计划表,对现场需要的,由我公司采购的材料准备好实物样品,并签订好水泥、钢材、砖等主要材料的订购合同。
4.4.2机具设备:针对本工程规模和特点备齐施工所需各种机械设备,机械设备完好率100%。
主要机具配备计划如下:(1)砼、砂浆搅拌设备的配备:砼搅拌设备的配备以能满足砼连续施工为技术要求。
主要设备包括:500升强制式搅拌机2台,HJ-700型砂浆搅拌机2台。
(2)垂直运输设备:拟投入4台龙门架,作各种材料构件的垂直运输工具。
(3)钢筋加工机械:钢筋加工在现场钢筋棚加工,配齐加工机械1套,包括:切断机、调直机、弯曲机各1台,对焊机、电弧焊机等配套齐全。
(4)木工及其它机具安排详见本篇“第九章”,所有进场机械由项目部统一调度。
4.5现场准备4.5.1协助建设方做好现场三通一平的落实,对建设单位提供的标高和水准点进行复核。
4.5.2临时用水、用电:按甲方指定地点引入。
4.5.3按审定后的“施工平面布置图”搭建的生产、生活临时设施。
4.5.4施工道路:场内车行道路用砼路面做硬化处理,路宽3-6m。
4.5.5消防设置:在木工棚、食堂、配电间等重要位置配置干粉灭火器等灭火设备。
4.5.6施工现场设置砼、砂浆标准试块养护室。
4.5.7建筑物四周及道路两边,均需开挖排水沟,以保证施工顺利进行。
砖砌排水沟宽300mm,深400mm,内抹水泥砂浆。
5、主要项目施工方法5.1测量施工方案5.1.1测量放线(1)施工轴线控制网的测设本工程放线依据按图纸要求,根据建施总平面图所示,放线基点经业主确定,采用全站仪对工程进行施工放线测量,施工测量用控制测量法。
由专业测量人员用一台全站仪及一把50米钢卷尺进行测设,主要按先整体后局部、高精度控制低精度的方法进行,将各控制水准点按图纸要求测设至施工现场,并用红色油漆标识在周围建筑物或固定物上,以便进行复核。
现场根据工程施工位置,采用钉钢桩法将建筑物的±0.00标高面标识在钢桩上。
钢桩周围用细石砼进行包封,以保证固定。
由于本工程纵向距离较长,因此拟在建筑三分之一范围测设三个水平控制点,然后根据三个主控点对周围平水控制点进行引测,测设过程中应进行相互间的复核,对相差大于允许范围外的应进行调整。
施工现场钉龙门板时,板面宜与±0.00标高面平齐,或统一平水高度,以便拉尺测量平直。
各层平水点的传递,主要根据现场三个主水准控制点将控制点投测至脚手架的钢管点,然后采用一把50米钢卷尺拉直向上引测,钢尺的拉力不得大于20KN。
引上点除测设在钢管上外,宜将所有准控制点直接标识在柱筋上,以方便装模高度控制。
柱筋上平水点宜采用白色油漆进行标识,以防与钢筋颜色影响,减少误差。
