落地式脚手架安全专项方案
- 格式:doc
- 大小:60.50 KB
- 文档页数:12
落地式钢管脚手架施工方案新版落地式钢管脚手架专项方案一、工程概况二、脚手架搭设1.材料准备选用符合国家标准的钢管、扣件、脚手板等材料,确保质量过硬。
购买前要对供应商进行严格审查,防止假冒伪劣产品流入施工现场。
2.搭设顺序先在地上铺上一层厚实的垫板,再立起钢管,然后依次安装横杆、斜杆、剪刀撑等部件。
注意,一定要按照图纸和规范进行操作,确保脚手架的稳定性。
3.搭设要求(1)立杆:立杆要垂直,距墙距离不超过50厘米,底部要固定牢固。
(2)横杆:横杆要水平,间距不超过1.5米。
(3)斜杆:斜杆要设置在立杆和横杆的交叉处,形成剪刀撑,增加稳定性。
(4)脚手板:脚手板要铺设平整,间隙不超过5厘米。
4.安全防护在脚手架的外侧和内侧设置安全网,防止物体坠落伤人。
同时,在脚手架的进出口处设置防护栏杆和警示标志。
三、脚手架拆除1.拆除顺序拆除脚手架时,要按照搭设的相反顺序进行,先拆除非承重部件,再拆除承重部件。
2.拆除要求(1)拆除前要进行全面检查,确保脚手架无安全隐患。
(2)拆除时要由专业人员操作,严禁非专业人员参与。
(3)拆除过程中要注意保护脚手架部件,避免损坏。
四、检查与维护1.检查(1)定期检查脚手架的稳定性、连接件的紧固程度、脚手板的铺设情况等。
(2)发现问题要及时整改,确保脚手架的安全使用。
2.维护(1)对脚手架进行清洁、除锈、刷漆等维护工作。
(2)定期检查脚手架的部件,发现问题及时更换。
五、施工安全管理1.安全培训对施工现场人员进行安全培训,提高他们的安全意识,确保他们能够熟练掌握脚手架的使用方法。
2.安全防护(1)施工现场要设置安全警示标志,提醒工人注意安全。
(2)施工现场要配备足够的消防器材,防止火灾事故。
(3)施工现场要设立急救站,配备急救药品和器材。
六、工程进度与验收1.工程进度按照施工计划,合理安排施工进度,确保工程按时完成。
2.验收工程完成后,组织验收,确保脚手架的安全性和稳定性。
这个落地式钢管脚手架专项方案旨在确保施工现场的安全,提高施工效率。
落地式钢管脚手架安全专项施工方案目录一、编制依据 (1)1.1 设计文件 (1)1.2 有关规范、规程 (1)1.3 有关法规 (1)1.4其它 (2)二、工程概况 (2)2.1设计概况 (2)2.2双排落地脚手架施工概况 (2)三、施工部署 (2)3.1架体搭设参数 (2)3.2劳动力准备 (2)3.3技术准备 (3)3.4材料准备 (3)3.5现场准备 (4)四、脚手架的搭设方法 (5)4.1架体布置 (5)4.2架体搭设 (5)4.3马道搭设 (8)4.4安全通道搭设 (9)4.5脚手架的使用规定 (10)4.6脚手架的拆除规定 (11)五、脚手架的质量检查及验收管理 (12)六、脚手架施工、使用的安全文明措施 (15)6.1组织保证措施 (15)6.2技术保证措施 (15)6.3日常安全管理保证措施 (15)6.4安全文明施工管理措施 (16)6.5脚手架季节性施工安全措施 (17)七、施工应急救援预案 (17)7.1预防监控措施 (17)7.2项目部救援组织机构名单及职责 (18)7.3应急措施 (18)7.4事故报告程序流程图 (20)八、计算书 (21)九、附图 (30)一、编制依据1.1 设计文件本工程施工图纸1.2 有关规范、规程1.4其它本工程施工组织设计二、工程概况2.1设计概况2.2双排落地脚手架施工概况******三、施工部署3.1架体搭设参数3.2劳动力准备3.2.1脚手架搭设施工人员应是按现行国家标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工,上岗人员应定期体检,合格后方可持证上岗。
3.2.2整个外脚手架工程将涉及到搭设、维护及拆除三个阶段,根据各个阶段的不同工作内容,劳动力的需用情况不同。
本工程主体施工进度要求较快,外脚手架工作量较大,需投入较多劳动力。
外脚手架维护阶段主要是配合外装修进行施工,因此需用劳动力较少,本工程劳动力需用情况见下表:3.2.3劳动力需用计划表3.3技术准备3.3.1熟悉图纸,确定脚手架的防护围护及内部防护形式。
落地式钢管脚手架专项方案一、方案背景及概述钢管脚手架是一种常见的临时支撑结构,在建筑施工中可见。
本方案旨在确保落地式钢管脚手架的安全和质量,有效减少事故的发生,提高工人的工作效率和施工质量。
方案将从脚手架的制作、搭建、使用、维护和拆除等方面进行详细规定和控制。
二、脚手架的制作要求1.选择符合国家标准的钢管和连接件,并进行质量检验;2.钢管使用前应进行清洗、除油和防腐处理;3.连接件应符合标准规定的规格和材质,并进行质量检验;4.制作脚手架时应按照设计图纸进行,严禁采用临时加固措施;5.脚手架的边界应设置安全防护措施,防止物体和人员从脚手架上坠落。
三、搭建脚手架的要求1.搭建前应进行场地勘察,并制定详细的搭建方案;2.搭建脚手架前,应确保地基承载力满足要求,并进行必要的加固;3.在搭建过程中,应设置施工方向指示牌和警示标识,确保工人安全;4.按照图纸要求,逐级搭建脚手架,严禁超过设计高度;5.脚手架的框架、托板和踏板应坚实可靠,严禁使用破损或老化的部件;6.搭建完成后,进行验收,并做好记录。
四、使用脚手架的要求1.在使用脚手架前,工人应接受相关安全培训,并具备熟练的操作技能;2.使用脚手架时,应遵守施工现场的安全规定和操作流程;3.脚手架的安全防护设施应齐全,包括扶手、安全网和踏板等;4.严禁在脚手架上进行高空作业之外的其他活动;5.工人在脚手架上工作时,应佩戴符合要求的安全防护用具。
五、脚手架的维护要求1.定期对脚手架进行检查,发现问题及时修复;2.雨雪天气和刮风天气下停止使用脚手架,并进行相应的防护措施;3.禁止在脚手架上堆放杂物,保持脚手架清洁和整齐;4.加强对工人的安全教育,定期组织安全培训和演练。
六、脚手架的拆除要求1.拆除前应对脚手架进行全面检查,确保安全;2.拆除时,应按照逆序逐级拆除,严禁乱拆乱撤;3.拆除完成后,及时清理现场,恢复原貌;4.拆除结束后,进行阶段性验收,并做好记录。
一、编制依据1. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001,2002年版)2. 《建筑施工高处作业安全技术规范》(JGJ 80-91)3. 《建筑施工安全检查标准》(JGJ 59-99)4. 《高层建筑施工手册》第2版5. 简明施工计算手册(1999.7)6. 实用建筑施工安全手册(1999.7)7. 本工程《施工组织设计》二、工程概况本工程为某住宅楼项目,基础类型为静压桩,结构形式为框架结构,总建筑面积为12000平方米,共12层,建筑高度为36米。
根据工程实际情况和规范要求,本工程外架采用落地式双排钢管脚手架。
三、施工方案1. 施工准备(1)施工前,组织施工人员进行安全技术交底,确保施工人员了解施工过程中的安全注意事项。
(2)对施工人员进行专项培训,提高施工人员的操作技能和安全意识。
(3)对脚手架材料进行检验,确保材料质量符合要求。
2. 脚手架搭设(1)根据工程结构形式和施工特点,脚手架施工在地下室施工完后进行。
(2)脚手架采用落地式,立杆距离外墙等结构外沿200mm(离飘窗板外沿100mm);立杆纵距1500mm,横距700mm,步距1800mm。
(3)脚手架搭设应遵循以下顺序:基础处理→立杆搭设→横杆搭设→剪刀撑搭设→脚手板铺设→防护栏杆搭设→安全网铺设。
(4)脚手架搭设过程中,应随时检查脚手架的稳定性,确保脚手架安全可靠。
3. 脚手架验收(1)脚手架搭设完成后,组织专业人员对脚手架进行验收,确保脚手架符合规范要求。
(2)验收内容包括:脚手架基础、立杆、横杆、剪刀撑、脚手板、防护栏杆、安全网等部位。
(3)验收合格后,方可进行下一步施工。
四、施工管理及安全措施1. 施工过程中,加强现场安全管理,确保施工人员的人身安全。
2. 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工现场设置安全警示标志,提醒施工人员注意安全。
4. 加强施工过程中的监督检查,及时发现并整改安全隐患。
落地式脚手架专项施工方案第1篇落地式脚手架专项施工方案一、工程概述本项目位于XXX地区,为XXX工程,主要包括XXX栋建筑物及附属设施。
根据施工现场需求,需搭设落地式脚手架,以确保施工安全、顺利进行。
本方案旨在制定一套合法合规的落地式脚手架施工方案,确保工程安全、高效完成。
二、编制依据1. 《建筑施工安全生产管理条例》;2. 《建筑施工脚手架安全技术规范》;3. 《建筑施工临时设施设计规范》;4. 《建筑施工临时用电安全技术规范》;5. 施工现场实际情况。
三、施工工艺及要求1. 脚手架类型:落地式脚手架;2. 脚手架材质:采用符合国家标准的钢管、扣件、脚手板等材料;3. 脚手架搭设要求:a) 脚手架基础应平整、坚实,具备足够的承载能力;b) 脚手架应按照施工方案进行搭设,立杆、横杆、剪刀撑等间距符合规范要求;c) 脚手架应设置防雷、防静电设施,并与主体工程同步搭设;d) 脚手架应设置连续的安全通道,通道宽度不小于1米,并设置防护栏杆;e) 脚手架应设置符合规范要求的上下通道,通道内不得堆放杂物;f) 脚手架搭设过程中,应定期进行检查,发现问题及时整改;g) 脚手架搭设完毕后,应进行验收,验收合格后方可投入使用。
四、施工安排1. 施工人员:选取具有相应资质的施工队伍,并对施工人员进行安全技术交底;2. 施工时间:按照工程进度计划,合理分配施工时间,确保脚手架搭设与主体工程同步进行;3. 施工材料:提前采购符合国家标准的脚手架材料,并对材料进行验收;4. 施工设备:配置齐全的施工设备,包括手动葫芦、电动葫芦、卷扬机等;5. 施工顺序:按照施工方案,先进行脚手架基础处理,然后进行脚手架搭设,最后进行脚手架验收。
五、施工安全措施1. 施工人员应佩戴符合国家标准的安全防护用品,如安全帽、安全带、防滑鞋等;2. 施工现场应设置安全警示标志,提醒施工人员注意安全;3. 脚手架搭设过程中,应定期进行安全检查,发现问题及时整改;4. 脚手架上不得堆放超过承载能力的物品,不得进行与施工无关的活动;5. 遇有六级及以上大风、雨、雪等恶劣天气,应停止脚手架搭设作业;6. 施工现场应制定应急预案,明确应急处理程序和责任人。
落地式脚手架专项施工方案一、施工前准备。
1.1 施工前的准备工作包括,确定施工方案、编制施工计划、准备必要的施工材料和设备、组织施工人员进行安全培训等。
1.2 确定施工方案时,需根据具体工程的要求,选择适当的脚手架类型和材料,考虑到施工现场的环境和条件,制定合理的施工方案。
1.3 编制施工计划时,要充分考虑施工的时间节点、人力物力的调配、安全措施等因素,确保施工进度和质量。
1.4 准备必要的施工材料和设备时,要对脚手架材料的质量和数量进行充分的检查和确认,确保施工过程中不会因为材料不足或质量不合格而影响施工进度和安全。
1.5 组织施工人员进行安全培训是施工前的必要工作,要确保所有参与施工的人员都具备必要的安全意识和技能,做好安全防护工作。
二、施工过程。
2.1 搭设脚手架,根据施工方案和设计要求,按照脚手架搭设图纸进行脚手架的搭设工作,确保搭设的脚手架结构稳固、牢固。
2.2 安全检查,在脚手架搭设完成后,要进行全面的安全检查,确保脚手架的各个部位都符合安全要求,没有缺陷和隐患。
2.3 使用和维护,在脚手架使用过程中,要严格按照脚手架的使用说明进行操作,做好脚手架的维护工作,定期检查脚手架的安全状况。
2.4 拆除脚手架,在施工完成后,要按照脚手架拆除的程序和要求进行脚手架的拆除工作,确保拆除过程中不会对周围环境和人员造成危险。
三、施工后整理。
3.1 清理现场,在脚手架拆除完成后,要对施工现场进行彻底的清理,清除脚手架搭设和施工过程中产生的垃圾和杂物,确保施工现场整洁。
3.2 安全总结,对本次脚手架施工过程进行全面的安全总结,总结经验教训,为今后的施工工作提供参考和借鉴。
3.3 资料整理,对本次脚手架施工的相关资料进行整理和归档,包括施工方案、计划、材料清单、安全检查记录等,为今后的施工工作提供依据。
3.4 安全交接,在脚手架施工结束后,要进行安全交接,确保施工现场的安全责任得到有效的交接和落实。
结语。
落地式脚手架专项施工方案1. 引言脚手架是建筑施工中常见的辅助工具,用于支撑和搭设施工作业平台。
而落地式脚手架是一种常见的脚手架搭设方式。
本文档将详细介绍落地式脚手架的施工方案,包括准备工作、搭设步骤、安全要求等内容,帮助施工人员正确、安全地进行落地式脚手架的搭设工作。
2. 准备工作在搭设落地式脚手架之前,需要进行以下准备工作:•理解项目需求:了解建筑物的高度、结构和特殊要求,根据实际情况确定脚手架搭设方案。
•制定施工计划:根据项目进度和施工要求,制定详细的施工计划,包括工期安排、人员配备、材料采购等。
•准备材料和工具:根据脚手架搭设方案,准备相应的脚手架材料、工具和安全设备,确保施工过程中的安全和效率。
•确保施工场地安全:清理施工场地,清除障碍物和杂物,确保施工过程中的安全性。
3. 搭设步骤根据准备工作的完成情况,可以开始进行落地式脚手架的搭设工作。
搭设步骤如下:3.1 设置基础支撑1.根据项目需求和设计要求,确定脚手架的基础支撑点。
2.在基础支撑点处使用钢管和连接件进行固定,确保支撑点的稳定性。
3.2 搭设主框架1.根据设计要求和搭设方案,将主框架的立杆和横杆连接起来,形成一个完整的脚手架框架。
2.确保主框架平整、稳固,并按照搭设方案中的要求进行调整。
3.3 安装横向支撑1.在脚手架框架的各层之间,安装横向支撑杆,增加脚手架的稳定性。
2.根据搭设方案中的要求,确保横向支撑杆的位置正确、安全。
3.4 加装安全设施1.在搭设好的脚手架框架上安装脚手板、扶手、安全网等安全设施,以保障施工人员的安全。
2.确保安全设施安装牢固、稳定,能够有效防止高空坠落等安全事故。
3.5 调整和检查1.对搭设好的脚手架进行调整和检查,确保每个连接点牢固、稳定,无任何松动现象。
2.检查脚手板、扶手、安全网等安全设施,确保其安装正确、牢固。
3.对脚手架框架进行垂直度和水平度的检查,确保整个脚手架处于稳定、平整状态。
4. 安全要求在搭设落地式脚手架的过程中,必须遵守以下安全要求:•搭设和拆除脚手架的人员必须经过专业培训,具备相关的操作技能和安全意识。
落地式脚手架安全专项施工方案一、工程概况本工程为XX项目,落地式脚手架主要用于建筑施工中的高空作业。
二、施工人员和工器具1.所有参与搭建、拆除及使用脚手架的施工人员都必须取得相应的上岗证,并经过相关培训方可上岗。
2.所有使用的工器具必须符合国家标准,并经过定期检测,保持良好状态。
三、脚手架搭建1.搭建前,必须对施工区域进行彻底的清理,清除障碍物和杂物,确保施工区域平整。
2.根据工程设计图纸和计划,确定脚手架的尺寸、高度和搭设位置。
3.搭建过程中,必须按照规范要求进行固定,采用足够数量和强度的脚手架支撑杆,确保整个脚手架结构的稳固性。
4.搭建完成后,必须进行验收,并由专业人员签署合格证明。
四、脚手架使用1.使用前,必须进行全面检查,确保脚手架的结构和连接牢固可靠。
2.脚手架外周必须设置安全网和脚手板,以起到防护作用,防止物体坠落和工人意外坠落。
3.脚手架上的工作面必须保持平整、整洁和无滑倒物,避免滑倒和摔伤事故。
4.使用过程中,禁止超载,不得将大型设备和重物放置在脚手架上。
5.强风或雷电天气时,必须立即停止使用脚手架,进行安全疏散。
五、脚手架拆除1.拆除前,必须进行全面检查,确保脚手架的结构和连接牢固可靠。
2.拆除过程中,必须按照规范要求进行逐层拆除,保证拆除的安全性。
3.拆除过程中,必须采取防护措施,避免对下方人员和设备的伤害。
4.拆除完成后,必须进行清理,彻底清除脚手架及其附属设施。
六、应急救援预案1.指定专人负责现场安全管理,熟悉急救知识和操作方法,随时做好应急准备。
2.在高风险区域设有安全警示标志,确保施工人员的安全防范意识。
3.在发生事故时,立即启动应急救援预案,第一时间向有关部门和领导汇报,并采取措施救援伤员。
七、施工记录和总结1.所有施工人员在进入施工现场前,必须进行安全教育培训,并签署安全作业责任书。
2.每天工作前,必须进行安全检查,并进行详细记录。
3.每周总结施工安全情况,及时发现问题并采取措施加以改进。
落地式脚手架安全专项施工方案1. 介绍脚手架是建筑施工中常用的辅助工具,能够提供支撑和平台,方便施工人员进行高空作业。
然而,由于施工环境复杂且存在许多安全风险,因此在搭设和使用脚手架时需要采取一系列的安全措施来保护施工人员的生命和财产安全。
本文档旨在提供一个落地式脚手架安全专项施工方案,以帮助施工方合理搭设和使用脚手架,并降低安全风险。
2. 施工前准备工作在落地式脚手架施工之前,必须进行一系列的准备工作,以确保施工顺利进行且安全可靠。
2.1. 脚手架设计和选材脚手架的安全性和稳定性取决于脚手架的设计和选材。
施工方应确保所选用的脚手架符合国家标准,并具备足够的强度和稳定性。
同时,施工方还需根据实际施工环境和要求进行合理的设计,确保脚手架能够满足施工需求。
2.2. 材料准备进行落地式脚手架施工前,必须准备好所需的材料,包括脚手架支撑杆、横梁、连接件等。
施工方应仔细检查材料的质量和完整性,确保材料符合要求,并且没有损坏或者缺失。
2.3. 施工方案策划在施工前,施工方应对整个施工过程进行详细的方案策划。
方案策划包括脚手架搭设的具体步骤、工序安排、施工人员配备等。
施工方还需考虑施工过程中可能出现的风险,并制定相应的应对措施。
3. 施工过程中的安全措施在落地式脚手架施工过程中,必须采取一系列的安全措施,确保施工人员的安全。
3.1. 施工区域隔离在施工现场周围设立围挡,并设置明显的警示标志,防止人员闯入施工区域。
施工方还应根据实际需要设置临时通道,确保人员和物料的顺利进出。
3.2. 安装和拆除脚手架施工方在搭设和拆除脚手架时,必须按照设计要求和操作规程进行操作。
施工人员在进行脚手架安装和拆除时,应佩戴安全帽、防滑鞋等个人防护用品,并确保操作台面的平整和稳定。
3.3. 脚手架使用安全在脚手架搭设完成后,施工人员在使用脚手架时,应注意以下安全事项:•施工人员必须穿戴符合标准的个人防护用品,包括安全帽、防滑鞋、安全带等。
落地脚手架专项方案
一.背景介绍
1.1背景介绍
由于现阶段的社会发展,越来越多的建筑需要使用脚手架,使得脚手架技术在工程施工中扮演着不可替代的作用。
落地脚手架在建筑工程中的应用,被广泛使用于各种公共建筑和民用建筑的施工,对工程经济性和安全性有重要意义。
为了提高脚手架施工的技术水平,提高脚手架使用的安全性,促进脚手架技术的发展,施工实施层面的落地脚手架专项方案应运而生。
1.2专项方案的意义
在这项专项方案中,主要介绍了落地脚手架的设计、施工、维护以及拆除及其安全操作要求,其中还包括了脚手架安全管理制度,以及如何处理可能发生的设备操作失误和安全事故等内容,这些内容是实现符合安全设计要求、严格按照落地脚手架施工规范施工的重要前提。
二.方案内容
2.1设计原则
(1)落地脚手架设计应遵守安全设计原则,在不改变施工工艺要求和经济性的前提下,选择最安全的方案。

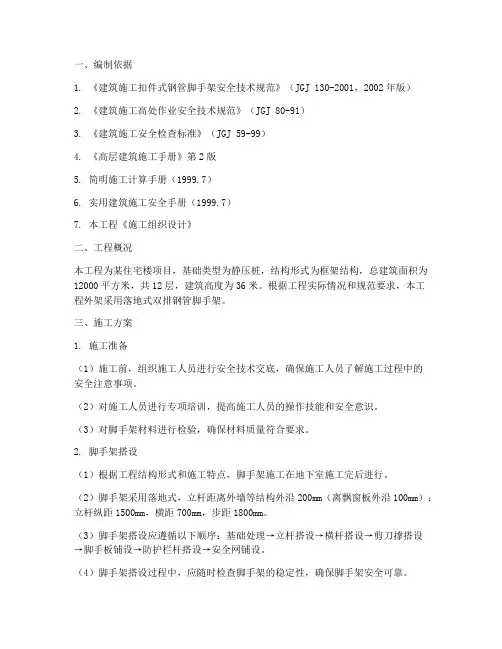

新郑片烟醇化库区建设项目二标段落地式脚手架安全专项施工方案编制:审核:审批:二〇一七年二月目录一、工程概况 (2)二、编制依据 (2)三、材料选用 (2)四、脚手架搭设、使用和拆除安全技术措施 (3)五、安全注意事项 (9)六、应急保障体系及应急预案 (9)七、环境保护措施 (11)一、工程概况新郑片烟醇化库区建造设项目二标段,位于新郑市新港产业集聚区中兴大道和新孟路(庆安路)交叉口东南角。
具体包括4、5、9、10、14、15#库及大门2等建筑物。
库房地下一层夹层,地上三层。
总建筑高度16.5 m,建筑东西向长93.6 m,南北向宽58.4 m,建筑面积均17360㎡。
醇化库主体结构使用年限50年,抗震设防烈度七度,耐火等级二级,屋面防水等级Ⅰ级。
二、编制依据1、《建筑施工高空作业安全技术规程》(JGJ80-91)2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)3、《郑州市建筑工程施工现场安全管理标准》4、施工图纸及施工组织设计三、材料选用结合本工程结构特点,挑选出刚度好、强度高的钢管,在选材方面需遵循以下原则:1、钢管采用外径48mm,壁厚3.5mm的焊接钢管,钢管材质使用力学性能适中的Q235-A级钢,其材质应符合《碳素结构钢》(GB/T700-88)的相应规定。
用于立杆、大横杆、剪刀撑和斜杆的钢管长度为4~6m(这样的长度一般重25kg以内,适合人工操作)。
用于小横杆的钢管长度为1.2m左右,以适应脚手架宽的需要。
2、禁止使用有明显变形、裂纹和严重锈蚀的钢管。
使用普通焊管时,应内外涂刷防锈层并定期复涂以保持其完好。
3、应使用与钢管管径相配合的、符合我国现行标准的可锻铸铁扣件。
严禁使用加工不合格、锈蚀和有裂纹的扣件。
4、脚手板采用竹架板,本工程选用竹串片。
在作业层脚手板必须满铺、铺稳,离开墙面120~150mm,接头部位固定牢固架体外侧设置挡板。
5、安全网采用密目安全网。
安全网的质量必须符合GB5725-35规定,外形尺寸为1.8×6m和4×6m两种,每张网的重量应少于15kg / 张大于8kg / 张。
立网的目数应在2000目(10cm×10cm)以上。
四、脚手架搭设、使用和拆除安全注意事项1、施工前的准备工作:1.1、施工前,施工人员必须熟悉施工方案,施工负责人必须对施工人员进行针对性的安全技术交底,脚手架搭设人员必须持证上岗。
1.2、准备搭设所需的材料,并对其进行检查验收,保证所有施工材料均为合格品。
1.3、施工中必须有塔式起重机配合吊运材料。
1.4、施工中必须进行安全监控。
2、落地式钢管脚手架的搭设、验收、拆除:2.1、钢管脚手架的搭设2.1.1基础处理本工程室外脚手架座落在基础回填土上,回填土要求分层夯实,脚手架底座底面标高宜高于旁边地坪50MM,脚手架搭设影响区域用C20砼进行硬化,砼厚为80,脚手架外侧挖设250*300的排水沟,脚手架立柱下统长垫设50厚、约200宽的木跳板。
2.1.2构造要求:立杆:纵向间距1.5m,横向间距1 m,步距1.8M,里排杆距离墙体350mm,基础设置垫木、底座。
立杆接头交错布置,同一步内相邻两立杆不能同时有接头,间隔两立杆接头垂直距离不小于500mm,且距近结点不大于三分之一步距。
立杆垂直偏差控制在1/200之内,且不大于100mm。
小横杆:小横杆扣在立杆上且紧靠结点,朝里端距墙体100~150mm。
横杆:大横杆设置60厘米高和120厘米高的两道,设置在立杆内侧,保证接接头上下里外错开,同一跨内上下两根大横杆不宜同时出现接头,应交错搭设,且各接头中心距立杆的距离应小于1/3跨度。
大横杆同一排水平偏差不大于该片脚手架的总长度的1/300,且不大于50mm。
连墙件设置:连墙件必须随搭升的架子一起及时设置。
a)连墙件3步三跨设置,宜靠近主节点设置,偏离主节点的距离不大于300mm;b)应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定;c)优先采用菱形布置,也可采用方形,矩形布置;d) 一字型、开口型脚手架两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不大于4m。
e)采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式。
严禁使用仅有拉筋的柔性连墙件。
f)连墙件的构造要求:连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,严禁采用斜连接;g)连墙件的构造要求:连墙件必须采用可承受拉力和压力的构造,采用拉筋必须配用顶撑,顶撑应可靠地顶在混凝土圈梁柱等结构部位。
拉筋应采用两根以上直径4mm的钢丝拧成一股,使用时不应少于2股,亦可采用直径不小于6mm的钢筋;h)当脚手架下部暂不能设连墙件时可搭设抛撑。
抛撑应采用通长杆与脚手架可靠连接,与地面的倾角应在45度~60度之间;连接点中心至主节点的距离不大于300mm。
抛撑应在连墙件搭设后方可拆除;i)脚手架处于顶层连墙点之上的自由高度不得大于6m。
当作业层高出其下连墙件2步或4m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。
剪刀撑:脚手架两端拐角处及中间每隔5-7跨沿架体高度连续设置剪刀撑,剪刀撑与水平的夹角不大于60°,相交结点应处在同一直线上。
剪刀撑的斜杆接长宜采用搭接,搭接长度大于1m,用三个扣件连接。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm,拐角处按要求搭设。
防护栏杆及脚手板:a)每步搭设两道防护栏杆,上面一道高为1200㎜,下一道为600㎜;b)作业层满铺竹笆及踢脚板,踢脚板高为180㎜。
2、架手架搭设要求:c)脚手板或其它铺板应铺平铺稳,必要时应予绑扎固定。
d)脚手板采用对接平铺时,在对接处,与其下两侧支承横杆的距离应控制在 100~200mm之间。
e)脚手板采用搭接铺放时,其搭接长度不得小于200mm,且在搭接段的中部应设有支承横杆。
铺板严禁出现端头超出支承横杆250mm 以上未作固定的探头板。
f)长脚手板采用纵向铺设时,其下支承横杆的间距不得大于1.5m。
g)最高处操作层三步架应全部铺上竹笆。
2.2脚手架的验收2.2.1、对脚手架构配件严格检查验收,脚手架及其承力结构应在下列阶段验收:(1)承力结构完后及脚手架搭设之前;(2)作业层上施加荷载;(3)每搭设完6-8m后;(4)达到设计高度后。
2.2.2、脚手架搭设检查下列项目:(1)构架结构符合前述的规定和设计要求,个别部位的尺寸变化应在允许的调整范围之内。
(2)节点的连接可靠,其中扣件的拧紧程度应控制在扭力矩达到40-60N·m。
(3)钢脚手架立杆垂直度应≤1/300,且应同时控制其最大垂直偏差值:当架高≤20m时为不大于50mm;当架高>2Om时为不大于75mm。
(4)纵向钢平杆的水平偏差应≤1/250,且全架长的水平偏差值不大于50mm。
(5)作业层铺板、安全防护措施等需符合上述的要求。
脚手架的验收和日常检查按以下规定进行,检查合格后,方允许投入使用。
2.2.3脚手架使用规定(1)作业层每1m2架面上实用的施工荷载(人员、材料和机具重量)不得超过以下的规定值:施工荷载(作业层上人员、器具、材料的重量)的标准值,结构脚手架取3kN/m2;装修脚手架取2kN/m2。
(2)施工设备单重不得大于1kN,使用人力在架上搬运和安装的构件的自重不得大于2.5kN。
(3)在架面上设置的材料应码放整齐稳固,不影响施工操作。
(4)作业人员在架上的最大作业高度应以可进行正常操作为度,禁止在架板上加垫器物或单块脚手板以增加操作高度。
(5)在作业中,禁止随意拆除脚手架的基本构架杆件、整体性杆件、连接紧固件和连墙件。
确因操作要求需要临时拆除时,必须经主管人员同意,采取相应弥补措施,并在作业完毕后,及时予以恢复。
(6)工人在架上作业中,应注意自我安全保护和他人的安全,避免发生碰撞、闪失和落物。
严禁在架上戏闹和坐在栏杆上等不安全处休息。
(7)每班工人上架作业时,应先行检查有无影响安全作业的问题存在,在排除和解决后方可开始作业。
在作业中发现有不安全的情况和迹象时,应立即停止作业进行检查,解决以后才能恢复正常作业;发现有异常和危险情况时,应立即通知所有架上人员撤离。
(8)在每步架的作业完成之后,必须将架上剩余材料物品移至上(下)步架或室内;每日收工前应清理架面,将架面上的材料物品堆放整齐,垃圾清运出去;在作业期间,应及时清理落入安全网内的材料和物品。
在任何情况下,严禁自架上向下抛掷材料物品和倾倒垃圾。
2.3脚手架的拆除2.3.1、脚手架拆除顺序与搭设顺序相反。
2.3.2、拆除前,应由工程负责人进行拆除安全交底,清除脚手架上杂物及地面障碍物。
2.3.3、拆除作业必须由上而下逐层进行,严禁上下同时作业。
2.3.4、边墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。
2.3.5、当脚手架拆至下部最后一根长立杆的高度时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。
2.3.6、当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端应设置连墙件和横向斜撑加固。
2.3.7、卸料时,各构配件严禁抛至地面。
2.3.8、在拆除过程中,应作好配合、协调动作,禁止单人进行拆除较重杆件等危险性的作业。
五、安全注意事项作业人员进入现场应带好安全帽、并系好帽带,在架子上作业正确佩戴安全带、并将安全扣系在偏上方安全可靠的杆件上,作业人员必须经专业技术培训合格、方可参加此项工作。
六、应急保障体系7.1应急指挥小组组长:杜清建电话:副组长:高永才电话:副组长:陈松华电话:组员:牛飞飞贾如彬宋红涛牛子义付红旗刘安温康启何建7.2安全事故救援预案7.2.1一旦发生安全事故,第一时间通知项目部应急救援小组,各有关人员接到报警救援命令后,应迅速到达现场,以便伤者在第一时间内得到及时救助。
主管工长、部门经理和公司主管经理必须第一时间赶到现场并组织、指挥抢救,并在第一时间通知报告给上级主管部门。
如果有人员伤亡立即通知120或直接送往附近的医院进行抢救。
7.2.2保护好事故现场,有序组织临时救护方案、有组织地指挥救护人员进行抢救,并保持一切通信、交通的畅通,与相关部门取得联系;7.2.3抢救时应以人为本,先抢救人员,后抢救其他财物;7.2.4如果有人员被压、被困,应立即调动相关机械设备、切割工具等机械设备进场,及时解救被困人员;5、及时疏散周围的人员,采取有效措施把有可能进一步发生危险的物品、构件设备等及时清理掉,防止事态进一步扩大,因暂时还不能清除的危险物,要采取加固或隔离的办法使之不能再进一步发生二次危险;7.2.5事故发生时,及时把机械设备电源线拉闸断电;7.2.6进入事故现场进行施救的人员,必须做好必要的防护,选择好线路,确定没有危险后再进入,以避免抢救时发生不必要的损失;7.2.5属重大或特大事故的,必须立即通知当地特警联运救护中心以求得最快援助;7.2.6进行特殊作业的人员必须有相关专业作业突发事故救援知识和救援配备用品;7.2.7特殊作业前要做好突发事故救援措施技术交底,并做好相关救援设备的组织准备。
