电气安装全国统一安装工程预算工程量计算规则
- 格式:docx
- 大小:42.18 KB
- 文档页数:21
全国统一安装工程预算定额说明及计算规则一、编制预算的基本要点1.全面考虑工程的全过程,包括设计、施工、材料采购等各个阶段;2.严格按照国家有关工程定额进行编制;3.充分考虑地区差异和特殊情况;4.严格控制成本,确保合理经济。
二、预算定额的编制规则1.工程定额的选择:根据不同工程类型选择相应的定额,确保预算编制的准确性;2.定额参数的确定:根据工程规模、难度、工艺特点等确定定额参数,包括人工价格、材料价格、设备价格等;3.计算方法的确定:根据定额的具体要求确定计算方法,包括工程量计算、材料计算、设备计算等;4.标价依据的确定:根据工程预算的要求确定标价的依据,包括单价、承包价、总造价等;5.补充说明及审批:对编制过程中的补充说明进行记录,并通过相应程序进行审批。
三、预算定额的计算规则1.工程量计算:根据项目所需的各项工作内容,采用合适的计量单位进行量化计算;2.人工费计算:根据工程量计算结果和人工单价进行相应的乘法计算;3.材料费计算:根据工程量计算结果和材料单价进行相应的乘法计算;4.设备费计算:根据工程量计算结果和设备单价进行相应的乘法计算;5.间接费计算:包括施工管理费、利润、税金等,根据项目造价的一定比例进行计算;6.暂列金额计算:根据工程的特殊要求,需要设置一定的暂列金额进行计算;7.存在固定标准的工程项目可以直接查询执行,无需再次计算。
四、预算定额的应用范围1.土建工程:包括建筑物、道路、桥梁等;2.建筑装饰工程:包括室内外装饰、水电安装、空调安装等;3.建筑机电工程:包括给排水、电气、暖通、消防等;4.建筑材料:包括水泥、钢材、砂石等。
总结:全国统一安装工程预算定额的编制与计算规则是确保工程预算的合理性与准确性的重要依据。
编制时需要充分考虑工程的全过程,选择合适的工程定额以及确定相应的定额参数和计算方法。
在实际应用中,预算定额应根据具体工程类型和地区特点进行调整,以确保工程的顺利实施。
全国统一安装工程预算工程量计算规则一、安装工程预算的编制范围1.安装工程预算包括基本安装工程、公用设备和器材安装工程、专业设备和器材安装工程以及施工前的准备工作。
2.基本安装工程包括土建安装工程、民用建筑室内照明工程、建筑排水与供水工程、供热与通风工程、安防工程等。
3.公用设备和器材安装工程包括电气设备安装工程、通信与广播电视设备安装工程、公共机械设备安装工程等。
4.专业设备和器材安装工程包括机电设备安装工程、电力设备安装工程、厨房设备安装工程等。
5.施工前的准备工作包括试运行、调试工作、保护层、防腐层施工以及其他必要工作。
1.安装工程量计算的基本单位主要以个、套、平方米、米、千克、立方米为计量单位。
2.工程量计算的基本原则是按照建筑工程量清单的项目和细目来计算。
3.工程量计算的方法主要采用总量法和单价法。
-总量法是按照工程量清单的项目和细目中的数量来计算,例如设备数量、管道长度、电缆长度等。
-单价法是按照预算单价和实际数量来计算工程量,例如根据单位长度的管道单价和实际管道长度计算工程量。
4.工程量计算中的规避工程不纳入工程量计算范围内。
规避工程指在设计和施工中可以避免或减少的工程量,如大型设备拆除、旧设备迁移等。
5.安装工程中的临时设施和临时工程应进行单独核算,并列入工程量计算中。
三、工程量计算的基本步骤1.根据设计图纸和相关规范要求,编制工程量清单。
2.根据工程量清单的项目和细目,计算工程数量。
3.通过对比和分析历史工程资料,确定工程量计算的合理性和准确性。
4.按照工程量计算的原则和方法,计算工程量,并将结果填入工程量清单。
5.按照工程量计算的结果编制预算。
总之,全国统一安装工程预算工程量计算规则是建设工程招投标和合同管理过程中的重要依据,它规定了工程量计算的方法、计算的范围和计算的步骤,保证了工程量计算的准确性和一致性。
这些规则可以帮助建设单位、招标人和施工单位对安装工程进行有效的预算和管理,为工程的顺利进行提供了有力的支持。
电气安装全国统一安装工程预算工程量计算规则电气安装工程预算是指对电气安装工程进行全面审查、估算和编制工程造价预算的过程。
全国统一安装工程预算工程量计算规则是为了保证电气安装工程预算的准确性和统一性,从而提高安装工程管理水平和效益,规范安装工程市场秩序。
电气安装工程预算的编制需要按照全国统一安装工程预算工程量计算规则进行,主要包括以下内容:1.工程量计算基本原则:工程量计算应符合统一的计量原则,即按实际施工部位和工程内容进行分项工程量的计算,确保工程量计算的准确性。
2.工程量计算基本单位:电气安装工程量计算以国家规定的计量单位为基准,如米、立方米、千克等。
3.工程量计算方法:根据工程施工图纸和技术规范要求,按照工程量计算规则,将施工图纸上的部位分解成独立的分部工程和子分部工程,然后按照相应的施工规范和定额进行计算。
4.工程量计算内容:电气安装工程量计算包括主要设备、材料、构配件、劳动量等方面的内容,同时还要考虑施工建筑物的特殊要求,如通风、防火、防爆等。
5.工程量计算标准:电气安装工程量计算应按照国家规定的计量标准进行,如《建筑施工和建筑安装工程定额》、《建筑工程工程量计算规范》等。
6.工程量计算程序:工程量计算应按照一定的程序进行,包括工程量计算依据的确定、工程量计算的方法和原则、分项工程量计算的编制和总工程量计算的核算等。
7.工程量计算软件应用:为了提高工程量计算的效率和准确性,可以借助计算机辅助设计软件进行工程量计算,如CAD软件、建筑工程计量软件等。
全国统一安装工程预算工程量计算规则的制定,可以提高电气安装工程预算的准确性和统一性,消除不同地区之间的差异,促进安装工程市场的规范化和健康发展。
同时,通过规范的工程量计算能够准确掌握工程的投资成本,为项目的决策提供科学依据,确保工程质量和效益。
电气安装全国统一安装工程预算工程量计算规则电气安装工程预算是指根据施工设计和工程实际情况,依据国家和行业相关规定及标准,对电气设备、电线电缆、电气元件及其安装费用进行计算,最终得出该工程所需的费用总额。
下面将介绍电气安装全国统一安装工程预算工程量计算规则。
一、工程量计算方法1.设备工程量计算:根据项目设计文件和设备清单,计算设备数量、型号、规格、单价等。
2.电缆线路计算:根据电缆线路长度、数量、规格和电缆桥架长度、数量等,计算电缆线路工程量。
3.线路开关插座等计算:根据设计方案和工程实际情况,按照规定的开关插座类型、数量、安装位置等,计算线路开关插座等工程量。
4.照明工程量计算:根据照明灯具的数量、型号、规格等,计算照明工程量。
5.配电箱计算:根据配电箱的数量、型号、规格等,计算配电箱工程量。
1.工程量计算需要根据相关规定和标准进行,如《建筑电气设计规范》、《建筑电气装置工程施工及验收规范》等。
2.工程量计算需要基于详细的施工设计文件,包括平面布置图、综合布线图、开关箱布置图、线路表等。
3.各项工程量计算需按照设计方案、工程实际情况、国家标准和相关规定进行,不能随意填写或估算。
4.在进行工程量计算时,要充分考虑工程实际情况,如线路长度、线径、绝缘性能要求、电气设备功率等因素。
5.工程量计算涉及的相关参数和数据需真实可靠,不能虚报或缺漏。
三、工程量计算原则1.按照国家和行业相关规定和标准进行工程量计算,确保计算结果的合理性和准确性。
2.工程量计算需充分考虑施工实际情况,包括工程规模、施工条件、技术要求等。
3.工程量计算需统一使用标准化的计算方法和计算公式,确保计算结果的可比性和一致性。
4.工程量计算需遵循科学、公正、透明的原则,不得存在人为干预、虚报等行为。
5.工程量计算需保证计算结果的可靠性,充分考虑误差和风险因素。
综上所述,电气安装全国统一安装工程预算工程量计算规则需要依据国家和行业相关规定和标准进行,计算方法应准确可靠,计算过程需科学公正,计算结果需合理可靠。

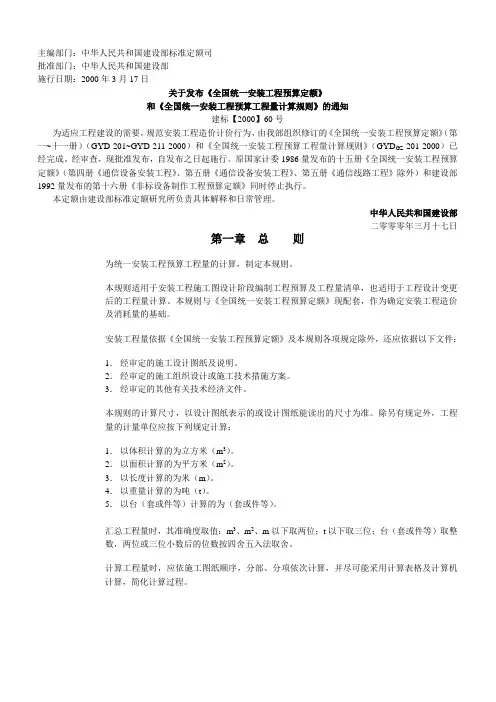

主编部门:中华人民共和国建设部标准定额司批准部门:中华人民共和国建设部施行日期:2000年3月17日关于发布《全国统一安装工程预算定额》和《全国统一安装工程预算工程量计算规则》的通知建标【2000】60号为适应工程建设的需要,规范安装工程造价计价行为,由我部组织修订的《全国统一安装工程预算定额》(第一~十一册)(GYD-201~GYD-211-2000)和《全国统一安装工程预算工程量计算规则》(GYD GZ-201-2000)已经完成。
经审查,现批准发布,自发布之日起施行。
原国家计委1986量发布的十五册《全国统一安装工程预算定额》(第四册《通信设备安装工程》、第五册《通信设备安装工程》、第五册《通信线路工程》除外)和建设部1992量发布的第十六册《非标设备制作工程预算定额》同时停止执行。
本定额由建设部标准定额研究所负责具体解释和日常管理。
中华人民共和国建设部二零零零年三月十七日第一章总则为统一安装工程预算工程量的计算,制定本规则。
本规则适用于安装工程施工图设计阶段编制工程预算及工程量清单,也适用于工程设计变更后的工程量计算。
本规则与《全国统一安装工程预算定额》现配套,作为确定安装工程造价及消耗量的基础。
安装工程量依据《全国统一安装工程预算定额》及本规则各项规定除外,还应依据以下文件:1.经审定的施工设计图纸及说明。
2.经审定的施工组织设计或施工技术措施方案。
3.经审定的其他有关技术经济文件。
本规则的计算尺寸,以设计图纸表示的或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定计算:1.以体积计算的为立方米(m3)。
2.以面积计算的为平方米(m2)。
3.以长度计算的为米(m)。
4.以重量计算的为吨(t)。
5.以台(套或件等)计算的为(套或件等)。
汇总工程量时,其准确度取值:m3、m2、m以下取两位;t以下取三位;台(套或件等)取整数,两位或三位小数后的位数按四舍五入法取舍。
计算工程量时,应依施工图纸顺序,分部、分项依次计算,并尽可能采用计算表格及计算机计算,简化计算过程。
安装工程量计算规则汇编总则1、为统一安装工程预算工程量的计算,制订本规则。
2、本规则适用于安装工程施工图设计阶段编制工程预算及工程量清单,也适用于工程设计变更后的工程量计算。
本规则与《全国统一安装工程预算定额》(SGD5-2000)相配套,作为确定安装工程造价及其消耗量的基础。
3、安装工程除依据《全国统一安装工程预算定额》(SGD5-2000)及本规则各项规定外,还应依据以下文件:(1)经审定的施工设计图纸及其说明;(2)经审定的施工组织设计或施工技术措施方案;(3)经审定的其他有关技术经济文件。
4、本规则的计算尺寸,以设计图纸表示的或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定计算:(1)以体积计算的为立方米(m3);(2)以面积计算的为平方米( m2);(3)以长度计算的为米( m );(4)以重量计算的为吨( t );(5)以台(套或件等)计算的为台(套或件等)。
汇总工程量时,其准确度取值:m3 、m2 、m以下取两位;t以下取三位;台(套或件等)取整数,两位或三位小数后的位数按四舍五入法取舍。
5、计算工程量时,应依施工图纸顺序,分部、分项依次计算,并尽可能采用计算表格及计算机计算,简化计算过程。
第一册机械设备安装工程(一)说明1、机械设备安装工程除另有说明者外,均以“台”为计量单位,以设备重量“t”划分项目。
设备重量均以设备的铭牌重量为准;如无铭牌重量的,则以产品目录、样本、说明书所注的设备净重量为准。
2、计算设备重量时,除另有规定者外,应按设备本体及联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩和设备本体第一个法兰以内的管道等全部重量计算。
(二)风机、泵安装1、风机、泵安装以“台”为计量单位,以设备重量“t”分列项目。
在计算设备重量时,直联式风机、泵,以本体及电机、底座的总重量计算;非直联式的风机和泵,以本体和底座的总重量计算,不包括电动机重量。
直联式、非直联式安装均已包括电动机安装,不再另计。
安装工程预(结)算工程量计算规则安装工程量除依据《全国统一安装工程预算定额》及各项规定外,还应依据以下文件:1、经业主审定施工项目组编制竣工图纸及其说明(设计图纸会审资料等)。
2、经审定的施工组织设计或施工技术措施方案。
3、经审定的其它有关技术经济文件(现场签证单、技术核定单、工作联系单等重要文件). 工程量规则的计算尺寸,以设计图纸表示的或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定计算:1、以体积计算的为立方米(m3).2、以面积计算的为平方米(m2).3、以长度计算的为米(m)。
4、以重量计算的为吨(t)。
5、以台计算的为台.汇总工程量时,其准确度取值:m3、m2、m以下取两位;t以下取三位;台取整数,两位或三位小数按四舍五入法取舍。
一、设备安装:所有制药设备及工艺设备因单独列项,计算单位为台,数量按实计取.二、电气安装:1、变压器、高低压配电柜以“台”单位,按型号不同单独列项,写明全称及型号名称.配电柜基础槽钢按廷长米计取,油漆在定额内包含,不需再计。
2、插接式母线槽以“米”单位,按实际延长米计取,插接式母线槽进出线箱以“台”计取.支吊架按规范计算出“付”数,再换算成重量计取。
油漆在定额内包含,不需再计。
3、电缆直埋的挖、填土(石)方,除特殊要求外,可按下表计算土方量。
直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算.电缆沟内盖板以延长米计算,如又揭又盖,则按两次计算。
电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2米。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
电气工程量计价规范电气工程量计价规范是对电气工程项目进行量化和计价的标准和规范。
其主要目的是统一计价标准,确保工程的量化和计价结果准确可靠,以便于资金的预算和管理。
一、规范的适用范围电气工程量计价规范适用于各类电气工程项目,包括建筑物电气工程、电力设备安装工程、电气设备调试工程等。
规范包含了各类电气工程中常见的工作内容和工程量纳入计价的范围。
二、工程量计算方法1. 基本单位电气工程量计算以标准单位为基础。
常见的电气工程单位包括安培(A)、伏特(V)、瓦特(W)、欧姆(Ω)等。
2. 工程量计算公式根据工程实际情况和设计要求,可以通过以下公式计算工程量:(1)电流计算公式电流(A)= 电力(W)/ 电压(V)(2)功率计算公式功率(W)= 电压(V) ×电流(A)3. 预留电气工程量在电气工程设计过程中,为了确保工程质量和后续扩展,通常需要预留一定的电气工程量。
这些预留量包括电缆线路预留量、开关插座预留量、电气设备备用电压容量预留量等。
三、工程量计价依据1. 计价依据电气工程的计价依据主要包括工程量计算结果、工程材料和设备价格、人工费用等。
2. 材料和设备价格的确定材料和设备价格的确定需参考市场行情和相关标准。
可以通过询价、比价等方式获取材料和设备的价格,并综合考虑质量、品牌等因素进行确定。
3. 人工费用计算人工费用计算主要根据工程师、技术员等工作人员的工作时间和工作量进行计算。
根据工作人员的级别和工作内容,可以采用固定工资或者按小时计酬的方式进行计算。
四、工程量计算和计价实例分析以下是一个电气工程量计算和计价实例的分析:某建筑物电气工程的设计要求为:配电线路布置10个开关插座,电压为220V。
根据实际情况,预留电缆线路长度为100米,预留开关插座数量为2个。
根据上述要求,进行工程量计算和计价。
1. 配电线路工程量计算:电流(A)= 功率(W)/ 电压(V)假设每个开关插座功率为100W,则总功率为1000W。
工程量计算规则解释电气电气工程的工程量计算是指根据工程的设计图纸和规范要求,对电气设备的数量、容量和工程材料进行量化计算的过程。
电气工程量计算是电气工程预算编制的基础,也是电气工程施工的前期准备工作之一在电气工程量计算中,主要包括以下几个方面的内容:1.电气设备的数量计算:根据设计图纸和规范要求,对电气设备的数量进行计算。
这包括配电箱、电流互感器、电源和电动机等设备的数量计算。
2.电气设备容量的计算:根据电气负荷和设计要求,计算各个电气设备的容量。
容量计算旨在保证电气设备能够满足工程的负荷要求,提供稳定的电源供应。
3.电气工程的线缆和导线计算:根据工程的需求和设计要求,计算线缆和导线的长度和数量。
线缆和导线计算是为了确定电气工程所需要的线缆和导线的规格和种类,保证工程施工和使用的安全可靠。
4.电气设备的安装材料计算:根据电气设备的类型和特点,计算安装所需要的材料的数量。
安装材料计算一般包括电缆槽、电缆桥架、管道、绝缘片和连接器等材料的计算。
5.电气工程的灯具和开关插座计算:根据工程的需求和设计要求,计算灯具和开关插座的数量和类型。
灯具和开关插座计算是为了确定工程所需灯具和开关插座的位置和数量,提供适当的照明和电气插座。
6.电气工程的消防报警和监控系统计算:根据工程的需求和设计要求,计算消防报警和监控系统的设备和材料的数量。
这包括烟雾探测器、手动报警器、摄像头和监控设备等。
以上是电气工程量计算的一般规则和方法。
在实际应用中,还需要根据不同工程的具体要求和特点,灵活运用这些规则和方法,确保计算结果准确可靠。
在进行电气工程量计算时1.工程设计的准确性:工程量计算的准确性和可靠性直接依赖于工程设计的准确性。
因此,在进行工程量计算之前,应该对设计图纸和规范要求进行仔细审查,确保其准确性和合理性。
2.负荷计算的准确性:电气设备容量的计算是根据工程负荷计算的结果来确定的。
因此,在进行电气设备容量计算时,应该准确把握工程的负荷情况,确保容量计算的准确性。
工程量计算规则解释电气工程量计算规则是用于确定工程项目中所需材料、人工和设备的数量和费用的一种规范化方法。
电气工程是一项关于电力的应用和分配的工程领域,因此电气工程的工程量计算规则主要针对电气设备、电线电缆和安装工作等方面进行计算。
首先,电气工程的工程量计算规则要考虑电气设备的数量和规格。
在进行电气工程量计算时,需要先确定所需的电气设备的种类和数量。
例如,计算电气设备的数量时要考虑到用电负荷、用电设备的功率需求和电气系统的设计要求等因素。
同时,还需要根据电气设备的技术规格和性能要求,确定设备的规格和型号。
这样可以保证电气设备的数量和规格与实际需求相匹配,从而减少资源浪费和成本增加。
其次,电线电缆是电气工程中重要的组成部分,因此在工程量计算中需要对电线电缆进行计算。
电线电缆的工程量计算规则主要包括电线电缆的长度和截面积计算。
具体计算方法需要根据电气系统的设计要求、电缆线路的布置和负载需求等因素进行确定。
在计算电线电缆的长度时,需要考虑到线路的物理长度和布置情况,例如线路的走向、线路的弯曲角度和高度等。
而计算电线电缆的截面积时,需要考虑到电流负荷和导线的工作温度等因素。
通过合理计算电线电缆的长度和截面积,可以确保电气系统的安全性和可靠性。
此外,电气工程的工程量计算规则还要考虑到电气设备的安装工作。
电气设备的安装工作包括设备的安装位置、支架的安装、电气接线等。
在计算电气设备的安装工程量时,需要考虑到设备的体积、重量以及安装难度等因素。
同时,还要根据设备的技术要求和安装规范,确定设备的安装工作量和费用。
通过合理计算电气设备的安装工程量,可以保证设备的安装质量和工期的控制。
除了上述几个方面,电气工程的工程量计算规则还要考虑到施工人工和设备的数量和费用。
在进行电气工程量计算时,需要根据工程的实际需求、工期安排和设备的使用效率等因素,确定施工人工和设备的数量和费用。
通过合理计算施工人工和设备的数量和费用,可以确保施工过程的高效进行和质量的控制。
电气安装全国统一安装工程预算工程量计算规则第二册电气设备安装工程(一)变压器1、变压器安装,按不同容量以“台”为计量单位。
2、干式变压器如果带有保护罩时,其定额人工和机械乘以系数 1.2。
3、变压器通过试验,判定绝缘受潮时才需进行干燥,所以只有需要干燥的变压器才能计取此项费用(编制施工图预算时可列此项,工程结算时根据实际情况再作处理),以“台”为计量单位。
4、消弧线圈的干燥按同容量电力变压器干燥项目执行,以“台”为计量单位。
5、变压器油过滤不论多少次,直到过滤合格为止,以“ t ”为计量单位,其具体计算方法如下:①变压器安装估价表未包括绝缘油过滤,需要过滤时,可按制造厂提供的油量计算。
②油断路器及其他充油设备的绝缘油过滤,可按制造厂规定的充油量计算。
计算公式:油过滤数量(t)=设备油重(t) X(1+损耗率)(二)配电装置1、断路器、电流互感器、电压互感器、油浸电抗器、以及电容器柜的安装以“台”为计量单位;电力电容器的安装以“个”为计量单位。
2、隔离开关、负荷开关、熔断器、避雷器、干式电抗器的安装以“组”为计量单位,每组按三相计算。
3、交流滤波装置的安装以“台”为计量单位,每套滤波装置包括三台组架安装,不包括设备本身及铜母线的安装,其工程量按本册相应说明另行计算。
4、高压设备安装项目内均不包括绝缘台的安装,其工程量应按施工图设计执行相应项目。
5、高压成套配电柜和箱式变电站的安装以“台”为计量单位,均未包括基础槽钢、母线及引下线的配装安装。
6、配电设备安装的支架、抱箍及延长轴、轴套、间隔板等,按施工图设计的需要量计算;执行本册第四章铁构件安装项目,或按成品考虑。
7、绝缘油、六氟化硫气体、液压油等均按设备带有考虑;电气设备以外的加压设备和附属管道的安装应按相应估价表另行计算。
8配电设备的端子板外部接线,应执行本册第四章相应项目。
9、设备安装所需的地脚螺栓按土建预埋考虑;设备安装需要二次灌浆时,执行第一册相关子目。
(三)母线及绝缘子1、悬垂绝缘子串安装,指垂直或V型安装的提挂导线、跳线、引下线、设备连接线或设备等所有用的绝缘子串安装,按单、双串分别以"串”为计量单位,耐张绝缘子串的安装,已包括在软母线安装项目内。
2、支持绝缘子安装以“个”为计量单位,按安装在户内、户外、以及单孔、双孔、四孔固定分别计算。
3、穿墙套管安装不分水平、垂直安装,均以“个”为计量单位。
4、软母线安装,指直接由耐张绝缘子串悬挂部分,按软母线截面大小分别以“跨/三相”为计量单位,设计跨距不同时,不得调整。
导线、绝缘子、线夹等均按施工图设计用量加估价表规定的损耗率计算。
5、软母线引下线,指由T型线夹或并沟线夹从软母线引向设备的连接线,以“组”为计量单位,每三相为一组;软母线经终端耐张线夹引下(不径T型线夹或并沟线夹引下)与设备连接的部分执行引下线项目,不得换算。
6、两跨软母线间的跳引线安装,以“组”为计量单位,每三相为一组。
不论两端的耐张线夹是螺栓式或压接式,均执行软母线跳线项目,不得换算。
7、设备连接线安装,指两设备间的连接部分,不论引下线、跳线、设备连接线,均应分别按导线截面、三相为一组计算工程量。
8组合软母线安装,按三相为一组计算、跨距(包括水平悬挂部分和两端引下部分之和)系按45米内考虑, 跨度的长与短不得调整。
软导线、绝缘子、线夹按施工图设计用量加上规定的损耗率计算。
9、软母线安装预留长度按下表计算。
(单位:米/根)10、带型母线安装及带型母线引下线安装包括铜排、铝排,分别以不同截面和片数以“10m单相”为计量单位。
11、钢带型母线安装,按同规格的铜母线项目执行,不得换算。
12、母线伸缩接头及铜过渡板安装均以“个”为计量单位。
13、槽型母线安装以“米/单相”为计量单位,槽型母线与设备连接分别以连接不同的设备以“台”或“组” 为计量单位,槽型母线按设计用量加损耗率计算。
14、共箱母线安装以“ m为计量单位,长度按设计共箱母线的轴线长度计算。
15、低压(指380伏以下)封闭式扦接母线槽安装分别按导体的额定电流大小以“米”为计量单位,长度按设计母线的轴线长度计算,分线箱以“台”为计量单位,分别以电流大小按设计数量计算。
16、重型母线安装包括铜母线、铝母线,分别按截面大小以母线的成品重量以“吨”为计量单位。
17、重型铝母线接触面加工指铸造件需加工接触面时,可以按其接触面大小,分别以“片/单相”为计量单位。
18、硬母线配置安装预留长度按下表规定计算。
(单位:米/根)19、带型母线、槽型母线安装均不包括支持瓷瓶安装和钢构件配置安装,其工程量应分别按设计成品数量 执行本册相应项目。
(四)控制设备及低压电器1、 控制设备及低压电器安装以“台”或“个”为计量单位,其设备安装均未包括基础槽钢、角钢的制作 安装,其工程量应按估价表相应子目另行计算。
2、 铁构件制作安装均按施工图设计尺寸,以成品重量“ kg ”为计量单位。
3、 网门、保护网制作安装,按网门或保护网设计图示的框外围尺寸,以“ m2为计量单位。
4、 盘柜配线分不同规格,以“ m 为计量单位。
5、 盘、箱、柜的外部进岀线预留长度按下表计算。
(单位:米/根)6、配电板制作安装及包铁皮,按配电板图示外形尺寸,以“ m2为计量单位。
7、焊(压)接线端子项目只适用于导线,电缆终端头制作安装项目中已包括焊 算。
8端子板外部连接线按设备盘、箱、柜、台的外部接线图计算,以“10 个头”为计量单位。
(压)接线端子,不得重复计9、盘柜配线估价表只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修、配、改工程。
(五)蓄电池1、铅酸蓄电池和碱性蓄电池安装,分别按容量大小以单体蓄电池“个”为计量单位,按施工图设计的数量计算工程量,估价表内已包括了电解液的材料消耗,执行时不得调整。
2、免维护蓄电池安装以“组件”为计量单位,其具体计算如下例:某项工程设计一组蓄电池为220V/500Ah,由12V的组件18个组成,那么就应该套用12V/500Ah的子目18 组件。
3、蓄电池充放电按不同容量以“组”为计量单位。
(六)电机1、发电机、调相机、电动机的电气检查接线,均以“台”为计量单位,直流发电机组和多台一串的机组,按单台电机分别执行估价表相应项目。
小型电机按电机类别和功率大小执行估价表相应项目,大、中型电机不分类别一律按电机重量执行估价表相应项目。
2、电机检查接线项目,除发电机和调相机外,均不包括电机干燥,发生时其工程量应按电机干燥项目另行计算。
电机干燥项目系按一次干燥所需的工、料、机消耗量考虑的,在特别潮湿的地方,电机需要进行多次干燥,应按实际干燥次数计算,在气候干燥、电机绝缘性能良好、符合技术标准而不需要干燥时,则不计算干燥费用。
实行包干的工程,可参照以下比例,由有关各方协商而定。
①低压小型电机3kW以下,按25%勺比例考虑干燥。
②低压小型电机3kW以上至220kW按30%〜50考虑干燥。
③大中型电机按100%考虑一次干燥。
3、电机解体检查项目,应根据需要选用,如不需要解体时,可只执行电机检查接线项目。
4、电机项目的界线划分:单台电机重量在3吨以下的为小型电机;单台电机重量在3吨以上至30吨以下的中型电机;单台电机重量在30吨以上的为大型电机。
5、电机的安装执行第一册《机械设备安装》中电机安装项目,电机检查接线执行本册相应项目。
6、电机的重量和容量可按下表换算:注:实际中,电机的功率与重量的关系和上表不符时,小型电机以功率为准,大中型电机以重量为准。
(七)滑触线装置1、起重机上的电气设备、照明装置和电缆管线等安装均执行本册相应项目。
2、滑触线安装以“米/单相”为计量单位,其附加和预留长度按下表规定计算:滑触线安装附加和预留长度单位:m/根(八)电缆1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm下口宽度400mm深度900mm计算的常规土方量(深度按规范的最低标准I);②每增加一根电缆,其宽度增加170mm③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mnM,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m②垂直敷设时,管口距地面增加2m=③穿过建筑物外墙时,按基础外缘以外增加1m④穿过排水沟时,按沟壁外缘以外增加1m=4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内7、电缆终端头及中间头均以“个”为计量单位,电力电缆和控制电缆均按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m—个中间头考虑)。
8桥架安装,以“ iom为计量单位。
9、吊电缆的钢索及拉紧装置,应按本册相应项目另行计算。
10、钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。
11、电缆敷设及桥架安装,应按本册估价表第八章说明的综合内容范围计算。
(九)防雷及接地装置1、接地极制作安装以“根”为计量单位,其长度按设计长度计算,设计无规定时,每根长度按 2.5m计算, 若设计有管帽时,管帽量按加工件计算。
2、接地母线敷设,按设计长度以“ m为计量单位计算工程。
接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度量另加 3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,计算主材费时应另增加规定的损耗率。
3、接地跨接线以“处”为计量单位,按规程规定凡需作接地跨接线的工程内容,每跨接一次按一处计算,户外配电装置构架均需接地,每副构架按“一处”计算。
4、避雷针的加工制作、安装,以“根”为计量单位,独立避雷针安装以“基”为计量单位。
长度、高度、数量均按设计规定。
独立避雷针的加工制作应执行“一般铁件”制作子目或按成品计算。
5、半导体少长针消雷装置安装以“套”为计量单位,按设计安装高度分别执行相应子目。
装置本身由设备制造厂成套供货。
6、利用建筑物内主筋作接地引下线安装以“ 10m为计量单位,每一柱子内按焊接两根主筋考虑,如果焊接主筋数超过两根时,可按比例调整。
