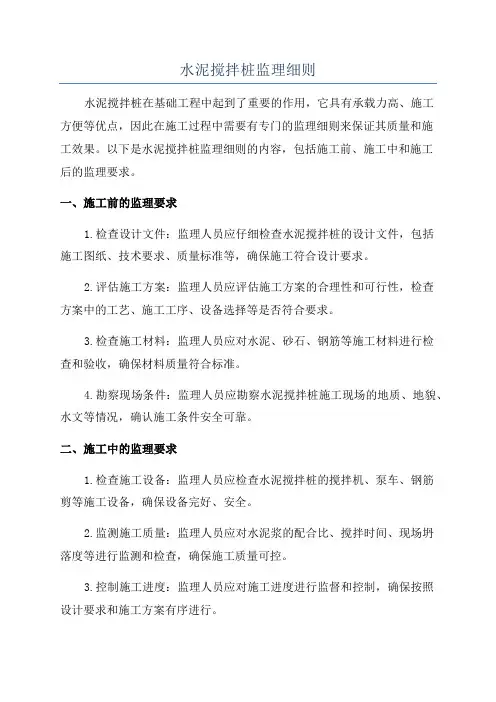

水泥土搅拌桩监理细则

  • 格式:pdf
  • 大小:180.70 KB
  • 文档页数:11
6
② 调查场地及毗邻区域内的地下及地上管线、地下建筑物及障碍物; ③ 可能受影响的建筑物,并提出相应的安全措施; ④ 场地面应平整,排水通畅,坡度不大于 1%,承压能力应满足搅拌桩机稳 定的要求; ⑤ 在不受施工影响的地方设置坐标、高程控制点及轴线定位点; ⑥ 编制施工组织设计或施工方案; ⑦ 供电、供水、道路、排水、照明、临设房屋等满足施工要求; ⑧ 向搅拌桩机操作人员作技术安全交底。 ⑶ 搅拌桩施工前,应督促施工单位提供下列文件和资料 ① 搅拌桩编号图纸; ② 施工组织设计及施工方案; ③ 搅拌桩机的技术性能资料; ④ 有关搅拌桩施工工艺的试验参考资料。 ⑷ 地下管线的保护 为确保基础的顺利施工和地下管线的安全,必须督促施工单位对物探报告进 行仔细分析,予以核实后再进行施工,避免损坏管线。对特别重要的地下管线如 原水管、煤气管等必须督促施工单位采取必要的监测手段。同时应督促施工单位 与建设单位取得联系,调查周围管网的情况,并采取相应措施。 ⑸ 地下障碍物清除 搅拌桩施工前,施工单位应对施工范围内的地下障碍物清除。清除障碍物后 的场地如低于设计标高应进行回填,回填须密实,回填土料要满足规范要求,回 填后的场地必须满足搅拌桩机施工的要求。
-6.500
-10.500
4m
812
J8
-7.400
-11.400
4m
589
J9
-7.900
-11.900
4m
75
J10
-6.500
-13.000
6.5m
84
1
J11
-7.400
-12.900
5.5m
112
J12
-7.400
-13.900
6.5m
114
2 监理工作依据和工程质量验收规定
2.1 监理工作依据
基坑其他区域采用双轴水泥土搅拌桩的围护形式。
基坑东侧及南侧东区,采用双轴水泥土搅拌桩,内插型钢 H500*300*11*18
的双排桩围护形式,长度 9-12 米,搅拌桩长度 12.5~17 米。基坑西侧、北侧、南
侧西区采用双轴水泥土搅拌桩的围护形式,桩长 12~16.5 米,格栅 3 米。双轴水
泥土搅拌桩的水泥掺量为 13%,水泥浆液水灰比为 0.50~0.60。
5 搅拌桩施工事后控制
5.1 督促施工单位及时做好工程资料的整理归档工作
在工程施工过程中,严格按照《建设工程监理规范》和《建设工程文件归档 整理规范》的要求,做到资料与施工同步,督促施工单位严格按照先报验后施工 的原则进行,及时审核。
5.2 搅拌桩质量检验
⑴ 施工过程中必须随时检查施工记录。 ⑵ 成桩后 7d 或明或 28d 后在已经完成的搅拌桩中抽出 2%的桩进行成桩质量检 验,使用轻便触探器钻取桩身土样,观察搅拌均匀程度,同时根据触探击数用对 比判断桩身强度。 ⑶ 按设计要求决定是否预留 28d 后的试件进行强度检验。
名称
桩顶标高
桩底标高
桩长
数量
j1
-1.300
-13.300
12m
1235
J2
-1.300
-13.800
12.5m
649
J3
-1.300
-15.300
14 m
1190
J4
-1.300
-15.800
14.5m
447
J5
-1.300
-17.800
16.5m
461
J6
-1.300
-18.300
17m
62
J7
地下室平均开挖深度 5.2 米,局部深坑落深 0.9~2.9 米,基坑安全等级为三级,
环境保护等级属三级。本工程基坑规模较大,基坑周长约 567m,面积约 13912 ㎡,
开挖深度小于 7m,基坑形状较规则,为矩形。
基坑东侧、南侧局部落深区:基坑东侧为上海精星仓储设备有限公司,在红
线附近有桁车轨道,需重点保护,选择双轴水泥土搅拌桩和双排桩的围护形式。
施工单位工作 监理单位工作
形成资料
1 施工准备
1、设计方案会 审、交底;
1、协助业主组 织设计交底及
1、 会审纪要;
会审;
2、编制施工组 织设计及方案;
2、审查施工组
2、施工组织设 计及方案报审
织设计及方案; 表;
3、人员、设备 场地准备;
3、审查施工单
3、A.0.1 表;
位质保体系;
2 施工放线
1、桩轴线测设; 复 核 桩 定 位 轴 技 术 复 核 报 审 2、槽灰线; 线及灰线位置 表;
2.2 验收规定
⑴ 所有进场的水泥均须有质量保证单,并应在监理人员见证取样复验合格后 方可使用,不同品种、标号、生产厂家的水泥不能混用于同一根桩内;
⑵ 搅拌桩的施工定位误差小于 50mm,垂直误差小于 1%,桩径误差小于 4%, 施工要求连续、封闭、搅拌均匀。
3 搅拌桩施工事前控制
3.1 施工单位及施工人员审查
记录号:
编号:
监理细则
(水泥土搅拌桩工程)
建设单位: 工程名称: 编 制 人:
上海外经工程咨询监理有限公司 2015 年 月 日
1 专业工程概况
本项目位于。拟建“”,总建筑面积 23858.61 平方米,建筑占地面积 3580 平方米, 新建建筑地下一层,地上 1#车间为单层工业建筑,建筑面积 3946.23 平方米,建 筑高度 17.2 米、2#车间为 3 层工业建筑,建筑面积 4656.85 平方米,建筑高度 23.9 米、3#车间为 10 层工业建筑,建筑面积 11692.2 平方米,建筑高度 39.9 米。 门卫 1 为单层工业建筑,建筑面积 106 平方米,建筑高度 3.9 米。门卫 2 为单层 工业建筑,建筑面积 17 平方米,建筑高度 3.9 米。连廊 1 为单层工业建筑,建 筑面积 34.5 平方米,建筑高度 12.8 米。连廊 2 为单层工业建筑,建筑面积 45.83 平方米,建筑高度 20.4 米。本工程地下室设在 3#车间下面,建筑面积 3360 平方 米,建筑层数为一层,,钢筋混凝土框架结构,机动车停车位 94 辆。
6 监理工作方法和措施
6.1 搅拌桩施工前的准备工作
⑴ 搅拌桩施工准备阶段工作要点 核查各施工区域的地质勘察报告,了解土层分布情况,进行试搅成桩;组织
图纸会审设计交底;审核施工组织设计和确定施工区域附近的建筑物和地下管线 的保护等级。
⑵ 搅拌桩施工前,应督促施工单位完成下列准备工作 ① 组织有关人员会审图纸;
⑴ 基坑围护设计施工图纸及设计交底、图纸会审纪要 ⑵《建筑工程施工质量验收统一标准》(GB50300-2001); ⑶《建筑地基基础工程施工质量验收规范》(GB50202-2002); ⑷《工程测量规范》(GB50026-93); ⑸《建筑地基处理技术规范》(JGJ 79); ⑹ 《地基处理技术规范》(DBJ08-40-94); ⑺《软土地基深层搅拌桩加固法技术规程》(JGJ225-91); ⑻《建筑施工安全检查标准》(JGJ59-2011); ⑼《建筑工程监理规范》(GB50319-2014); ⑽ 监理合同、施工合同; ⑾ 其他有关的规范、规程及政府部门颁发的法律、法规等文件; ⑿ 经批准施工组织设计(方案)
3.4 施工现场环境的检查
检查施工现场场地环境是否满足施工需要并能够保证施工质量和安全,施工 外部环境的协调是否达到要求。调查场地内邻近建筑物的情况,熟悉工程地质资 料,调查施工场地内地下埋设物和废弃的地下结构物,并记录其具体位置;
4 搅拌桩施工事中控制
4.1 搅拌桩施工工艺及检查验收流程
3

工作内容
6.2 测量放样控制
以上人员检查要求人证合一,主要人员要核查原件后留一份复印件及报审记 录备查。
3.2 施工机械设备审查
⑴ 审查进场机械是否满足施工需要,并审查合格证及检定报告; ⑵ 审查进场搅拌机配备的水泥浆流量计及其他计量装置合格证及检定报告;
3.3 施工组织设计及施工方案审查
施工前要求施工单位编制搅桩桩施工组织设计及施工方案,施工组织设计及 施工方案由现场监理工程师审核并经总监理工程师审定批准后实行。
3 铺设道轨
局部平场,铺设 检 查 道 轨 铺 设
道轨
位置及安全性
4 挖沟槽
沿灰线开槽
检查成槽质量
5 安装钻机
1、安装钻机 1、检查设备状 2、自检设备状 况及调试情况; 安全检查记录 况及调试情况; 2、安全检查;
6 预搅下沉
1、自检钻机钻 1、检查钻机位
头位置;
置;
2、预搅下沉 2、旁站监理;

质保书;
告;
相应报审表
2、水泥浆制备; 2、检查外加剂;
3、自检水泥浆 3、检查水泥浆
质量;
制备质量;
控制提升速度
8 提升喷浆搅拌 检查注浆量
旁站监理
9 复搅下沉
检查水泥浆制 旁站监理
备质量
控制提升速度
10 提升喷浆搅拌 检查注浆量
旁站监理
第三次提升搅 11 拌
旁站监理
12 清洗移位
打桩施工及监 理记录
4.4 施工中需注意的事项:
⑴ 搅拌机预搅下沉时不宜冲水,当遇到较硬土层下沉太慢时可适量补给水泥浆 以利钻进。
⑵ 前台操作与后台供浆应密切配合,联系信号必须明确,前台搅拌机喷浆提升 的次数和速度必须符合已定的施工工艺,后台供浆必须连续,一旦因故障停浆, 必须立即通知前台,为防止断桩和缺浆,宜将搅拌机下沉至停浆点以下 0.5m,待 恢复供浆时再喷浆提升。如因故停机超过 3h,为防止浆液硬结堵管,宜先拆卸输
5
浆管路,妥为清洗。 ⑶ 采用两喷三搅法施工时,第一次喷浆搅拌提升速度不宜大于 0.4m/min,送浆
量宜为总浆喷量的 60%,第二次喷件喷浆搅拌提升速度不宜大于 0.6m/min,剩余 的 40%浆量因应全部送入孔内。
