水泥搅拌桩监理细则完整版
- 格式:docx
- 大小:298.67 KB
- 文档页数:13
2024年水泥搅拌桩监理细则1、业主与承包人之间的《工程承包合同》2、《公路工程质量检验评定标准》(JTGF80/1-____)3、本工程的《招标文件》有关章节4、《公路路基施工技术规范》(JTGF10-____)5、本工程设计文件及有关设计技术联系单6、被批准的开工报告(含施工组织设计)监理工作控制目标及控制要点(一)监理工作控制目标水泥搅拌桩施工无质量事故,无安全事故,单桩或复合地基承载力满足设计要求。
(二)监理控制要点1、施工前的准备检查(1)施工场地搅拌桩施工场地应事先平整,清除桩位处地上的一切障碍物(包括石块、树跟和垃圾等),清表至桩顶施工工作面标高,如遇明、暗浜部分,采用满足规范要求的粘性土或粉性土等细粒土分层填浜,不可采用改良土(石灰土或二灰)或粒料等粗粒土,压实度应不小于____%(重型)。
(2)测量放线①测量的基准线、轴线、水准基点经总包复测无误后妥善保护,监理在施工前进行复核。
②桩位根据桩的定位控制线定位,该线施工单位测放完毕后,总包先复测,监理后复核。
③测量报验手续:先由总包填写“定位测量报验申请表”报监理,然后监理进行复核,并签字认可。
④规划红线必须由区(市)规划局签字认可。
(3)绘制水泥搅拌桩施工平面图施工单位应根据搅拌桩软基处理设计图、桩位布置图绘制水泥土搅拌桩施工平面图,并进行桩位编号,使施工图的桩号与实地桩号相符。
(4)开挖水泥土搅拌桩的施工沟槽,设桩的定位控制线及定位标志。
①施工单位根据设计修改通知单、桩位布置图及复核无误的轴线,在施工实地放测水泥土搅拌桩的施工轮廓线,作为开挖沟槽的界线。
②为了防止水泥土搅拌桩施工时水泥土隆起,影响施工,应根据实地的水泥土搅拌桩轮廓线开挖施工沟槽,沟槽的深度按桩的幅数及桩长确定。
开挖沟槽的过程中,要求施工单位有专人负责进行现场指导,应把障碍物清除干净,以减少施工中处理障碍物的时间。
③根据水泥土搅拌桩施工平面图,在沟槽边设桩的定位控制线。
水泥搅拌桩首件监理细则目录一、工程概况 (1)二、监理依据 (3)三、监理工作的范围及重点 (4)四、监理组织机构 (4)五、水泥搅拌桩首件工程施工工艺流程图 (7)六、监理工作控制要点 (7)七、监理质量控制的措施和方法 (14)八、旁站具体部位及工序 (21)九、安全监理措施 (21)十、环保文明施工监理措施 (27)一、工程概况本合同起讫里程K29+000~K58+551.921,线路长度29.552Km,主要工点为:阿城互通、阳谷东互通、阳谷北互通、阳谷北互通立交连接线及宁堂枢纽。
主线采用设计速度120公里/小时的高速公路技术标准建设,双向四车道,路基及小桥涵宽27米,大中桥宽26.5米;桥涵设计汽车荷载等级为公路-l级。
阳谷北互通立交连接线建设标准为一级公路,设计速度80公里/小时,路基宽度25.5m;桥涵设计汽车荷载等级为公路-Ⅰ级。
(一)主要工程内容主要工程量:路基填方648.3万方,挖方24.8万方,大桥254米/2座,中桥191.04米/3座,小桥56.54米/2座,互通主线桥933.5米/4座,匝道桥1639.16米/13座,被交路桥梁171.08米/4座,分离立交1450.33米/18处,公铁立交1032米/1处,通道1678.51米/57道,涵洞952.19米/39道,枢纽互通立交1处,一般互通立交3处,养护工区、监控通信分工区各1处。
施工内容涉及路基、路面、桥涵、交叉工程选取段落、排水、防护、收费站场、监控及交安等施工内容。
(二)水泥搅拌桩首件选取1.依据《首件工程认可制管理办法》(试行)的要求。
2.根据本标段实际情况:水泥搅拌桩主要为桥头填土地基加固土桩处理,桩径一致为0.5m;本标段桩长分别为10m、12m、2.5m,本标段水泥搅拌桩桩长以10m为主,此处地层主要分为:粉质黏土、粉土、粉砂。
3.K0+000~K0+000处水泥搅拌桩为桥头填土地基加固土桩,桩直径为0.5m,桩长10m ,此桩地层主要分为:粉质黏土、粉土、粉砂,此处地层具有一定代表性。

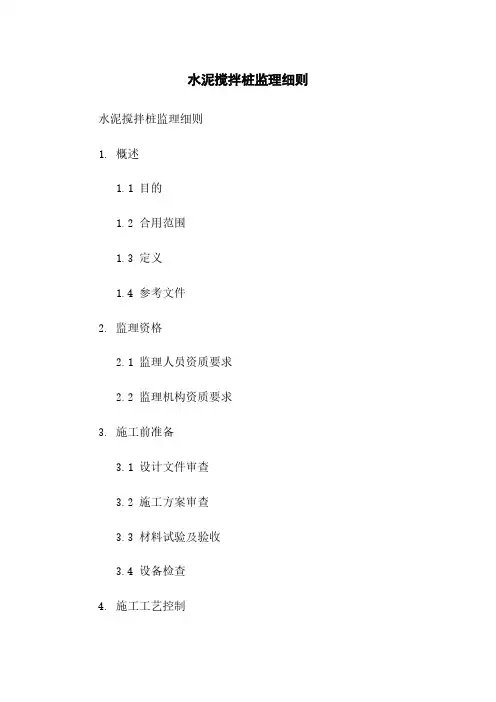

水泥搅拌桩监理细则水泥搅拌桩监理细则1. 概述1.1 目的1.2 合用范围1.3 定义1.4 参考文件2. 监理资格2.1 监理人员资质要求2.2 监理机构资质要求3. 施工前准备3.1 设计文件审查3.2 施工方案审查3.3 材料试验及验收3.4 设备检查4. 施工工艺控制4.1 搅拌桩施工工艺4.2 搅拌桩钢筋工艺4.3 搅拌桩与地基的连接工艺5. 施工现场管理5.1 施工场地布置5.2 施工设备管理5.3 施工人员管理5.4 施工记录与报告6. 质量检验与控制6.1 施工过程质量控制6.2 施工成果检验6.3 强度试验6.4 质量验收7. 安全管理7.1 安全措施7.2 施工场所安全7.3 施工人员安全7.4 事故处理8. 环境保护8.1 噪音防护8.2 空气污染控制8.3 土壤污染防治9. 施工期间质量问题处理9.1 质量问题的分类和等级 9.2 质量问题处理流程9.3 返工与修补10. 保留期管理10.1 搅拌桩保留期要求10.2 保留期监督11. 文档管理11.1 监理日志11.2 工程报告11.3 文件归档12. 其他事项12.1 审计12.2 法律责任12.3 技术交流与培训本文档所涉及附件如下:附件1:搅拌桩施工方案附件2:材料试验报告附件3:设备检查记录附件4:施工现场布置图附件5:施工记录表格附件6:质量检验报告附件7:事故处理记录附件8:安全巡检记录本文档所涉及的法律名词及注释:1. 搅拌桩:一种地基处理方法,通过混合水泥与土壤形成固结体,增加地基的承载能力。
2. 施工方案:详细描述搅拌桩施工的步骤、工艺和各项要求的文件。
3. 质量控制:在施工过程中,对搅拌桩工艺和成果进行监督和检验,以确保质量符合要求。
4. 强度试验:对搅拌桩进行荷载试验,评估其承载能力和稳定性。
5. 安全措施:在施工现场采取的措施,以保障工作人员的生命安全和财产安全。
6. 环境保护:在施工过程中采取的措施,预防和减少对环境的污染和破坏。
水泥三轴搅拌桩及SMW工法桩监理细则一、前期准备工作1.监理人员应详细熟悉工程设计文件,了解水泥三轴搅拌桩及SMW工法桩的施工流程、技术要求以及监理任务。
2.检查施工单位的资质文件,确保其具备从事水泥三轴搅拌桩及SMW 工法桩施工的合法资质。
3.确定施工单位的质量控制人员,并与其进行工作方案的确认。
4.按照合同要求,检查施工单位提交的施工计划、质量保证措施、施工设备等文件,确保施工单位具备施工条件。
二、施工过程监理1.施工前,监理人员应检查施工单位组织协调施工的各项准备工作是否符合要求。
2.在施工过程中,监理人员应定期检查施工单位的施工进度、施工人员的资质、施工设备的使用情况等,并及时记录和报告。
3.监理人员应对施工现场进行巡查,确保施工单位按照规范进行准备和施工,避免施工过程中的安全事故和质量问题。
4.监理人员应监督施工单位按照设计要求进行土壤的取样和试验,并对试验结果进行审核。
5.监理人员应协调设计单位和施工单位之间的配合,确保施工单位按照设计要求进行施工,及时处理施工中的技术问题。
三、质量验收和技术文件审核1.施工完成后,监理人员应对施工质量进行验收,并编制验收报告。
2.监理人员应对施工单位提交的技术文件进行审核,确保文件内容的完整和准确。
3.监理人员对施工过程中的关键节点进行抽查,并记录检查结果。
4.监理人员应参与对施工单位的技术交底、工程竣工验收等工作。
四、监理报告和问题处理1.监理人员应及时编制监理报告,清楚准确地记录施工过程中的各种问题和质量状况,并将报告及时提交施工单位和建设单位。
2.监理人员应对施工中发现的问题进行及时处理,并监督施工单位进行整改。
3.监理人员应及时向建设单位报告施工单位的违规行为和不合格问题,并提出处理建议。
总结:水泥三轴搅拌桩及SMW工法桩的监理工作是确保工程质量和施工进度的重要环节。
监理人员应具备较高的专业知识和工作经验,能够全面监督和指导施工单位的施工工作。
2023年水泥搅拌桩监理细则第一章总则第一条监理细则的目的是为了规范和指导2023年水泥搅拌桩的监理工作,确保工程质量和工期的安全顺利完成。
第二条监理人员应具备相关专业知识和资格,熟悉水泥搅拌桩的施工工艺和规范要求。
第三条监理人员应按照国家和地方相关法律法规、标准和规范进行监督和检查,并及时发现和纠正施工中存在的问题。
第四条监理人员应与施工单位保持良好的沟通和协调,确保施工按照合同和设计要求进行。
第二章施工前准备第五条施工前,监理人员应对水泥搅拌桩施工进行审查,包括施工方案、施工设备和材料等。
第六条施工前,监理人员应检查施工现场的平整度和排水情况,确保施工条件符合要求。
第七条监理人员应检查施工方案的合理性和可行性,包括桩的数量、尺寸和布置等。
第八条监理人员应核实施工单位的施工设备和材料是否符合规定,并对其进行检测和验收。
第九条监理人员应核查施工单位是否制定了作业指导书和施工组织方案,并对其进行审核和批准。
第十条施工前,监理人员应与施工单位共同制定施工进度计划,并监督其按照计划进行施工。
第三章施工过程监督第十一条监理人员应在施工现场全程监督,确保施工按照设计要求和规范进行。
第十二条监理人员应检查施工设备的安全性和稳定性,并要求施工单位做好维护工作。
第十三条监理人员应检查水泥搅拌桩施工中的质量控制措施,包括材料的配比和搅拌过程的参数等。
第十四条监理人员应对水泥搅拌桩的施工质量进行抽样检测,并及时处理不合格的情况。
第十五条监理人员应对施工现场的环境保护进行监督,确保施工不对周边环境造成污染。
第十六条监理人员应及时记录施工过程中的问题和处理情况,并向相关人员进行报告。
第四章施工验收与结算第十七条施工完成后,监理人员应按照相关规定对水泥搅拌桩的施工进行验收。
第十八条监理人员应核查施工单位是否按照合同要求提供施工图纸、材料清单和质量检测报告等资料。
第十九条监理人员应对水泥搅拌桩的验收结果进行评价,并及时向施工单位和建设单位提出意见和建议。
水泥搅拌桩监理实施细则一、监理资格及基本要求1.监理人员应具备土木工程或岩土工程等相关专业背景,持有监理相关的资格证书。
具有一定的工程实践经验和技术能力。
2.监理人员应熟悉水泥搅拌桩的施工工艺和材料要求,了解相关标准和规范,并能根据实际情况提出合理的建议和改进方案。
3.监理人员应具备良好的沟通协调能力,积极配合施工单位,及时解决问题和纠正施工不符合要求的情况。
二、监理工作内容1.施工前,监理人员应详细检查施工图纸和设计文件,确保施工方案的合理性和准确性。
2.监理人员应参与施工方案的讨论和评审,提出自己的意见和建议。
3.监理人员应检查施工现场的准备工作,包括土地平整、设备设施的摆放和准备材料的堆放等。
4.监理人员应监督土壤取样和试验工作,确保土壤的质量符合设计要求。
5.监理人员应监督搅拌设备的调试和运行,确保设备工作正常,并达到施工要求。
6.监理人员应检查水泥搅拌桩的施工参数,包括搅拌时间、搅拌速度、搅拌深度等,确保施工参数符合设计要求。
7.监理人员应监督水泥搅拌桩的施工过程,包括材料配合、搅拌过程中的水泥浆坍落度、搅拌桩的成型质量等。
8.监理人员应检查水泥搅拌桩的固化时间和强度,确保施工质量符合设计要求。
9.监理人员应定期检查施工现场的安全措施,确保施工过程中的安全性和稳定性。
10.监理人员应定期向建设单位提交监理报告,包括施工进展情况、质量控制情况、施工问题和解决方案等。
三、监理注意事项1.监理人员应保持中立和公正的态度,不得接受施工单位和其他利益相关方的贿赂和礼品。
2.监理人员应及时向建设单位和监理机构报告重大问题和施工质量不符合要求的情况,并提出相应的处理意见。
3.监理人员应不断学习和更新知识,提高自身的监理水平和能力。
4.监理人员应按照相关法律法规和监理合同的要求,履行监理职责,保证监理工作的质量和安全。
以上是水泥搅拌桩监理实施细则的一部分内容,监理工作对于水泥搅拌桩的施工质量和安全具有重要意义。
水泥土搅拌桩监理细则一、施工准备工作监理1、技术准备:①应熟悉施工图纸与施工规范操作规程。
②审查承包商技术资质,对承包商选择的分包施工单位须经监理工程师审查认可后,方能进入现场施工。
③审查施工单位编制的施工方案,应合理、可行。
④复核施工单位的桩位放样,必须符合设计图纸及规范要求,报验手续应及时完整。
2、场地要求:施工场地应事先平整,清除桩位处地上、地下的一切障碍物(包括大块石、树根和生活垃圾等)。
场地低洼处应回填粘性土料,不得回填杂填土。
3、材料要求:① 严格执行材料进场检验制度。
对进场的水泥品种进行检查,必须符合设计要求,必须使用新鲜水泥,出厂日期不得超过三个月。
必须有出厂合格证和质保单,并应做复试。
对于不合格的材料严禁使用于本工程并责令退场。
② 建立工地水泥库,数量宜满足三天的用量,水泥堆放量垫空,不得受潮,四周要开挖排水沟,若受潮结块不得使用,做到防水、防风。
二、施工过程监理1、水泥土搅拌桩工艺流程就位调平预搅下沉制备水泥浆喷浆搅拌、提升重复上、下搅拌清洗移位2、操作要点(1)打桩机就位时,应对准桩位,机身垂直,在施工时不发生倾斜。
(2)搅拌机预搅下沉时,不宜冲水,当遇到较硬土层下沉过慢时,方可适量冲水,但应考虑冲水成桩对桩身强度的影响。
钻头钻进时,应根据土质软硬,选择合适的档位,并应及时换档。
(3)必须采用金属容器制备浆液,严格控制水泥浆的水灰比,水泥浆拌和时间不得少于3分钟,制备好的水泥浆不得离析、沉淀,水泥浆存放时间不得大于2小时,否则应予废弃。
已制备好的水泥浆在倒入存浆池时,应加筛过滤,以免浆内结块。
(4)泵送浆液时,应先湿润管路,然后输浆,且泵送距离应小于100m。
(5)钻头钻到桩底设计标高后,开启控制水泥浆的控制阀,反转提升,视地质情况,调整转速,逆向旋转向被搅动的疏松土体喷射水泥浆,边提升、边喷射、边搅拌,搅拌一定要均匀,使软土与水泥浆充分混合。
成桩时,要控制搅拌机的提升速度和次数,使连续均匀,以控制注浆量,保证搅拌均匀,同时泵送必须连续。
水泥搅拌桩工程监理实施细则是指对水泥搅拌桩工程进行监理的具体要求和流程。
下面是水泥搅拌桩工程监理实施细则的一些内容:1. 施工前准备:- 对施工图纸进行审查,确保设计符合规范要求。
- 编制监理计划书,明确监理目标、任务和责任。
- 预先协调与其他相关单位的沟通和配合。
2. 施工过程监理:- 监督施工单位按照设计方案和施工规范进行工程施工。
- 检查施工人员的资质和证书,确保施工人员具备相应的专业技能。
- 监测施工现场的环境和安全情况,确保施工过程安全可控。
- 定期检查施工材料的质量和使用情况,遵守材料验收程序。
3. 质量控制监理:- 开展施工中的质量检验和测试,确保施工质量符合要求。
- 监督施工单位按照施工规范进行施工工序的验收。
- 记录施工过程中的关键节点和质量问题,并提出整改措施。
4. 进度管理监理:- 监督施工单位按照施工计划推进工程进度。
- 定期检查施工进度,并及时发现和解决工程中的延误问题。
- 监督施工单位按时提交进度报告和工程完成报告。
5. 竣工验收监理:- 与设计单位、施工单位和业主共同开展竣工验收工作。
- 对已完成的工程进行全面检查和测试,确保工程质量达到规定标准。
- 编制竣工验收报告,记录验收结果和问题,并提出整改意见。
6. 工程质量评定:- 对已竣工的工程进行质量评定和验收结果评定。
- 根据实际情况,给予施工单位相应的奖惩。
- 对监理工作进行总结和评价,为下一步工作提供经验和建议。
水泥搅拌桩工程监理实施细则的具体内容可以根据实际情况和相关工程规范进行调整和补充。
水泥搅拌桩工程监理实施细则(二)以下是水泥搅拌桩工程监理实施细则的一般内容。
具体细则可能会根据工程的不同而有所调整。
1.工程监理人员的资质要求:a.具备相应的工程监理资格证书;b.具备相关工程经验和知识;c.熟悉水泥搅拌桩施工工艺和规范;2.工程监理人员职责:a.监督施工单位按照设计文件和施工图纸进行施工;b.监督施工单位按照工程质量标准和施工规范进行施工;c.检查施工现场的安全措施和防护措施的落实情况;d.记录施工过程中的质量问题和安全问题,并及时上报给建设单位和施工单位;e.参与施工单位的质量和安全教育培训;f.协助建设单位进行工程验收和结算;3.施工过程的监理要点:a.施工前,监理人员应对施工人员进行技术交底,确保施工人员对施工过程和标准有清晰的了解;b.监理人员应定期巡视施工现场,并对施工质量进行抽样检验;c.监理人员应关注施工现场的安全措施和环境保护措施的执行情况;d.监理人员应及时记录施工过程中的质量问题和安全问题,并与施工单位协商解决措施;e.监理人员应参与工程的质量验收,并提供意见和建议;f.监理人员应按照合同约定对工程进度和质量进行监督,并向建设单位提供监理报告;g.监理人员应定期组织施工单位的质量和安全教育培训;4.监理文件和记录:a.监理人员应编制施工日志,记录每天的施工情况和问题;b.监理人员应编制监理报告,定期向建设单位汇报工程质量和安全情况;c.监理人员应保留工程的相关文件和记录,供建设单位和法律机构查阅;以上是水泥搅拌桩工程监理实施细则的一般内容,具体的细则还需要根据工程的实际情况和合同约定进行制定和实施。
水泥搅拌桩工程监理实施细则模版1.依据标准应符合国家标准GB50202-____《地基与基础工程施工质量验收规范》1.主控项目和一般项目项序检查项目允许偏差或允许值检查方法单位数值主控项目1水泥及外掺剂质量设计要求查产品合格证书或抽样送检2水泥用量参数指标查看流量计3桩体强度设计要求按规定办法4地基承载力设计要求按规定办法一般项目1机头提升速度m/min≤0.5量机头上升距离及时间2桩底标高mm+200测机头深度3桩顶标高mm+100-50水准仪(最上部500mm不计入) 4桩位偏差mm<50用钢尺量5桩径<0.04D用钢尺量,D为桩径6垂直度≤1.5经纬仪7搭接mm>200用钢尺量注:主控项目全面检查,一般项目可按____%抽查。
质量标准1.依据标准应符合国家标准GB50202-____《地基与基础工程施工质量验收规范》1.主控项目和一般项目项序检查项目允许偏差或允许值检查方法单位数值主控项目1水泥及外掺剂质量设计要求查产品合格证书或抽样送检2水泥用量参数指标查看流量计3桩体强度设计要求按规定办法4地基承载力设计要求按规定办法一般项目1机头提升速度≤0.5量机头上升距离及时间2桩底标高mm+200测机头深度3桩顶标高mm+100-50水准仪(最上部500mm不计入) 4桩位偏差mm<50用钢尺量5桩径<0.04D用钢尺量,D为桩径6垂直度经纬仪7搭接mm>200用钢尺量注:主控项目全面检查,一般项目可按____%抽查。
控制点1.防止搅拌不均匀⑴施工前对整套设备进行检修,检查搅拌机及各种计量设备使之处于正常工作状态⑵保证搅拌时间,增加拌和次数,提高搅拌转数,调整钻进速度⑶保证单位时间注浆相等,不得中断注浆⑷拌制固化剂(水泥或水泥砂浆以及减水剂)不得任意加水,保证水灰比及拌合程度2.防止喷浆不正常⑴设备经试运转,保证正常工作⑵喷浆口采用逆止阀(单向球阀)防止泥土倒灌⑶泵与输浆管应清洗干净,在集浆池上方细筛过滤防止杂物倒入⑷保证水灰比合适3.防止抱钻,冒浆⑴硬土层下沉太慢时适量冲水⑵提高桩顶处水泥掺量,一般为____%左右。
水泥搅拌桩监理细则模版第一章总则第一条本细则依据《水泥搅拌桩施工及验收规范》(JGJ/T 283-2013),结合项目实际情况,制定本细则,供监理单位和施工单位参考使用。
第二条监理单位应按照本细则的规定,进行水泥搅拌桩工程的监理工作。
第三条水泥搅拌桩监理工作应确保施工质量,监测施工过程,及时发现并解决施工中的质量问题,保证施工的正常进行。
第四条监理单位应派遣专业技术人员进行水泥搅拌桩工程的现场监理。
第五条监理单位应配备专用设备,进行水泥搅拌桩施工质量监测。
第六条监理单位应与施工单位保持密切合作,共同推进水泥搅拌桩施工工作。
第七条监理过程中,如发现施工单位有违规操作、施工材料质量不符合要求等情况,应及时向施工单位提出整改意见,并向业主报备。
第二章监理范围第八条监理工作应包括水泥搅拌桩施工前、施工中和施工后的全过程。
第九条监理单位应对水泥搅拌桩构件的制造和施工工艺进行全面监督。
第十条监理单位应对水泥搅拌桩的主要质量指标进行监测,包括桩身强度、桩身的成形情况、桩顶承载力等。
第十一条监理单位应对施工现场的工艺要求进行检查,包括施工设备、施工人员、施工材料等。
第十二条监理单位应对施工现场的安全要求进行检查,包括施工现场环境、施工作业等。
第三章监理要求第十三条监理单位应对水泥搅拌桩施工方案进行审查,并提出合理化建议。
第十四条监理单位应对施工现场的质量检测设备进行检查,并确保设备的正常使用。
第十五条监理单位应对施工单位的质量保证体系进行审核,并提出改进意见。
第十六条监理单位应对施工单位的人员进行培训,提高其施工技术和质量意识。
第十七条监理单位应保证监理报告的准确和及时性,对施工单位的质量问题进行整改和违约处理。
第十八条监理单位应与业主保持及时沟通,及时汇报施工进展情况和质量问题。
第四章监理记录第十九条监理单位应对施工现场的重要节点进行拍照记录,并保存文件备案。
第二十条监理单位应对每一道搅拌桩进行编号,并在监理记录中标注桩号和施工人员。
水泥搅拌桩监理细则一、水泥搅拌桩地基的施工工艺过程水泥搅拌桩施工工艺包括浆液配制和深层搅拌桩施工工艺两部分。
1、浆液配制:水泥系深层搅拌桩的浆液,最好采用强度等级32.5普通硅酸盐水泥,若用低等级水泥时,应进行配比试验,证实达到设计要求时方可应用,水泥质量必须可靠。
水泥浆液的配制要严格控制水灰比,一般为0.45~0.5,袋装水泥要抽检,加入的水应有定量容器,使用砂浆搅拌机制浆时,每次搅拌不宜少于3min。
为改善水泥和易性,以提高水泥土的强度和耐久性,在制作水泥浆液时,可掺入适量的外加剂。
如用石膏作外加剂时,一般为水泥质量的1%~2%。
三乙醇胺是一种早强剂,可增加搅拌桩的早期强度。
木质素黄酸钙主要起减水作用,能增加水泥浆的稠度,有利于泵送,一般掺入量为水泥用量的0.2%。
制备好的水泥浆不得停置时间过长,超过2h应降低强度使用。
浆液在灰浆搅拌机中要不断搅拌,直到送浆前。
2、深层搅拌桩施工流程:桩机就位—钻进喷浆到底—提升搅拌—重复碰射搅拌—成桩完毕。
在施工中,有时在钻进贯入时喷浆,也有在提升时喷浆,何时喷浆最佳须根据地层的软硬情况和搅拌头的工艺特点而定。
同理,重复搅拌过程中是否喷浆,亦应根据地基土的力学指标要求灵活掌握;(1)桩机就位。
利用起重机或开动绞车移动深层搅拌机到达指定桩位对中。
为保证桩位准确,必须使用定位卡,桩位对中误差不大于10cm,导向架和搅拌轴应于地面垂直,垂直度的偏离不应超过1.5%。
(2)喷浆成桩。
开动灰浆泵,证实浆液从喷嘴喷出时启动即机向下旋转钻进喷浆成桩并连续喷入水泥浆液,钻进速度应为1m/min,转速60r/min左右,喷浆压力控制在1.0—1.4mpa,喷浆量控制在30L/min,钻进成桩到设计桩长或层位后,原地喷浆0.5min,再反转匀速提升,深度误差不得大于5.0cm。
(3)提升搅拌头自桩底反转匀速提升,直到地面。
搅拌头如被软粘土包裹时,应及时清除。
(4)重复钻进搅拌按上述(2)操作要求进行,如喷浆量达到设计要求时,只需复搅,不再送浆。
水泥搅拌桩工程监理实施细则范文1.引言水泥搅拌桩是一种常见的地基处理方法,广泛应用于建筑工程中。
为了确保水泥搅拌桩工程的质量,有效控制工程进度,提高工程效益,进行监理工作是非常必要的。
本文将就水泥搅拌桩工程监理实施细则进行详细介绍。
2.施工前监理要求2.1 施工图审查在施工前,监理人员应仔细审查水泥搅拌桩工程的施工图纸,确保施工方案合理可行,符合相关规范和标准。
2.2 材料验收监理人员应对水泥、砂浆、骨料等材料进行验收,检查其质量是否符合要求,并留取样品进行实验室测试。
2.3 设备检查监理人员应对施工设备进行检查,确保设备运行良好,满足施工要求,确保施工过程的安全和高效进行。
3.施工中监理要求3.1 地基处理在进行水泥搅拌桩施工前,监理人员应检查地基处理情况,确保地基稳定,具备承载能力。
3.2 施工工艺控制监理人员应监督施工人员按照规范和施工图纸进行施工,确保施工工艺符合要求,搅拌桩的质量满足设计要求。
3.3 动态监测在搅拌桩施工过程中,监理人员应对搅拌桩施工进度进行动态监测,及时发现和解决施工中的问题,确保工程进度的顺利进行。
3.4 质量检验监理人员应对每批搅拌桩进行抽样检测,以确保搅拌桩的质量符合设计要求。
3.5 施工记录监理人员应及时记录搅拌桩施工的情况,包括施工工艺、材料使用、工程进度等,以便后期进行工程验收和记录。
4.施工后监理要求4.1 验收测试搅拌桩施工完成后,监理人员应对搅拌桩进行验收测试,包括静力加载试验、钻孔检测等,以确保搅拌桩的质量符合要求。
4.2 现场清理监理人员应确保施工现场的清洁整齐,所有设备、材料应及时清理整理好,以便后期的使用和验收。
4.3 施工文件整理监理人员应整理搅拌桩施工的相关文件资料,包括施工图纸、报告等,以便后期的归档和查询。
5.安全监管要求5.1 安全教育培训监理人员应对施工人员进行安全教育培训,提高施工人员的安全意识,减少事故的发生。
5.2 安全设施检查监理人员应对施工现场的安全设施进行检查,包括施工围挡、安全标识等,确保施工现场的安全。
XX工程水泥搅拌桩监理实施细则编制:审核:XX监理有限公司二〇一八年一月水泥搅拌桩监理细则目录一、工程概况………………………………………………………02二、工程特点………………………………………………………03三、监理工作依据…………………………………………………03四、监理工作流程…………………………………………………04五、监理工作控制要点及目标值…………………………………09六、监理工作方法及措施…………………………………………09七、安全文明施工监理要点………………………………………12-1 -水泥搅拌桩监理细则一、工程概况拟建的XX本工程设有AO生化池、二沉池,深度处理提升泵房、废水池、磁混凝澄清池、反销化滤池、反冲洗车间、接触消毒池、尾水提升泵房、粗格栅进水提升泵房、细格栅曝气沉砂池、污泥浓缩池及污泥提升泵房等构(建)筑物。
本工程分成四部分进行支护:AOO生化池、二沉池合并开挖基坑(1号基坑),开挖深度为5.50~6.30m; 深度处理提升泵房、废水池、磁混凝澄清池、反销化滤池、反冲洗车间、接触消毒池、尾水提升泵房合并开挖基坑(2号基坑),开挖深度为3.10~7.30m。
1、2号基坑采用SMW工法+钢管内支撑的支护形式。
二、工程特点场地原始地貌为海湾滩涂,后经人工回填改造形成现有场地,整体地势较为平坦、开阔,根据地勘报告,场地内主要由杂填土、素填土、淤泥质土、粉质粘土、粗砂、残积砂质粘性土、辉绿岩残积粘性土、全风化花岗岩、全风化辉绿岩、强风化花岗岩、强风化辉绿岩、中风化花岗岩、中风化辉绿岩组成。
根据本工程的岩土特性和工程特点,1、2号基坑采用水泥搅拌桩加固处理,桩径φ850@600,水泥采用P.C42.5复合硅酸盐水泥,水灰比1.5~2.0:1,搅拌桩作为支护桩墙时水灰比取高值,作为被动区时水灰比取低值。
水泥搅拌桩的水泥掺入量不小于25%,水泥土28天的无侧限抗压强度≥1.5MPA,施工过程中泵送压力大于0.3MPA,且要求泵送流量恒定。
水泥搅拌桩监理实施细则水泥搅拌桩是一种常用于基础工程施工中的桩基础形式。
作为一种重要的施工方法,水泥搅拌桩的监理工作尤为关键。
为了确保水泥搅拌桩施工质量和工期进度,监理人员需要遵循一系列的实施细则。
下面将详细介绍水泥搅拌桩监理实施细则。
一、前期准备工作1.制定水泥搅拌桩施工方案:监理人员需要对设计方案进行审核,并组织编制详细的施工方案,确保施工过程符合设计要求和相关规范。
2.确定施工队伍:监理人员需要审核施工单位的资质和人员素质,确保施工队伍具备必要的经验和技能。
3.检查施工设备:监理人员需要检查施工单位提供的搅拌桩设备,确保设备的使用状况良好,并且满足相关技术要求。
4.施工材料检验:监理人员需要对水泥、骨料等施工材料进行抽样检查,确保材料符合相关标准和质量要求。
二、施工过程监管1.施工现场管理:监理人员需要对施工现场进行巡视和检查,确保施工现场整洁有序,安全措施得到有效执行。
2.施工操作规范:监理人员需要监督施工人员按照操作规范进行施工,保证施工过程中的每一个环节都符合相关要求。
3.质量控制:监理人员需要对水泥搅拌桩的浇筑过程进行全程监控,包括搅拌时间、搅拌速度、搅拌均匀度等重要参数的控制。
4.质量检测:监理人员需要对施工过程中的水泥搅拌桩进行抽样检测,确保其物理力学性能满足设计要求。
5.施工工序记录:监理人员需要及时记录和整理施工过程中的各项数据,包括搅拌时间、搅拌深度、搅拌强度等信息,以备核查和评估。
三、施工后验收1.施工质量验收:监理人员需要对水泥搅拌桩进行质量验收,包括外观质量、强度要求等方面的检查,确保桩基础质量达到设计要求。
2.工程竣工资料整理:监理人员需要组织施工单位整理施工过程中产生的各类资料,包括设计图纸、施工记录、质量检验报告等,以备后期权威部门的审核和备案。
以上是水泥搅拌桩监理实施细则的一些主要内容,监理人员在实施过程中需严格遵守,并及时沟通协调施工单位和设计单位之间的关系,解决工程中的问题和矛盾。
(完整版)水泥土搅拌桩监理实施细则范本一:1. 概述1.1 目的1.2 项目背景1.3 编制依据2. 监理组织2.1 监理组织架构2.2 监理人员职责3. 水泥土搅拌桩施工工艺3.1 工序介绍3.2 设备及材料3.3 施工方法3.4 现场要求4. 施工前期准备4.1 检查设计文件4.2 施工图纸审查4.3 施工方案编制4.4 施工现场勘查5. 施工过程控制5.1 基坑开挖5.2 主要设备安装5.3 膨润土填充5.4 模板安装5.5 水泥、砂浆配制5.6 搅拌桩施工5.7 检测与验收6. 质量控制和检查6.1 监测点设置6.2 技术控制要点6.3 质量检查记录7. 完工与验收7.1 完工条件7.2 试验与检测7.3 竣工文件8. 安全措施8.1 安全员职责8.2 施工现场安全要求8.3 应急处理9. 质量事故处理9.1 事故预防9.2 事故处理程序9.3 事故报告与处理纪录10. 监理报告10.1 施工进度报告10.2 质量问题报告10.3 安全事故报告10.4 业主指示事项的执行情况报告附件:施工图纸、设计文件、监理报告、检测记录、竣工文件法律名词及注释:1. 法律名词一:指示事项,指业主对施工单位提出的需要执行的工作要求或变更要求。
2. 法律名词二:质量问题报告,指监理单位就施工过程中发现的质量问题所做的报告,包括问题的性质、原因分析和处理意见。
范本二:1. 概述1.1 目的1.2 适用范围1.3 引用文件2. 规范性引用文件2.1 国家标准2.2 行业标准2.3 相关规范3. 术语和缩略语3.1 术语定义3.2 缩略语定义4. 水泥土搅拌桩施工组织设计4.1 项目概述4.2 施工组织设计内容4.3 施工组织设计程序5. 施工准备工作5.1 施工图纸审核5.2 地质勘察和水文地质资料评价5.3 材料准备5.4 设备准备5.5 施工人员组织和培训6. 施工工艺和流程6.1 基坑开挖6.2 搅拌桩施工6.3 钢筋配筋6.4 浇筑混凝土6.5 置换水泥土7. 质量控制措施7.1 施工前质量控制7.2 施工中质量控制7.3 施工后质量控制8. 安全措施和防护要求8.1 施工现场安全8.2 作业人员安全8.3 施工设备安全9. 环境保护要求9.1 施工过程环境保护9.2 施工结束环境保护10. 施工质量验收10.1 施工监理检查10.2 施工单位自检10.3 业主验收附件:1. 总平面图和剖面图2. 搅拌桩施工工艺流程图3. 施工方案和工序计划表4. 施工记录表和验收报告表法律名词及注释:1. 法律名词一:施工监理检查,指监理单位对施工过程中的质量、安全、进度等方面进行的检查和评估。
水泥搅拌桩细则监理实施细则一、前期准备1.确认设计文件和技术要求的准确性,与设计人员进行沟通交流,理解设计意图和要求。
2.对施工现场进行勘察,确定周围环境、地形、地貌以及地下障碍物等情况。
3.检查施工设备的完好性和合理性,确保设备的安全运行。
二、施工方案审核1.审核施工方案和工艺流程,包括搅拌桩的位置、尺寸、布置、间距等。
2.审核设备使用计划,包括搅拌机和钻机的型号、规格、数量、工作条件等。
3.检查施工安全措施,包括防护设备、消防设施、通风设备等。
三、施工过程监督1.监督施工现场的布置和标识,确保施工区域和非施工人员的安全。
2.监督搅拌机的操作和维护,包括搅拌桶的旋转速度、搅拌时间、搅拌深度等参数的控制。
3.监督钻机的操作和维护,包括钻杆的下压力、回旋速度、进给速度等参数的控制。
4.监督水泥浆的配制和使用,包括水泥和水的比例、搅拌时间、搅拌方式等。
5.监督搅拌桩的形成和施工质量,包括桩的直径、长度、强度、质量等。
6.监督施工记录的填写和保存,包括施工日志、检测报告、验收记录等。
四、施工质量验收1.进行工程量的计量和测量,包括搅拌桩的数量、长度、直径等。
2.进行施工质量的检测和评估,包括桩的强度、质量、平整度等。
3.进行施工质量的验收和评定,根据设计要求和规范进行评估。
4.编制施工质量报告,包括施工情况、质量评定、建议和意见等。
五、施工安全监察1.监督施工现场的安全状况,包括各项防护设备和安全措施的使用情况。
2.监督施工人员的安全行为,包括操作规范、安全意识、个人防护等。
3.监督施工设备的安全运行,包括设备的维护保养、操纵操作等。
4.检查施工现场的安全隐患,及时提出纠正措施,并督促实施。
六、问题处理及记录1.及时发现施工中的问题,包括设备故障、操作失误、质量不合格等。
2.协调解决施工中的纠纷和矛盾,包括施工人员、管理人员和业主之间的问题。
3.进行施工过程和问题的记录,包括日常巡查记录、问题处理记录等。
水泥搅拌桩监理细则
水泥搅拌桩是一种常用的地基处理方法,为了确保施工质量,需要进行监理工作。
以下是水泥搅拌桩监理的细则:
1.监理人员资质:监理人员应具有相关技术资质和经验,熟悉水泥搅拌桩施工工艺和规范要求。
2.施工前准备:监理人员应参与施工方案的制定和设计审查,确保方案合理可行,并与施工单位进行协调沟通。
另外,还需要对施工材料进行检查,确保质量合格。
3.施工过程监控:监理人员应全程监控施工过程,包括桩机操作、搅拌桩机械的运行情况、材料投放比例的准确性等。
同时,还需要对施工现场秩序、安全措施等进行监督,确保施工过程安全顺利进行。
4.样品采集与试验:监理人员应按要求对搅拌桩的样品进行采集,并送往实验室进行检测。
通过试验结果,评估施工质量的合格性,及时发现问题并指导施工单位进行处理。
5.施工质量验收:监理人员应与施工单位共同完成施工质量的验收工作。
验收标准应符合相关规范要求,并对施工质量进行评估,及时发现问题并进行处理。
6.监理报告:监理人员应及时编制监理报告,记录施工过程的关键环节和问题,并提出处理意见和建议。
监理报告可以作为后续工程验收和质量评估的参考依据。
以上是水泥搅拌桩监理的一些细则,通过监理工作的开展,可以提高施工质量,确保工程安全可靠。
1.适用范围:
本细则适用于卓歧路(延伸段)市政工程软土地基深层搅拌桩施工及其验收的监督和管理。
2.编制依据:
2.1《建筑地基处理技术规范》JGJ79—2002;
2.2《岩土工程勘察规范》GB50021—2001;
2.3《建筑工程施工质量验收统一标准》GB50300—2001;
2.4《软土地基深层搅拌桩复合地基设计》;
3.深层水泥搅拌桩工程的特点及质量目标
深层水泥搅拌桩,适用于正常固结的淤泥与淤泥质土、素填土、粉土、粘性土以及无流动地下水的松散砂土等地基。
加固深度一般大于5.0m。
在施工方法上,按其喷射加固材料的状态,可分为浆液搅拌法(湿法,即本细则深层水泥浆搅拌法)和粉体搅拌法(干法)两种施工类型。
根据场地工程地质条件和上部结构荷载要求及水泥土桩的受力状态,深层搅拌桩形成的水泥土加固体,可作为竖向承载的复合地基;大体积水泥稳定土等。
深层搅拌加固体的形状可分为柱状、壁状、格栅状和块状等。
其中,柱状加固体形式多用于软土加固的复合地基;壁状、格栅状加固体形式,主要作为深基坑开挖的围护档墙、防渗帷幕;块状加固体形式,多用于上部结构单位面积荷载大,不均匀沉降控制严格的构筑物地基。
但是,不论那种加固体形式,深层搅拌桩施工均具有成桩速度快、效率高、成本低、无振动、无噪音、无污染等特点。
深层搅拌桩加固工程可以达到设计要求的质量等极(合格)目标。
4.施工工艺及监理工作流程见(流程图)图1:
2 、。
庐江县泥河路工程水泥搅拌桩监理实施细则编制人:____________审核人:____________浙江同舟建设管理有限公司庐江县泥河路工程施工项目监理办公室二○一七年十月目录一、工程概况及特点 (3)二、监理实施细则的依据 (4)四、施工程序控制 (4)五、工程施工特点 (5)六、施工工艺要求 (6)七、施工质量要求 (7)八、施工进度监理控制要求 (7)九、监理程序 (9)十、监理要点 (9)十一、监理方法及措施 (10)一、工程概况及特点项目名称:庐江县泥河路工程;项目地点:合肥市庐江县;项目计划工期:300日历天;项目建设单位:庐江县重点工程建设管理局;项目设计单位:厦门市政设计研究院;项目监理单位:浙江同舟建设管理有限公司;项目施工单位:铜陵市市政建设有限公司;该道路全长约7.7千米,红线宽度40米,沥青混凝土路面。
建设内容主要是道路(包括机动车道、非机动车道及人行道)工程、交通工程(含标识标线、交通信号灯、交通监控系统等)、绿化工程、桥梁工程、排水工程、路灯照明等建设项目。
庐江县泥河路工程划分为三个标段:一标段为牌楼路-合铜路、移湖二路-城西大道段道路工程,里程桩号为:K0+000-DK2+300、XK0+000-XK2+100,主要工作内容包括道路、排水、桥梁、交通、照明等工程。
二标段为县河大桥桥梁工程,里程桩号为:DK2+900-DK4+000,主要工作内容包括:县河大桥主桥、县河大桥引桥、县河大桥人行梯道等设计图纸施工范围内所有工程。
三标段为牌楼路-外环东路道路工程,主要工作内容包括道路、排水、交通、照明等工程。
二、监理实施细则的依据1、建设工程委托监理合同;2、监理规划;3、本工程水泥土搅拌桩工程施工设计图;4、施工单位与建设单位签订的建设工程承包合同;5、施工单位编制的水泥土搅拌桩施工方案;6、相应施工质量验收规范。
三、监理范围和目标浙江同舟建设管理有限公司受庐江县重点工程建设管理局的委托,对庐江县泥河路工程进行监理,现场项目监理机构将按照公司“尊重科学、严格管理,热情服务”的质量方针,运用科学的监理方法和保证措施,力争实现以下目标:1、预控在先,消灭隐患,杜绝深层水泥搅拌桩质量事故;2、严格按优良工程标准要求对深层水泥搅拌桩施工进行监理,确保工程达到预期目标。
水泥搅拌桩监理细则 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】监理细则审批表马鞍山市中心城区水环境综合治理PPP项目监理实施细则(扬尘污染防治)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章)专业监理工程师总监理工程师日期武汉宏宇建设工程咨询有限公司二〇一七年一月目录一、工程概况本工程本工程包括16条水系79处水体综合治理,其中新建及改扩建排涝泵站28座工程,河道总长约,治理水域总面积约,而水系水体提升治理包括截污、湿地生态修复、清淤、驳岸等工作。
工程场地地貌极大部分属于长江冲洪淤积平原,地势较平坦。
地下水、土对混凝土结构一般具有弱腐蚀性,对钢筋混凝土结构中的钢筋,在干湿交替条件下具有腐蚀性,在长期浸水条件下具有微腐蚀性。
本工程实行施工总承包,主要内容有:中心城区16条水系79处水体综合治理,其中,63处水体(黑臭水体33处,水质较差水体30处)需进行黑臭治理,54处水体需进行提标改造(既需要进行黑臭治理,又需要进行提标改造的水体共38处),同步提标新建及改扩建排涝泵站28座。
工程施工合同造价约为约万元,合同工期分五期实施,2020年前完成。
马鞍山市中心城区水环境综合治理PPP项目建设单位为中冶华欣水环境治理有限公司,勘察单位为马鞍山华天岩土工程有限责任公司,设计单位为中冶华天工程技术有限公司,监理单位为武汉宏宇建设工程咨询有限公司,施工单位为安徽欣创节能环保科技股份有限公司。
二、工程特点本工程场地地貌极大部分属于长江冲洪淤积平原,地势较平坦。
经勘察,地基土层按其成因类型和工程地质性质共分为9个工程地质层:①-1杂填土,①素填土,②淤泥质粉质粘土,③粉质粘土,④粉质粘土,⑤粉质粘土,⑥粉质粘土,⑦残积土,⑧强风化花岗岩闪长岩,⑨中风化花岗闪长斑岩。
淤泥或淤泥质粘土分布较广且层厚较大,其含水量大,天然孔隙比大,饱和度高,成流塑状,承载力较低,变形较大,压缩性高,抗剪强度低,极易产生土方滑动破坏及沉降破坏。
根据本工程的岩土特性和工程特点,河道护岸翼墙基础、进水闸、箱涵、防洪闸和消力池软基处理均采用水泥搅拌桩加固处理,布置形式有梅花形和矩形。
葛羊泵站水泥搅拌桩直径,约1253根,水泥搅拌桩的水泥含量>15%,水泥采用强度等级为级的普通硅酸盐水泥,水泥含量、石膏增加剂和木质碳酸钙减水剂配合比由材料试验确定。
三、监理工作依据1、《建设工程监理规范》(GB50319-2013);2、已签订的《委托监理合同》;3、已签订的《工程承包合同》;4、经审查批准的《施工图纸》和《设计技术文件》;5、经审查批准的《监理规划》;6、经审查批准的《开工报告》(含施工组织设计);7、中冶华天工程技术有限公司工程岩土工程地质勘察报告8、《工程测量规范》(GB50026-2007);9、《水利泵站施工及验收规范》(GB/T51033—2014);10、《混凝土结构工程施工质量验收规范》(GB 50204-2015);11、《建筑地基处理技术规范》(JGJ7 9-2012);12、《钢筋焊接及验收规程》(JGJ 18-2012);13、《水利水电工程施工质量检验与评定规程》(SL 176-2007);14、《城市桥梁工程施工与质量验收规范》(CJJ2-2008);15、《混凝土泵送施工技术规程》(JGJ/T 10-2011);16、《建筑电气工程施工质量验收规范》(GB 50303-2011);17、《建筑物抗震构造详图》(11G329-1~6);18、《土工试验方法标准》(GB/T 50123-99);19、《给水排水管道工程施工及验收规范》(GB 50268-2008);20、《给水排水构筑物工程施工及验收规范》(GB 50141-2008);21、《砼强度检验评定标准》(GB/T 50107—2010);22、《砼和钢筋砼排水管》(GB/T 11836-2009);23、其他相关规程、规范、技术标准。
四、监理工作流程1、水泥搅拌桩施工监理工作流程23456、隐蔽工程验收程序五、监理工作控制目标及控制要点1、监理工作控制目标水泥搅拌桩施工无质量事故,无安全事故,单桩或复合地基承载力满足设计要求。
2、监理工作控制要点(1)检查施工场地、回填地面高程、桩位的放样;(2)水泥的质量检测、水灰比的控制、水泥含量控制、泥浆的搅拌质量;(3)施工机械的平稳、钻机平面水平、钻杆的对中;(4)钻进、提升与喷搅的速度、压力等过程控制;(5)钻孔深度、喷浆深度与复喷、补喷;(6)每根搅拌桩水泥浆用量的总量检查。
六、监理工作方法及措施1、施工准备阶段(1)、施工前的准备检查1)施工场地。
搅拌桩施工场地应事先平整,清除桩位处地上的一切障碍物(包括石块、草跟和垃圾等),准确地进行桩位放样,场地低洼或水塘地段应按设计要求清淤后填筑石屑至清表后地面标高,并进行预压整平后,即可进行钻机定位施工。
2)水泥搅拌桩施工机械应配备有自动计量装置,可电脑记录并打印喷浆量。
3)桩位放样。
依据设计图纸审核承包人的桩位放样复核记录,并进行现场抽验,抽检频率20%~25%,要求桩位定位平面偏差不大于5cm。
4)检查进场的号水泥,按进场批次进行试验,原材料试验均委托检测公司进行,水泥要有出厂检验报告和委托试验报告。
严禁使用过期、受潮、结块、变质的水泥。
搅拌用水应符合《混凝土拌合用水标准》,严禁使用河水。
(2)、审批开工报告审批开工报告监理应从以下几方面着手工作:1)水泥质量检查(附:材料的试验报告等。
)2)督促承包人按设计要求进行试桩,验证水泥掺量的正确性,并进行技术总结,以此指导搅拌桩施工。
3)审查施工组织设计、施工技术方案。
重点是质量检验体系;施工过程中质量保证措施,成桩后的质量检验。
4)检查承包人、材料、机具准备情况(依据可行的施工组织设计)。
现场监理对以上几方面检查认为符合要求时,签署意见报总监理工程师审批,否则要求承包人整改,直至符合要求为止。
总监理工程师接到承包人提交的开工申请报告后,经审查符合要求后进行批准。
2、施工阶段(1)、施工机具的安装施工机械就位要平稳,钻机平面要水平,钻杆要对中,偏差不得大于5cm,钻杆导向架要垂直,垂直度偏差要小于1%。
(2)、水泥浆的配置严格按最佳水灰比进行配料,用砂浆搅拌机拌和,每次搅拌不得少于3分钟。
水灰比符合设计要求为1:左右(具体根据试桩的参数确定),使水泥浆充分搅拌均匀。
制作好的水泥浆,放入罐(池)中,指定有专人进行搅拌,确保水泥浆稠度均匀,放入量不得少于每根桩设计用量。
(3)、水泥搅拌桩的施工操作1)督促施工人员在钻机的钻杆上依据设计桩长做明显标志,以便现场施工人员及检查人员准确掌握钻孔深度,避免下钻深度不足;2)钻头下钻前应进行试喷,确认能够正常喷浆时方可下钻,待下到设计深度时,方可开始喷浆,首先,应在桩底连续喷浆30秒左右,然后方可匀速提升喷浆,提升时压浆泵的压力为~,提升至离设计桩顶面50cm处,停止喷浆,然后重复搅拌下沉到底,重复喷浆搅拌提升。
钻进、提升速度应控制在~min,喷浆压力和钻杆升降速度应互补同步,确保整桩搅拌均匀。
桩顶高出设计桩顶面的50cm;3)桩机操作者与拌浆人员要保持密切联系,保证机械搅拌喷浆时连续供浆,不得中断,严禁在尚未喷浆的情况下进行搅拌提升。
供浆因故暂停时,应立即通知操作着,为防止断桩,采取补喷处置措施,在断浆面上下重复搭接应大于;4)在整个注浆过程中,常有冒浆的产生,在冒浆过程中,有一定数量的土粒随着一部分浆液沿着注浆管壁冒出地面,冒浆量小于注浆量的20%为正常,超过20%或完全不冒浆时,应要求查明原因,采取相应处理措施;5)施工中,发现喷浆量不足,应要求整桩复搅复喷,复喷的喷浆量仍应不少于设计量。
如遇停电,机械故障等原因使喷浆中断时,应及时记录中断深度,在12小时内采取补喷处理措施,并将补喷情况填报于施工记录内。
补喷重叠孔段应大于100cm,超过12小时应采取补桩措施;6)承包人在钻杆钻进下沉遇到较硬土层下沉困难时,需报监理工程师批准后,方可足量冲水。
随着施工进展,应随时复核桩位位置,以防人为、机械震动等因素造成桩位发生偏离。
钻头直径磨损量不得大于1cm;7)承包人在搅拌桩施工中,应认真做好施工记录,施工记录应包括下列内容:① 施工里程或部位,桩号,施工日期,天气情况;② 记录搅拌机下沉及提升时间,供浆与停浆时间,钻进深度,停浆面标高等以及每根桩所用水泥浆总量和所用时间总长;③ 水泥浆泵送压力、管道压力;④ 每罐(池)浆液的水泥和水以及外掺剂得用量;⑤ 每米喷浆量,储料罐(池)内浆液剩余量;⑥ 搅拌次数与深度;8)要求施工人员进行上岗培训,认真执行作业规定,保证工程质量。
水泥浆配合比、桩机操作规程及主要技术参数现场挂牌注明。
3、泥搅拌桩成桩检验(1)质量检验1)要求承包人开挖自检,用目测法检查桩体成型情况、搅拌均匀程度,如实做好记录。
开挖深度为~,如发现凝体不良等情况,应报废补桩。
2)成桩28天后,用钻孔取芯法检测桩身完整性、搅拌均匀程度及桩的施工长度。
桩体的设计强度(90天无侧限)不低于1600Kpa,28天强度不低于1200Kpa。
对每桩取出的芯样监理工程师应现场指定相对较弱的地方截取一段,送外委检测单位做一组(三个)一个月龄期的无侧限抗压试验,以测定桩身强度。
3)在对搅拌桩进行检验时,钻孔后留下的空洞应采用与原桩配比相同的搅拌均匀的水泥土回填并挤压密实,也可采用同等强度的水泥砂浆回灌密实。
(2)外观鉴定① 桩体圆匀,无缩颈和凹陷现象。
② 搅拌均匀,凝体无松散。
③ 群桩桩顶齐平,间距均匀。
(3)实测项目如下表:七、安全文明施工监理要点1、贯彻执行《建筑工程安全生产管理条例》、安全文明施工管理规定等法律文件精神,要求施工单位建立健全安全、文明施工管理体系,施工中保证管理体系正常运行。
2、督促施工单位做好安全教育及安全技术交底工作,施工中监理人员经常检查施工单位是否做好相应的安全、环境管理措施,是否做好应急预案措施。
3、监理人员要检查电工、电焊工、起重工等特种作业人员的特种工操作证及其有效期,确保所有特种工都持证上岗。
4、检查施工用电是否严格执行一机一闸一漏电的三级保护措施,配电箱应由专业电工负责,是否存在非专业施工人员乱拉、乱接电线。
5、检查进入施工现场人员是否都正确佩戴了安全帽等劳保防护用品。
6、夜间施工时,检查照明准备工作是否到位。
7、吊装作业前,检查吊装区域是否设置安全警戒线或彩旗、警示牌等,并有专人防护;吊装作业时,监理人员需随时检查是否设置专职起重指挥人员,吊车司机与地面指挥人员应相互熟悉标号、旗语、手势、哨声等。
