点支式玻璃幕墙施工工艺本章适用于民用建筑中点支式玻璃幕墙(包括钢结构支承、索杆结构支承、玻璃肋支承、建筑主体支承的点支式幕墙)安装工程。
1 材料1.1 钢材:1 点支式玻璃幕墙采用不锈钢材料时, 宜采用奥氏体不锈钢材, 应符合现行国家标准。
2 点支式玻璃幕墙采用的碳素钢和其他钢材表面应进行防腐蚀处理。
表面除锈不得低于Sa2.5级, 并进行涂装等可靠的表面处理。
3 拉索应采用不锈钢铰线或铝包钢铰线, 钢丝直径不宜小于2mm。
4 钢绞线必须进行预张拉处理, 其张力宜为整绳破断力的50%, 且持续张拉时间为2小时, 作三次以上反复张拉以消除钢绞线的结构伸长量, 生产厂家应出具钢绞线张拉曲线图及试验合格报告。
5 钢绞线的索头接头材料应采用经固溶处理的奥氏体不锈钢, 钢绞线与索套接头必须压制牢固、可靠。
其加工产品应经破断拉伸试验。
6 钢绞线索套接头最终破断力不得小于钢绞线整绳破断力的90%, 并应由生产厂家提供合格的检测试验报告及相关质量证明文件。
1.2 密封胶:1 点支式玻璃幕墙的密封材料宜采用耐候硅酮密封胶。
2 不同品牌的硅酮密封胶不应混合使用。
3 在任何情况下, 不得使用过期的硅酮密封胶。
4 硅酮结构胶、硅酮耐候胶在使用时应提供与接触材料的相容性试验合格报告和抗拉力实验合格报告以及质保年限的质量证明文件。
1.3 玻璃:1 点支式玻璃幕墙用的玻璃外观质量和性能应符合现行国家标准。
2 点支式玻璃幕墙采用的钻孔玻璃, 必须经过全钢化处理。
3 点支式玻璃幕墙采用的钢化玻璃宜经过均质处理。
4 点支式玻璃幕墙采用夹层玻璃时, 应采用以聚乙烯醇缩丁醛(PVB)胶片干法加工合成的夹层玻璃, 且胶片厚度不得小于0.76mm。
2 主要安装机具主要机具有: 起重机(塔式、汽车)、电动葫芦、电动真空吸盘、手动吸盘、预应力张拉器、电焊机、氩弧焊机、扭矩扳手、普通扳手、索内应力测量仪、冲击钻、测厚仪、应力仪、铅垂仪、经纬仪、全站仪、水准仪、超声波探伤仪、玻璃边缘应力测试仪、钢尺钢卷尺、水平尺角度尺等。
肋驳接点式玻璃幕墙的安装方案1.安装工艺流程测量放线(埋件处理(安装肋玻璃(驳接爪件安装(玻璃安装(打胶、清理。
2.施工准备:点式幕墙施工时采用脚手架进行施工,因而需先行搭设脚手架,具体是:直立面内外两侧均要搭设双排脚手架,内排脚手架距幕墙面0.5—1米。
3.测量放线:3. 1对总包提供的基准线,用激光经纬仪和激光水平仪对其进行校核,填写基准复核单,经业主、总包、监理确认后,进行下步施工。
3.2根据已复核的总包提供的基准线,按放线图,利用激光水平仪,激光经纬仪放出玻璃中线,玻璃分格线。
3.3根据测量结果与土建结构进比较,如差异较大,或超过正常的允许误差范围,提出修整意见,经各方认可后进行下道工序。
4.肋玻璃支承体系安装4.1肋玻璃固定部分由顶部的钢结构、中间的玻璃肋夹板和下部的U型槽组成,依据放线、分格图、框架的图纸及有关标准进行安装施工。
此部分必须符合图纸及有关标准规定要求。
4.2玻璃吊装:4.2.1先将顶片肋玻璃用吊具向上提升,将玻璃的上端用人工方法拖入上端的玻璃吊夹内,拧上螺栓夹紧。
4.2.2再将第二片肋玻璃用吊具同样向上提升,将此片玻璃的上端与上片肋玻璃的下端对和,在两块玻璃上分别穿过玻璃肋夹板螺钉、拧紧。
4.2.3最后将底片肋玻璃用吊具向上提升,将玻璃的下端用人工方法拖入下端的U型槽内,用定位块夹紧,同时上端与第二片玻璃的下端对和,在两块玻璃上分别穿过玻璃肋夹板螺钉、拧紧。
4.3调整:4.3.1肋玻璃安装标高偏差不应大于3mm,相邻两片玻璃的距离偏差不应大于3mm。
4.3.2玻璃定位槽制作必须保证以下误差:上下左右对应槽垂直度和水平度均应≤2.0mm;4.3.3说明:上部定位槽的内侧定位槽(夹条)焊牢,而外侧定位槽(夹条)进行预安装并用螺栓与结构固定,作好编号标记后拆下,待面玻璃安装后再安装上(不能焊接)。
5.驳接爪件安装5.1整体结构经检查符合设计要求后,进行驳接爪件的安装。
安装驳接爪件时要依据测量控制线进行检查,安装驳接爪调整驳接爪的进出位并按照设计图纸进行校验。
点驳式玻璃幕墙施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!点驳式玻璃幕墙施工工艺流程详解点驳式玻璃幕墙,以其独特的设计美感和卓越的结构性能,广泛应用于现代建筑中。

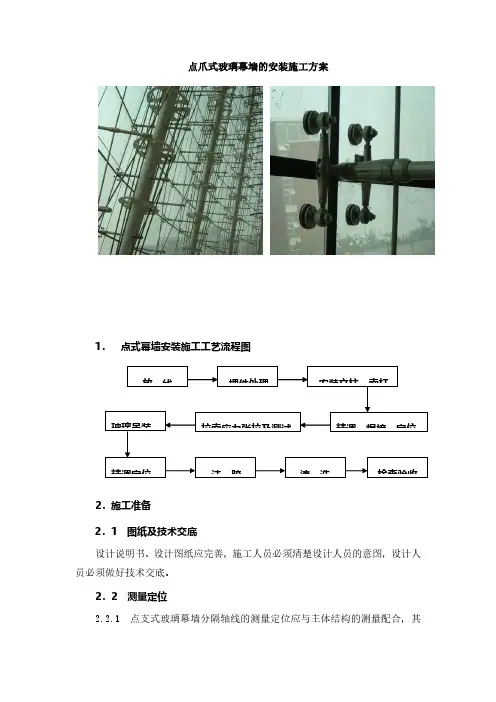

点爪式玻璃幕墙的安装施工方案1. 点式幕墙安装施工工艺流程图2.施工准备2.1 图纸及技术交底设计说明书、设计图纸应完善,施工人员必须清楚设计人员的意图,设计人员必须做好技术交底。
2.2 测量定位2.2.1 点支式玻璃幕墙分隔轴线的测量定位应与主体结构的测量配合,其放线埋件处理安装立柱、索杆玻璃吊装精调、焊接、定位精调定位注 胶清 洗拉索应力张拉及测试检查验收误差应及时调整,不得积累。
2.2.2 对高层建筑的测量应在风力不大于4级的情况下进行,并根据设计要求对幕墙的立柱位置进行校核。
2.3 安装材料复检点支式玻璃幕墙安装施工前应对安装材料进行复检,材料应符合《点支式玻璃幕墙安装验收规范》中的规定。
3.埋件安装3.1 点支式玻璃幕墙与主体结构连接的预埋件,应在主体结构施工时按设计要求埋设,埋件应牢固、位置准确。
3.2 预埋件的安装施工质量应符合《点式玻璃幕墙安装验收规范》中的规定。
3.3 预埋件的安装施工质量应符合《点式玻璃幕墙安装验收规范》中的规定。
4.点式玻璃幕墙支撑结构制作与安装4.1 点式玻璃幕墙支撑钢结构安装过程中,制孔、组装、焊接和涂装等工序均应符合现行标准《钢结构工程施工及验收规范》GB50205的有关规定。
4.2 安装点式玻璃幕墙钢结构立柱时,应先将立柱与驳接爪连接件连接,然后再与主体预埋件连接,并进行调整与固定。
4.3 横向构件应按一定顺序进行安装焊接,并随时进行检查、调整、固定。
4.4 大型钢结构构件应作吊装设计,并应试吊。
4.5 点支式玻璃幕墙支撑钢结构构件的安装施工质量应符合《点支式玻璃幕墙安装验收规范》中的规定。
5.索杆体系的安装5.1 测量定位按设计轴线及标高,分别测量屋面(楼面)梁或支撑钢(混凝)梁,地锚(水平基础梁),各楼层钢索(杆)水平撑杆的纵轴线及标高,形成三维立体控制网,从而满足幕墙支撑结构、杆体系、钢爪的定位要求。
5.2 支撑结构的安装5.2.1 对安装在主体结构悬挑梁向内到屋顶弯曲到主梁上的张拉附梁,由于幕墙自重、钢索(杆)预应力等作用下产生的挠度,应予以反变形预调。
