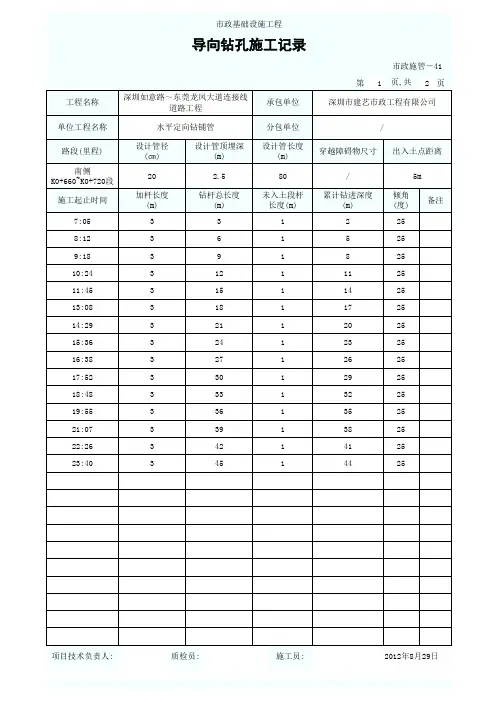

导向钻孔施工记录
一、适用范围
本表用于对市政设施的管道采用导向钻孔作业过程进行记录。
二、执行标准
给水排水管道工程施工及验收规范,GB50268;给水排水构筑物工程施工及验收规范,GB50141等。
以最新颁布的规范、标准为准。
三、表内填写提示
路段(里程):本次钻孔的具体路段及起止里程。
设计管径、设计管顶埋深、设计管长度:按设计图要求填写。
穿越障碍物尺寸:按设计图提供的数据或现场实测数据填写。
出入土点距离: 按现场实测数据填写。
施工起止时间:每杆钻入土至加杆前出土的记录的时间。
(每杆记录一次)
加杆长度:按每次加杆实际长度填写。
钻杆总长度:按每次加杆长度的累加值。
未入土杆长度:加杆前实测未入土杆长。
累记钻长深度:钻杆总长度-实测未入土杆长。
倾角:实测钻杆与水平的角度。
备注:填写施工过程中出现的问题、处理情况及需要补充说明的其他内容。
导向钻孔施工记录
项目技术负责人:质检员:施工员:年月日。
钢筋混凝土钻孔灌注桩施工记录在建筑工程领域,钢筋混凝土钻孔灌注桩是一种常用的基础形式,因其具有承载力高、稳定性好、适应性强等优点,被广泛应用于各类建筑物和桥梁的基础工程中。
以下将详细记录一次钢筋混凝土钻孔灌注桩的施工过程。
一、工程概况本次施工的工程项目为_____,位于_____。
该工程设计采用钢筋混凝土钻孔灌注桩基础,共计_____根桩,桩径为_____mm,桩长为_____m,混凝土强度等级为_____。
二、施工准备1、场地平整施工前,对施工现场进行了平整处理,清除了地表的杂物和障碍物,确保施工场地的平整度和稳定性。
2、测量放线根据设计图纸,使用全站仪等测量仪器,准确放出桩位的中心线和控制点,并设置了明显的标志。
3、设备选型根据工程地质条件和桩的设计要求,选用了合适型号的钻孔灌注桩机,并配备了相应的泥浆制备、灌注等设备。
4、材料准备提前准备了符合要求的钢筋、水泥、砂、石等原材料,并进行了质量检验和复试。
三、施工工艺流程1、埋设护筒首先,在桩位处埋设钢护筒,护筒的内径比桩径大_____mm,护筒的埋深一般为_____m,护筒顶端高出地面_____mm。
护筒的作用是固定桩位、保护孔口、防止孔壁坍塌。
2、钻进成孔启动钻孔灌注桩机,按照设计的桩径和桩长进行钻进。
在钻进过程中,不断注入泥浆,以保持孔内的水压平衡和护壁。
同时,根据地质情况,调整钻进速度和钻进压力,确保成孔质量。
3、清孔当钻孔达到设计深度后,进行清孔。
清孔的目的是清除孔底的沉渣和泥浆,保证桩底的承载力。
清孔采用换浆法,即向孔内注入清水或稀泥浆,置换出孔内的稠泥浆和沉渣。
清孔后的泥浆比重应控制在_____范围内,孔底沉渣厚度应小于_____mm。
4、钢筋笼制作与安装在钢筋加工场,按照设计图纸制作钢筋笼。
钢筋笼的主筋、箍筋、加强筋等应符合设计和规范要求。
制作完成后,采用吊车将钢筋笼吊运至孔口,并缓慢下放至孔内。
钢筋笼的安装位置应准确,其顶面和底面的标高偏差应控制在_____mm 以内。
