定额计价的概念定额计价是指在工程报价和结算中使用一系列固定的工程定额来计算工程造价的一种方法。
这种方法主要针对建筑、土木工程等需要耗费大量人力、物力、财力进行工程施工的项目。
定额计价是一种科学的、合理的工程计价方法,其基本原则是根据工程的实际情况,采用科学的技术经验和统计数据得出的一套工程操作定额、机械设备定额和材料费用定额等,根据这些定额来计算工程的造价。
在定额计价中,工程操作定额是指完成一项工程操作所需的平均工时和工种数量的统计数值。
例如,砌筑一平方米的墙体所需的砌筑工时和工种数量就是一项工程操作定额。
机械设备定额是指完成一项工程操作所需的机械设备的台班数。
例如,挖掘一立方米土方所需的挖掘机的小时数就是一项机械设备定额。
材料费用定额是指完成一项工程操作所需的材料费用。
例如,建造一平方米砖墙所需的砖块的价格就是一项材料费用定额。
定额计价的核心思想是基于工程的实际情况,通过统计分析和经验总结得出的一套工程操作定额、机械设备定额和材料费用定额等。
这些定额是根据大量实际工程的实际操作情况进行反复测算和改进得出的。
定额计价方法的优点是计算简单、准确性高、适用范围广。
由于定额计价是根据实际工程的实际情况得出的,所以计算结果更加接近实际施工成本。
而且,定额计价适用于各种规模的工程项目,从小型建筑到大型土木工程都可以使用这种方法进行计价。
定额计价方法还可以提高工程的管理效率和控制成本。
通过使用定额计价,可以对工程操作和材料费用进行详细的预算和核算,从而更加有效地控制工程的成本。
此外,定额计价还可以帮助施工单位制定合理的工程进度计划和安排工程资源。
然而,定额计价方法也存在一些局限性。
首先,定额计价方法只能适用于具有较高重复性和批量性的工程项目,对于高度复杂和独特的工程项目不适用。
其次,定额计价方法在计算过程中可能存在一定的主观性和误差,需要施工单位根据实际情况进行合理的调整。
总的来说,定额计价是一种科学的、合理的工程计价方法,通过使用一系列固定的工程定额来计算工程的造价。
工程量清单计价和定额计价的区别工程量清单计价采用综合单价计价,综合单价计价包括完成规定计量单位合格产品的全部费用,含人工费、材料费、机械使用费、管理费、利润并考虑风险因素(除规费、税金以外的全部费用),综合单价不但适用于分部分项工程量清单,也适用于措施项目清单以及其他项目清单。
工程量清单计价反映的是企业个别成本.工程量清单由招标人按照《建设工程工程量清单计价规范》提供工程数量清单,由投标人根据工程量清单计算所需的全部费用,包括分部分项工程费、措施项目费、其他工程费、规费和税金,自主报价,评标一般使用合理低价中标。
定额计价(又称“工料单价法")使用的是造价管理部门编制的、具有社会平均水平的预算定额(或消耗量定额),即使是招标投标的建设工程,只要是定额计价,各投标人使用的定额就是相同的。
定额计价的工程量,一律由承包方负责计算,计算规则执行的是计价定额(即消耗量定额)的规定,由发包方进行审核。
计算方法是:根据建设主管部门发布的人工单价、机械单价、材料单价等计算出直接工程费,然后再以直接费(或其中的人工费)为基数计算措施费,再根据规定计算出其他项目费、管理费、利润、规费和税金,汇总得出建筑安装工程造价,一般均采用总价形式。
所以综合定额单位工程造价由直接工程费、间接费、利润、税金组成,直接工程费是由人工费、材料费、机械费组成,其他费用是以直接工程费为计算基数,最后将直接工程费、间接费、利润、税金汇总为单位工程造价.单价措施费与总价措施费区别总价措施费就是用计算基数然后乘以费率来计算金额的项目,如:安全防护,文明施工费。
总价措施项目可以分为:非竞争性和可竞争的项目。
非竞争性的项目比如有:安全文明施工费,竞争性项目是按费率计算的措施费。
竞争性项目比如有:夜间施工费、二次搬运费、冬雨季施工费等措施项目费,也就是说竞争性项目可以理解为按实际情况或参考资料计算的措施费。
单价措施费就是根据定额子目来计算金额的项目,如脚手架、模板、超高等。
工程造价计价依据是据以计算造价的各类基础资料的总称,包括定额,人工、材料、机械台班及设备单价,工程量清单等。
根据工程造价计价依据的不同,目前我国处于工程定额计价和工程量清单计价两种计价模式并存的状态.定额计价方法是:分部分项工程单价由人工费、材料费、机械台班费构成,间接费、利润和税金按照有关规定另行计算。
其人工、材料、机械的规定计量单位工程量的消耗量是经过长期的测定、收集、整理形成的.能够正确反映工程建设和各种资源消耗间的客观规律.反映当前社会生产力的水平。
也称为定额计价方法。
目前我国施行的是全国统一定额和各地区的本地定额。
一、工程定额的概念及分类定额就是规定在产品生产中人力、物力或资金消耗的标准额度和限度,即标准或尺度。
工程定额就是指在合理地劳动组织和合理地使用材料和机械的条件下,完成单位合格建筑产品所必须消耗的资源数量标准.例如:某省建筑消耗量定额规定砌普通粘土砖基础10m³,需综合工日为12。
18工日,需水泥砂浆2.36m³(M5。
0),需机制红砖5.1907千块(240×115×53mm),需灰浆搅拌机(200l)0。
295台班。
它反映出了建筑产品和生产资源消耗之间的数量关系。
定额中规定资源消耗的多少反映了定额水平,定额水平是一定时期社会生产力的综合反映。
建筑安装工程定额的种类很多,根据使用对象和组织施工的具体目的、要求的不同,定额的形式、内容和种类也不同.通常分类如图1所示.二、工程定额的特点1、科学性定额的科学性,表现在定额是遵循客观规律的要求,在认真调查研究和总结生产经验的基础上,实事求是地运用科学的方法制定的。
定额的项目内容反映了经过实践证明是成熟的、有效的先进技术和先进操作方法。
同时在编制定额的技术方法上吸取了现代科学管理的成就,具有一整套严密的、科学的确定定额水平的手段和方法。
因此,定额中各种消耗量指标能正确地反映当前社会生产力的水平,该水平是大多数企业或职工,经过努力能够达到的平均先进水平。

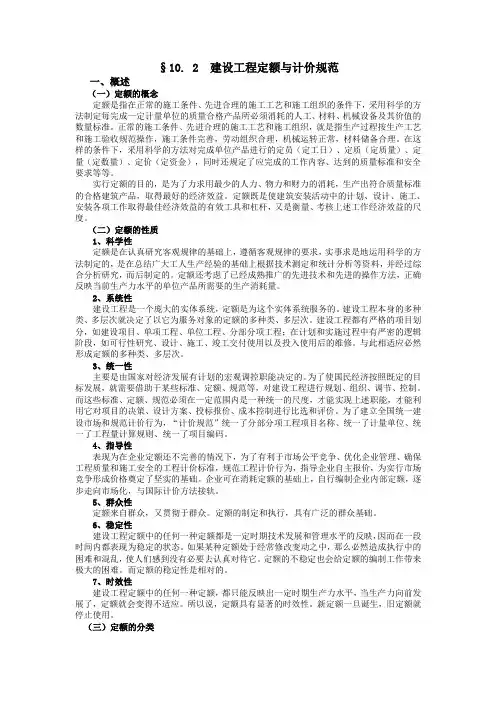

§10. 2建设工程定额与计价规范一、概述(一)定额的概念定额是指在正常的施工条件、先进合理的施工工艺和施工组织的条件下,采用科学的方法制定每完成一定计量单位的质量合格产品所必须消耗的人工、材料、机械设备及其价值的数量标准。
正常的施工条件、先进合理的施工工艺和施工组织,就是指生产过程按生产工艺和施工验收规范操作,施工条件完善,劳动组织合理,机械运转正常,材料储备合理。
在这样的条件下,采用科学的方法对完成单位产品进行的定员(定工日)、定质(定质量)、定量(定数量)、定价(定资金),同时还规定了应完成的工作内容、达到的质量标准和安全要求等等。
实行定额的目的,是为了力求用最少的人力、物力和财力的消耗,生产出符合质量标准的合格建筑产品,取得最好的经济效益。
定额既是使建筑安装活动中的计划、设计、施工、安装各项工作取得最佳经济效益的有效工具和杠杆,又是衡量、考核上述工作经济效益的尺度。
(二)定额的性质1、科学性定额是在认真研究客观规律的基础上,遵循客观规律的要求,实事求是地运用科学的方法制定的,是在总结广大工人生产经验的基础上根据技术测定和统计分析等资料,并经过综合分析研究,而后制定的。
定额还考虑了已经成熟推广的先进技术和先进的操作方法,正确反映当前生产力水平的单位产品所需要的生产消耗量。
2、系统性建设工程是一个庞大的实体系统,定额是为这个实体系统服务的。
建设工程本身的多种类、多层次就决定了以它为服务对象的定额的多种类、多层次。
建设工程都有严格的项目划分,如建设项目、单项工程、单位工程、分部分项工程;在计划和实施过程中有严密的逻辑阶段,如可行性研究、设计、施工、竣工交付使用以及投入使用后的维修。
与此相适应必然形成定额的多种类、多层次。
3、统一性主要是由国家对经济发展有计划的宏观调控职能决定的。
为了使国民经济按照既定的目标发展,就需要借助于某些标准、定额、规范等,对建设工程进行规划、组织、调节、控制。
1。
工程量清单计价和定额计价的定义定额计价是指根据招标文件,按照各国家建设行政主管部门发布的建设工程预算定额的“工程量计算规则”,同时参照省级建设行政主管部门发布的人工工日单价、机械台班单价、材料以及设备价格信息及同期市场价格,直接计算出直接工程费,再按规定的计算方法计算间接费、利润、税金,汇总确定建筑安装工程造价.工程量清单计价是招标人依据施工图纸、招标文件要求和统一的工程量计算规则以及统一的施工项目划分规定,为投标人提供工程量清单.投标人根据本企业的消耗标准、利润目标,结合工程实际情况、市场竞争情况和企业实力,并充分考虑各种风险因素,自主填报清单所列项目,包括工程直接成本、间接成本、利润和税金在内的单价和合价,并以所报的单价作为竣工结算时增减工程量的计价标准调整工程造价.2。
工程量清单计价与“定额”计价的不同之处具体表现在以下几个方面2.1 计价的作用比较.综合定额的人工、材料、机械等的费用是按社会平均水平编制的,是静止形态的价格,已不适应动态的、瞬息万变的市场环境。
它没有把工程实体消耗与措施消耗分开,没有反映工程建设的特点.如:对于一个基础土方开挖项目,构成工程实体消耗是一定的,但施工方法则是多种多样的,承包人可根据自己的技术装备、施工方法、管理水平等措施进行施工。
工程量清单计价只反映工程分部分项实体消耗标准,体现“控制量、指导价、竞争费”的原则,它把工程实体消耗与措施项目分开,对实体项目提出社会平均消耗标准。
在目前企业还不具备建立自己消耗定额条件下,工程计价表消耗量标准成为工程量清单计价方式下编制招标标底的主要依据和投标报价的重要参考。
2.2 工程量计算的比较定额计价的工程量,一律由承包方负责计算,计算规则执行的是计价定额(即消耗量定额)的规定,由发包方进行审核。
清单计价的工程量来源于两个方面:一是清单项目的工程量,由清单编制人根据《计价规范》各附录和陕西省补充项目中的工程量计算规则计算,并填写工程量清单作为招标文件的一部分发至投标人。
