焦炉砌筑、烘炉、开工安全技术一、焦炉砌筑技术(一)砌筑前的准备工作1. 确定砌筑方案:在进行焦炉的砌筑前,需要明确砌筑方案,包括砌筑材料的选择、砌筑的施工工艺等。
2. 检查施工现场:在进行焦炉砌筑前,需要对施工现场进行检查,确保地面平整、无杂物、无积水等。
3. 做好施工准备:包括准备好所需的砌筑材料、施工机械设备等。
(二)砌筑的施工工艺1. 架设工艺:在进行焦炉的砌筑前,需要先搭建供工人工作的脚手架,确保工人的安全。
2. 火砖砌筑:在进行焦炉砌筑时,需要先将炉膛内的火砖砌筑完成,包括炉壁、炉底等。
3. 隗壁砌筑:在进行隗壁砌筑时,需要使用高温耐火材料进行砌筑,确保焦炉的隗壁具有良好的耐高温性能。
4. 顶盖砌筑:在进行焦炉砌筑时,需要将顶盖进行砌筑,确保焦炉具有良好的密封性能。
5. 炉膛后金工艺:在炉膛的砌筑完成后,需要进行炉膛后金的处理,包括焊接、修整等。
(三)砌筑后的验收工作1. 炉膛内部的验收:对炉膛进行内部的验收,包括检查砌筑质量、砌筑材料等。
2. 炉膛外部的验收:对炉膛进行外部的验收,包括检查焊接质量、密封性能等。
3. 安装附件的验收:对炉膛附件的安装进行验收,确保附件安装牢固、完好。
二、烘炉技术(一)烘炉前的准备工作1. 清理炉膛:在进行烘炉前,需要将炉膛内的杂物清理干净,确保炉膛内的空气流通。
2. 准备燃料:根据烘炉的不同要求,准备好相应的燃料。
3. 整理烘炉设备:对烘炉设备进行检查和整理,确保设备正常运行。
(二)烘炉的操作技术1. 点火:先将燃料点燃,然后使用专用工具将燃料投入到炉膛内,逐渐提高炉膛内的温度。
2. 控制温度:根据烘炉的要求,控制炉膛内的温度,使其达到设计要求。
3. 炉外温度监控:使用温度计等设备对炉外温度进行监控,确保炉外温度不超过安全范围。
4. 烘炉时间的掌握:根据烘炉的要求,掌握好烘炉的时间,避免过长或过短的烘炉时间。
1. 炉膛内部的检查:进行炉膛内部的检查,包括砌筑材料的状况、炉膛内的温度等。
焦炉砌筑、烘炉、开工安全技术焦炉是炼钢四大工序之一,承载着冶炼作业的重要环节。
焦炉砌筑、烘炉和开工安全技术对保证炉体结构的稳定性和工作的安全性起着关键作用。
下面将详细介绍焦炉砌筑、烘炉和开工的安全技术。
一、焦炉砌筑技术1. 炉墙砌筑炉墙砌筑是焦炉砌筑中最重要的环节之一,对炉体结构和使用寿命有直接影响。
砌筑炉墙时,要注意以下几个技术要点:(1) 砌筑材料:炉墙砌筑所使用的砖材应选择质量好、耐热性能强的材料,并经过严格的质量检测。
(2) 砌筑工艺:炉墙砌筑采用的是砌块砌筑法,即先将砖块砌筑成一块块大的块体,再进行整体砌筑。
在砌筑过程中,要确保砖块之间的砂浆填充密实,砌筑的整体结构牢固。
(3) 砌筑质量:炉墙砌筑完毕后,要进行质量检测。
主要检查砖块之间的接缝是否平整、紧密,是否有砂浆漏洞,炉墙的垂直度等。
2. 管道、支撑和固定件安装炉内焦气管道、支撑和固定件的安装也是焦炉砌筑的关键环节。
安装时要注意以下几个技术要点:(1) 管道安装:焦气管道要使用耐高温、耐腐蚀的材料,如耐火陶瓷管。
管道安装时,要保证管道的连接牢固,没有漏气现象。
(2) 支撑和固定件安装:支撑和固定件的材料和安装方式要符合设计要求,能够承受炉内高温环境和自身重量的压力。
(3) 安装质量检测:安装完毕后,要进行质量检测。
主要检查焦气管道的连接是否牢固、没有漏气现象,支撑和固定件的安装是否稳固。
二、焦炉烘炉技术烘炉是焦炉砌筑完毕后,进行炉内干燥和升温的过程。
烘炉对焦炉的稳定运行和安全生产也有着重要影响。
1. 烘炉温度控制烘炉时,要控制升温速度和温度均匀度,避免炉体温度过快或过慢。
一般来说,在初热阶段,炉体温度控制在200℃-300℃,过程中逐渐升高,直至达到设计温度。
2. 烘炉时间控制烘炉时间应根据炉体的大小和环境温度来确定。
一般来说,烘炉时间在2-3周左右。
3. 烘炉期间的监测和记录烘炉期间要对炉体温度、烘炉速度、时间等参数进行监测和记录,以便发现问题及时解决。

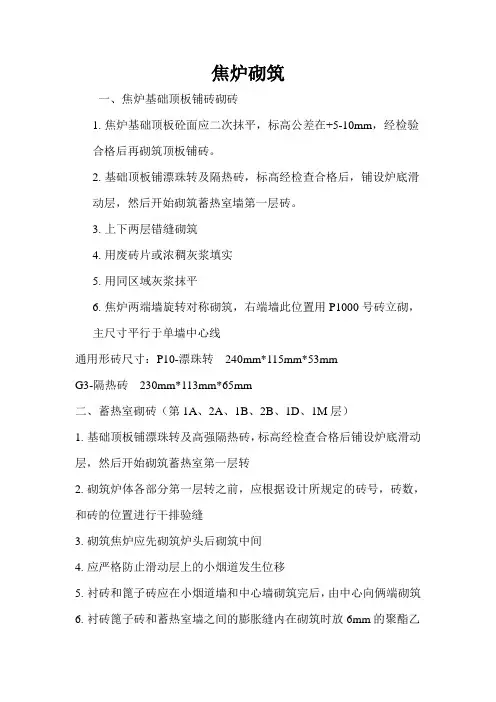

焦炉砌筑
一、焦炉基础顶板铺砖砌砖
1.焦炉基础顶板砼面应二次抹平,标高公差在+5-10mm,经检验
合格后再砌筑顶板铺砖。
2.基础顶板铺漂珠转及隔热砖,标高经检查合格后,铺设炉底滑
动层,然后开始砌筑蓄热室墙第一层砖。
3.上下两层错缝砌筑
4.用废砖片或浓稠灰浆填实
5.用同区域灰浆抹平
6.焦炉两端墙旋转对称砌筑,右端墙此位置用P1000号砖立砌,
主尺寸平行于单墙中心线
通用形砖尺寸:P10-漂珠转240mm*115mm*53mm
G3-隔热砖230mm*113mm*65mm
二、蓄热室砌砖(第1A、2A、1B、2B、1D、1M层)
1.基础顶板铺漂珠转及高强隔热砖,标高经检查合格后铺设炉底滑动层,然后开始砌筑蓄热室第一层转
2.砌筑炉体各部分第一层转之前,应根据设计所规定的砖号,砖数,和砖的位置进行干排验缝
3.砌筑焦炉应先砌筑炉头后砌筑中间
4.应严格防止滑动层上的小烟道发生位移
5.衬砖和篦子砖应在小烟道墙和中心墙砌筑完后,由中心向俩端砌筑
6.衬砖篦子砖和蓄热室墙之间的膨胀缝内在砌筑时放6mm的聚酯乙
烯泡沫塑料板
7.砌筑小烟道衬砖时为了保持衬砖稳固,应用木支撑撑住衬砖,砌筑篦子砖时随砌筑随拆除木撑
8.焦炉两端墙旋转对称砌筑
通用转尺寸:
粘土砖230 113 65 硅砖230 90 65
粘土砖171 113 65 硅砖230 113 65。
焦炉砌筑施工方案一、编制依据1.1 设计文件:本工程施工执行的设计文件主要包括:(1)《焦炉设计说明书》(2)《焦炉施工图》(3)《焦炉砌筑规程》1.2 规范、规程及标准:本工程施工执行的规范、规程及标准主要包括:(1)《工业炉砌筑施工及验收规范》(GB50211-2004)(2)《工业炉砌筑工程质量检验评定标准》(GBJ50309-92)(3)《建筑施工高处作业安全技术规范》(JGJ80-91)(4)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)(5)《施工现场临时用电安全技术规范》(JGJ46-2005)二、工程概况2.1 工程简介本工程为焦化厂7.63m焦炉的砌筑施工,焦炉总长为122.790m,宽为18.800m,高为14.890m。
焦炉由炭化室、燃烧室、烟道、蓄热室等部分组成。
2.2 焦炉结构及特点(1)焦炉采用双联火道、分段供空气加热及废气循环的结构,具有结构先进、严密、功能性强、加热均匀、热工效率高、环保优秀等特点。
(2)在分格蓄热室中,每个立火道单独对应1格蓄热室构成1个加热单元。
用焦炉煤气加热时,在地下室用设有孔板的喷嘴调节煤气,孔板调节方便,准确;空气是通过小烟道顶部的金属调节板调节。
用低热值混合煤气加热时,煤气和空气均用小烟道顶部的金属调节板调节。
三、施工准备3.1 施工组织设计成立项目部,明确各岗位的职责和权限,制定详细的施工计划和进度安排。
3.2 施工人员培训对施工人员进行技术交底和安全培训,确保施工人员熟悉施工工艺和安全操作规程。
3.3 施工材料准备根据施工图纸和施工计划,提前采购和储备所需的施工材料,包括耐火材料、钢筋、水泥等。
3.4 施工机械准备根据施工需要,提前准备所需的施工机械,包括搅拌机、砌筑机、运输车辆等。
四、施工工艺4.1 基础施工根据设计文件和规范要求,进行焦炉基础的施工,包括地基处理、基础垫层、基础混凝土浇筑等。
4.2 砖墙砌筑(1)砖墙砌筑前,进行墙体定位放线,确保墙体位置和尺寸符合设计要求。
