电力施工“三措一案”范本
- 格式:doc
- 大小:241.70 KB
- 文档页数:41
编号:安全、组织、技术措施及施工方案公司名称:工程名称:台区改造工程施工单位:电力工程公司目录一、工程概况为了更好的服务于农村电力,适应于日益增长的农网用电需求,对现有农村电网进行升级改造,具体概况如下:1、线路安装部分:10kV架设导线型号JKLYJ-10/120线路长度,新立φ19015电杆19基;架设导线型号为JKLYJ-1/150线路长度,新立φ19012电杆16基2、配电台区部分:台区采用ZA-1-ZX-D1-02-01型双杆变台模式安装S13-M-400kVA/10kV变压器1台,安装400kVA/3W式JP柜1台;3、下户部分:共整改100户,其中更换单相4表位电表箱10只,六表位电表箱14只,九表位电表箱2只;二、施工组织措施1、现场勘查勘查人员:工作票签发人、工作负责人、总技术负责人在接到工程施工方案后,由上述人员进行现场勘察,任务是:查明可能向作业地点反送电的所有电源及作业地点附近无平行交叉线路,并对施工现场及施工器械的行走路线和施工车辆、施工构成障碍的物件等都已全部核查清楚;2、工作票、作业指导书、安全交底卡填写、审批此项工程由工作负责人负责填写电力线路第一种工作票,编制标准化作业指导书、填写安全措施卡等,并按照工作票管理规定进行审批;3、停电计划申请及公示10kV配变增容工程,施工前向运维检修部及调度上报停电检修计划,经批准后,工程施工前1周及以上向调度提交停电申请书,并确保工作任务、计划停电时间填写准确,工作现场简图绘制清晰、准确,主干线及分支线路名称齐全,相关责任人员分工明确,申请单位负责人应亲自审核停电检修申请书,确保正确后手写签名,不得机打或他人代签,正式停电前一天与当值调度值班员办理本次停电作业会签手续,作业时要求工作负责任人得到工作许可人许可后方可开始,在设备停电进行倒闸操作期间内,工作班成员不得进入施工现场;4、加强现场监护作业中严格履行监护制度,作业前,要向全体工作班成员交代工作内容、人员分工、带电部位和现场安全措施,进行危险点告知,并且履行确认手续,方可开始作业,监护人不得兼作其他工作,专责监护人要明确被监护对象,监护人临时离开现场时,应通知被监护人员停止作业,待专责监护人回来后方可恢复作业;5、工作终结工作终结前工作负责人对施工现场人员、工器具等物品进行清点检查,经确认现场无任何遗留隐患,接地线方可全部拆除;三、技术措施本工程计划3月30日停电施工,停电安全措施应严格按照停电、验电、装设接地线、悬挂标示牌和装设遮栏的保证安全的技术措施进行,工作负责人、现场安全员应加强监护;四、安全措施及注意事项1、严格执行国家电网公司电力安全工作规程填写标准化作业指导书,施工现场安全措施卡,实施标准化作业,执行现场保证安全的组织和技术措施;2、在工作前一天由项目分管领导负责召开全体工作班成员会议,学习此次作业“三措一案”、标准化作业指导书,明确工作任务,工作人员分工情况、工作时间,进行安全危险点分析,交待注意事项;3、工作开始前由工作负责人召开班前会,由工作负责人向全体工作班成员交代施工现场安全措施并严格执行安全技术交底制度;4、工作开始前由工作负责人向全体工作班成员交代临近带电部位;5、作业中使用的工器具,在使用前必须进行认真检查,必须使用合格的工器具;6、进入施工作业现场工作班成员必须正确佩带安全帽、使用有后备绳的安全带,安全带和后背绳必须分别系在电杆上或牢固的构件上;7、工作负责人把具体工作任务落实到每位工作班成员,明确技术质量工艺标准,进行明确分工,写出施工工具,材料清单,检查施工机具、安全用具是否合格好用;8、工作负责人根据施工进度按局要求提前七天做出停电计划书并已上报,按规定提前七天通知辖区内线路所带用户停、送电时间;9、遇有五级及以上大风不得进行高处作业;10、在没有得到工作负责人许可前,工作班成员不许登杆作业或进行其它事项,现场安全员要充分发挥现场监督检查作用,对习惯性违章行为及时纠正;11、进入施工现场首先要核实线路设备名称及杆号防止误登误碰带电设备;12、登杆作业,登杆前应仔细检查杆根埋深,防止发生高空坠落;高空作业要正确使用安全带;13、在高处进行施工作业,下方和附近不得有人流动,并设专人看护;14、组立电杆安装金具现场应采取的安全措施:立杆要设专人指挥;开工前讲明施工方法及信号,工作人员要明确分工,密切合作,服从指挥;在居民区和交通道路上立杆时,应设专人看守;工作前应检查吊车的检定报告及驾驶员的特种作业操作证是否合格,严禁使用不合格的吊车,立杆前应把吊车站在适当位置,各受力点均匀平稳后方可立杆,立杆时吊车严禁过载使用;立杆过程中,杆坑内严禁有人工作,除指挥人及指定人员外,其他人员必须远离杆倍杆高的距离以外;立杆及修整杆坑时,应有防止杆身滚动、倾斜的措施,杆下工作人员应戴安全帽;15、放线和紧线工作,均应设专人统一指挥、统一信号,并分段设专人持旗看守,及时传递信号;检查紧线工具用设备是否良好,紧线前,应检查导线有无障碍物挂住,应对紧线器严格检查,检查拉线、拉桩及杆根;如不能适用时,应加设临时拉绳加固;16、安装变台起吊变压器时,杆上槽钢必须固定牢靠,不得下滑,钢丝绳套符合承载规定,手拉葫芦按使用规定操作,起吊的变压器绑扎牢固,无问题后,方可正式起吊;17、终结检查1作业结束后,工作负责人组织工作班成员自检验收;2工作全部完毕线路上无作业人员、作业现场无任何遗留物;3确无问题后负责人命令监护人、操作人拆除安全措施,工作班成员撤离现场;五、施工作业方案一作业组织机构1、工程总指挥:负责总体工作的指挥、协调工作;2、技术总负责人:境负责施工中质量监督、技术管理工作;3、安全总负责人:负责施工现场安全管理4、工作总负责人:负责联系、安排、协调落实此实施方案;5、本次施工作业停送电联系人为:6、参加作业人员:二具体工作小组分工及工作任务1、工作地点及工作任务三准备工作1、施工所需材料:2、施工工器具:放线架2个、牵引绳2根、滑轮20个、铁锹6把、大剪子2把、大绳5条3、施工车辆:工程车、四轮车4、安全工器具:安全帽13顶、安全带7条、脚扣7付、吊绳7条、10kV接地线6组、验电笔2支、绝缘手套2付、绝缘拉杆2组、接地线6组四施工方法及作业程序五工艺标准及注意事项1、电杆基础一般可采用直埋式,一般土质地区的埋设深度为1/6为宜,电杆、拉线基础与提坝基础按设计确定的距离,不应小于电杆基础埋深度的2倍,与沟渠边沿间距离不应小于1米;2、立杆要设专人指挥;开工前讲明施工方法及信号,工作人员要明确分工,密切合作,服从指挥;在居民区和交通道路上立杆时,应设专人看守;工作前应检查吊车的检定报告及驾驶员的特种作业操作证是否合格,严禁使用不合格的吊车,立杆前应把吊车站在适当位置,各受力点均匀平稳后方可立杆,立杆时吊车严禁过载使用;立杆过程中,杆坑内严禁有人工作,除指挥人及指定人员外,其他人员必须远离杆倍杆高的距离以外;立杆及修整杆坑时,应有防止杆身滚动、倾斜的措施,杆下工作人员应戴安全帽;3、安装横担时,横担不应有严重锈蚀、弯曲变形现象,所有金具必须经热镀锌后使用,严禁使用冷镀锌等非正规方法处理的金具,拉线截面及配套金具、拉线坑深度等,必须按施工工艺及质量标准执行,绝缘子在使用前应清除表面法垢,检查瓷裙无损伤,其绝缘电阻不低于300MΩ;成批使用的绝缘子,应按试验规程之规定抽样检查试验合格后,方可使用;4、放线工作要设专人指挥、统一信号;采用人工放线时,要防止导线出金钩;5、紧线时工作负责人应向全体作业人员讲明施工方法及指挥信号,紧线工作必须由专人统一指挥,统一信号,分工要明确;紧线前,应检查导线有无障碍物挂住;紧线时应检查接线管或接线头以及过滑轮、横担、树枝、房屋等有无卡住现象;工作人员不得跨在导线上或站在导线的内角侧,防止意外跑线时被抽伤;紧线时应先检查拉线、拉桩及杆根;如不能适应时,应加设临时拉绳加固;导线驰度要执行技术标准,达到技术要求;6、安装变台时变台结构牢固,无倾斜现象,金属构件无松坳、锈蚀、安装良好,主台各部尺寸电气距离和对地高度符合规程规定,避雷器试验合格,安装正确与接地引线接触良好;7、施工完毕后要及时召开班后会,及时总结;8、施工方法及作业程序和危险点及控制措施:。
【最新整理,下载后即可编辑】编号:安全、组织、技术措施及施工方案公司名称:工程名称:#台区改造工程施工单位:电力工程公司目录一、工程概况 (3)二、施工组织措施 (4)1、现场勘查 (4)2、工作票、作业指导书、安全交底卡填写、审批 (4)3、停电计划申请及公示 (4)4、加强现场监护 (5)5、工作终结 (5)三、技术措施 (5)五、施工作业方案 (9)(一)作业组织机构 (9)(二)具体工作小组分工及工作任务 (9)(三)准备工作 (10)(四)施工方法及作业程序 (11)(五)工艺标准及注意事项 (11)一、工程概况为了更好的服务于农村电力,适应于日益增长的农网用电需求,对现有农村电网进行升级改造,具体概况如下:1、线路安装部分:10kV架设导线型号JKLYJ-10/120线路长度0.544km,新立φ190*15电杆19基。
0.4kV架设导线型号为JKLYJ-1/150线路长度1.578km,新立φ190*12电杆16基2、配电台区部分:台区采用ZA-1-ZX-D1-02-01型双杆变台模式安装S13-M-400kVA/10kV变压器1台,安装400kVA/3W式JP柜1台。
3、下户部分:共整改100户,其中更换单相4表位电表箱10只,六表位电表箱14只,九表位电表箱2只。
二、施工组织措施1、现场勘查勘查人员:工作票签发人、工作负责人、总技术负责人在接到工程施工方案后,由上述人员进行现场勘察,任务是:查明可能向作业地点反送电的所有电源及作业地点附近无平行交叉线路,并对施工现场及施工器械的行走路线和施工车辆、施工构成障碍的物件等都已全部核查清楚。
2、工作票、作业指导书、安全交底卡填写、审批此项工程由工作负责人负责填写电力线路第一种工作票,编制标准化作业指导书、填写安全措施卡等,并按照工作票管理规定进行审批。
3、停电计划申请及公示10kV配变增容工程,施工前向运维检修部及调度上报停电检修计划,经批准后,工程施工前1周及以上向调度提交停电申请书,并确保工作任务、计划停电时间填写准确,工作现场简图绘制清晰、准确,主干线及分支线路名称齐全,相关责任人员分工明确,申请单位负责人应亲自审核停电检修申请书,确保正确后手写签名,不得机打或他人代签,正式停电前一天与当值调度值班员办理本次停电作业会签手续,作业时要求工作负责任人得到工作许可人许可后方可开始,在设备停电进行倒闸操作期间内,工作班成员不得进入施工现场。
电力线路施工三措范本一、准备工作1.调查勘测。
在施工前,必须进行地理环境、土质条件和气象因素的调查勘测,以便确定电力线路的走向和布置,确保线路的稳定运行。
2.材料采购与准备。
根据勘测结果确定电力线路所需的材料类型和规格,并进行采购。
同时,要对采购的材料进行验收和质量检查,确保材料符合规定标准。
3.机具设备检查与维护。
对施工所需的机具设备进行检查与维护,确保设备的正常运行。
同时,要对机具设备进行配备,确保施工过程的顺利进行。
二、施工过程1.线路架设。
根据调查勘测的结果,确定好电力线路的走向和布置,在施工现场进行线路架设。
在架设线路过程中,要注意保持线路的平整和直线,确保线路安全可靠。
2.电缆埋管。
根据线路架设的情况,进行电缆的埋管工作。
在埋管过程中,要注意埋管深度和线路位置,确保电缆的安全运行。
同时,要进行电缆的绝缘处理,确保电缆与外界环境隔离,提高线路的安全性。
3.设备安装与接线。
在线路架设和电缆埋管完成后,进行设备的安装与接线工作。
在安装过程中,要注意设备的固定和接线的精确,确保设备的正常运行。
同时,要进行设备的调试和测试,确保设备的性能符合要求。
三、维护与检修1.日常维护。
对已经建成的电力线路进行日常的维护工作,包括线路的巡查、绝缘子的清洗和设备的检修等。
在维护过程中,要及时发现并处理线路故障和隐患,确保线路的稳定运行。
2.定期检修。
对电力线路进行定期的检修工作,包括设备的检查与维修、线路的测量和测试等。
在检修过程中,要对设备的性能进行全面评估,并及时修复和更换老化设备,确保线路的安全可靠。
3.应急处理。
在线路出现突发故障时,要及时采取应急措施,保证线路的运行不受影响。
在应急处理过程中,要迅速定位和排除故障,确保事故能够得到及时处理和解决。
以上就是电力线路施工的三个方面的措施范本,包括准备工作、施工过程和维护与检修。
通过合理的规划和科学的操作,能够确保电力线路的安全运行和稳定供电。
电力线路施工三措范本(二)电力线路施工是一项关键性的工程,在电力系统的建设和运维中起着重要的作用。
电力施工三措一案范本1.什么是电力施工的三措一案“三措一案”:施工组织措施、技术措施、安全措施和施工作业方案。
1、组织措施指根据工作性质,认真谋划,及时组织,在接到工作任务后,相关负责人认真履行工作职责,严格作业制度、监护制度,按部就班实施作业。
2、技术措施要求立杆要设专人指挥,在居民区和交通道路上立杆时,应设专人看守。
工作前应检查吊车的检定报告及驾驶员的特种作业操作证是否合格,严禁使用不合格的吊车。
立杆及修整杆坑时,应有防止杆身滚动、倾斜的措施,杆下工作人员应戴安全帽。
在放线、撤线和紧线工作,均应设专人统一指挥,统一信号,检查紧线工具及设备是否良好。
3、安全措施要严格执行《国家电网公司电力安全工作规程》填写标准化作业指导书,施工现场安全措施卡,实施标准化作业,执行现场保证安全的各项组织和技术措施4、施工作业方案包括作业组织机构、具体工作小组分工及工作任务、准备工作、施工方法及作业程序、工艺标准及注意事项等。
扩展资料:电力施工作业标准一、应进行试验的安全工器具1、规定要求进行试验的安全工器具。
2、新购置和自制的安全工器具。
3、检修后或关键零部件经过更换的安全工器具。
4、对安全工器具的机械、绝缘性能发生疑问或发现缺陷时。
二、高处作业1、凡在离地面(坠落高度基准面)2米及以上的地点进行工作,都应视做高处作业。
2、高处作业时,安全带(绳)应挂在牢固的构件上或专为挂安全带用的钢架或钢丝绳上,并不得低挂高用,禁止系在移动或不牢固的物体上。
系安全带后应检查扣环是否扣牢。
3、严禁得用绳索、拉线上下杆塔或顺杆下滑。
4、高处作业应使用工具袋,较大的工具应固定在牢固的物件上,不准随便乱放。
上下伟递物件应用绳索栓牢传递,严禁上下抛掷。
5、在高处作业现场,工作人员不得站在作业处的垂直下方,高空落物区不得有无关人员通行或逗留。
在行人道口或人口密集区从事高处作业,工作地点下方应设围栏或其它保护措施。
参考资料来源:人民网-严格遵守“三措一案”程序施工2.请问什么是“三措一案”所谓的三措一案是指:施工组织措施、技术措施、安全措施和施工作业方案。

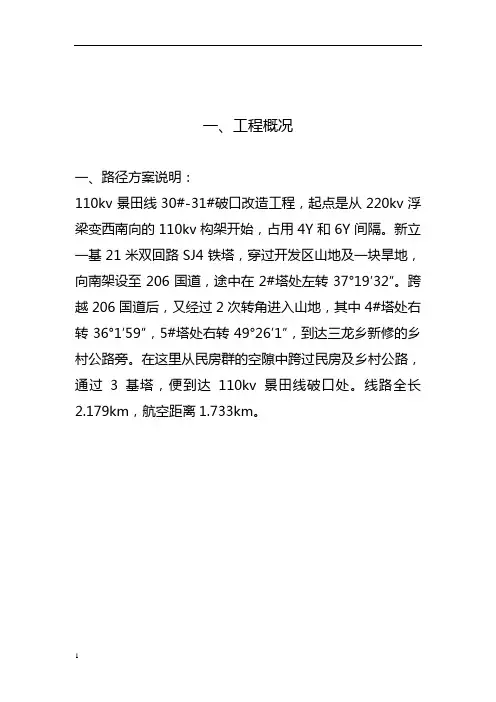

一、工程概况一、路径方案说明:110kv景田线30#-31#破口改造工程,起点是从220kv浮梁变西南向的110kv构架开始,占用4Y和6Y间隔。
新立一基21米双回路SJ4铁塔,穿过开发区山地及一块旱地,向南架设至206国道,途中在2#塔处左转37°19′32″。
跨越206国道后,又经过2次转角进入山地,其中4#塔处右转36°1′59″,5#塔处右转49°26′1″,到达三龙乡新修的乡村公路旁。
在这里从民房群的空隙中跨过民房及乡村公路,通过3基塔,便到达110kv景田线破口处。
线路全长2.179km,航空距离1.733km。
二、组织措施1、施工组织管理1、1为确保110kv景田线破口工程安全、优质、高效完成施工任务,实现精品工程目标,本工程实行项目经理负责制,管理机构专门成立。
1、2项目部设项目经理一名,代表公司履行合同,对本工程施工组织全过程进行管理和协调,完成承包范围内的施工任务,接受监理工程师的检查和监督。
项目总工程师一名,负责本工程所有施工技术工作和质量管理工作,执行监理工程师的各项指令。
1、3项目部下设工程质检小组、安全监督小组,服从项目经理的全权领导,公司各专业职能部门负责向项目部提供专业的指导与服务等项专业保证。
1、4施工队实行队长负责制、由队长、副队长、队技术员组成施工领导班子、设兼职安全员、质检员、材料员、工具员协助施工队管理安全生产。
2组织机构关系图33、1项目经理:是本项目全过程施工生产的组织者、指挥者和全权责任者。
负责组织制定各部门的管理制度及落实、安排施工生产计划并组织实施,负责施工质量的控制和安全监察双文明施工的组织管理,掌握资金使用情况,执行并落实业主、监理工程师对施工过程中的各项指令,严格履行合同中的各项条款。
3、2项目总工:协助项目经理工作,负责施工中的技术问题,组织制定关键或特殊施工方案,并进行有效的实施。
3、3工程质检小组,负责项目实施过程中的施工技术、质量管理,各工序作业技术交底,实施过程中的控制和技术问题的解决,文明施工的检查及技术方面的对外联系,接受业主、监理工程师的有关部门设计变更指令及图纸、设计文件的发放和管理,协助质量监督和三级检查,做好各种质量记录和试验报告的收集整理、审核工作,负责中间验收、竣工验收资料的管理工作。
XXXXXXXXXXX配电电气工程三措一案(范本)批准:审核: 编制:XXXXX项目部2011年1月1日目录1. 工程概况: (1)2. 施工单位施工组织措施 (2)3.工程管理: (2)3.1. 施工管理: (2)3.1.1. 工程安全目标 (2)3.1.2. 现场管理和文明施工 (2)3.1.3. 施工材料管理 (4)3.1.4. 施工现场布置 (5)3.2. 技术管理: (6)3.2.1. 技术管理措施 (5)3.2.2. 施工安装指导书 (6)3.3. 质量管理: (9)3.3.1. 质量方针和质量目标 (9)3.3.2. 质量管理措施 (9)3.3.3. ISO9001质量体系 (10)3.3.4. 安全管理 (11)3.4. 环境保护及文明施工 (14)3.4.1. 文明施工及环境保护目标 (14)3.4.2. 文明施工及环境保护措施 (14)4. 具体施工方案安排 (15)1)工程概况:2)本工程为新建20千伏标准高压配电房一座, 安装1000千伏安变压器1台, 20千伏高压柜4块, GCS低压屏6块, 中央信号屏1块, 直流屏1块以及进线电缆的敷设和所属电气设备调试工作等。
3)4)相关主要设备材料情况编制依据:1.XXXXXX工程招标文件及施工联系单2.甲方提供的全部设计图纸。
3.国家现行电气施工验收规范、规定及工艺标准等。
1.施工单位施工组织措施●XXXXXX公司变电项目一部组织措施:●项目经理: XXX●项目负责人: XXX●现场安全员: XXX●一次负责人: XXX●一次施工人员: XXX等●二次负责人: XXX2.二次施工人员: XXX等3.工程管理:3.1.1.施工管理:3.1.2.工程安全目标3.1.3.施工期间坚持“安全第一, 质量第一”。
确保安全施工, 不发生人身、设备事故, 杜绝习惯性违章作业。
3.1.4.现场管理和文明施工1)XXXX配电工程项目部应配备相应的管理人员。
天宝路中路商住楼10KV配变工程三措一案编制单位:编制日期:为保证工作期间管理,保证工作任务顺利完毕,特制定本次工作方案。
一、工作简要阐明二、施工组织办法职责:1.对的安全组织工作。
2.负责检查工作票所列安全办法与否对的完备,与否符合现场实际条件,必要时予以补充。
3.工作前对工作班构成员进行危险点告知,交代安全办法和技术办法,并确认每一种工作班成员都已知晓。
4.严格执行工作票所列安全办法。
5.督促、监护工作班成员遵守本规程,对的使用劳动防护用品和执行现场安全办法。
6.工作班成员精神状态与否良好,变动与否适当。
三、施工方案:1、工作负责人2、2、工作安全员:3、工作班成员:4、工作内容:5、工作时间:6、详细工作地点:7、详细工作状况:四、技术办法:1、检查停电间隔与否装设地线。
2、验电,验明电缆确无电压。
验电要用合格相应电压级别专用验电器;验电时,应戴绝缘手套;验电应逐相进行,检修联系用断路器或隔离开关时,应在其两侧验电。
3、检查断路器与否处在分位。
4、在二次回路上做好相应安全办法。
五、安全办法 :进站作业应严格按照下列规定执行:1、进站作业前,负责办理停电手续人员应向运营单位提出施工申请,并办理相应工作票。
2、进站工作必要指定专人负责,禁止采用口头或约时停电、约时作业等方式进行任何工作。
3、在未接到进站允许前,禁止任何人进站。
4、在接到进站命令后,必要一方面戴好安全帽,5、在工作开关柜先后挂“在此工作”牌,其四周设遮拦,遮拦上“止步,高压危险”面向工作地点,与相邻运营设备保持安全距离。
6、采用对讲机通讯设备,应在施工前将电池布满,使用时商定专用频道,保证通讯畅通7、电缆向柜内穿出时,应防止电缆头伤人,8、个人使用作业工具和安全用品,在使用前必要由使用人进行外观检查,不合格品予以调换。
9、施工结束后,现场工作负责人必要对现场进行全面检查,待所有作业人员(涉及工器具、材料)撤离现场后方可命令拆除,拆除安全设施,安全设施一经拆除,该视为带电,禁止任何人进入带电危险区。
电力施工三措一案模板范文英文回答:Three Measures and One Plan for Power Construction.1. Safety Measures.Establish a safety management system to ensure the safety of construction personnel and equipment.Implement safety training and education programs for workers.Conduct regular safety inspections and audits to identify and mitigate potential hazards.2. Quality Measures.Develop a quality control plan to ensure that construction meets specified standards.Use high-quality materials and equipment.Implement quality control procedures throughout the construction process.3. Environmental Measures.Conduct an environmental impact assessment to identify potential environmental risks.Implement measures to minimize environmental impact, such as erosion control and waste management.Monitor environmental conditions during and after construction.One Plan.Develop a comprehensive construction plan thatoutlines the scope of work, timelines, and resource allocation.Ensure coordination between different teams and subcontractors.Monitor progress and make adjustments as necessary to ensure timely completion and quality standards.中文回答:电力施工“三措一案”范文。
三措一案施工方案目录一、编制说明 (3)(一)编制依据 (3)(二)任务来源 (3)(三)现场查勘情况 (3)二、工程概况及特点 (7)(一)工程参建相关单位 (7)(二)施工范围及主要工程量 (7)(三)施工期限 (7)三、组织措施 (8)(一)人员组织情况 (8)(二)组织人员职责 (9)(三)施工投入情况 (13)(四)施工管理情况 (14)(五)文明施工 (15)(六)环境保护 (16)四、技术措施 (18)(一)施工方法 (18)(二)技术要求 (18)(三)检查验收 (19)五、安全措施 (19)(一)安全方针 (19)(二)安全管理组织机构 (19)(三)安全技术措施 (21)(四)安全控制措施 (22)(五)安全保证措施 (22)六、施工方案 (25)(一)施工测量 (25)(二)土石方工程 (25)(三)基础工程 (25)(四)电杆排焊和组立 (25)(五)导线架设工程 (26)(六)接地工程 (26)(七)户表安装 (27)为确保 XXXXX 工程的施工安全工程质量,根据现有人员设备等实际情况,特制定组织措施、技术措施、安全措施及施工方案,以下简称“三措一案”。
本三措一案仅合用于XXXXXX 工程施工作业。
本工程“三措一案”,依据国家电网公司现行《国家电网公司电力安全工作规程》、《国家电网公司农村配网工程施工安全措施编制指南》、《国家电网公司十八项电网重大反事故措施》、《国家电网公司农网防范较大及以上人身伤害事故措施》、《农村配网工程施工安全风险辨识与控制手册》相关规定制定。
本项工程施工作业中,除应执行上述有关规定外,还应符合国家的有关标准规范及文件要求。
(二)XXXXXXXXXX 工程查勘作业现场的条件、环境:A.查勘现场停电范围;风险辨识内容及防范措施风险辩识内容及防范措施序号1工作项目现场查勘伤害类型直接:人身触电、动物伤害间接:设备损坏危(wei)险源1.查勘组织不力2.误碰带电设备3.查勘不到位4.狗咬、蛇咬、蚂蜂蛰5.现场照明不足控制措施1.1 大型停电检修工作的现场查勘,应由检修单位运维检修部门负责人组织,工作负责人、各专业小组负责人、现场安全负责人必须参加;其他停电检修工作的现场查勘,应由工作负责人组织、相关专业小组负责人参加。
温州文成10kV西南片区龙川860线线路绝缘化改造工程(组织、安全、技术措施及施工方案)审定:李军成审查:成亚编制:李少剩湖南湘中输变电建设有限公司2015年月日目录一、总则 (1)二、现场勘察及施工准备 (2)三、施工组织措施 (4)四、施工安全措施 (6)五、施工技术措施 (26)六、施工方案 (36)七、施工及安全工器具清单 (38)八、其它附件 (38)一、总则1、前言根据与国网浙江省电力公司文成县供电公司签定的工程承包合同,我项目部负责温州文成10kV西南片区龙川860线线路绝缘化改造工程施工任务。
为了使工程可控、能控、在控,确保工程安全、优质、按期完成,特编制本工程三措一案。
2、工程概况1、本工程为温州文成10KV西南片区龙川860线线路绝缘化改造工程;2、共改造10KV线路10.118公里,其中采用JKLHYJ/Q-10/150导线4.667公里,采用JKLHYJ/Q-10/70导线5.001公里,采用LGJ-150/20导线0.45公里。
3、新装190*12米(法兰杆)61基,190*15米(法兰杆)48基,230*15米(法兰杆)4基。
4、新装10KV柱上真空断路器4台,10KV跌落式熔断器7组。
5、拆除10KV柱上断路器2台,10KV跌落式熔断器6组,拆除LGJ-35/6为5.217公里,LGJ-50/8为5.336公里,拆除150*9米电杆97基。
3、编制依据根据温州文成10kV西南片区龙川860线线路绝缘化改造工程施工图纸和现场勘察记录单、现场技术交底单、安全交底单等进行编制。
4、引用标准1、《电气装置安装工程35kV及以下架空电力线路施工及验收规范》(GB 50173-92)2、《电力建设安全工作规定》(DL 2009.2-2004)3、《架空绝缘配电线路施工及验收规程》(DL/T 602-1996)4、《10kV及以下架空配电线路设计技术规程》(DL/T 5220-2005)5、《国家电网公司电力安全工作规程(变电部分)》(Q/GDW 1799.1—2013)6、《国家电网公司电力安全工作规程(线路部分)》(Q/GDW 1799.2—2013)《国家电网公司电力安全工作规程(配电部分)(试行)》(国家电网安质〔2014〕265号)7、《电力工程电缆设计规范》(GB 502017-94)8、《电气装置安装工程电缆线路施工及验收规范》(GB 50168-2006)9、关于印发《浙江省电力公司农村配网改造工程施工安全措施》的通知(浙电运检〔2012〕1268号)10、与本工程有关的国家现行施工验收规范和标准二、现场勘察及施工准备(一)安全措施准备到现场进行实地勘查,了解施工现场设备布局情况和周围环境。
北清河机械林场(8个台)农田10kV线路新建工程施工作业“三措一案”批准:审核人:编制人:年月日北清河机械林场农田10kV线路新建工程施工作业“三措一案”一、工程概况为了更好的服务于农村电力,在北清河机械林场新建农田10kV线路5.57KM,新建变压器8台,容量:640KVA。
我开鲁光泰电力有限责任公司利用4月14日至4月24日期间将对其新建工程进行施工,为保证北清河机械林场农田10kV线路新建工程顺利施工,特编制施工“三措一案”。
二、施工组织措施:1、在接到工程施工作业任务后,工作票签发人林玉峰、工作负责人贡瑞波、总技术负责人刘志坚进行了现场勘察,查明了可能向作业地点反送电的所有电源及作业地点附近无平行交叉线路,并对施工现场及施工器械的行走路线和施工车辆、施工构成障碍的物件等都已全部核查清楚。
2、此项工程由工作负责人贡瑞波填写电力线路第一种工作票,编制标准化作业指导书、填写安全措施卡等。
3、北清河机械林场农田10kV线路新建工程,需要在3月20日前向生技部及调度室上报停电检修计划,经批准后,工程施工前1周及以上向调度室提交停电申请书,并确保工作任务、计划停电时间填写准确,工作现场简图绘制清晰、准确,主干线及分支线路名称齐全,相关责任人员分工明确,申请单位负责人应亲自审核停电检修申请书,确保正确后手写签名,不得机打或他人代签,4月19日17时前与当值调度值班员办理本次停电作业会签手续,作业时要求工作负责任人得到工作许可人许可后方可开始,在设备停电进行倒闸操作期间内,工作班成员不得进入施工现场。
4、作业中严格履行监护制度,作业前,工作负责人贡瑞波要向全体工作班成员交代工作内容、人员分工、带电部位和现场安全措施,进行危险点告知,并且履行确认手续,方可开始作业,监护人不得兼作其他工作,专责监护人要明确被监护对象,监护人临时离开现场时,应通知被监护人员停止作业,待专责监护人回来后方可恢复作业。
5、工作终结前工作负责人贡瑞波对施工现场人员、工器具等物品进行清点检查,经确认现场无任何遗留隐患,接地线方可全部拆除。
【最新整理,下载后即可编辑】三措一案一.工程概况二.组织措施1.组织机构工程总负责人:工程现场负责人:技术、质量负责人:现场安全员:停送电负责人:民事协调员:项目资料员:工作班成员:工程总负责人是整个项目工程的第一责任人,统筹安排整个工程施工、安全、民事协调等;工程现场负责人负责施工中的各项具体事宜;技术、质量负责人责检查工程技术工艺、作业质量及隐蔽工程的质量监督工作;项目安全员对整个工程安全负责,负责落实工程作业三大措施及作业前各危险点告知工作,并负责工程项目部存续期间的各类安全培训活动;停送电负责人负责施工过程中停、送电的联系工作;物资专责人负责整个工程的物资统筹管理及废旧物资回收处理事宜;民事协调员负责协调处理工程项目作业过程中的各类民事问题,保证在工程作业过程中无民事纠纷; 项目资料员负责整个工程项目的资料建档、归档工作。
2.施工过程中,工程负责人要开实开好“开工会”“收工会”,组织工作人员学习三大措施,明确工程工作重点、工作标准和工作责任,严格执行各项规章制度,工作中杜绝违章。
3.工程施工中,工作人员应严格履行到岗到位职责,深入现场了解“三大措施”的执行情况、设备检修及运行现状,以便及时作出相应调整。
4.要实行施工全过程规范化管理,严格执行工艺标准,认真执行检修作业指导书,严格开工手续和施工过程中的质量认证手续,施工竣工后要按照设备验收标准实行验收,认真履行验收签字手续。
对由于施工质量而引发的缺陷和故障,将逐级追究人员责任,给予严肃考核。
5.施工现场工作负责人是该项农网工程中安全、质量的总责任人,对施工过程中安全措施不全面、缺少必要的安全施工作业工器具、违反规程的作业,可拒绝施工,并报安监部。
三、技术措施1.施工过程中,严格执行配电线路施工及检修规程、施工图纸施工。
2.停电线路装接地线前,要先验电,验明线路确无电压。
验电应使用相应电压等级、合格的接触式验电器。
挂、拆接地线应在监护下进行。
一、工程概况:更换10KV三铁线迈进1号S11 -50KVA配变一台。
二、施工组织措施1、工程负责人:杨用勇2、技术负责人:黄锐3、安全负责人:郑夕波4、施工人员:技工4人三、施工技术措施1、认真做好施工的前期准备工作,沿线查勘必须准确无误并建立真实可靠的记录档案。
2、严格按“配电变压器台上更换变压器标准化作业指导书及验收规范”施工,施工质量各方面符合“生产技术规范”要求。
四、施工安全措施1、全体施工人员均严格执行《电业安全工作规程》的条款规定施工作业,保证工程的施工安全。
2、工程实施前,组织专业技术人员及工作负责人、安全负责人进行现场实地勘察,对线路走向、线路交叉跨越情况、杆塔现状、铁附件、金具、拉线和导线等,作好详细的查勘记录,并根据查勘记录制定出相应的安全技术措施。
3、工程开工前,必须对全体人员进行详细的安全技术交底,要把工程的安全技术措施落实到每个人头,切实做到人人心中有数,作好完整的交底记录。
4、工程开工前,应对用于施工的各种工器具、安全防护用具进行认真的外观和性能检查,对有缺陷的或经检查不符合施工要求的工器具、安全防护用具严禁带入施工现场用于施工。
5、认真执行工作票制度和派工单制度,派工单要根据当天的工作特点,明确各部位人员的职责,作好危险点分析的重点预防措施。
6、进入施工现场的全体人员必须戴安全帽,并随时注意高空情况,以防高空重物伤人。
高空作业人员必须按规定系好安全带,以防高空坠落。
各种工器具和材料,上下必须用绳索传递,不准任意抛扔。
7、人力运输的道路应事先清除障碍物;搬运配变时,应由一人指挥,步调一致,不得直接用肩扛,所用工器具应牢固可靠,使用前,应由工作负责人检查。
8、停电作业前必须认真核对线路名称、工作地段、交叉跨越、严格按照《电业安全工作规定》认真履行手续和验电、接地后方能开始工作。
9、停电后,高低压线路均应在工作地段两端及支路验电挂接地线。
特别要防止用户自备电源倒供电伤人。
电力施工三措一案
一、施工目标
1.执行电力施工三措,加强施工标准管理,保障电力施工安全、质量;
2.全面实施施工图审查,严格按照相关技术规范和安全管理要求来确
保施工质量;
3.构建质量信誉机制,积极主动贯彻施工质量要求,建立完善的施工
管理体系。
二、施工措施
1.加强设备安全检查:实行根据《工业安全装置技术规范》和《电网
安全装置技术规范》进行设备安全检查,确保施工安全。
2.加强量测检查:在设计的电力施工文件中,应将量测作为质量考核
的重要内容,并在施工前、施工后组织专业人员对施工技术要求进行过程
检查。
3.深刻开展质量教育:要做好质量工作,必须提高施工人员的质量意识,建立健全的质量管理体系,落实质量检查制度,详细规范施工质量要求,利用各种媒体和施工方式,对施工人员进行专业技术知识和安全质量
知识教育。
电力工程施工三措一案1. 前言电力工程施工是一项复杂的任务,涉及各种技术和因素,必须在施工过程中采取正确的措施,确保施工的顺利进行。
在本文中,我将阐述电力工程施工过程中的三措一案,这些措施是为了确保工程顺利实施而制定的。
2. 三措一案的介绍三措一案是指必须采取的三项措施和一个预防性措施,以确保电力工程的顺利实施。
这些措施是:•安全措施•环保措施•质量控制措施•预防性控制措施2.1 安全措施电力工程施工过程中安全是第一位重要的考虑因素。
施工单位必须制定和执行安全方案,确保施工人员的生命安全和身体健康。
安全措施可以包括:•制定安全规程和操作规程,确保所有人员遵循规程•提供必要的安全设备和防护措施,如安全带、防护眼镜、头盔等•对施工人员进行安全培训,确保他们能够正确地操作设备,并遵守安全规程•在施工现场进行安全检查,发现问题及时解决2.2 环保措施在电力工程施工过程中,保护环境既是法律责任,也是社会责任。
施工单位必须采取环保措施,确保施工不会对环境造成危害。
环保措施可以包括:•要遵守环保法律法规,严格控制废弃物产生,保证垃圾、污水正常处理•提高施工人员的环保意识,严禁乱扔垃圾等行为•采用环保材料和技术,减少环境污染2.3 质量控制措施电力工程施工过程中,质量不仅影响施工的顺利进行,也直接影响到工程后的安全和可靠性。
施工单位必须采取质量控制措施,保证工程的质量。
质量控制措施可以包括:•确保施工材料质量符合要求•对施工过程进行严格监督和检验•对施工过程中出现的问题及时解决2.4 预防性控制措施预防性控制措施作为三措一案的一项配合措施。
虽然它不是绝对必要的,但是它可以在施工过程中起到预防问题的作用。
预防性控制措施可以包括:•制定详细的施工计划,降低施工过程中出现问题的可能性•对新工程进行充分的调研和评估,预先找出可能会出现的问题并制定相应的应对方案3.三措一案是电力工程施工过程中非常重要的措施,它是确保工程顺利实施,质量高、安全、环保的关键措施。
电力施工“三措一案”范本
清晰
电力工程施工“三措一案”
一、背景介绍
电力工程的施工,是一项繁琐的工作,它的成功完成,需要熟练的技
术及严格的管理机制,以保证质量的优良性、安全性和可靠性。
为了更好
的完成电力工程施工,企业应该制定有效的“三措一案”,即:(1)严格把控施工安全;
(2)确保施工质量;
(3)按时完成施工工作;
(4)狠抓节约开支。
二、“三措一案”措施
(一)严格把控施工安全
1、首先要针对工地现状,做好安全预案和应急预案,定期开展安全
教育,并充分发掘员工潜在的安全意识和能力,提高安全水平;
2、其次,要定期检查施工设备的安全用电、人身安全防护装备,并
严格执行安全操作规程,加强安全排查;
3、统一指挥,制定安全及使用规程,重点要对使用设备的操作人员,全面开展安全培训,确保各项工作均在安全的范围内进行;
4、要尽可能避免职业病危害事故的发生,以及事故及时发现,快速处置,以防止事故的扩大;
5、要组织安全技术人员及时参与施工整体进度的调整和把控,使施工进度尽量控制在合理的范围内;
(二)确保施工质量。
温州文成10kV西南片区龙川860线线路绝缘化改造工程(组织、安全、技术措施及施工方案)审定:李军成审查:成亚编制:李少剩湖南湘中输变电建设有限公司2015年月日目录一、总则 (1)二、现场勘察及施工准备 (2)三、施工组织措施 (4)四、施工安全措施 (6)五、施工技术措施 (26)六、施工方案 (36)七、施工及安全工器具清单 (38)八、其它附件 (38)一、总则1、前言根据与国网浙江省电力公司文成县供电公司签定的工程承包合同,我项目部负责温州文成10kV西南片区龙川860线线路绝缘化改造工程施工任务。
为了使工程可控、能控、在控,确保工程安全、优质、按期完成,特编制本工程三措一案。
2、工程概况1、本工程为温州文成10KV西南片区龙川860线线路绝缘化改造工程;2、共改造10KV线路10.118公里,其中采用JKLHYJ/Q-10/150导线4.667公里,采用JKLHYJ/Q-10/70导线5.001公里,采用LGJ-150/20导线0.45公里。
3、新装190*12米(法兰杆)61基,190*15米(法兰杆)48基,230*15米(法兰杆)4基。
4、新装10KV柱上真空断路器4台,10KV跌落式熔断器7组。
5、拆除10KV柱上断路器2台,10KV跌落式熔断器6组,拆除LGJ-35/6为5.217公里,LGJ-50/8为5.336公里,拆除150*9米电杆97基。
3、编制依据根据温州文成10kV西南片区龙川860线线路绝缘化改造工程施工图纸和现场勘察记录单、现场技术交底单、安全交底单等进行编制。
4、引用标准1、《电气装置安装工程35kV及以下架空电力线路施工及验收规范》(GB 50173-92)2、《电力建设安全工作规定》(DL 2009.2-2004)3、《架空绝缘配电线路施工及验收规程》(DL/T 602-1996)4、《10kV及以下架空配电线路设计技术规程》(DL/T 5220-2005)5、《国家电网公司电力安全工作规程(变电部分)》(Q/GDW 1799.1—2013)6、《国家电网公司电力安全工作规程(线路部分)》(Q/GDW 1799.2—2013)《国家电网公司电力安全工作规程(配电部分)(试行)》(国家电网安质〔2014〕265号)7、《电力工程电缆设计规范》(GB 502017-94)8、《电气装置安装工程电缆线路施工及验收规范》(GB 50168-2006)9、关于印发《浙江省电力公司农村配网改造工程施工安全措施》的通知(浙电运检〔2012〕1268号)10、与本工程有关的国家现行施工验收规范和标准二、现场勘察及施工准备(一)安全措施准备到现场进行实地勘查,了解施工现场设备布局情况和周围环境。
根据现场实际,合理选择工器具摆放、操作使用位置。
根据设备实际接线运行方式,正确布置安全措施,确保施工安全。
组织全体施工人员学习本次施工方案,要求大家正确识别施工中的危险点,重点强调防范措施并落实。
全面检查本次施工中所要使用的安全工器具,杜绝不合格的安全工器具带入工作现场使用。
(二)技术措施准备到现场进行实地勘查,了解施工环境及更换电杆、导线等工作的实际情况。
向参加本次工程工作人员进行技术交底,让其了解工程工作内容、保证施工质量的措施,相应导线、电杆、拉线等设备更换、安装工艺。
组织工作人员学习施工验收规范,以保证本次工程优质、如期顺利完成。
(三)材料、工器具准备根据温州文成10kV西南片区龙川860线线路绝缘化改造工程的内容、核对工作量,提前准备相关材料,并列材料、工器具清单,根据清单准备所需材料、工具。
提前检查工器具,确保完好,能够正常使用,对于存在的缺陷及时修复,杜绝使用不合格的工器具。
(四)组织措施准备根据本次工程内容、工作量,结合人员技术情况,各个工作组合理配备人员,能够充分发挥工作人员作用,提高工作效率。
组织施工人员认真学习本施工方案,要求每个工作组及每位成员明确工作任务,并对开展的工作进行安全事项、更换绝缘子工艺的学习。
三、施工组织措施(一)工程项目部组织机构及成员1、工程项目经理:易勇联系电话:6169682、工程施工负责人:李少剩联系电话:6661533、工程施工安全员:成亚联系电话:6286554、工程技术监督员:李中秋联系电话:6578975、工程综合管理员:李军成联系电话:616968(二)施工负责人施工总体负责: 李军成安全监督人: 成亚(二)质量验收小组组长:属地所工地负责人成员:孟小伟、张益健(三)现场负责和安全职责1)现场总体负责(工作负责人): 肖建仁职责:主要对施工现场的施工安全及施工质量进度全面负责,抓好施工人员的安全思想教育,做好临时用工人员的安全教育与对工作人员的现场安全措施交待,及时制止现场习惯性违章现象,协调、组织各方面的工作,确保施工安全、优质、按计划进度完成。
2)现场安全及工程质量监察人: 李中秋3)职责:监督施工现场安全的全过程,负责施工现场“一个活动,两个交底”的实施和执行,监督现场“三措”的实施,纠正施工中的各种违章行为,检查现场的防火用具,确保施工现场的安全。
对工程的工艺及质量进行监督,杜绝工程永久性缺陷,创建优质工程。
3)材料、工器具发放管理人:陈志雄职责:负责更换引线材料及工器具的领用发放,并做好记录,负责变压器更换工器具的摆放登记,并发放、回收。
(提前做出个人和班组工器具使用表格单)(四)施工班组:15人组长:肖建仁(五)工期目标:除增加施工任务、设计变更、政策处理受阻、不可抗拒的自然灾害外,确保工程按时完成。
四、施工安全措施(一)安全、环境目标贯彻落实“安全第一、预防为主,综合治理”的方针,严格按照《安规》进行施工,杜绝习惯性违章;控制整个施工作业过程,工作班成员不发生交通事故、触电事故、机械伤害、工器具使用不当伤人事故,不发生人身伤亡和设备损坏事故;防止火灾事故。
在施工现场文明施工,废弃物统一处理,不得随意丢弃,施工中尽量避免破坏生态环境,工作完毕后清理工作现场。
(二)一般安全措施开工前将工器具及材料运至现场、提前一日办理工作票;施工前必须组织人员对施工方案进行学习,开工前必须召开开工会,交待当日工作任务、安全措施、技术措施、组织措施及注意事项,工作结束后必须召开收工会,总结的工作情况,提出不安全因素及整改防范措施;施工现场必须由工作负责人统一指挥;遵守公司的各项规章制度,爱护周围环境,爱护公共设施;认真执行《国家电网公司电力安全工作规程》。
严禁工作人员精神状态不佳进入工作现场;在施工中存在变更或与原交底措施不符合时,应及时通告相关全体人员;施工人员未经许可不得擅自离开工作岗位,有事必须申请,征得同意后方可离开,返回现场时应立即报告;工作负责人需要暂时离开时应指定能胜任的人员临时代替,并交待安全注意事项。
施工现场严禁吸烟,现场必须做好防火措施,灭火器必须摆放整齐;对自己在工作中的行为负责,相互关心施工安全,对违章行为、不安全因素及时指出、纠正;进入工作现场必须戴安全帽、穿工作服及工作鞋;工作终结做到工完场清,检查有无影响设备安全的隐患;认真执行开工会、收工会制度;落实班组岗位安全责任制,作业标准化指导书,有效的控制班组异常、未遂。
(三)主要风险辨识和危险点分析1、直接触电风险分析1)设备停电检修区域不具备验电接地条件,作业中未接地、不停电设备带电部位与停电检修设备同杆塔、无法验电接地,导致触电。
2)配电变压器台架上安全距离不符要求、高低压引线绝缘化造成无法验电接地、超越停电范围作业,导致触电。
3)配电变压器台架上低压侧无明显断开点或未可靠接地导致低压反送电触电。
误合高压开关,导致作业人员触电。
4)配电变压器台架上作业过程中作业工器具、起重机具及吊车臂误触带电部位,导致触电。
5)配电线路工作范围内应停电的设备未停电,导致触电。
6)登杆过程中碰触杆塔外挂的带电导线,导致触电。
7)放紧线过程中由于导线过牵引或导线欠牵引造成其接触、接近带电设备,导致触电。
8)突然拆除杆塔受力拉线弹起接近或接触带电导线,导致触电。
9)吊车吊臂、杆塔、抱杆、揽风绳误触或接近带电设备,导致触电。
10)用户端未采取可靠安全措施,用户高(低)压返送电导致触电。
2、感应电触电风险分析1)同杆上层及平行带电高压线路产生感应电,导致触电。
2)接地线或个人保安线虚挂,导致感应电触电。
3)起重吊车临近带电设备作业未使用接地线,致感应电触电。
3、未挂设或误挂误拆接地线危险1)未在作业范围内可能来电各侧均装设接地线,导致触电。
2)配电线路上作业过程中误拆接地线或碰掉接地线、作业工器具、起重机具及吊车臂误触带电部位,导致触电。
3)作业人员自己工作结束,未经工作负责人许可擅自拆除接地线,造成现场安全措施不完善,导致突然来电触电。
4)作业人员未按工作负责人要求的接地线挂设点挂设,造成现场安全措施不完善,导致突然来电触电。
4、误登带电杆塔风险分析1)配电线路杆塔上无清晰明确的双重命名和识别标志、工作前未开展“两交一查”,导致误登带电杆塔触电。
2)工作班成员登杆前未认真核对杆塔双重命铭,导致误登带电杆塔触电。
5、高空坠落风险分析1)杆塔以及杆塔脚钉、爬梯等攀登设施表面、高处作业面有积冰、雪、霜等易滑跌物导致高处坠落。
使用不正确的方法攀登杆塔,导致高处坠落。
登杆塔过程中触电导致高空坠落。
如:穿越未停电接地的电力线路等。
2)踩踏不坚固结构导致高处坠落。
如:踩踏石棉瓦、彩钢板等低强度顶棚。
夜间高处作业,工作场所照明不足导致高处坠落。
在不牢固的横担、绝缘子等构件上作业,由于构件折断导致高处坠落。
同杆塔多人工作,人员违规作业(如多人工作错解安全带等)失去防护导致高处坠落。
3)恶劣气候条件下(如:大风、大雨、冰雪、雷电和高温、高寒)配电高处作业,导致高处坠落。
4)使用不合格的登高工器具、安全带或登高工器具、安全带使用不规范导致高处坠落。
着装、劳动保护不符合高处作业安全要求,妨碍攀登或高处作业,导致高处坠落。
5)砍剪树木,上树及树上作业或移位失足导致高处坠落。
砍剪树木,蜂类叮蜇、攻击、物体打击伤害,失足导致高处坠落。
6、倒杆风险分析1)攀登基础不稳固杆塔,导致倒杆。
攀登有断杆危险的电杆,导致倒、断杆。
2)违规作业(如:用突然剪断导线法松线、杆塔上有人员作业调整、拆除拉线等)导致倒、断杆。
3)立、拆杆施工,吊点选择错误,导致倒杆。
放、撤导线过牵引,导致倒杆。
7、断线风险分析1)导线与导线连接处连接不牢固导致断线。
导线与牵引绳索连接处连接不牢固导致断线。
2)放、撤导线过牵引,导致断线。
8、物体打击、机械伤害风险分析1)高处作业安全措施不完善导致落物伤人。
重物搬运过程中失去控制砸伤人。
起吊或放置重物时安全措施不当伤人。
吊车起重作业措施不当失控伤人。
