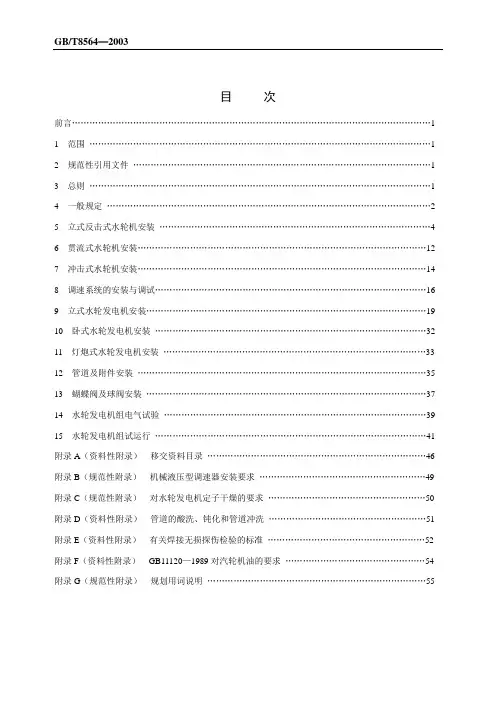

水轮发电机技术规

水轮发电机技术规范

1. 范围

本规范适用于符合下列条件之一的水轮发电机组的安装及验收:

a. 单机容量为15MW及以上;

b. 其水轮机为混流式、冲击式时,转轮名义直径 2.0m及以上。

c. 其水轮机为轴流式、斜流式、贯流式时,转轮名义直径

3.0m及以上。

单机容量小于15MW的水轮发电机组和水轮机转轮的名义尺寸小于b、c项尺寸的机组可参照执行。

2. 引用标准

下列标准所包含的条文,经过在本标准中引用而构成为本标准的条文。以使用下列标准的最新版本为准。

GB/T10969-1996 水轮机通流部件技术条件

GB3323-87 钢熔化焊对接接头射线照相及质量分级

GB11345-89 钢焊缝手工超声波探伤方法和探伤结果的分级

GB/T9652.1-1997 水轮机调速器与油压装置技术条件

GB/T9652.2-1997 水轮机调速器与油压装置试验验收规程 GB11120-89 L-TSA汽轮机油

GB/T7894- 水轮发电机基本技术条件

GB50150-91 电气装置安装工程施工及验收规范

GB311.2~6-83 高电压试验技术

IEC-308-1970 水轮机调速系统试验的国际规范

IEC-61362-1998 水轮机控制系统规范导则

JB/T4709-92 钢制压力容器焊接规程

JB8439-1996 高压电机使用于高海拔地区的防电晕技术要求 JB/T8660-1997 水电机组包装、运输和保管规范

DL5017-93 压力钢管制造安装及验收规范

DL507-93 水轮发电机组起动试验规程

DL/T596-1996 电力设备预防性试验规程

DL5011-92 电力建设施工及验收技术规范汽轮机机组篇

SD287-88 水轮发电机定子现场装配工艺导则

3. 总则

3.0.1 机组的安装应根据设计单位和制造厂已审定的机组安装图及有关技术文件,按本规范要求进行。但制造厂因改进设计而有特殊要求的,应按制造厂有关技术文件的要求进行。凡本规范和制造厂技术文件均未涉及者,应由施工单位申报监理工程师,并经过监理工程师会同制造厂及有关单位拟定补充规定,报业主审批后执行,重大问题报主管部门备案。

当制造厂的技术要求与本规范有矛盾时,施工单位应经过监理工程师与制造厂协商解决。

3.0.2 水轮发电机组及其辅助设备的安装工程,除应执行本规范外,还应遵守国家及有关部门颁发的现行安全技术、劳动保护、环境保护、防火等规程的有关要求。

3.0.3 水轮发电机组设备,应符合国家现行的技术标准和订货合同规定。设备到达接受地点后,施工单位应参与设备开箱、清点,检查设备供货清单及随机装箱单,并按水轮发电机组包装、运输、保管条件执行。

施工单位还应检查以下文件,以作为施工及质量验收的重要依据:

a. 设备的安装、运行及维护说明书和技术文件;

b. 全部随机图纸资料(包括设备装配图和零部件结构图)。

c. 设备出厂证明,检验、试验记录及重大缺陷记录;

d. 主要零部件材料的材质性能证明;

3.0.4 机组安装前应认真阅读并熟悉制造厂的设计图纸、出厂检验记录和有关技术文件,并做出符合施工实际的、合理的施工组织设计,经监理工程师批准后执行。

3.0.5 机组安装前,应熟悉与安装有关的土建设计图纸,并参与对交付安装的土建部位进行验收。对有缺陷的部位应要求限时处理。

3.0.6 水轮发电机组安装所用的全部材料,应符合设计要求。对主要材料,必须有检验或出厂合格证明书。

3.0.7 安装场地应统一规划。并应符合下列要求:

a. 要采取措施使安装场地能防风、防雨、防尘。机组安装一般应在本机组段和相邻的机组段封顶完成后进行。

b. 受温度影响的设备和部件,其安装场地的温度,不宜低于5C;对湿度有要求的设备,其安装场地的空气相对湿度一般不高于80%;对环境有较高要求的设备安装宜采用封闭的方式施工。

c. 施工现场应有足够的照明。

d. 施工现场必须具有符合要求的施工安全设施。放置易爆、易燃物品的场所,应符合安全规定。

e. 应注意文明生产,安装设备、工器具和施工材料应堆放整齐,场地保持清洁,通道应畅通,并做到工完料净场清。

3.0.8 水轮发电机组安装完成后,应按本规范的要求进行起动试运行,检验机组制造、安装和设计质量。试运行合格后,向运行单位进行该发电单元的初步交接验收,并按附录 A.2的要求,移交有关
