定额项目的四种换算类型定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。
三、定额基价的换算(材料价格的换算)由于定额的预算材料价,是采用编制时当地的市场价格(定额材料价),定额发行后一般要执行很多年,这样我们在运用时就必须对材料价格进行调整。
俗称材料调差或材料差价的调整。
调整材料差价,也就是调整定额基价。
定额基价(材料价格)的换算可分两种类型:1、套价后进行材料的分析,把主要材料的市场价和定额材料价进行冲减得到一定数量的差值,俗称材料差价,合并到直接费中再进行取费计算。
2、套定额时,在你要套的定额的编号下找到需换算的主要材料,查出他的定额材料价,和定额含量,按下式计算:定额基价+定额消耗量×换算材料的市场价-定额消耗量×定额材料价=换算后定额基价(按此式计算,材料分析后不需再进行主要材料调差)例:某工程多空砖1砖内墙工程量经计算为250m2,多空砖240×115×90的市场价为0.85元/块,计算调整后的定额基价查安徽省2000年综合定额编号03-030项,基价4718.56元/100m2多孔砖240×115×90的定额材料价390元/千块,含量7.608/100m2计算:4718.56-7.608×390+7.608×0.85×1000=8218.24元/100m2换算后定额基价=8218.24元/100m2四、材料规格(用量)的换算由于设计施工图的主要材料规格与定额的规格的主要材料规格不一定相同,由于规格的变化就引起用量的变化,也就引起了定额价的变化,这时候就必须进行调整。
两种不同规格的材料如何调整呢?这里要借助价,我们只要找到他们的差价就可以啦。
差价=(相同品牌的)图纸规格的主材费-(相同品牌的)定额规格的主材费(注:以定额计量单位为准)图纸规格的主材费=实际消耗量(含损耗)×市场单价定额规格的主材费=定额消耗量×定额材料价换算后定额基价=换算前定额基价±差价例:某外墙贴釉面砖,砂浆粘贴150×75密缝,而市场上相同品牌的只有200×150面砖类型,市场价为450元/千块,定额基价怎样换算呢?换算如下:查安徽省1999年装饰综合定额,编号2-75项,基价5298.81元/100m2, 面砖150×75的消耗量(含量)9.11千块/100m2, 定额价331.16元/千块按上式:1)定额规格的主材费=定额消耗量×定额材料价=9.11×331.16=3016.86元2)图纸规格的主材费=实际消耗量(含损耗)×市场单价200×150面砖实际消耗量为多少呢?看下式,200×150规格的面砖100m2的块数=100/0.2×0.15=3.33千块×1.025(损耗率)=3.42千块3.42*450=1539元差价=1539元-3016.86元=-1477.86元(调减)换算后定额基价=5298.81-1477.86=3830.95元/100m2新课教学要点及难点分析教学内容:砌筑砂浆换算和抹灰砂浆换算重点难点:砌筑砂浆换算的特点与方法和抹灰砂浆换算的特点与方法三、建筑工程预算定额换算(一)、砌筑砂浆的换算1、换算原因:当分项工程的设计要求与定额规定不是完全相同且定额允许换算时,要进行换算。
二、预算定额的换算当施工图纸设计的分部分项工程与预算定额所选套的定额项目内容不完全一致时,如定额规定允许换算,则应在定额范围内进行换算,套用换算后的定额基价。
当采用换算后定额基价时,应在原定额编号右下角注明―换‖字,以示区别。
1、换算原则定额的砂浆、混凝土强度等级,如设计与定额不同时,允许按定额附录的砂浆、混凝土配合比表换算,但配合比中的各种材料用量不得调整;定额中抹灰项目已考虑了常用厚度,各层砂浆的厚度一般不作调整。
必须按预算定额中的各项规定换算定额。
2、换算类型1)砂浆的换算:砂浆强度、配合比、砂浆用量2)混凝土的换算:混凝土强度、配合比、类型3)系数换算:定额中人工费、材料费、机械费乘以各种系数4)其他换算:除以上三种情况以外的定额换算。
(1)砂浆的换算由于砂浆强度等级不同。
而引起砌筑工程或抹灰工程相应定额基价的变动,必须进行换算;其换算实质是换价不换量:换算方法基价表规定:一般情况下,材料换算时,人工费和机械费保持不变,仅换算材料费。
而且在材料费的换算过程中,定额上的材料用量保持不变,仅换算材料的预算单价。
材料换算的公式为:换算的步骤和方法1) 从砂浆配合比表中,找出设计的分项工程项目与其相应定额规定不相符,并需要进行换算的不同品种、强度等级的两种砂浆每立方米的单价。
2) 计算两种不同强度等级砂浆单价的价差.3) 从定额项目表中查出完成定额计量该分项工程需要换算的砂浆定额消耗量,以及该分项工程的定额基价。
4) 计算该分项工程换算的定额基价。
• 换算后的定额基价=换算前的定额基价+(应换算的砂浆定额用量×两种不同砂浆的单位价差)5) 计算分项工程换算后的预算价值换出材料的单价)(换入材料的单价定额用量料的原定额基价+应换算材换算后的基价=换算前-⨯分项工程或结构构件换算后的预算价值=分项工程或结构构件工程量×相应换算后的定额基价6)注明换算后的定额编号。
即:(△——△) 换。

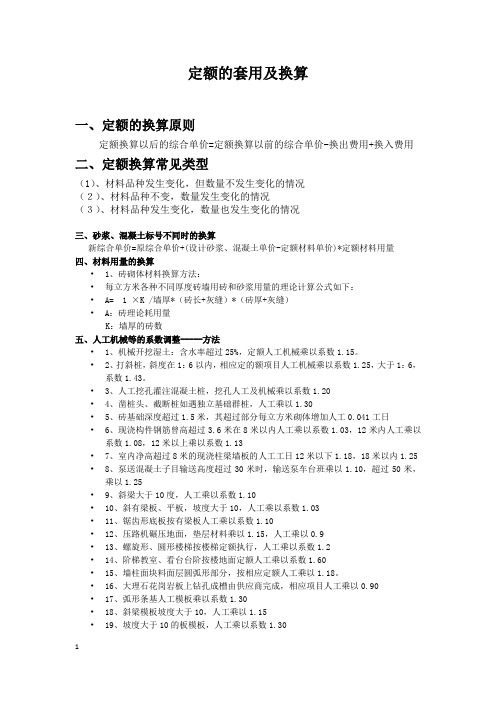

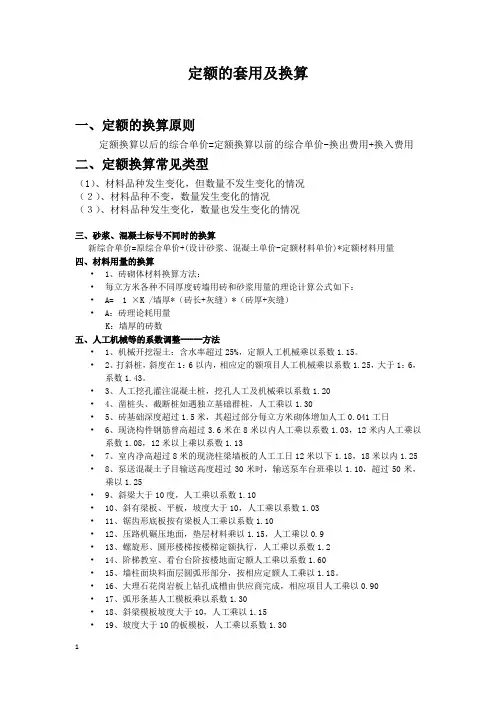

定额的套用及换算一、定额的换算原则定额换算以后的综合单价=定额换算以前的综合单价-换出费用+换入费用二、定额换算常见类型(1)、材料品种发生变化,但数量不发生变化的情况(2)、材料品种不变,数量发生变化的情况(3)、材料品种发生变化,数量也发生变化的情况三、砂浆、混凝土标号不同时的换算新综合单价=原综合单价+(设计砂浆、混凝土单价-定额材料单价)*定额材料用量四、材料用量的换算•1、砖砌体材料换算方法:•每立方米各种不同厚度砖墙用砖和砂浆用量的理论计算公式如下:•A= 1 ×K /墙厚*(砖长+灰缝)*(砖厚+灰缝)•A:砖理论耗用量K:墙厚的砖数五、人工机械等的系数调整-----方法•1、机械开挖湿土:含水率超过25%,定额人工机械乘以系数1.15。
•2、打斜桩,斜度在1:6以内,相应定的额项目人工机械乘以系数1.25,大于1:6,系数1.43。
•3、人工挖孔灌注混凝土桩,挖孔人工及机械乘以系数1.20•4、凿桩头、截断桩如遇独立基础群桩,人工乘以1.30•5、砖基础深度超过1.5米,其超过部分每立方米砌体增加人工0.041工日•6、现浇构件钢筋曾高超过3.6米在8米以内人工乘以系数1.03,12米内人工乘以系数1.08,12米以上乘以系数1.13•7、室内净高超过8米的现浇柱梁墙板的人工工日12米以下1.18,18米以内1.25 •8、泵送混凝土子目输送高度超过30米时,输送泵车台班乘以1.10,超过50米,乘以1.25•9、斜梁大于10度,人工乘以系数1.10•10、斜有梁板、平板,坡度大于10,人工乘以系数1.03•11、锯齿形底板按有梁板人工乘以系数1.10•12、压路机碾压地面,垫层材料乘以1.15,人工乘以0.9•13、螺旋形、圆形楼梯按楼梯定额执行,人工乘以系数1.2•14、阶梯教室、看台台阶按楼地面定额人工乘以系数1.60•15、墙柱面块料面层圆弧形部分,按相应定额人工乘以1.18。
定额项目的换算定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:某装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日。
这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。
定额项目的四种换算类型定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为 150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。
定额常见的换算及换算方法定额常见的换算及换算方法一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量 ×(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价= 原定额基价+抹灰砂浆定额用量×(换出砂浆基价 - 换出砂浆基价)第二种情况换算公式:换算后定额基价= 原定额基价+(定额人工费+定额机械费)×(K-1)+∑(各层换入砂浆用量×换入砂浆基价-各层换出砂浆用量×换出砂浆基价)式中: K工、机费换算系数,且 K = 设计抹灰砂浆总厚÷定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量÷定额砂浆厚度)×设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
