定额项目的四种换算类型定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
这部分内容一般常常容易漏算,这就要求你在平时多看定额的总说明、分部分项工程的说明和定额子目下的注或说明,记住或摘录下关于人工、机械调整的内容和系数。
例:有一基础梁,设计要求安装采用端头焊接的方法连接,查安徽省2000年综合定额02-202项预制混凝土基础梁子目,定额基价为:6842.6元/10M3,综合工日为25.84元/工日,含量为59.511工日/10m3。
电焊条3.14元/kg含量为0.784kg/10m3。
且下有注:预制混凝土基础梁安装,如果有电焊焊接,每10m3构件增加电焊条5.45kg,交流电焊机0.40台班,综合人工0.60工日这里的定额基价6842.6元/10M3就不能直接采用,换算如下:1)换算人工:59.511+0.60=60.111(工日)工日定额价=60.111×25.84=1553.268元/10m32) 换算材料:5.45+0.784=6.234kg电焊条材料定额价=6.234×4.8=29.92元/10m33) 换算机台班:这里只能查到直流电焊机的台班,无交流电焊机的台班,那我们就到定额的附录中《主要材料及机械单价表》去查差得交流电焊机的台班105元/台班。

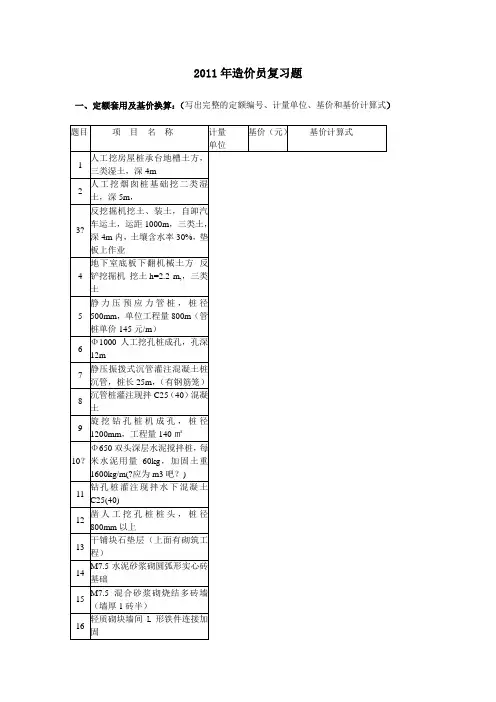

2011年造价员复习题一、定额套用及基价换算:(写出完整的定额编号、计量单位、基价和基价计算式)题目项目名称计量单位基价(元)基价计算式1 人工挖房屋桩承台地槽土方,三类湿土,深4m2 人工挖烟囱桩基础挖二类湿土,深5m,3? 反挖掘机挖土、装土,自卸汽车运土,运距1000m,三类土,深4m内,土壤含水率30%,垫板上作业4 地下室底板下翻机械土方反铲挖掘机挖土h=2.2 m,,三类土5 静力压预应力管桩,桩径500mm,单位工程量800m(管桩单价145元/m)6 Φ1000人工挖孔桩成孔,孔深12m7 静压振拨式沉管灌注混凝土桩沉管,桩长25m,(有钢筋笼)8 沉管桩灌注现拌C25(40)混凝土9 旋挖钻孔桩机成孔,桩径1200mm,工程量140㎡10?Φ650双头深层水泥搅拌桩,每米水泥用量60kg,加固土重1600kg/m(?应为m3吧?)11 钻孔桩灌注现拌水下混凝土C25(40)12 凿人工挖孔桩桩头,桩径800mm以上13 干铺块石垫层(上面有砌筑工程)14 M7.5水泥砂浆砌圆弧形实心砖基础15 M7.5混合砂浆砌烧结多砖墙(墙厚1砖半)16 轻质砌块墙间L形铁件连接加固17 200厚M7.5混合砂浆砌筑粉煤灰加气混凝土砌块墙,与框架梁柔性连接18 M7.5干混砂浆砌筑一砖厚蒸压灰砂砖墙19 现浇混凝土异形柱复合木模,层高5.2m20 现浇混凝土框架梁组合钢模,层高4.2m21 现浇混凝土楼板复合木模,坡度26°22 现浇屋面板复合木模,坡度35°,平均层高4.2m23 现浇混凝土地下室外墙组合钢模,层高6m24 现浇混凝土挑阳台复合木膜,支模高度4.2m25 C30/P6混凝土地下室底板浇捣26 C25现拌混凝土杯形基础浇捣27 C30/P8现拌泵送混凝土地下室外墙浇捣28 C25现拌混凝土地下室内墙浇捣,墙厚25cm29 C25非泵送商品混凝土基础梁浇捣(混凝土单价235元/m3)30 C30非泵送商品混凝土板浇捣,坡度36°(混凝土单价275元/m3)31 C25非泵送商品混凝土女儿墙浇捣,墙厚150,高度1.5m(混凝土单价235元/m3)32 C25现拌混凝土直形楼梯浇捣,底板厚度22cm33 6步的直形混凝土台阶木模34 C25非泵送商品混凝土直形楼梯浇捣,底板厚20cm(混凝土单价235元/m3)35 C30现拌泵送混凝土框架梁浇捣,檐高71m36 6步的C25现拌混凝土直形台阶浇捣37 楼面卫生间四周砖墙内C20非泵送商品素混凝土翻沿浇捣,单独浇捣(混凝土单价312元/m3)38 现场预制的牛腿柱安装,单件体积5.8m³,运距50m39 预应力空心板(采用塔吊吊装)安装,单件体积0.112m³,无电焊、有堵头40 现场预制采用砖胎模的基础梁安装41 实腹钢柱制作(3t内/根,主材用量比例:角钢5%、钢板95%)定型H型钢屋架制作,5T以内(H型钢价格为4500元/t)43 实腹钢柱(5t以内)制作、安装(在钢筋混凝土柱上)44 螺栓球节点钢网架(球壳曲面网络结构)制作、安装45 不锈钢天沟制作安装,天沟展开宽度750mm46 屋面5cm厚C25细石混凝土防水层47 房屋聚氨酯密封膏嵌缝,断面25×15mm248 杉木条上铺450×350 彩色水泥瓦(瓦片单价3.5元/片)49 展开宽度500mm的钢板止水带50 30厚外墙内保温聚苯颗粒保温砂浆51 弧形多孔砖外墙面硬泡聚氨酯保温板铺贴52 砖砌窨井(内径周长2m以内),深度1.2m53 5#混凝土化粪池,使用铸铁井盖Φ700(1套)54 楼面C20细石混凝土厚25mm,水泥砂浆随捣随抹55 1:2干硬水泥砂浆铺贴花岗岩地面56? 35×45木楞上铺长条硬木式地板57 螺旋形楼梯1:3干硬水泥砂浆贴地砖58 弧形花岗岩踢脚线59 砖墙面(弧形)石灰砂浆底纸筋灰面(厚20mm)60 弧形砖墙贴文化石61 混凝土雨篷抹水泥砂浆,雨篷翻口高380mm62? 混凝土檐沟抹水泥砂浆,宽600mm,侧板高550mm63 墙饰面木龙骨五夹板基层(龙骨30×40,间距350×350)64? 螺旋形楼梯安装不锈钢扶手钢化玻璃全玻栏板栏杆(材料规格、含量同定额)65 屋面三元乙丙防水卷材,冷粘法,粘结剂满铺66 天棚吊顶双层木龙骨,细木工板基层,装饰夹板面层(平面式)67 U50上人型轻龙骨,石膏板面层(石膏板两层,平面式)68 单独木门框制作、安装,门框设计断面5.7*10.2cm(毛料)69 断桥隔热铝合金推拉窗安装(断桥隔热铝合金单价480元/m2)70 内开内倒铝合金窗安装71? 5mm平板玻璃平开木窗72 弧形石材装饰线湿挂规格120mm 材料价格95元/m73 抹灰面防水腻子两边,防霉涂料两边74 房屋综合脚手架,檐高55m,层高6.5m75 高度4.5m的天棚抹灰脚手架76 内墙抹灰脚手架(不能利用满堂脚手架),高度3.6m以上77 基础混凝土运输脚手架,深度4.5m78 网架安装脚手架,高度8.5m79 钢筋砼倒锥形水塔外脚手架,高度24m80 建筑物垂直运输,檐高45m,层高4.8m81 建筑物垂直运输,檐高50m,层高5.2m,(商品泵送混凝土)82 砼沉管灌注桩成孔振动式有钢筋笼(单位打桩工程量130m3 桩长28)83 Φ600静压预应力管桩,单独试桩84? 无亮红榉夹板门,门扇上做3厚玻璃口,设计门框净料为5.5*10.085 SMW工法搅拌桩,全断面套打,水泥掺量22%86 块石基础,灌注C20非泵送商品混凝土(单价290元/m3)二、单选题:1.根据《浙江省建筑工程计价规则》规定,工程计价方法包括综合单价法和工料单价法;工程量清单计价应统一使用()。
定额换算(一)同时选套两个定额的换算这一类型是定额首先以一定的综合性为基础来考虑,然后考虑一个增减性的额度,这样在定额中是以两项出现的,基础定额和增加定额。
当需要换算时,就以基础定额加减增加定额的倍数即可。
定额中出现较多,下面是案例:1、厚度换算例 C20细石混凝土找平层60厚,工程量145m2。
查2000定额[9—1—4]项目考虑为40厚,计费价格20.39元/10m2,[9—1—5]项规定细石混凝土每增减5mm,计费价格相应增减2.77元/10m2,说明厚度不同可以换算调整。
即:[9—1—4]项+[9—1—5]项×4换算后计算价格为:20.39+2.77×4=31.47(元/10m2)2、遍数的换算例顶棚刷乳胶漆三遍,工程量19.30m2。
查2000年定额[9—1—151]项目考虑顶棚刷乳胶漆二遍,计费价格8.36元/10m2,[9—1—157]又考虑了顶棚刷乳胶漆每增一遍的计费价格4.62元/10m2,设计为三遍。
即:[9—1—151]项+[9—1—157]项×1换算后计算价格为:8.36+4.62×1=12.98(元/10m2)3、运距换算例自缷汽车运输土石方,运距3000米。
查查2000年定额[1—3—57]项目按运距1km以内考虑,计费价格46.38元/10m3,[1—3—58]又考虑了每增运1km的情况计费价格为4.36元/10m3。
即:[1—3—57]项+[1—3—58]项×2换算后计算价格为:46.38+4.36×2=55.10(元/10m3)4、高度换算2000年定额中关于高度的换算分两种情况,下面分别叙述:(1)层高的换算例1 某天棚抹灰,高6m,搭设钢管满堂脚手架。
2000年定额规定:室内天棚装饰面距设计室内地坪在3.6m以上时,可计算满堂脚手架。
满堂脚手架按室内净面积计算,其高度在3.61~5.2m之间时,计算基本层。
预算定额的应用方法预算定额是建设工程中非常重要的一项指标,它是确定工程预算造价的基本依据。
在预算定额的应用中,有三种常用的方法,分别是直接套用定额、定额换算和限额控制。
这些方法的应用可以提高预算定额的精度和实用性,从而更好地指导工程实践。
直接套用定额是应用最广泛的一种方法。
在这种方法中,施工图中的分项工程项目与预算定额中的项目完全相符,可以直接套用相应的定额。
这种方法的优点是简单易行,缺点是精度较低,难以准确地反映工程的实际情况。
定额换算是另一种常用的方法。
在这种方法中,如果施工图中的分项工程项目不能直接套用预算定额中的项目,就需要进行定额换算。
定额换算的基本原理是将施工图中的分项工程项目转化为预算定额中的项目,以达到与预算定额相匹配的目的。
定额换算的具体方法包括单位换算、工程量换算和价格换算等。
限额控制是最有效的方法之一。
在这种方法中,工程实际发生的造价不得超过预算定额中的限额,否则会对工程造成巨大的影响。
限额控制的具体方法是通过对工程成本的分析和预测,制定合理的限额标准,并在施工过程中进行监控和控制。
这种方法的优点是精度高、实用性强,可以有效地控制工程成本。
在实际的工程实践中,这三种方法可以结合使用,以提高预算定额的实用性和精度。
此外,定额的应用还需要注意一些细节问题,例如定额的选择、套用和换算等,这些问题都需要在实际操作中进行细致的处理。
总结起来,预算定额的应用方法是建设工程中非常重要的一环,它直接影响着工程的实际成本和造价。
在实际的工程实践中,需要根据工程的实际情况和特点,灵活应用三种定额的应用方法,以达到最佳的工程效果。
定额的套用及换算一、定额的套用在实际施工内容与定额内容完全一致的情况下,定额可以直接套用。
二、定额的换算在实际施工内容与定额内容不完全一致的情况下,需看清楚说明及备注,定额必需换算,使换算以后的内容与实际施工内容完全一致。
三、定额的换算原则定额换算以后的基价=定额换算以前的基价-换出费用+换入费用四、定额换算常见类型(1)、材料品种发生变化,但数量不发生变化的情况如:5-5定额子目(满堂基础)若实际工程中采用现浇C35砼,则应如何换算定额应查计价表下册附录C35砼的单价乘以用量代替C20砼的价格,注意各个部位的砼编号不一样,请准确套用。
(2)、材料品种不变,数量发生变化的情况如:2-28定额子目若实际工程中胶泥接桩断面为600*600,则应如何换算定额0.4*0.4/3.96=0.6*0.6/x 求出x,再查胶泥编号查出单价,求出总价换至材料费中。
(3)、材料品种发生变化,数量也发生变化的情况如:13-117定额子目(内墙面水泥砂浆粘贴瓷砖、瓷砖规格200*300)若实际工程中采用250*330瓷砖粘贴,则应如何换算定额(250*330单价为4.5元/片)先求出新瓷砖的数量再套用新价格中,以新材料费计入综合单价。
理论P53:材料消耗量=净用量/(1-损耗率),净用量=S/单块面积,损耗率见附表1127。
(4)、乘系数换算如:5-52子目中若实际工程中现场预制构件为板桩,则应如何换算定额(计价表P163)人工乘以系数1.2,再根据调整后的人工+机械费用算出管理费和利润,求出综合单价,注意每个子目的管理费和利润的费率可能不同,请准确计算。
五、历年真题05年第三题某三类工程的多层商场,上人平屋面(檐口高度17.25m)的复合防水做法见下表,请依据04年计价表的规定,确定出每个项目的综合单价。
工程预算表2、要将冷轧带肋钢筋替换成冷拔钢丝3980.78-3264+1.02*3000=3376.783、材料机械*4/35、水泥砂浆要替换65.68-35.61+0.202*199.26=70.3207年第三题09年第四题更多资料 2013江苏造价员考试专营资料。
2、换算套用定额当工程项目的设计要求和施工方案与定额项目的内容不完全一致时,在定额允许换算的规定下,可以换算套用定额。
定额规定不允许换算的,则应“生搬硬套,强制执行”选用定额(同直接套用定额)定额规定允许换算的,则应按定额规定的换算原则、依据、方法进行换算,换算后,再进行定额套用。
对换算定额,套用时,仍采用原来的定额编号,只是在原定额号后加“换”字,以示经过换算之定额。
1)换算的基本原则(1)定额中的砼、砂浆等,如设计与定额不同时,允许按定额附录一的砂浆、砼配合比表换算。
(2)定额总说明和各章说明中规定的换算范围和方法。
(2)凡定额定额子目中标明了规格、品种、厚度者为可调整换算子目,反之不能换算和调整。
2)换算的基本思路首先要选择换算的基本子目,再根据选定的定额消耗量(基价),按规定换入增加的消耗量(费用),减去扣除的消耗量(费用),即:换算后的定额消耗量=换算前的定额消耗量+应换入的分项工程消耗量-应换出的分项工程消耗量换算后的定额基价=换算前的定额基价+应换入的费用(消耗量×单价)-应换出的费用(消耗量×单价)定额项目的换算,就是把定额中规定的内容与设计要求的内容调整到一致的换算过程。
我认为,一般定额项目的换算可分为四种换算类型:1、工程量的换算;2、人工、机械系数的调整;3、定额基价的换算;4、材料规格的换算;一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
例:莫装饰大厅的异型艺术吊顶,图纸计算的展开面积为150m2。
按照此部分工程量的计算规则,定额规定:异型艺术吊顶应按展开面积乘以系数1.15计算。
工程量的换算:150×1.15=172.54m2二、人工、机械系数的调整;由于施工图纸设计的工程项目内容,与定额规定的工程项目内容不尽相同,定额规定:在定额规定的范围内人工、机械的费用可以进行调整。
