第一次工程例会会议纪要(推荐6篇)第一次工程例会会议纪要(推荐6篇)第一次工程例会会议纪要篇1会议时间:x年12月8日9:00-1030会议地点:X委员会会议室会议主题:第一次工地例会会议与会人员:建设单位:管理单位:监理单位:承包单位:主持人:会议纪要整理:会议内容:由市政管委__项目管理部组织x南路西延道路工程相关方,落实建设方授权仪式、项目管理会议制度、第一次监理例会及施工前的准备事项。
通过各参建单位会商,通报施工计划和部署,落实开工条件,主要内容如下。
一、由建设单位市政管委X主任介绍项目情况:1、X主任首先代表建设方对各中标参建单位能够参加市政建设表示感谢。
2、介绍市政管委人员:X主任为本项目总协调人、王主任负责本项目具体管理,陈工和姜工为项目主管工程师。
3、给X工程咨询公司授权:为保证本建设项目的顺利实施,严格控制项目建设投资,充分发挥投资效益,委托工程咨询公司,协助甲方对项目进行管理,各参建单位要服从X项目管理部的管理。
4、给监理公司授权:按照工程建设文件,有关法律、法规委托X管理有限公司对本建设项目施工阶段进行监理。
5、介绍目前的发展趋势,X区项目很多,发展潜力很大。
前景广阔;X项目现在情况比较特殊,拆迁困难较大,X管委正在积极努力协调相关单位。
并提出在特殊情况下,有可能出现施工单位暂时停工或进出场现象,希望施工单位按项目管理公司的要求,积极配合市政管委的工作,将本工程顺利完成。
建议施工方会后向公司领导汇报,反复进出场费用问题不要作为工程索赔依据向建设方进行费用索赔。
应相互理解、配合和支持,希望大家合作愉快。
6、一标段因拆迁问题,可能进场较晚一些;二标段必须抓紧进场对X路东侧进行围挡防护。
进场后,必须加强安全管理,做好安全文明施工教育工作,协调好与在建周边各村村委会和村民的关系,不要与村民发生冲突和扰民现象;要充分利用甲方、村委会职能进行协调。
二、由北咨公司项目管理部宣布会议制度:1、本项目是市重点工程,国拨投资项目,更是管委高度重视的项目,与会人员都是各参建单位的负责人、主管人员,对本工程建设目标起着重要性的作用,要求各参建人员高度重视会议的严肃性和纪律性。

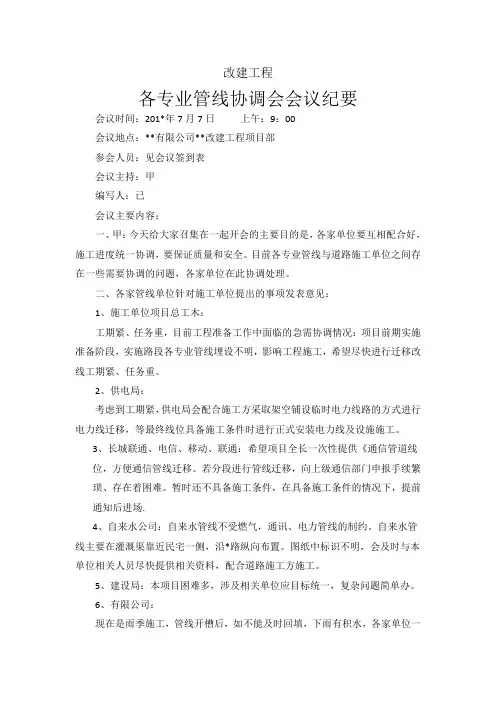

改建工程各专业管线协调会会议纪要会议时间:201*年7月7日上午:9:00会议地点:**有限公司**改建工程项目部参会人员:见会议签到表会议主持:甲编写人:已会议主要内容:一、甲:今天给大家召集在一起开会的主要目的是,各家单位要互相配合好,施工进度统一协调,要保证质量和安全。
目前各专业管线与道路施工单位之间存在一些需要协调的问题,各家单位在此协调处理。
二、各家管线单位针对施工单位提出的事项发表意见:1、施工单位项目总工木:工期紧、任务重,目前工程准备工作中面临的急需协调情况:项目前期实施准备阶段,实施路段各专业管线埋设不明,影响工程施工,希望尽快进行迁移改线工期紧、任务重。
2、供电局:考虑到工期紧,供电局会配合施工方采取架空铺设临时电力线路的方式进行电力线迁移,等最终线位具备施工条件时进行正式安装电力线及设施施工。
3、长城联通、电信、移动、联通:希望项目全长一次性提供《通信管道线位,方便通信管线迁移。
若分段进行管线迁移,向上级通信部门申报手续繁琐、存在着困难。
暂时还不具备施工条件,在具备施工条件的情况下,提前通知后进场.4、自来水公司:自来水管线不受燃气,通讯、电力管线的制约。
自来水管线主要在灌溉渠靠近民宅一侧,沿*路纵向布置。
图纸中标识不明,会及时与本单位相关人员尽快提供相关资料,配合道路施工方施工。
5、建设局:本项目困难多,涉及相关单位应目标统一,复杂问题简单办。
6、有限公司:现在是雨季施工,管线开槽后,如不能及时回填,下雨有积水,各家单位一定要有抽排水设备,做好施工组织和安全文明施工措施以免造成更大损失。
由于本项目工期紧、任务重、通信管道与道路施工单位会后立即进行现场勘察,尽快做好施工计划,尽快进场对具备施工条件的地段开始施工,为管线迁移工作做好准备工作。
三、局长要求:要求道路施工单位,现在对能施工的工作面,本着目标统一的原则,如果手续齐全、协议已签、保证金到位,施工场地下无专业管线情况下可以进场进行导流施工。
市政公用设施建设项目进展会议纪要日期:xxxx年xx月xx日地点:xxx会议室主持人:xxx记录人:xxx会议内容:一、项目概述市政公用设施建设项目是为了满足市民基础生活需求,提高城市整体环境质量,促进经济发展而进行的一项重要工作。
本次会议旨在总结和评估目前市政公用设施建设项目的进展情况,同时讨论解决存在的问题和制定下一步的工作计划。
二、项目进展情况1. 供水设施建设项目供水设施建设项目目前已进入实施阶段,工程进展顺利。
经过勘察与评估,确定了施工方案,并在xx月xx日正式开工。
截至目前,已完成xx%的工程量,预计按照目标计划可以在预定时间内完工。
2. 污水处理设施建设项目污水处理设施建设项目的勘察与评估工作已完成,并进行了可行性研究。
目前,进入了招标阶段,预计在xx月xx日前确定施工方案和中标单位。
3. 道路改造与交通设施建设项目道路改造与交通设施建设项目已进入实施阶段。
对交通拥堵较为严重的主干道进行了勘察与评估,并制定了详细的施工计划。
预计在xx月xx日前完成工程量的xx%,并按照工期要求保质保量完成项目建设。
三、问题讨论1. 项目资金问题针对市政公用设施建设项目的资金问题,各部门要加强资金的监管与使用,确保项目资金的安全与合理利用。
另外,还需与财政部门沟通,争取项目资金的增加,以确保项目如期完成。
2. 施工进度问题部分项目存在施工延期的问题,导致项目进度滞后。
为此,各相关部门要加强施工管理,确保施工进度的严格执行,并及时与施工单位进行沟通和协调,解决施工过程中的问题,防止进一步延误项目进度。
四、下一步工作计划1. 加强配合与沟通各相关部门要加强配合与沟通,共同推进市政公用设施建设项目的实施。
定期召开沟通会议,及时了解项目进展和存在的问题,并采取有效措施加以解决。
2. 提高监管与管理水平对市政公用设施建设项目的监管与管理要求更加严格,加强对施工单位的监督,确保施工质量和进度的达到预期目标。
3. 完善项目资金管理财政部门要加强项目资金的监管,确保资金的合理使用,并在需要时协调解决资金不足的问题,避免因资金原因耽误项目进度。
市政工程施工质量监理会议纪要范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!市政工程施工质量监理会议纪要会议时间: 2024年6月20日。
市政工程监理会议纪要篇一:监理会议纪要20XX-05-21监理例会会议纪要会议内容一、上周监理例会存在问题的处理结果:1、水韵东方:别墅区埋地管穿基础未按要求安装套管,监理单位已发监理工作联系单要求整改。
2、文华酒店:一层外墙的立管存在将大小头切割焊接的情况,上次会议要求5月15日前必须整改完成,至今仍未整改。
3、文华酒店:(1)三、五层厨房部分表前管被封闭;(2)负一层燃气表(末端厨房)不正;仍未按要求整改。
二、相关项目中存在的问题:施工质量问题:1、王山村委住宅楼:验收提出的整改意见,要求于5月27日前必须整改完成。
2、北大资源:11-15栋波纹补偿器该煨弯,待不下雨尽快安排整改。
3、兴隆客栈市政接驳:PE管露天摆放无防护措施。
安全、文明施工问题:本次监理例会对参与会议的施工单位,进行了一次安全文明施工培训。
主要内容有:1、夏季天气干燥,对于施工是一个好季节,许多工人为赶工期,连续地工作容易造成中暑事故的发生,个项目部要注意做好防暑降温工作,并合理安排施工人员的作息时间。
切实做好该项工作,杜绝出现季节性飞安全隐患。
2、夏季同时也是雷雨多发季节,施工临时用电安全至关重要,现场使用的配电箱应采用防雨铁皮箱,内设漏电保护开关,做到一机、一闸、一开关;并按要求做好箱体的接地保护措施,以确保施工用电安全。
3、市政中压、小区庭院工程施工过程中要特别注意:(1)已开挖好的管沟,而未能及时下管回填的必须严格按要求做好围护,并在显眼处悬挂安全指示标志;(2)PE管焊接遇雷雨天气,应立即停止焊接作业,如因暂不能停歇的,必须采用有效的防雨措施,确保焊接质量;(3)顶向穿越工程夜间施工作业,所有施工人员应穿戴反光衣,并设置警示牌;(4)开挖好的管沟及工作坑,因连续几天下雨不能进场施工的,施工单位应定时派人到现场巡视已做好围护措施的地方,有无倒塌,谨防人或车辆误闯造成安全施工的发生。
4、雨水天气,严禁进行高空作业。
工程进度:1、要求福旺食品厂接驳、文华酒店锅炉房、文华酒店接驳尽快进场。
市政工程安全会议纪要篇一:安全月会议纪要20XX年“安全生产月”学习动员大会纪要20XX年6月8日,宁波市福明路(长寿路-兴宁路)二期工程Ⅰ标段监理项目部全体成员在项目部办公室召开了“安全生产月”学习动员大会,学习了上级有关文件:市委宣传部、市安监局等七部门《关于开展20XX年“安全生产月”活动的通知》(甬安监管法【20XX】17号),市城管局《关于印发20XX年宁波市城管系统和市政公用行业“安全生产月”活动方案的通知》(甬城管【20XX】91号)、省建管局《关于在“安全生产月”活动期间全省建筑施工行业开展“树标杆、学标杆”活动的通知》(浙建管【20XX】10号)及前期办《关于印发〈20XX年市政前期办“安全生产月”活动实施方案〉的通知》(前期发【20XX】11号)等文件,布置“安全生产月”的工作任务,现将会议主要内容总结如下:一、会议传达了上级有关“安全生产月”文件精神,要求各工作人员认真学习,深刻领会,严格落实。
二、我监理项目部以科学发展观为指导,以“三思三创”主题教育实践活动为引导,要把“安全生产月”工作作为六月份的中心工作来抓,并建立严密的工作方案,健全组织机构,明确责任,逐级落实相关责任。
三、会议提出,应结合“安全生产月”、“安康杯”平安工地创建等活动,充分利用各种渠道,开展宣传教育活动,普及安全知识,增强我监理人员和施工单位参建人员的安全意识及对事故隐患的识别能力。
要加强对安全知识的学习培训,充分调动参建人员参与的积极性,形成良好的氛围。
四、会议成立了“安全生产月”活动小组,以葛正伟为组长,林导峰为副组长,其余监理人员为成员,负责“安全生产月”活动的实施、指导、协调和监督等具体工作。
五、会议宣布了“安全生产月”活动实施方案,相关责任落实到具体人员,要求严格按方案完成相关工作。
会上全体成员表现出高度的参战热情,对做好本工程“安全生产月”的活动都信心百倍,成员都有决心、有信心能把本工程的安全监理工作落到实处,能确保本工程的安全建设。
市政监理会议纪要范文市政监理会议纪要一时间:20XX年8月25日13:50地点:现场会议室参加人员建设单位:XXXXXX施工单位:XXXXXX、XXX、XXX监理单位:XXXXXX、XXX、XXX主持人:安全监理XXX专题内容:1、要求建立执行安全考核制度,新进场的工人要进行入场安全教育,考试合格后才能安排上岗。
2、分包要配备安全员并佩戴安全袖标。
3、上路作业穿反光背心,沟槽作业必须佩带安全帽。
4、上下沟槽走安全梯,严禁直接跳入沟槽。
会签:建设单位:监理单位:XXX代表:XXX代表:施工单位:北京城建五市政工程代表:北京北辰工程建设监理第十七项目监理部市政监理睬议纪要二会议名称:第三驻地办第一次监理例会会议地点:第三驻地办会议室会议时间:20XX年9月22日19:40时主持人:z(驻地监理工程师)参加人员:全体监理人员会议议程:一、监理人员自我介绍二、监理人员分工安排三、近期工作安排四、路基试验段监理技术交底五、标准监理日志的填写六、其他事项z驻地首先说明此次会议是本项目的第一次监理例会。
新的项目、新的开始,开工初期我们的监理工作具有时间紧、任务重、难度大、要求高等特点,希望大家充满信心、努力搞好各自的监理工作,给自己、给公司、给业主和新疆人民交上一份满意的答卷!之后,会议按预定的议程进行:一、监理人员自我介绍按照座位顺利,各监理人员依次开始进行自我介绍,介绍的内容包括:姓名、年龄、学历、职称、监理资质、上个项目从事的专业及监理工作情况、本项目进场以来工作开展情况、工作中存在的问题或对搞好监理工作的建议等。
通过各监理人员的自我介绍,增进了彼此的了解,也便于今后工作的配合。
二、监理组人员分工安排现进场人员12人,施工准备期已结束,即将开始路基试验段的开工,因此必须对人员进行明确分工,各司其职、各负其责,以有利于搞好监理工作。
现将我驻地办人员初步进行如下分工:1、z:驻地监理工程师2、z:副驻地监理工程师(兼道路工程师)3、z:安全环保工程师4、z:试验工程师5、综合办公室:z(合同计量)、z(文档管理)6、第六合同段监理组:z7、第七合同段监理组:z(兼测量工程师)8、第八条约段监理组:z三、近期工作安排z驻地在分析各条约段的工程希望情况后,又分析了形势:一是9月24日~29日业主举行年终检查;二是9月28日左右,业主要对全线监理人员举行考核,经考核合格者方能在本项目从事监理工作,不合格者清退出场;三是10月10日XXX开始对本项目举行年终检查。
市政道路监理会议纪要会议时间:具体时间会议地点:详细地点出席人员:1、建设单位:建设单位代表姓名2、施工单位:施工单位代表姓名3、监理单位:监理单位代表姓名会议主持:主持人姓名会议内容:一、施工单位汇报工程进展情况施工单位代表首先对目前市政道路工程的进展情况进行了汇报。
他指出,截至目前,道路的路基工程已经完成了具体百分比,排水管道的铺设工作也在有序推进中,已完成具体长度或百分比。
在施工过程中,遇到了一些地质条件复杂的区域,导致施工进度略有滞后。
但施工团队已经采取了相应的措施,如增加施工设备和人员投入,以确保工程能够按照原计划顺利进行。
同时,施工单位也提出了一些在施工过程中遇到的问题,如部分施工材料的供应不及时,影响了施工进度;施工现场的交通疏导存在一定困难,需要与相关部门进一步协调等。
二、监理单位对施工情况的评价及建议监理单位代表对施工单位的工作进行了评价。
他表示,在前期的施工过程中,施工单位总体上能够按照施工图纸和规范要求进行施工,但也存在一些不足之处。
在质量方面,监理人员在巡查中发现,部分路基的压实度未达到设计要求,需要进行返工处理;排水管道的接口处存在密封不严的情况,可能会导致渗漏,需要立即整改。
在安全方面,施工现场的安全警示标识设置不够完善,部分施工人员未正确佩戴安全帽,存在一定的安全隐患。
监理单位要求施工单位加强安全教育,提高施工人员的安全意识,确保施工过程中的安全。
在进度方面,鉴于施工单位遇到的地质条件等问题,监理单位同意施工单位适当调整施工计划,但要求施工单位必须采取有效的措施,确保后续工程能够按时完成。
针对上述问题,监理单位提出了以下建议:1、加强施工材料的管理,提前做好材料的采购计划,确保材料的及时供应。
2、进一步优化施工方案,针对地质条件复杂的区域,采取合理的施工技术和措施,确保工程质量和进度。
3、加强与相关部门的沟通协调,及时解决施工现场的交通疏导问题。
4、建立健全质量保证体系,加强对施工过程的质量控制,严格按照规范要求进行施工和检验。
市政工程会议记录范文市政工程是指市政设施建设工程。
市政工程召开会议,要做好会议记录,以下是小编为大家整理推荐的关于市政工程会议记录范文,仅供参考。
市政工程会议记录范文1 二0xx年一月二十八日,由瓯海区交通局组织对瓯海区茶山街道银山村道路修复工程进行交工验收,道路工程会议纪要。
参加工程验收的有区交通局、茶山街道办事处及建设、施工等单位的领导和工程技术人员(名单附后)。
与会同志通过道路修复工程的实地检查以及听取承包人、业主对该工程建设情况的汇报后,对该工程作了评定,现将评定意见综述如下:一、工程概况瓯海区茶山街道银山村道路修复工程长约2.7km,修复道路主要内容为:⑴路肩培土;⑵排水沟完善和修复;⑶安全防护设施完善和修复;⑷错车道设置和完善;⑸挡土墙修复;⑹路基塌方清理;⑺路面掏空处理;⑻挡土墙压顶设置,工程由温州市华意市政工程有限公司施工。
本工程于20xx年12月1日开工,20xx年12月28日完工。
二、质量评定采用的标准和办法本次工程鉴定采用的标准为交通部JTG F80/1-20xx《公路工程质量检验评定标准》。
质量评定方法是由检测小组对该工程进行现场检测,并分别查问所提供的竣工资料,结合施工期间的抽查情况,对各分项、分部、单位工程进行质量评定。
三、工程质量评定情况经检测,工程各部几何尺寸达到设计和规范要求,加宽路面平整度实测4个点,合格3个点,合格率75%;部分加宽路面强度达不到设计要求;挡土墙平整度实测3个点,合格2个点,合格率为66.7%,竖直度实测3个点,合格3个点,合格率100%;路面外观欠美观,竣工资料基本齐全。
四、工程质量评定时发现重大质量问题部分加宽路面、警示墩混凝土强度达不到设计要求。
五、存在的问题及建议混凝土强度达不到设计要求的加宽路面、警示墩工程做返工处理直至合格。
六、质量评定结果瓯海区茶山街道银山村道路修复工程(混凝土强度达不到设计要求的加宽路面、警示墩做返工处理直至合格后),经检测评定各项指标达到设计要求,经综合评定得76分,评为合格工程,同意交付使用。
市政工程会议纪要范文市政工程会议纪要会议主题:市政工程建设进展情况会议会议时间:XXXX年XX月XX日会议地点:XXX会议室与会人员:XXX市市长XXX市政府相关部门领导及工作人员市政工程承建单位负责人会议内容:一、会议开场会议在庄严的国歌声中正式开始。
市长对与会人员表示欢迎,并介绍了本次会议的目的和意义。
二、市政工程建设进展情况汇报1. 市政工程建设概况汇报由市政工程处负责人介绍了本年度市政工程建设概况。
包括已完成的工程项目及其质量验收情况,正在进行的工程项目及进度,还有计划开始的工程项目。
汇报中详细说明了工程项目的投资规模、建设周期等关键信息。
2. 市政工程进度情况分析市政工程处负责人还对当前市政工程建设的进度情况进行了分析。
针对已完成的工程项目,汇报了其对城市基础设施建设的促进作用和社会效益;对正在进行的工程项目,分析了可能遇到的问题和解决方案;对计划开始的工程项目,预测了其可能面临的挑战,并提出了应对措施。
3. 市政工程质量验收情况总结市政工程处负责人还对去年完成的市政工程项目的质量验收情况进行了总结,对取得的成绩给予了肯定,并指出了存在的不足和改进方向。
同时,对今年质量验收工作提出了具体要求。
三、问题讨论和解决会议现场,与会人员就市政工程建设过程中的问题进行了讨论,形成了以下共识:1. 建立信息沟通渠道各部门和单位之间应建立起顺畅畅通的信息沟通渠道,及时沟通交流工程建设过程中的问题和需求。
2. 加强监督和检查保证市政工程建设中各项工作全程监管,加大对建设单位的检查力度,确保工程建设按照合同约定和质量要求进行。
3. 加强项目管理市政工程处要进一步加强对市政工程项目的管理,确保工程建设进度和质量双管齐下,提高市政工程的整体效益。
四、市政工程建设展望市长在会议结束时对市政工程建设给予了肯定,并强调了市政府对市政工程建设的重视。
他表示,市政府将进一步加大对市政工程建设的支持力度,加强与承建单位的沟通协作,共同推进市政工程建设取得更好的成果。
市政工程会议纪要范文会议时间:xxxx年xx月xx日会议地点:xx楼xxxx会议室会议主题:市政工程计划及进展情况汇报会议会议内容:一、会议开场1.会议正式开始,主持人对出席人员进行介绍并宣布会议目的。
2.介绍会议议程,并征求意见和修改议程。
最终确定会议议程。
二、市政工程计划汇报1.A部门负责人对市政工程计划进行详细汇报,包括计划范围、进度安排、预算情况等。
2.B部门负责人对市政工程计划进行补充汇报,解答与A部门相关的疑问。
双方进行补充沟通与协商。
三、市政工程进展情况汇报1.C部门负责人对市政工程的进展情况进行汇报,包括工程实施情况、工程质量情况、工程进度情况等。
2.D部门负责人对市政工程的进展情况进行补充汇报,解答与C部门相关的疑问。
双方进行补充沟通与协商。
四、市政工程存在的问题及解决方案1.相关部门负责人就市政工程中存在的问题进行分析和解读,提出解决方案。
2.与会人员就问题和解决方案进行深入讨论和交流,形成共识。
五、市政工程后续计划讨论1.相关部门负责人对市政工程的后续计划进行讨论,包括调整计划、优化工程安排、合理利用资源等。
2.与会人员就后续计划进行意见交流,形成决策结果并记录。
六、其他事项1.会议宣布其他相关事项,如工程资金拨付问题、工程人员安排、工程材料采购等。
2.相关部门负责人汇报上述事项的最新情况。
七、会议总结1.主持人对本次会议进行总结,并对下一步工作进行部署。
2.会议纪要由会议记录人整理后发给与会人员,确保会议内容被准确记录。
会议结束以上是本次市政工程会议的纪要,希望通过本次会议的讨论和决策,能够推动市政工程的顺利实施,确保工程质量和进度的达到预期目标。
同时,各相关部门应积极配合,加强沟通与协作,解决问题,推进市政工程的顺利进行。
市政道路工程会议纪要随着我国经济的快速发展和城市化进程的加快,市政道路建设中路基软基处理直接影响市政道路的使用安全。
下文是市政道路工程会议纪要,欢迎阅读!时间:20XX年8月25日13:50地点:现场会议室参加人员建设单位:北京首开天成房地产开发有限公司张建平施工单位:北京城建五市政工程有限公司彭明生、杨威、李鹏监理单位:北京北辰工程建设监理有限公司白继友、姚武、王飞主持人:安全监理姚武专题内容:1、要求建立执行安全考核制度,新进场的工人要进行入场安全教育,考试合格后才能安排上岗。
2、分包要配备安全员并佩戴安全袖标。
3、上路作业穿反光背心,沟槽作业必须佩带安全帽。
4、上下沟槽走安全梯,严禁直接跳入沟槽。
200×年是××高速公路建设的攻坚年、关键年,施工任务重、工期紧。
安全工作更是重中之重,不容忽视。
通过近期总监办对全线的现场施工及对安全内外业的检查,目前两合同段的安全生产工作还存在很多不足之处,安全人员配备及管理还有待进一步加强。
现就施工现场安全工作存在的问题及下步安全工作重点谈以下几点:一、目前的安全生产现状1.安全生产保证体系的建立情况:各项目部的安全生产保证体系已建立,但在施工过程中并未能真正的运行起来。
2.“三类”人员的配备情况,重点是项目管理人员及专职安全员的配备根据合同文件的要求,目前各合同段的人员配备不足。
1)A1合同段安全专、兼职人员共36人,具体为:项目部10人,其中安全主管××持初级证书,与本项目承担的工程量不相称,质安部长××安全证书在办理;东江北施工处7人;第三施工处1人,施工处主任及总工无安全证书;麻涌预制场4人,其中初级1人;淡水河施工处2人;第六施工处2人,其中初级1人;洪屋涡施工处4人,其中初级1人;第八施工处2人,其中施工处主任为初级;东江南施工处4人;第一、九、十一施工处无安全持证人员。
2)A2合同段安全专、兼职人员共10人,具体为:项目部3人,项目经理××无安全证书;B7标施工处2人;B10标施工处2人;B7标预制场施工处3人。
市政道路工程会议纪要随着我国经济的快速发展和城市化进程的加快,市政道路建设中路基软基处理直接影响市政道路的使用安全。
下文是市政道路工程会议纪要,欢迎阅读!市政道路工程会议纪要一时间:20XX年8月25日13:50地点:现场会议室参加人员建设单位:北京首开天成房地产开发有限公司张建平施工单位:北京城建五市政工程有限公司彭明生、杨威、李鹏监理单位:北京北辰工程建设监理有限公司白继友、姚武、王飞主持人:安全监理姚武专题内容:1、要求建立执行安全考核制度,新进场的工人要进行入场安全教育,考试合格后才能安排上岗。
2、分包要配备安全员并佩戴安全袖标。
3、上路作业穿反光背心,沟槽作业必须佩带安全帽。
4、上下沟槽走安全梯,严禁直接跳入沟槽。
市政道路工程会议纪要二200×年是××高速公路建设的攻坚年、关键年,施工任务重、工期紧。
安全工作更是重中之重,不容忽视。
通过近期总监办对全线的现场施工及对安全内外业的检查,目前两合同段的安全生产工作还存在很多不足之处,安全人员配备及管理还有待进一步加强。
现就施工现场安全工作存在的问题及下步安全工作重点谈以下几点:一、目前的安全生产现状1.安全生产保证体系的建立情况:各项目部的安全生产保证体系已建立,但在施工过程中并未能真正的运行起来。
2.“三类”人员的配备情况,重点是项目管理人员及专职安全员的配备根据合同文件的要求,目前各合同段的人员配备不足。
1)A1合同段安全专、兼职人员共36人,具体为:项目部10人,其中安全主管××持初级证书,与本项目承担的工程量不相称,质安部长××安全证书在办理;东江北施工处7人;第三施工处1人,施工处主任及总工无安全证书;麻涌预制场4人,其中初级1人;淡水河施工处2人;第六施工处2人,其中初级1人;洪屋涡施工处4人,其中初级1人;第八施工处2人,其中施工处主任为初级;东江南施工处4人;第一、九、十一施工处无安全持证人员。
市政监理例会会议纪要范文6篇市政监理例会会议纪要范文 (1) 时间:20xx年8月25日13:50地点:现场会议室参加人员建设单位:北京首开天成房地产开发有限公司张建平施工单位:北京城建五市政工程有限公司彭明生、杨威、李鹏监理单位:北京北辰工程建设监理有限公司白继友、姚武、王飞主持人:安全监理姚武专题内容:1、要求建立执行安全考核制度,新进场的工人要进行入场安全教育,考试合格后才能安排上岗。
2、分包要配备安全员并佩戴安全袖标。
3、上路作业穿反光背心,沟槽作业必须佩带安全帽。
4、上下沟槽走安全梯,严禁直接跳入沟槽。
会签:建设单位:监理单位:北京首开天成房地产开发有限公司代表:北京北辰工程建设监理有限公司代表:施工单位:北京城建五市政工程有限公司代表:北京北辰工程建设监理有限公司第十七项目监理部市政监理例会会议纪要范文 (2) 会议时间:20xx年2月10日下午15:00会议地点:山东现场会议室参加人员:监理单位:施工单位:会议主持人:会议议程:现场安全检查中发现的问题编制人:审核人:主送:山东工程部抄送:山东省*公司会议内容:一、现场检查中发现的问题:由监理牵头组织对施工现场安全施工、安全用电等进行检查,检查中发现以下问题:电焊机操作前应办理动火手续。
二、监理单位提出问题及对施工单位要求:(1)宿舍区用电必须严格管理,对存在安全隐患的电热毯、插排、电线等严禁使用。
(2)要求对宿舍区取暖用电设立单独电闸,上班时间拉闸限电。
(3)会后对工人宿舍安全用电进行检查。
(4)对于检查中发现的问题要认真整改,监理单位提出的立即行动,落实到位。
三、建设单位--安全管理方面:(1)安全第一,加强安全管理,任何工序没有安全保证,都严禁施工。
(2)钢筋焊接区,现场电焊线堆放混乱,施工人员多,踩踏严重,要求桩基队伍立即整改,保证施工现场安全用电。
(3)加强现场安全管理,抢工期必须保证安全,监理部要有安全负责人督导,发现安全因素要立即整改。
工程类会议纪要范文及格式7篇工程类会议纪要范文篇一:时间:地点:参加人员:议题:1、投标单位的资质要求为:2、工程工期:日历天。
3、投标保证金:万元(每个标段)。
4、评标办法:价格单因素评标办法4.1对小于最高限价的各投标人的报价由低至高依次排序,排序前十名的投标人参加资格审查,不足十名的,将全部进入资格审查。
若在资格条件评审过程中导致投标人个数减少的,则根据投标人的报价由低至高依次递补,使参加资格审查的投标人个数达到十个。
4.2大于等于招标人设定的最高限价的投标人,不得参加资格评审及商务标的评标。
4.3资格审查办法4.4由本工程评标委员会根据参加资格审查的投标人递交资格审查申请书,依照《资格审查标准》对投标人的资格进行评审。
只有资格评审通过的投标人方可参加商务标的评标,资格审查不通过的投标人不得参加商务标的评标。
4.5结合本工程实际情况,通过资格审查的投标人的商务标必须满足招标文件要求,采取下列办法确定中标候选人及中标价:4.6 商务标评审内容为各投标人的有效报价,以各投标人有效报价的最低者为中标第一候选人。
若有效报价的最低者有相同者,则由招标人现场抽签确定中标第一候选人。
5、合同付款方式:完成工程总量的50%时,付合同价的30%;工程竣工验收合格并提交完整的竣工资料后付至合同价的65%;工程审计结束后付至审定价90%;余款在审计结束一年后付清(不计利息)。
履约保证金在竣工验收合格后结付工程款时退还(不计利息)。
工程类会议纪要范文篇二:会议时间:某某年某月某日九时至十一时会议地点:荣成港华三楼大会议室出席人:会议目的:总结指出施工中出现的问题并进行解决。
富尔监理吕工发言:20某某年监理工作主要内容1、进行施工现场的质量、进度、投资和安全管理。
重点以人员管理为主导,充分调动施工单位管理者的积极性,强调施工单位管理者的重要性。
2、根据工程情况定期组织召开监理例会。
通过例会进行隐患分析,使每名与会者了解问题出现的原因,可能产生的后果及解决的办法,拓宽管理人员的视野,分析及借签已发事故存在的共性特点,以便于和利于在今后燃气施工过程中避免和杜绝因施工质量引起的各类事故的发生。
市政工程会议纪要范文
关于《市政工程会议纪要范文》,是我们特意为大家整理的,希望对大家有所帮助。
市政工程是指市政设施建设工程。
市政工程的会议要做好记录。
下面是第一范文网小编为你带来的市政工程会议纪要范文,欢迎参阅。
市政工程会议纪要范文1二0xx年一月二十八日,由瓯海区交通局组织对瓯海区茶山街道银山村道路修复工程进行交工验收,
道路工程会议纪要。
参加工程验收的有区交通局、茶山街道办事处及建设、施工等单位的领导和工程技术人员(名单附后)。
与会同志通过道路修复工程的实地检查以及听取承包人、业主对该工程建设情况的汇报后,对该工程作了评定,现将评定意见综述如下:
一、工程概况
瓯海区茶山街道银山村道路修复工程长约2.7km,修复道路主要内容为:⑴路肩培土;⑵排水沟完善和修复;⑶安全防护设施完善和修复;⑷错车道设置和完善;⑸挡土墙修复;⑹路基塌方清理;⑺路面掏空处理;⑻挡土墙压顶设置,工程由温州市华意市政工程有限公司施工。
本工程于20xx年12月1日开工,20xx年12月28日完工。
二、质量评定采用的标准和办法
本次工程鉴定采用的标准为交通部JTG F80/1-20xx《公路工程质量检验评定标准》。
质量评定方法是由检测小组对该工程进行现场检测,并分别查问所提供的竣工资料,结合施工期间的抽查情况,对各分项、分部、单位工程进行质量评定。
三、工程质量评定情况
经检测,工程各部几何尺寸达到设计和规范要求,加宽路面平整度实测4个点,合格3个点,合格率75%;部分加宽路面强度达不到设计要求;挡土墙平整度实测3个点,合格2个点,合格率为66.7%,竖直度实测3个点,合格3个点,合格率100%;路面外观欠美观,竣工资料基本齐全。
四、工程质量评定时发现重大质量问题
部分加宽路面、警示墩混凝土强度达不到设计要求。
五、存在的问题及建议
混凝土强度达不到设计要求的加宽路面、警示墩工程做返工处理直至合格。
六、质量评定结果
瓯海区茶山街道银山村道路修复工程(混凝土强度达不到设计要求的加宽路面、警示墩做返工处理直至合格后),经检测评定各项指标达到设计要求,经综合评定得76分,评为合格工程,同意交付使用。
市政工程会议纪要范文2时间:20XX.05.09
地点:甲方三会议室
参加人员:重庆中泓房地产开发有限公司:何阳、陈礼勇、唐书平、王春宇
成都基准方中建筑设计事务所:王幼玲、汪波、龙宇
重庆建新建设工程监理咨询有限公司:张皓、陈文彬、刘明六
重庆渝中市政建设有限公司:游贤忠、覃贵生、钟超主持:何阳
记录人:严丽
一、施工单位介绍施工情况及质量自评情况:
1、该工程属小区管网及道路工程,由于工期较紧,我司十分重视,立即组织公司有关技术人员对该工程所属内容制定了紧密合理的施工方案,要求我司项目部严格按设计图纸、
规范规定、合同约定进行施工,并形成了质量保证体系,以保证工程质量达到要求,在施工过程中,我司项目部严格按公司要求对进场材料和工程质量把关,并会同监理、甲方现场代表对各隐蔽工程和进场材料进行了随机检查,合格后才进行隐蔽工程施工。
该工程通过建设、监理、施工方的共同努力现已施工完毕,未违反强制性标准的规定。
该工程水泥、钢材、砂、碎石均有合格证及抽检报告,各种材料均有合格证。
各项隐蔽资料均符合要求,并签字齐全。
检验批、分项、分部工程达到合格标准,观感评定达到合格。
单位工程根椐验评标准评定为合格。
2、该工程于20XX年2月进场,现场施工条件复杂,材料、安全、质量各关口严格控制。
各工序节点按甲方、监理要求严格控制。
各工序节点作出严格执行及报验程序。
在现场施工条件极为复杂的情况下,在甲方、监理的支持下现已按设计及甲方要求目部以优质顺利的总坪一、二期工程。
质量合格。
3、已完成的工程量为:混凝土道路为3万平方米;沥青面积为2万6仟平方米;检查井为1200座;雨污管S2型¢300双壁波纹管120xx米;S2型¢400双壁波纹管1500米;S2型¢300双壁波纹管900米;路沿石为10000万米;排水沟为1500米;消防管为6000米;电力管为5000米。
二、监理单位介绍监理情况及质量评估情况:
1、本工程按合同成立了现场监理部,进行项目全面的监理、监督工作。
本工程各种材料合格,未违反强制性条文规定,各项隐蔽检查资料签字齐全,抽检合格,分部分项达到合格,局部有问题的进行限期整改。
2、一、二期室外总坪雨污管网、消防及电力管网,按设计要求完成,质量合格,各工序及现场材料严格把关,质量合格,同意验收。
3、道路工程施工单位按设计及规范要求,各工序按设计要求进行总坪及管网也符合设计及规范要求,资料真实可靠,同意验收。
三、设计单位:
1、现场各工序及检验结果,功能检测,通过资料反映。
符合规范达到验收要求,同意验收。
四、建设单位:
1、感谢各方对该工程的支持。
由于时间较紧,条件艰苦,除各局部有细微问题外,其它均已达到合格。
同意验收。
总体质量合格,由于该工程抢工期,难免存在一些不足;
①挡墙外消防管防腐需处理;
②道路增设截水沟;
③11-12栋间道路局部损坏的需修复;
④检查井局部内抹灰需完善。
2、封闭整改时限在10天完善。
总的来说感谢各方的支持。
五、形成竣工验收意见:
1、施工单位已经完成了合同约定和设计文件规定的一、二期全部工作内容,施工质量满足设计及施工质量验收规范要求;
2、本工程由一、二期室外雨污管网、电力及消防及道路、生化池四个分部工程组成,各分部工程质量验收均合格;
3、该工程使用功能满足要求;
4、工程实物经观测符合设计文件要求,并无明显质量缺陷,观感质量验收符合要求;
5、工程技术资料齐全,质量控制资料完整,有关安全和功能的检测资料完整,主要功能项目的抽查结果符合相关专业质量验收规范的规定;
6、各参建单位资质及人员资格符合相关规定;
7、本工程建设程序合法,无违反工程建设强制性标准的行为,按照《建筑工程施工质量验收统一标准》(GB50300-20XX)之规定,本工程质量评定为合格,同意竣工验收。
建设单位:(盖章)
监理单位(盖章)
现场代表:
项目负责人:
项目负责人:
总监:
设计单位:(盖章)
施工单位:(盖章)
项目负责人:
项目经理:
设计人:
技术负责人:
市政工程会议纪要范文3第三十八次
安康市市政设施管理处
20XX年12月8日
20XX年12月8日,市政设施管理处屈明平副处长在晏台村委会主持召开安康城区晏台巷市政综合改造工程竣工验收会议。
汉滨区规划设计院、陕西安信监理公司、江北办事处、晏台村及市政处相关科室负责人参加了会议。
现将会议事项纪要如下:
一、验收小组及参会人员对现场进行了踏勘,对工程资料进行详细查阅。
会议首先听取了施工、监理、设计等单位总结报告,建设单位就工程建设执行情况进行了报告,验收小组对检查情况向会议作了汇报。
验收评定安康城区晏台巷市政综合改造工程质量合格,工程资料整编规范,竣工验收程序符合要求。
二、该工程决算经审计总投资为763422.67元,其中:建安工程投资707885.53元(道路、排水、给水工程费用625714.42元,路灯工程82171.11元);待摊费用55537.14元(建设单位管理费14157.71元,设计费17697.14元,监理费18405.02元,造价审查费为5277.27元)。
三、经竣工验收小组集体评议:安康城区晏台巷市政综合改造工程通过竣工验收,即日起,正式纳入安康市市政设施管理处管养,质保期从验收之日起按一年计算。
四、对会议提出的部分工程缺陷及竣工图不齐全等问题,责成施工单位认真梳理排查,逐一对照整改落实,整改结果经监理单位确认后,按程序以书面形式报市政管理处核查。
参会人员:马小岗王宏强李春辉陈诚李怀颜刘伟陈卓赵五昌马彦平张慈文。
