弱电安装实施方案范本一、前言。
弱电系统是指在建筑物中用于传输信息、控制和监控的电气系统,包括通信系统、安防系统、建筑自控系统等。
在现代建筑中,弱电系统已经成为建筑物不可或缺的一部分。
因此,为了确保弱电系统的正常运行,我们需要制定一份科学、合理的弱电安装实施方案。
二、项目概况。
本项目为某某公司新办公楼的弱电系统安装工程,包括通信网络、安防监控、楼宇自控等多个子系统。
本项目的实施方案将确保各子系统的安装工作有条不紊地进行,保证工程质量和工期。
三、实施方案。
1. 设计阶段。
在设计阶段,我们将根据建筑物的结构和功能需求,结合弱电系统的特点和技术要求,制定详细的弱电系统设计方案。
设计方案将包括各子系统的布局、设备选型、布线规划等内容,确保系统的可靠性和高效性。
2. 材料采购。
在材料采购阶段,我们将根据设计方案的要求,选购符合国家标准和行业标准的优质材料和设备。
同时,我们将与供应商保持密切联系,确保材料的供应及时、质量可靠。
3. 施工实施。
在施工实施阶段,我们将组织专业的施工队伍,按照设计方案和施工图纸的要求,进行弱电系统的安装、调试和验收工作。
同时,我们将严格执行施工现场的安全管理规定,确保施工过程中的安全和质量。
4. 质量验收。
在工程完成后,我们将对弱电系统进行全面的质量验收。
验收内容将包括系统的功能性能测试、设备的运行稳定性测试、系统的可靠性测试等。
只有通过严格的质量验收,我们才能保证弱电系统的正常运行和长期稳定性。
四、总结。
弱电系统的安装工程是一项复杂的工程,需要各个环节的密切配合和严格执行。
本实施方案将确保弱电系统的安装工作有条不紊地进行,保证工程质量和工期。
同时,我们将不断总结和改进实施方案,以适应不断变化的市场需求和技术发展。
希望通过我们的努力,为客户提供更加优质的弱电系统安装服务。
弱电工程施工方案1、施工顺序总体要求前期施工进行线缆穿线铺设、测试工作,后期配合设备安装进行仪表、控制柜的安装,最终完成系统整体调试直至正常运行。
施工顺序:管线安装-穿线校线—系统现场元器件安装—软件编制—局部调试—系统全面调试—运行2、施工工艺技术要求严格按图纸施工,在保证系统功能质量的前提下,提高工艺标准要求,确保施工质量。
预埋(留)位置准确、无遗漏。
管路两端设备处导线应根据实际情况留有足够的冗余。
导线两端应按照图纸提供的线号用标签进行标识,根据线色来进行端子接线,并应在图纸上进行标识,作为施工资料进行存档。
设备安装牢固、美观、顶装设备横、竖成列,墙装设备端正一致,资料整理正规、完整无遗漏,各种现场变更手续齐全有效。
3、主要施工方法1、综合布线系统(1)根据项目特点(建筑结构、装修计划、设备布置情况)选择不同的水平布线方式:地面管道布线、活动地板下布线、吊顶内布线、地毯下布线等;(2)选择合适的主干布线方式:电缆孔方式、电缆井方式;(3)线槽、桥架的设计应充分考虑扩展需求;(4)非屏蔽4对双绞线电缆弯曲半径应至少为电缆外径的4倍;(5)主干电缆弯曲半径应至少为电缆外径的10倍;(6)光缆弯曲半径应至少为电缆外径的15倍;(7)每条线缆均应给定唯一的标志,标志中可包括名称、颜色、编号、字符串等;(8)墙面插座盒距地面高度应为30cm,所有插座盒应保持高度一致;(9)管理间应尽量设置在楼层中心位置,并应提供220V单相电源插座;(10)设备间应尽可能靠近建筑物电缆引入区和网络接口;(11)机架或机柜前面净空不应小于800mm,后面净空不应小于600mm;(12)壁挂式配线设备底部离地面高度不宜小于300mm;(13)设备间应提供不小于两个220V、10A带保护接地的单相电源插座;(14)管理间面积一般不小于5平方m,设备间面积一般不小于10平方m;(15)管理间及设备间应有良好的通风、干燥环境,尤其应注意散热。

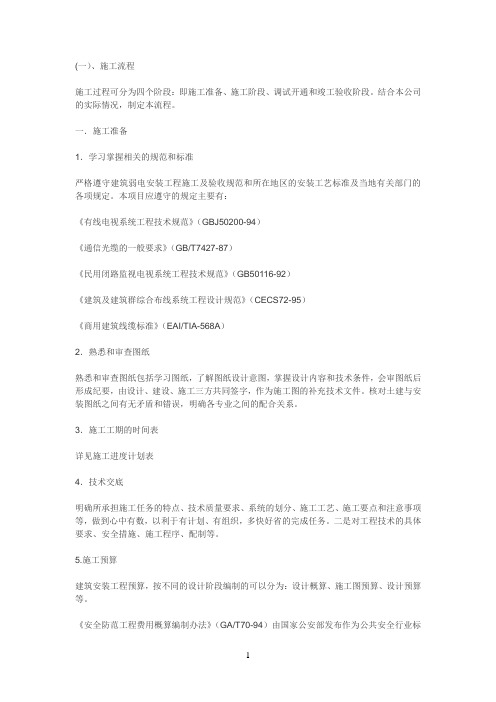

(一)、施工流程施工过程可分为四个阶段:即施工准备、施工阶段、调试开通和竣工验收阶段。
结合本公司的实际情况,制定本流程。
一.施工准备1.学习掌握相关的规范和标准严格遵守建筑弱电安装工程施工及验收规范和所在地区的安装工艺标准及当地有关部门的各项规定。
本项目应遵守的规定主要有:《有线电视系统工程技术规范》(GBJ50200-94)《通信光缆的一般要求》(GB/T7427-87)《民用闭路监视电视系统工程技术规范》(GB50116-92)《建筑及建筑群综合布线系统工程设计规范》(CECS72-95)《商用建筑线缆标准》(EAI/TIA-568A)2.熟悉和审查图纸熟悉和审查图纸包括学习图纸,了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成纪要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件。
核对土建与安装图纸之间有无矛盾和错误,明确各专业之间的配合关系。
3.施工工期的时间表详见施工进度计划表4.技术交底明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省的完成任务。
二是对工程技术的具体要求、安全措施、施工程序、配制等。
5.施工预算建筑安装工程预算,按不同的设计阶段编制的可以分为:设计概算、施工图预算、设计预算等。
《安全防范工程费用概算编制办法》(GA/T70-94)由国家公安部发布作为公共安全行业标准在全国推行,参照执行。
6.施工组织设计二.施工阶段配合土建工程及其他工程,注意和遵循其施工规律。
1.预留孔洞和预埋管线与土建工程的配合在土建基础施工中,应做好接地工程引线孔、地坪中配管的过墙孔、电缆过墙保护管和进线管的预埋工作。
2.线槽架的施工与土建工程的配合线槽架的安装施工,在土建工程基本结束以后,与其他管道(风管、给排水管)的安装同步进行,也可稍迟于管道安装一段时间,但必须解决好弱电线槽架与管道在空间位置上的合理安置和配合。
智能化弱电施工组织设计方案目录一、前言 (3)1.1 编制依据 (3)1.2 工程概况 (4)二、施工准备 (5)2.1 人员预备 (7)2.2 材料预备 (8)2.3 机具预备 (9)2.4 方法预备 (10)三、施工组织部署 (11)3.1 施工流程安排 (12)3.2 施工任务划分 (13)3.3 施工阶段性计划 (14)四、智能化系统安装与调试 (14)4.1 有线电视系统 (16)4.2 安全防范系统 (17)4.3 智能照明系统 (18)4.4 智能广播系统 (19)4.5 会议系统 (21)4.6 火灾自动报警系统 (22)五、智能化系统调试与验收 (23)5.1 调试方案 (25)5.2 调试实施 (26)5.3 验收标准与方法 (27)六、培训与运维 (29)6.1 员工培训 (30)6.2 系统运维 (31)七、质量管理与安全控制 (32)7.1 质量管理措施 (33)7.2 安全控制措施 (34)八、风险评估与应对措施 (35)8.1 风险评估 (36)8.2 应对措施 (37)九、施工进度与资源配置计划 (39)9.1 施工进度计划 (40)9.2 资源配置计划 (41)十、现场文明施工与环境保护 (42)10.1 现场文明施工 (43)10.2 环境保护措施 (45)一、前言随着科技的快速发展,智能化弱电工程已成为现代建筑不可或缺的一部分。
智能化弱电施工组织设计方案对于确保工程顺利进行、提高施工效率及保障建筑使用安全具有重要意义。
本设计方案旨在针对智能化弱电施工环节进行全面规划,确保工程满足现代化需求,同时兼顾经济效益与施工可行性。
通过对施工流程、技术要点、质量控制等方面的细致安排,本方案将为参与项目建设的各单位提供有力的指导和依据,共同推进智能化弱电工程的顺利进行。
该方案的制定将力求体现前瞻性、实用性和创新性,为类似工程提供有益的参考和借鉴。
1.1 编制依据国家相关法律法规及行业标准:包括但不限于《中华人民共和国建筑法》、《建设工程质量管理条例》、《建筑设计规范》、《智能建筑设计标准》等,确保施工过程中的合法合规性。
强电弱电电气安装施工方案目录一、内容概述 (2)1.1 项目背景 (3)1.2 方案目的与意义 (4)1.3 方案适用范围 (5)二、工程概况 (6)三、强电系统安装 (7)3.1 线缆敷设 (7)3.2 电线连接与接线 (9)3.3 电路改造与配电 (10)3.4 电气设备安装 (11)3.5 系统调试与测试 (13)四、弱电系统安装 (14)4.1 网络布线 (15)4.2 电话通信系统 (16)4.3 视频监控系统 (17)4.4 安防系统 (20)4.5 有线电视与宽带接入系统 (21)五、电气材料与设备选型 (21)5.1 强电材料与设备 (22)5.2 弱电材料与设备 (23)5.3 材料与设备的质量控制 (25)六、施工组织与安全管理 (26)6.1 施工组织设计 (27)6.2 安全生产责任制 (27)6.3 安全防护措施 (29)6.4 应急预案与救援措施 (30)七、施工进度计划与质量管理 (31)7.1 施工进度安排 (32)7.2 质量目标与控制措施 (32)7.3 进度检查与调整 (33)7.4 质量记录与验收资料 (35)八、环境保护与文明施工 (36)8.1 环境保护措施 (37)8.2 文明施工管理要求 (39)8.3 施工现场清洁与卫生 (39)8.4 噪声控制与废弃物处理 (40)一、内容概述本《强电弱电电气安装施工方案》旨在为住宅及商业建筑内的强弱电系统提供一套明确、高效的电气安装执行标准,确保安装的系统安全、可靠、高标准符合现行的法律法规及设计要求。
方案概括涵盖了电力系统、照明系统、通信系统以及智能建筑的电气安装的关键点,涵盖从预评审、规划设计到施工执行、调试测试及最终验收的全过程技术指导。
该文档详细解析了强电和弱电系统的安装技术和质量要求,强调了各阶段的安全注意事项及质量控制措施。
方案中提及的关键技术要点包括但不限于:供电计划与设计原则:基于建筑规模和功能需求制定的供电方案,包括电力负荷计算、配变电室布局、供电线路的规划与选型等。
弱电工程作为一个综合性强、技术复杂的工程领域,涵盖了多个分项工程。
以下是对弱电工程包含的分项工程进行的详细阐述。
一、通信系统工程通信系统工程是弱电工程的重要组成部分,它主要涵盖电话通信系统、计算机网络系统以及数据传输系统。
电话通信系统负责实现建筑物内部的语音通信,包括电话线路的铺设、电话交换机的安装与调试等。
计算机网络系统则负责构建高效、稳定的网络环境,实现数据的共享和传输。
数据传输系统则利用光缆、网线等传输介质,实现数据的高速、稳定传输。
二、广播音响系统广播音响系统主要用于公共场所的音频播放,包括背景音乐、紧急广播等。
它涉及到音频设备的选型、安装和调试,以及音频信号的传输和处理。
通过广播音响系统,可以实现音频信息的实时播放和传递,满足人们的日常需求。
三、电视信号工程电视信号工程主要包括有线电视系统和卫星电视接收系统。
有线电视系统负责将电视信号传输到用户终端,实现电视节目的观看。
详情+V bairui191而卫星电视接收系统则通过卫星接收设备,接收卫星传送的电视信号,为用户提供更加丰富的电视节目选择。
四、智能消防系统智能消防系统是弱电工程中的重要安全系统,它涵盖了火灾自动报警系统、消防联动控制系统以及消防通信系统等。
火灾自动报警系统能够在火灾发生时及时发出警报,提醒人员疏散;消防联动控制系统则能够自动控制消防设备的启动和关闭,实现火灾的自动扑救;消防通信系统则保障了消防部门与现场人员的实时通信,提高灭火效率。
五、安全防范系统安全防范系统是弱电工程中不可或缺的一部分,它主要包括闭路电视监控系统、防盗报警系统、门禁控制系统以及巡更系统等。
闭路电视监控系统通过摄像头对特定区域进行实时监控,确保场所的安全;防盗报警系统则能够在入侵发生时发出警报,提醒人员采取相应措施;门禁控制系统则通过刷卡、密码等方式控制人员进出,提高场所的安全性;巡更系统则用于管理巡逻人员的工作情况,确保巡逻工作的有效性。
六、楼宇自动化系统楼宇自动化系统是弱电工程中的高级应用,它通过将各种智能化设备集成在一起,实现对建筑物内部环境的自动调节和控制。
第1篇一、工程概况本项目位于XX市XX区,占地面积约XX平方米,总建筑面积约XX平方米。
本项目弱电系统主要包括以下子系统:1. 综合布线系统2. 楼宇自控系统3. 通信系统4. 安全防范系统5. 计算机网络系统6. 电视及公共广播系统为确保弱电系统工程的顺利进行,特制定本施工方案。
二、施工准备1. 人员准备- 成立项目施工小组,明确各成员职责。
- 对施工人员进行专业培训,确保其具备相应的施工技能和安全意识。
2. 材料准备- 根据工程图纸和设计要求,采购各类弱电设备和材料。
- 对材料进行验收,确保其符合国家标准和设计要求。
3. 设备准备- 准备必要的施工工具和设备,如电线电缆、插座、开关、网络设备、安防设备等。
- 对设备进行调试和检验,确保其正常工作。
4. 施工场地准备- 清理施工场地,确保无障碍物。
- 设置施工围挡和安全警示标志。
三、施工流程1. 综合布线系统施工- 根据设计图纸,确定布线路径和点位。
- 挖设电缆沟,敷设电缆。
- 连接电缆,进行测试和调试。
2. 楼宇自控系统施工- 安装楼宇自控设备,如温湿度控制器、灯光控制器等。
- 连接设备,进行系统调试。
3. 通信系统施工- 安装通信设备,如电话交换机、路由器等。
- 连接设备,进行系统调试。
4. 安全防范系统施工- 安装安防设备,如监控摄像头、报警器等。
- 连接设备,进行系统调试。
5. 计算机网络系统施工- 安装网络设备,如交换机、路由器等。
- 连接设备,进行网络调试。
6. 电视及公共广播系统施工- 安装电视及广播设备,如电视天线、广播扬声器等。
- 连接设备,进行系统调试。
四、施工要点1. 综合布线系统- 电缆敷设要符合规范,避免交叉和扭曲。
- 连接电缆要牢固,确保信号传输质量。
2. 楼宇自控系统- 设备安装要牢固,接线要规范。
- 系统调试要细致,确保功能正常。
3. 通信系统- 设备安装要符合规范,接线要正确。
- 系统调试要全面,确保通信畅通。
电气工程1、电气工程概况电气工程分为强电、弱电;强电包括电力、照明、防雷及接地系统;弱电包括电话系统、计算机网络系统、有线电视系统、安全防范系统。
弱电系统只负责预留管线及位置。
2、电气施工程序由于各专业交叉施工,故合理安排专业施工程序,解决各专业工种在时间上的搭接施工,对缩短工期,提高施工质量,保证安全生产非常重要。
电气专业施工程序是先配合土建预埋,后进行设备安装、配线、调试工作。
预埋工作紧跟土建施工进度。
3、电气工程主要施工项目包括:管路敷设;配电箱安装;管内穿线工程;电器器具安装;防雷与接地;送配电系统调试。
3.1管路敷设本工程配管包括阻燃塑料管(PC);水煤气管(RC);焊接钢管(SC);镀锌钢管(JDG)。
所有管材的规格必须符合图纸设计要求,并且要有国家级检验中心的检测合格证书和材质证明,必须满足与产品相关的国家标准。
管子煨弯:金属导管一般管径在20mm及以下时,用手扳煨管器,先将管子插入煨管器,逐步煨出所需弯度。
管径在25mm及以上者,使用液压煨弯器,即将管子放入模具,然后扳动煨弯器,煨出所需弯度。
刚性阻燃塑料管一般管径25mm及以下时,用专用的弯管器煨管,先将弯管器插入管子内,逐步煨出所需弯度。
32mm及以上时,用专用弯头连接。
管子切断:使用钢锯、砂轮切割机进行切管,将需要切断的管子长度量准确,放在钳口内卡牢固,断口处平齐不歪斜,管口刮铣光滑,无毛刺,管内铁屑除净。
测定盒、箱位置:根据设计图要求确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找平,线坠找正,标出盒、箱实际尺寸位置。
稳住盒、箱:稳住盒、箱要求灰浆饱满,平整牢固,坐标正确,现浇混凝土板墙固定盒、箱加支架固定,盒箱底距外墙面小于3cm时,需加金属网固定后再抹灰,防止空裂。
管路连接:JDG镀锌钢管管路连接,必须用专用管箍连接,上好管箍后,管口应对严。
管路超过下列长度,应加装接线盒,其位置应便于穿线,无弯时,30m;有一个弯时,20m;有二个弯时,15m;有三个弯时,8m. PC阻燃塑料管管路连接采用套管连接,套管应采用定型的管接头,连接还应用胶合剂粘结牢固。
一、工程概况本工程弱电电气安装工程主要包括消防报警及联动控制系统、安全技术防范系统、建筑设备监控系统、有线电视和卫星电视接收系统、通信与计算机网络系统、手机信号增强系统等。
施工地点为某新建建筑,工程总面积为10万平方米,施工周期为6个月。
二、施工准备1. 技术准备:组织施工人员学习施工图纸,了解工程概况,明确施工要求,制定详细的施工方案。
2. 材料准备:根据施工图纸要求,提前准备所需材料,如电缆、桥架、线管、接线盒、插座、开关等。
3. 工具准备:准备施工所需的工具,如扳手、螺丝刀、切割机、焊接机、万用表等。
4. 人员准备:组织施工队伍,明确各工种人员职责,确保施工顺利进行。
三、施工流程1. 弱电桥架安装及电缆敷设(1)根据施工图纸,确定桥架规格、数量及安装位置。
(2)在墙面上弹出桥架安装位置,并做好标记。
(3)使用膨胀螺丝固定桥架,确保桥架安装牢固。
(4)根据电缆敷设路径,将电缆穿入桥架,并进行固定。
2. 网络机柜安装(1)根据施工图纸,确定机柜规格、数量及安装位置。
(2)在地面上标记出膨胀螺丝位置,并钻孔。
(3)使用膨胀螺丝固定机柜支架,确保支架安装牢固。
(4)将机柜安装在支架上,调整机柜位置,确保机柜安装平稳。
3. 弱电线路敷设(1)根据施工图纸,确定弱电线路敷设路径。
(2)在墙面上弹出线槽位置,并开凿线槽。
(3)将线管穿入线槽,并进行固定。
(4)将电缆穿入线管,并进行固定。
4. 接线与测试(1)根据施工图纸,进行接线。
(2)使用万用表测试线路是否通畅。
(3)检查接线质量,确保线路连接正确。
四、施工注意事项1. 施工过程中,严格遵循施工图纸和施工规范,确保施工质量。
2. 注意电缆敷设路径,避免交叉、扭曲。
3. 在敷设电缆时,注意保护电缆,避免损坏。
4. 在接线过程中,确保线路连接正确,避免短路、接触不良等问题。
5. 施工完成后,进行验收,确保工程质量符合要求。
五、施工进度安排1. 第1个月:完成弱电桥架安装及电缆敷设。
弱电工程施工资料一、工程概况本工程为XX公司办公大楼弱电工程,主要包括网络通信系统、监控系统、广播音响系统、火灾自动报警系统等。
工程位于XX市,总建筑面积约为XX平方米。
二、施工准备1. 学习掌握相关规范和标准:严格遵守建筑弱电安装工程施工及验收规范和所在地区的安装工艺标准及当地有关部门的各项规定。
本项目应遵守的规定主要有《有线电视系统工程技术规范》(GBJ50200-94)、《综合布线系统工程设计规范》(GB 50311-2007)、《民用闭路监视电视系统工程技术规范》(GB50116-2011)、《建筑与建筑群综合布线系统工程验收规范》(GB/T50311-2000)、《安全防范工程技术规范及条文说明》(GB50348-2014)等。
2. 熟悉和审查图纸:了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成纪要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件。
核对土建与安装图纸之间有无矛盾和错误,明确各专业之间的配合关系。
3. 施工工期时间表:详见施工进度计划表。
4. 技术交底:明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省地完成任务。
二是对工程技术的具体要求、安全措施、施工程序、配制等。
5. 施工预算:建筑安装工程预算,按不同的设计阶段编制的可以分为设计概算和施工图预算。
施工预算应根据施工图纸、施工定额、施工及验收规范、预算定额及其有关文件规定编制。
三、施工阶段1. 网络通信系统:包括交换机、路由器、光纤收发器等设备的安装,综合布线系统的敷设,信息点插座的安装等。
2. 监控系统:包括摄像头、硬盘录像机、分配器等设备的安装,线缆的敷设,接线盒的安装等。
3. 广播音响系统:包括功放、音箱、话筒等设备的安装,线缆的敷设,接线盒的安装等。
4. 火灾自动报警系统:包括火灾探测器、报警控制器、消防电话等设备的安装,线缆的敷设,接线盒的安装等。
有线电视系统弱电安装㈠施工准备⑴材料①有线电视系统接收天线选择要求:应根据不同的接收频道、接收卫星、场强、接收环境以及有线电视系统设施规模选择开路天线和卫星天线,以满足接收图像品质的要求,并应有产品合格证。
②各种铁件应全部采用镀锌处理。
不能镀锌处理时,应进行防腐处理。
如采用8#铅丝和钢丝绳及各种规格的铁管、角钢、槽钢、扁铁、圆钢、14#绑线、钢索卡、花篮螺栓、拉环等均应采用镀锌处理。
各种规格的机螺丝、金属胀管螺栓、木螺丝、垫圈、弹簧垫等应镀锌。
③用户终端盒是系统与用户电视机连接的端口,用户终端盒分为明装和暗装,暗装盒塑料盒和铁盒两种。
用户终端面板插座分单孔和双孔,插座插孔阻抗为75Ω,并应有产品合格证。
④电视电缆应采用屏蔽性能较好的物理高发泡聚乙烯绝缘电缆,它由同轴的内外导体组成,特性阻抗为75Ω,并应有产品合格证。
对于现场环境有干扰的,可选用双屏蔽电缆;对于需要现场架空的电缆,可选用自承式电视电缆,室外电缆应采用黑色护套电缆。
⑤分支、分配器等无源器件:按照设计要求选择不同规格的器件,并应有产品合格证。
⑥根据设计要求,选择相应型号及性能的天线放大器、混合器、分波器、干线放大器、分支干线放大器、延长放大器、分配放大器、机柜、机箱、高频头(LNB)、接收机、调制器、解调器、净化电源等设备。
应检查器材、设备外观是否完整无损,配件是否齐全,然后进行电气测试,检查器件、设备是否工作正常,产品说明书和技术资料齐全,并应有产品合格证(进口产品应提供商检证明材料)。
⑦其他材料:焊条、防水弯头、焊锡、焊剂、接插件、绝缘子、天线基础预埋螺栓、避雷器等等。
⑵机具设备①测量仪器:场强仪、测试天线、万用表、兆欧表、监视器、指南针、量角仪、铅锤等。
②施工机具:手电钻、电锤、钳子、改锥、电工刀、电烙铁、电焊机、接头专用工具、③水平尺、大绳、安全带、高梯、中梯、工具袋。
④起重运输设备:吊车、倒链。
⑶施工条件①随土建结构封顶时(屋面防水、装饰装修前),预埋卫星接收天线基础和预埋管。
②随土建结构砌墙时,预埋管和用户盒、箱已完成。
③土建内部装修油漆浆活全部施工完,同轴电缆敷设、器件安装全部完。
④前端机房内设备安装,应在下列条件具备后,开始施工:机房内土建装修完毕,架空地板(或抗静电地板)施工完毕。
~220V设备电源供电及~380V设备动力(天线电机)供电管、线、箱全部施工完毕。
暗装机箱的箱体稳装完毕。
进入机房的馈线及其管路、线槽已敷设完毕,并引入到机房的机柜的位置下面。
机房的空调、照明、检修插座等配属设施施工完毕。
机房内预留专用的接地端子,用于机房设备接地。
㈡操作工艺⑴工艺流程⑵操作方法①站址选择接收现场要满足开阔空旷的条件,应避开接收电波传输方向上的遮挡物和周围的金属构件,并避开一些可能造成干扰的因素。
架设天线高度应尽量提高,可避开周围高大建筑物产生的阴影区,并可提高接收电平,有利于改善系统的载噪比。
卫星接收天线安装位置亦可选择在无遮挡的地面,既可利用建筑物阻挡微波干扰路径,又可以降低卫星接收天线在屋顶的风荷载,提高系统安装的安全性。
站址的位置要适中,宜选择在整个系统的中心位置,以便向四周辐射敷设干线,减少干线的传输长度。
且前端机房与天线接收站的距离应小于50米。
在安装天线前,应采用测试天线和测试仪器对现场进行勘测,选择接收图像品质最佳的位置及安装高度。
②天线安装:卫星接收天线安装:安装原则:应严格按照产品说明书进行操作。
天线避雷:若天线位于建筑物避雷针保护范围之内,则天线无需再设避雷针;若位于保护范围之外,可在主反射面上沿和副反射面顶端各安装一避雷针,其高度应覆盖整个主反射面;或单独安装避雷针,其安装高度应确保天线置于其保护范围之内。
避雷针接地应有独立走线,严禁避雷针接地与室内接收设备接地线共用。
天线基础:根据天线厂家提供的产品资料,并根据天线的自重和风荷载等指标,预埋基础螺栓件和基础钢板,并应保证各基础墩的平面高度保持一致。
立柱吊装:校准预埋螺栓的尺寸和位置后,先将天线立柱吊装,固定在预埋螺栓上,并采用平垫圈、弹簧垫圈及双母进行紧固,螺栓暴露部分要均匀涂抹黄油,防止金属件生锈。
天线面拼装:根据出厂编号顺序进行拼装,拼装过程中螺丝不应一次紧固,待天线面全部拼装完毕后,统一进行紧固,以防止在安装过程中对天线面的损坏,影响精度。
天线面的整体吊装:将拼装好的天线面整体吊装在已安装好的天线主柱,并用螺栓连接。
在拼装过程中应注意吊装的承重点固定在天线面的骨架上,防止在吊装过程中承重中心的偏离,造成天线面倾斜或损坏天线面。
若天线直径大于(含)4米,应编制天线吊装方案,按方案进行施工。
天线方向选择:卫星天线的最大接收方向是调整俯仰角和方位角,达到监视图像噪点为最少(或没有),并注意不同电视卫星频道图像品质的均衡。
开路天线安装的一般要求:几付开路天线可共杆架设,也可单独分开架设。
天线间必须保持一定的距离,立杆间水平间距≥5米;同一方向的立杆前后距离≥15米。
一般不采用前后架设天线,同一根立杆两层天线间距不应小于较长波长天线工作波的λ/2(λ:波长)且最小间距≥1米,天线的左右间距要大于较长波长天线工作波的λ。
天线高度的选择:天线距离地面或屋顶的高度不应小于一个波长。
应考虑电波在传播过程中,不仅有反射(会造成图像重影),还应考虑因空气媒介质的不均匀性产生的折射现象,适当调整水平位置和高度,以接收信号品质最佳为准。
天线方向选择:选择电平最强的天线方向。
一般开路天线的最大接收方向对准电视发射塔(电视发射源),但是有时为了避开干扰源或因为前方有遮挡物,可根据实际情况,使接收天线的最大接收方向稍微调偏一些。
开路天线基座的预埋:天线基座应随土建结构施工,在做屋面顶板时,做好预埋螺栓或底板预埋螺栓。
预埋螺栓不应小于φ25mm×250mm,明装接地引下线圆钢直径不应小于φ8mm;暗敷设圆钢直径不应小于φ12mm(也可在基座预埋4mm ×25mm的扁钢2根,与基座钢板焊接;连接用基座钢板厚度不应小于6mm;基座高度不应低于200mm;用水泥砂浆将基座平面、立面抹平齐。
同时预埋好地锚,三点夹角在120°位置上,拉环采用直径φ8mm以上镀锌圆钢制成,底部与结构钢筋焊接,焊接长度为圆钢直径的6倍,同时除掉焊药皮,并用水泥砂浆抹平整。
天线竖杆与拉线的安装:多节杆组接的竖杆:多节杆组接的竖杆应从下至上逐段变细变短,各段焊接牢固。
防止天线架设因大风、地震而倒塌造成的触电事故。
要求天线与照明线及高压线保持一定的距离。
竖杆:现场要干净整齐,与竖杆无关的构件放到不妨碍竖杆以外的地方。
人员和工具应准备齐全。
首先把上、中、下节杆连(焊接)接好,紧固螺丝,再把天线杆的拉线套绑扎紧,挂在杆上;各拉线钢索卡应卡牢固;中间绝缘瓷珠套接好;花篮螺栓松至适当位置,并放在拉线预定地锚位置上,把天线杆放在起杆的位置,杆底放在基础位置上;全部准备就绪。
现场指挥下达口令统一行动,将杆立起,起杆时用力要均匀,防止杆身忽左忽右摆动。
然后利用花篮螺栓校正拉线松紧程度。
并用8#~10#铅丝把花篮螺栓封住。
拉线与竖杆的角度一般为30°~45°;如果天线杆过高,可采用双层拉线。
拉线位置应避开天线接收电磁波的方向。
拉线地锚必须与建筑物连接牢靠,不得将拉线固定在屋顶透气管、水管等构件上。
天线的安装架设天线前,应对天线本身进行认真的检查和测试。
天线的振子应水平放置,相邻振子间应平行,振子的固定件应采用弹簧垫和平垫,牢靠紧固。
馈线应固定好,以免随风摆动并在接头处留出防水弯。
把经检查合格的天线组装在横担上,天线各部分组件装好,用绳子通过杆顶滑轮,把组装好天线的横担吊起到预定的位置,由杆上工作人员把横担与天线卡子连接牢固。
各频道天线按上述做法组装在天线杆上适当的位置;原则高频道天线在上边,低频道天线在下边,层与层间的距离大于λ/2。
通过观测监视器的接收图像和读取场强仪测量值,确定天线的最佳接收方位后,将天线固定。
室外的器件和设备应做防水处理。
接地线制作:建筑物有避雷网时,可用4mm×25mm的扁钢或≥10mm的圆钢将天线主杆、基座与建筑物避雷网连接为一体。
天线必须在避雷针保护角范围之内。
接地电阻值应小于1Ω,具体做法详见《防雷及接地安装工艺标准》中的工艺标准。
⑶前端机房设备安装:①操作流程②稳机柜:按机房平面布置图进行设备机柜的定位。
在机柜下对应的位置,将抗静电地板开槽,以保证地板下的电缆引入机柜。
当机柜高度超过1.8米,且设备安装的数量大于地板的荷载时,将机柜稳装在槽钢基础上,并用螺栓加防松垫圈固定,防止因机柜过重造成地板和设备的损坏。
机柜摆放应竖直平稳。
机柜并排摆放时,两台机柜间的缝隙不得大于2mm;机柜面板应在同一平面上,并与基准线平行,前后偏差不应大于2mm。
③设备安装:在机柜上安装的设备应根据使用功能进行有机的组合排列。
使用随机柜配备的螺丝、垫片和弹簧垫片将设备固定在机柜上。
每个设备的上下空间应留有1U(或者是大于50mm)的空隙,以保证设备的上下都留有空气流通、散热的空间,空隙处采用专用空白面板封装。
对于非19英寸标准设备柜安装的设备,可采用标准托盘安装;彩色监视器,应采用专用的电视机专用托盘和面板安装。
④设备布线与标识:机房内通常采用地面线槽,电缆由机柜底部引入。
电缆敷设应顺直,无纽绞,不得绑扎;在电缆进出线槽时,应在拐弯处绑扎,并注意拐弯半径,不能将电缆折坏。
当采用电缆桥架时,电缆应由机柜的上方引入机柜。
按照图纸采用电视电缆和F型专用插头连接各设备。
将机房供电电源引至净化电源后,再分别供机房内设备使用。
机柜背侧各电视电缆线和电源线应分别布放在机柜的两侧线槽内,按回路分束绑扎。
安装于机柜的设备应标识设备所接收的频道;电缆的两端应留有余量,并做永久性标记。
⑤设备接地:室外架空电缆引下/入线应先经过避雷器后才能引入机房设备。
机房内的避雷器、机柜/箱、设备金属外壳、电缆金属护套(或屏蔽层)均应汇接在机房总接地母排上。
前端机房的总接地装置接地电阻不大于1Ω。
⑥设备通电。
⑷传输部分安装:①有源设备(例如:干线放大器、分支干线放大器、延长放大器、分配放大器)的安装:干线放大器、分支干线放大器、延长放大器、分配放大器的位置应严格按照施工图纸进行施工。
明装时:电视电缆需要通过电线杆架空,野外型放大器吊装在电线杆上,或左右1米以内的地方,且应固定在电缆吊线上,野外型放大器应采用密封橡皮垫圈防水密封,并采用散热良好的铸铝外壳,外壳的连接面宜采用网状金属高频屏蔽圈,保证良好与地接触,接插件要有良好的防水抗腐蚀性能,最外面采用橡皮套防水。
不具备防水条件的放大器及其他器件要安装在防水金属箱内。
暗装时:根据图纸设计,电视箱体内放置一块配电板,箱体内器件均采用机螺丝固定在箱体内的配电板上;配电板上的设备走线均由板的背面引至板前侧。
