张石高速公路石家庄段路面工程施工安全监理实施细则
- 格式:docx
- 大小:19.78 KB
- 文档页数:9
张石高速公路石家庄段工程监理月报二○○七年七月第二驻地办湖南省金衢交通咨询监理有限公司一、合同描述:张石高速公路是河北省高速公路网布局规划“五纵、六横、七条线”中“纵五”的一部分,也是河北省公路网主骨架中冀西北地区南北向唯一的一条高速通道,“纵五”起自冀蒙界(保昌),经张北、万全、涞源、曲阳至石家庄市,将张家口市、保定市西部和石家庄市西北部贯通连接,具有重要的政治、经济、国防意义。
本工程起点自行唐县南龙岗村北约3公里与保定市交界处,即大沙河中心线,桩号为K10+007。
至石太接线工程起点K70+900。
接线工程主线范围为K70+900- K73+000。
自K73+000- K74+800为改造申后互通范围。
主线与石太高速相交后,将石太高速路基宽度由24.5m改建为34.5m,路线设计里程为66.4公里,建设里程为64.793公里。
主线穿越行唐县、灵寿县、正定县及鹿泉市。
第二驻地办管辖ZS2、ZS3施工合同段,起讫桩号K22+900~K53+381(曲阳桥互通主线),长30.481Km。
ZS2合同段起点桩号K22+900,终点桩号K36+357.98,全长约13.458公里,合同投资16859.97万元;ZS3合同段起点桩号K36+357.98,终点桩号K53+381,全长17.023公里,合同投资24612.684万元。
设计标准为双向六车道,全封闭、全立交,合同工期10个月,路面结构为连续配筋水泥混凝土复合路面:6cm细粒式改性沥青混凝土(AC-13C)28cm连续配筋水泥混凝土面板4cm细粒式沥青混凝土(AC-13C)18cm水泥稳定碎石16cm-20cm级配碎石二、施工计划与施工进度(1)、本月工程进度统计表二合同段7月份工程进度统计表(2)计划与进度评述:二标:影响进度原因有7月7日-7月21日由于路基单位于当地村民矛盾阻拦级配碎石施工;路基单位交验路基段不连续,导致频繁调运设备。
目前二标整体进度计划滞后,建议增加一个工作面和粒料搅拌站。

张石高速公路石家庄段第四驻地办监理实施细则(桥梁工程)张石高速公路石家庄段第四驻地办二00六年三月一、原材料质量监理要点原材料试验前应审查承包人试验室的资质、配备的设备、人员是否符合规定要求。
审查并批复承包人的《材料进场申请》,决定材料能否进场,材料进场后立即指令承包人进行抽样试验,并旁站取样。
原材料进场后的抽样试验要求(见下表所示):1.集料的质量监理要点(1) 集料应清洁、坚硬、坚韧、耐久、无外包层、匀质,并不结块、软弱或片状颗料,无粘土、尘土、盐、碱、壤土、云母、有机物质或其它有害物质。
(2)料场必须混凝土硬化,不同规格的集料隔墙分开堆放;结构混凝土用砂进场后必须过5mm的筛,上部结构用所有集料必须水洗。
(3)用于混凝土的水泥、集料及掺加剂等,应分别进行含碱量试验,尽量避免使用可能发生碱-集料反应(AAB)的集料。
(4)粗集料最大粒料应不超过结构物最小尺寸的1/4和钢筋最小净距的3/4;当设置二层或多层钢筋时,不得超过钢筋最小净距的1/2。
粗集料粒料径也不得超过100mm。
2.混凝土拌合物用水一般采用饮用水。
3.水泥质量监理要点承包人应向监理工程师提供每批水泥的清单,说明厂商名称、水泥种类及数量,以及厂商的试验证明,证实该批水泥已经试验分析,在各方面符合标准规范要求;承包人对每批水泥均自检合格,试验监理工程师按不少于30%的频率进行抽检,并检测合格。
4.外加剂质量监理要点除了减水剂外,一般不允许使用外加剂,但图纸上另有注明或监理工程师书面同意者除外。
外加剂的应用符合《混凝土外加剂应用技术规范》(GBJ119-88)规定。
5.钢筋工程的质量监理要点(1)检查钢筋加工场地,钢筋加工场必须经过硬化,并采取防风、防雨措施,严禁在露天广场进行钢筋加工操作。
(2)检查钢筋的调直,可用冷拉法,冷拉率对Ⅰ级钢筋≯2%,油污、皮锈、鳞锈必须去除。
(3)检查钢筋的加工后的各部尺寸、几何形状。
(4)审查钢筋接头方案,并组织对焊工的测试(平焊、立焊,有必要时还要进行仰焊测试);审批闪光对焊的焊接参数(如有);抽查焊条的型号与贮存条件。
路面施工安全监理实施细则第一章:总则第一条:为了保障道路施工安全,确保施工过程中的安全风险控制和施工质量,制定本施工安全监理实施细则。
第二条:本细则适用于所有道路施工项目的监理工作。
第三条:施工安全监理应遵循以下原则:1. 依法监督,严格遵守法律法规和相关标准规范;2. 安全第一,注重预防,确保施工过程中的人身安全和财产安全;3. 严格把控质量,确保施工工艺符合规范要求;4. 督促施工单位加强安全教育培训,提高员工的安全意识和技能水平;5. 加强与相关部门、单位的沟通与协调,共同推进施工安全管理工作。
第二章:施工前准备工作第四条:施工前,监理单位应与施工单位共同制定工程质量安全控制计划,并经相关部门审核。
第五条:施工前,监理单位应对施工单位的资质进行审核,确保其具备相应的施工能力和资质。
第六条:施工前,监理单位应对施工现场进行检查,并制定相关的安全预案和应急措施。
第七条:施工前,施工单位应进行现场的安全巡查,消除施工现场的安全隐患。
第八条:施工前,监理单位应对施工人员进行安全教育培训,掌握相关的安全操作规范和应急处理措施。
第九条:施工前,监理单位应与监管部门进行沟通,了解施工现场的安全监管要求和相关规定。
第三章:施工过程监管第十条:施工过程中,监理单位应随时对施工现场进行巡查,发现问题及时报告并督促施工单位进行整改。
第十一条:施工过程中,监理单位应对施工质量进行抽查,确保施工工艺符合规范要求。
第十二条:施工过程中,监理单位应对施工现场的安全措施和安全防护设施进行检查,确保其有效运行和正确使用。
第十三条:施工过程中,监理单位应与施工单位共同制定安全生产责任制和安全操作规范,并督促其执行。
第十四条:施工过程中,监理单位应定期组织安全会议,对施工现场的安全管理情况进行评估和提升。
第十五条:施工过程中,监理单位应督促施工单位做好施工现场的整洁和秩序,确保施工环境安全。
第四章:施工竣工验收第十六条:施工竣工前,监理单位应对施工质量和安全进行全面检查,并出具相应的验收报告。

张石高速公路石家庄段路面工程施工监理实施细则张石高速公路第二驻地监理工程师办公室二○○七年六月监理实施细则第一节工程概述一、工程概况张石高速公路是河北省高速公路网布局规划“五纵、六横、七条线”中“纵五”的一部分,也是河北省公路网主骨架中冀西北地区南北向唯一的一条高速通道,“纵五”起自冀蒙界(保昌),经张北、万全、涞源、曲阳至石家庄市,将张家口市、保定市西部和石家庄市西北部贯通连接,具有重要的政治、经济、国防意义。
该项目的实施,将进一步完善路网结构,增强路网功能,对促进冀西北地区与中部的经济交流和发展,加快落后地区的发展、以及两环带动战略的实施,具有重要意义。
同时张石高速公路石家庄段的建设,可作为即将实施改扩建工程的国家主运输通道-京石高速公路的分流通道。
1.设计标准张石高速公路石家庄段公路采用双向六车道,路基宽度34.5m,新建段设计速度120km/小时,石太改建段设计速度100km/小时,全封闭、全立交。
主要技术指标见下表主要技术指标表主要技术指标表2.路线走向及主要控制点1)主线本工程起点自行唐县南龙岗村北约3公里与保定市交界处,即大沙河中心线,桩号为K10+007。
(设计起点桩号为K8+400,是由于大沙河特大桥为石家庄、保定两市合建,整座桥梁计列在石家庄段,费用由两市分担)向西南在南龙岗村北上跨京赞线(S232),在西桥村北跨曲河,经石断庄村东上跨无繁公路(互通),在程断庄南上跨郜河,在西瓦仁村南约400m处下穿朔黄铁路,经东伏流、中伏流上跨京赞公路(互通),在南张吾以南1.3公里处跨磁河,进入灵寿县。
经孔村村西、东纪城与南纪城之间一直向南进入正定县。
在韩家楼东南500m处上跨正南路,跨滹沱河后进入鹿泉。
上跨“五七”路,在大河村村西60m处向西南延伸,跨羊曲线,在东马庄与西马庄之间上跨大宋铁路,东辛庄村东160m过计三渠、村南200m过太平河,至石太接线工程起点K70+900。
接线工程主线范围为K70+900- K73+000。
高速公路施工监理实施细则(精编)
背景
为确保高速公路施工的质量和安全,监理部门需要制定详细的实施细则,以指导监理工作的具体操作和规范。
目的
本实施细则的目的是确保高速公路施工监理工作能够按照规范进行,并且保证施工过程中的质量和安全达到预期要求。
质量监理
1. 施工质量控制:监理部门应对施工过程进行全面监控,确保各项工程质量符合要求。
2. 施工材料管理:监理部门应对施工材料的选用、采购和使用进行监督,确保材料的质量符合标准。
3. 施工现场检查:监理人员应定期进行施工现场检查,发现并解决施工中的质量问题。
安全监理
1. 安全计划:监理部门应与承包商共同制定安全计划,并确保施工过程中严格执行。
2. 安全培训:监理人员应对承包商的工人进行安全培训,提高安全意识和操作技能。
3. 安全巡查:监理人员应定期进行安全巡查,发现并制止违反安全规定的行为。
环境监理
1. 环境保护措施:监理部门应确保施工过程中采取必要的环境保护措施,减少对周围环境的影响。
2. 环境监测:监理人员应对施工过程中的环境指标进行监测,确保符合相关环保标准。
文档管理
1. 施工日志:监理人员应详细记录施工过程中的关键信息,包括施工进度、质量问题和安全事故等。
2. 报告和备案:监理部门应及时编写施工监理报告,并按照规定进行备案。
总结
本实施细则对高速公路施工监理工作进行了具体规定,有利于提高施工质量和安全水平,保护环境,为保障交通安全和社会发展做出贡献。
以上为《高速公路施工监理实施细则(精编)》的内容摘要,具体的细则请参阅原文。

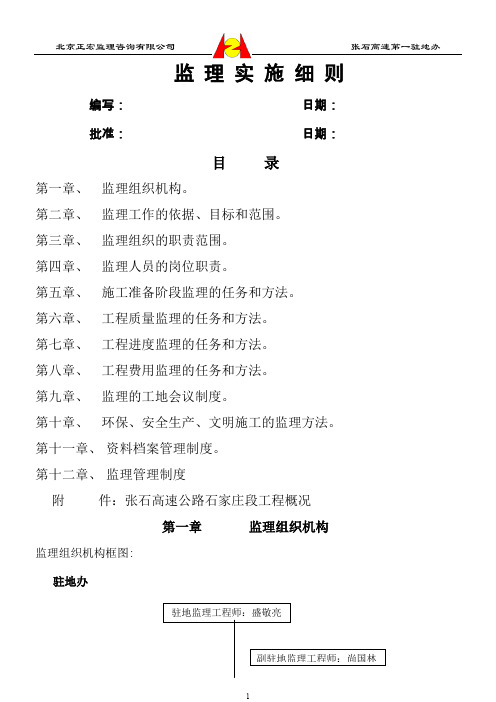

监 理 实 施 细 则编写: 日期:批准: 日期:目 录第一章、 监理组织机构。
第二章、 监理工作的依据、目标和范围。
第三章、 监理组织的职责范围。
第四章、 监理人员的岗位职责。
第五章、 施工准备阶段监理的任务和方法。
第六章、 工程质量监理的任务和方法。
第七章、 工程进度监理的任务和方法。
第八章、 工程费用监理的任务和方法。
第九章、 监理的工地会议制度。
第十章、 环保、安全生产、文明施工的监理方法。
第十一章、 资料档案管理制度。
第十二章、 监理管理制度附 件:张石高速公路石家庄段工程概况第一章 监理组织机构监理组织机构框图:驻地办3、经政府主管部门批准的工程项目建设文件。
4、国家和地方有关工程建设监理的法律、法规、条例和规定。
5、国家和地方有关工程建设的质量标准、施工规范和试验检测规程。
6、在合同实施过程中形成的有关会议记录、函电、监理指令和其它文件。
7、招投标文件。
监理工作的目标:使监理工作完全达到委托监理服务合同和监理规范的各项要求,即优质监理服务。
在保证本身工作系统化、规范化、标准化和科学化的同时,严格监督承包人履约,使承包人在施工合同中的承诺得以全面完整的实现。
即实现工程预期的质量、费用、工期控制目标。
监理工作的范围:根据业主与监理单位签订的委托监理服务合同的要求,以全方位的优质监理服务,对承包单位的履约行为和履约结果进行监督与管理,对工程实施进度控制、质量控制、费用控制、合同管理、安全管理、信息管理和工作协调。
第三章驻地监理组织的职责范围驻地办公室职责:1、主持编制监理细则,并报总监办审批。
2、主持召开工地会议,本管辖段的专题会议、专题技术培训等。
3、参加设计交底以及监理交底会。
4、按合同要求建立驻地试验室,并审核施工单位试验室。
5、审批施工单位的机械、设备、施工方案及主要工艺,对专项施工方案进行初审并报总监办审批。
6、审核施工单位测量基准点的复测成果报告,并审批施工单位提交的施工测量放线数据、图表及放线结果。
张石高速公路石家庄段路面工程施工安全监理实施细则张石高速公路第二驻地监理工程师办公室二○○七年六月施工安全监理实施细则(一)总则1.1严格执行《中华人民共和国安全生产法》、《建筑工程安全生产管理条例》、《公路水运工程安全生产监督管理办法》、《河北省公路工程安全生产、文明施工安全规定》,总监办文件《关于做好安全生产和环境保护措施的通知》,贯彻执行国家现行的安全生产的法律法规、建设行政主管部门的安全生产的规章制度和建设工程强制性标准。
1.2驻地办在施工监理过程中,应贯彻执行“安全第一,预防为主”和“管工程监理必须管安全生产”的原则,认真审查施工单位上报的安全保证体系、施工组织设计、专项施工方案、开工报告等。
1.3督促施工单位落实安全生产的保证体系,建立健全安全生产责任制;督促施工单位进行安全生产知识教育及分部分项工程的安全技术交底;1.4检查并督促施工单位按照建筑施工安全技术标准和规范要求,落实分部、分项工程或各工序的安全防护措施;监督检查施工现场的临时用电、消防工作、冬季防寒、夏季防暑、文明施工、卫生防疫等各项工作;1.5监理人员在施工监理过程中,发现存在安全事故隐患的,应当要求施工单位整改;情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位。
施工单位拒不整改或者不停止施工的,监理人员应及时向建设行政主管部门报告。
1.6 监理组织机构中应设置安全领导小组,各级监理人员必须遵守本大纲的有关规定,做到监理工作和安全生产同时计划、布置、检查、总结和评比。
1.7 在实施中,除应符合本大纲规定外,尚应符合国家和交通行业中有关的法律法规和技术标准。
(二)监理准备工作阶段2.1 工程开工前,项目监理机构必须详细核对设计文件,特别是重点、难点的工程和部位,熟悉工程的地形、地质、水文、气象、施工现场的电力线路和人居环境等资料和情况。
2.2 在建立监理质量保证体系的同时,要建立监理安全生产保证体系,坚持两手都要抓,两手都要硬。
路漫漫其修远兮,吾将上下而求索- 百度文库张石高速公路石家庄段路面工程监理实施细则河北通达工程监理咨询有限公司第三驻地办(D合同段)二OO七年五月目录第一章总则-------------------------------------(3)第二章施工监理机构与职责-----------------------(6)第三章施工准备阶段的监理----------------------(12)第四章工程进度监理----------------------------(15)第五章工程质量监理----------------------------(24)第六章工程费用监理----------------------------(34)第七章合同管理--------------------------------(44)第八章工地会议--------------------------------(49)第九章记录与报告------------------------------(52)第十章交工及缺陷责任期的监理-----------------(55-58)第一章总则1.1 目的为加强张石高速公路石家庄段路面项目的工程质量、进度控制和工程费用的管理,提高工程的投资效益和社会效益,使全线施工监理工作任务明确,标准统一,程序合理,根据交通部“公路工程施工监理规范”(JTG G10-2006)的规定,结合本工程的实际情况,制定本办法。
1.2 施工监理原则第三驻地办的监理人员按照“严格监理、热情服务、秉公办事、一丝不苟”的原则,认真贯彻执行有关施工监理的各项方针政策、法规,制定详细的工作计划,明确岗位职责,严格检查制度,努力做好施工监理工作。
1.3 监理依据施工监理的依据,主要是国家有关法律和有关技术、经济法规、公路工程标准和规范以及施工合同文件,监理服务合同,业主的指令。
监理工程师和承包人在工程实施过程中有关的会议纪录、函电和其它文字记载以及监理工程师签认的所有图纸、监理工程师发出的所有指令也可作为监理依据。
张石高速公路石家庄段路面工程施工安全监理实施细则张石高速公路石家庄段路面工程施工平安监理施行细那么张石高速公路第二驻地监理工程师二七年六月施工平安监理施行细那么(一)总那么1.1严格执行?平安消费法?、?建筑工程平安消费理?、?公路水运工程平安消费监视理?、?河北公路工程平安消费、文明施工平安规定?总监办?做好平安消费和环境保护措施的?贯彻执行现行的平安消费的法律法规、建立行政主部门的平安消费的规章制度和建立工程强迫性。
1.2驻地办在施工监理过程中应贯彻执行“平安第一预防为主和“工程监理必须平安消费的原那么认真审查施工上报的平安保证体系、施工组织设计、专项施工方案、开工等。
1.3催促施工落实平安消费的保证体系建立健全平安消费责任制;催促施工进展平安消费知识教育及分局部项工程的平安技术交底;1.4检查并催促施工按照建筑施工平安技术和要求落实分部、分项工程或各工序的平安防护措施;监视检查施工现场的临时用电、消防工作、冬季防寒、夏季防暑、文明施工、卫生防疫等各项工作;1.5监理人员在施工监理过程中发现存在平安事故隐患的应当要求施工整改;情况严重的应当要求施工暂时停顿施工并及时建立。
施工拒不整改或者不停顿施工的监理人员应及时向建立行政主部门。
1.6监理组织机构中应设置平安指导小组各级监理人员必须遵守本大纲的有关规定做到监理工作和平安消费同时方案、布置、检查、总结和评比。
1.7在施行中除应符合本大纲规定外尚应符合和交通行业中有关的法律法规和技术。
(二)监理准备工作阶段2.1工程开工前工程监理机构必须详细核对设计特别是重点、难点的工程和部位熟悉工程的地形、地质、水文、气象、施工现场的电力线路和人居环境等资料和情况。
2.2在建立监理质量保证体系的同时要建立监理平安消费保证体系坚持两手都要抓两手都要硬。
2.3检查施工驻地建立、质保体系的同时要检查驻地是否处在危险区域和详细的消防间距和消防措施。
易燃、易爆品仓库应和生活、消费区分开平安间隔要满足有关规定。
张石高速公路石家庄段第三驻地办(D合同段)“阳光工程”实施细则张石高速公路石家庄段第三驻地办(D合同段)二○○七年六月五日“阳光工程”实施细则为适应行政管理体制改革和行政权力公开运行的要求,进一步规范张石高速公路(石家庄段)建设管理行为,在筹建处“阳光工程”实施方案(试行)的要求下,结合张石高速公路(石家庄度)建设管理的实际情况,我驻地办制定本实施细则。
一、指导思想和基本原则以邓小平理论和“三个代表”重要思想为指导,以依法行政、公正便民、勤政廉政为原则,以政务透明、政策公开、准确及时为基本要求,以明确责任、强化监督为管理手段,坚持公开、公正、依法办事,将有关工作向社会公开,主动接受社会各界监督,预防张石高速公路(石家庄段)建设领域腐败的发生,确保把张石高速公路建成“优质工程、效益工程、廉政工程、和谐工程”,推进各项工作健康开展和高质量完成。
二、实施内容和要求1、加强领导成立了“阳光工程”领导小组组长:姚有涛组员:马安平王志兵高同欣秦佛朋李萌刘玉净2、工程质量管理公平、公开张石高速公路建设目标是“打造阳光工程,建设精品张石”。
每次高速公路建设质量检查的结果,驻地办都做到真实可信、公平公正,以文件形式下发到各施工监理单位,并在公开栏公开。
3、设计变更审查公开按照工程设计变更管理规定,各标段设计变更按照规定程序和权限逐级审核批复。
对于在建设过程中产生的变更按合同中工程变更有关条款办理,并在网络信息管理系统中公开。
纪检监察部门也将设计变更作为重点环节进行监督和检查,避免重大变更的发生。
4、重要材料的优选公开5、质量检查评比结果公开张石高速公路建设项目实行“企业自检、社会监理、法人负责、政府监督”四级质量保证体系,各从业单位都必须主动接受交通行政主管部门及公路工程质量监督部门或由其授权的质量监督机构实施的质量监督管理,并接受社会舆论和媒体的监督。
6、施工过程管理公开(1)监理单位施工管理公开公开主体:张石高速公路(石家庄段)三驻地公开内容:负责合同段的工程概况、履约情况、监理组织机构、岗位职责、办事程序、办事时限、投诉方式、廉政制度、安全生产、质量管理制度、资金支付、进度计划、完成情况等公开方式:公示栏、宣传栏、河北省公路工程质量监督站网站公开范围:沿线村镇、施工单位、现场执行机构、项目法人和质量监督部门、交通主管部门公开时间:施工期公开监督检查部门:张石高速公路筹建处(2)加强对施工单位监理驻地办办本着“严格监理、热情服务、秉公办事、一丝不苟”的原则,按施工工序进行检查,对每道工序,每个关键部位进行质量、安全检查和现场监督,对符合合同规定的部分和全部工程予以签认,对不符合技术要求的工程,坚决返工或采取补救措施,以达到合同规定的技术要求。
张石高速公路石家庄段路面工程施工安全监理实施细则张石高速公路第二驻地监理工程师办公室二O O七年六月施工安全监理实施细则(一)总则1.1严格执行《中华人民共和国安全生产法》、《建筑工程安全生产管理条例》、《公路水运工程安全生产监督管理办法》、《河北省公路工程安全生产、文明施工安全规定》,总监办文件《关于做好安全生产和环境保护措施的通知》,贯彻执行国家现行的安全生产的法律法规、建设行政主管部门的安全生产的规章制度和建设工程强制性标准。
版权文档,请勿用做商业用途1.2驻地办在施工监理过程中,应贯彻执行“安全第一,预防为主”和“管工程监理必须管安全生产”的原则,认真审查施工单位上报的安全保证体系、施工组织设计、专项施工方案、开工报告等。
版权文档,请勿用做商业用途1.3督促施工单位落实安全生产的保证体系,建立健全安全生产责任制;督促施工单位进行安全生产知识教育及分部分项工程的安全技术交底;版权文档,请勿用做商业用途1.4检查并督促施工单位按照建筑施工安全技术标准和规范要求,落实分部、分项工程或各工序的安全防护措施;监督检查施工现场的临时用电、消防工作、冬季防寒、夏季防暑、文明施工、卫生防疫等各项工作;版权文档,请勿用做商业用途1.5监理人员在施工监理过程中,发现存在安全事故隐患的,应当要求施工单位整改;情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位。
施工单位拒不整改或者不停止施工的,监理人员应及时向建设行政主管部门报告。
版权文档,请勿用做商业用途1.6监理组织机构中应设置安全领导小组,各级监理人员必须遵守本大纲的有关规定,做到监理工作和安全生产同时计划、布置、检查、总结和评比。
版权文档,请勿用做商业用途1.7在实施中,除应符合本大纲规定外,尚应符合国家和交通行业中有关的法律法规和技术标准。
(二)监理准备工作阶段2.1工程开工前,项目监理机构必须详细核对设计文件,特别是重点、难点的工程和部位,熟悉工程的地形、地质、水文、气象、施工现场的电力线路和人居环境等资料和情况。
版权文档,请勿用做商业用途2.2在建立监理质量保证体系的同时,要建立监理安全生产保证体系,坚持两手都要抓,两手都要硬。
2.3检查施工单位驻地建设、质保体系的同时,要检查驻地是否处在危险区域和具体的消防间距和消防措施。
易燃、易爆品仓库应和生活、生产区分开,安全距离要满足有关规定。
版权文档,请勿用做商业用途2.4开工前对施工单位的便道作一次全面的检查:便道的宽度是否满足安全会车的要求,便道路基是否稳定可靠,便道的高度是否处在施工期供水位之上。
检查便道各类警示标志(如限速、指向标志)等。
版权文档,请勿用做商业用途2.5在检查施工单位进场人员、设备履约情况的同时,尚要检查设备的完好情况,是否存在不安全的因素。
对从事特殊工种,尚需施工单位出具该类人员的健康证明,有无不利于该作业的疾病(如心脏病、高血压、恐高症等)。
并按规定要求上岗。
版权文档,请勿用做商业用途2.6施工中若采用新技术、新工艺、新材料、新设备时,监理人员必须事先予以了解,必要时可请有关专家咨询,制定或审核相应的安全技术措施。
版权文档,请勿用做商业用途2.7下挖工程施工前应督促施工单位根据设计文件复查地下管线的埋置位置与走向,并采取相应的防护措施。
2.8测量钉桩时不得对面使锤;在高压线下工作时,应有足够的安全距离,雷雨时不得在高压线、大树下停留;在有车行的道路上作业时,应有专人警戒,防止交通事故。
版权文档,请勿用做商业用途2.9开工前要求施工单位组织施工人员认真学习安全防护用具、机械设备、施工机具的正确使用方法。
(三)施工监理工作阶段3.1路基防护3.1.1路基防护工程应自下而上进行,禁止在同一断面一定的范围内上下同时作业。
3.1.2路基防护预制构件堆放应整齐稳固,不能堆放过高,堆放处应离边坡顶 1.5 米以上,防止跌落误伤边坡上安装预制构件施工人员。
版权文档,请勿用做商业用途3.2路面工程3.2.1根据施工工艺的需要,在不同的施工现场设置相应的安全警示标牌。
基层施工消解石灰时,不得在浸水的同时边投料、边翻拌。
加水闷料后,作业人员应戴草帽、口罩防护用品进行翻拌。
装卸、洒铺及翻拌粉状材料时,操作人员应在上风侧进行操作,运输车辆应采用蓬布遮盖。
版权文档,请勿用做商业用途3.2.2基层施工的拌和料场,装卸机不得在料堆上空心掏料,应视料堆现场情况先作放坡处理后,再行装料;装运基层混合料的运输车不得随车载人,人工清理粘贴在自卸翻斗汽车内的混合料时,应有专人指挥汽车司机。
版权文档,请勿用做商业用途3.2.3沥青路面施工时,沥青操作人员应事先进行体检,凡患有结膜炎、皮肤病及对沥青有过敏反映者,不应从事沥青作业。
版权文档,请勿用做商业用途3.2.4沥青的加温预热,当采用蒸汽加温时,锅炉的安全应按本大纲《锅炉》的有关要求办理,蒸汽管道的连接应牢固,人员触及的部位应用保温材料包扎;当采用远红外加热沥青,使用前应检查机电设备和过载保护装置是否良好、电器设备有无接地;当采用导热油加热沥青,加热炉使用前须进行耐压试验,其压力不低于额定工作压力的二倍。
版权文档,请勿用做商业用途3.2.5沥青洒布机作业时应事先检查设备及洒布装置、防护、防火设备是否齐全有效;喷洒沥青时,如发现喷头堵塞或其他故障,应立即关闭阀门,再行修理。
版权文档,请勿用做商业用途3.2.6沥青拌和楼控制室须配备灭火器材,沥青混合料拌和设备的启动、运转、停机必须事先进行检查,并按规定的程序进行。
液化气点火装置,必须有减压阀及压力表。
燃烧器点燃后,必须关闭总阀门;连续式拌和设备的燃烧器熄火时应立即停止喷射沥青,工作时如遇烘干拌合筒着火,应立即关闭燃烧器鼓风机及排风机,并停止供给沥青,可再用含水量较高的细骨料投入烘干拌合筒,并在外部卸料口用干粉或泡沫灭火器灭火。
版权文档,请勿用做商业用途3.2.7拌合机组进入正常运转后,各岗位人员都要随时监视各部位部件的运转情况,不得擅自离岗,运转中如发现异常情况,应及时报告机长并及时排除故障,停机前应先停止进料,待搅拌鼓、烘干筒等卸完料后方可停机;拌合机运行中禁止人员靠近各种运转机构,也不得使用工具伸入滚筒内掏挖或清理,搅拌鼓内需要清理时必须停机,人员进入鼓内工作时,鼓外应有专人监护;料斗提升时,严禁有人在斗下工作或通行。
版权文档,请勿用做商业用途3.2.8摊铺机作业时,驾驶员不得擅自离岗;运料车向摊铺机卸料时应由专人指挥,协调一致,同步运行,换档须在摊铺机完全停止时进行,严禁在坡道上换档或空档滑行。
运料车运输须限速行驶。
版权文档,请勿用做商业用途3.3主要工序与设备机械设备在各个施工工序需有使用安全说明。
要求施工单位布置施工现场临时用电时,认真规划施工场地,做好用电技术安全措施。
版权文档,请勿用做商业用途3.3.1机电设备3.3.1.1各种电器设备应配有专用开关,室外开关应装防水箱并加锁,操作处加设绝缘垫层。
3.3.1.2在三相四线制中性点接地系统中,电气设备的金属外壳应接零保护;在非三相四线制供电系统中,其金属外壳应做接地保护,接地电阻应不大于4Q。
在统一供电系统中不得有的接地,有的接零。
版权文档,请勿用做商业用途3.3.1.3电器设备的检查维修,一般应停电作业,如须带电作业时,应有可靠的安全措施并有专人监护。
3.3.2模板3.3.2.1木工加工机械使用前应事先检查、检修和加油润滑。
机械操作人员要扣紧衣扣和袖口,埋好衣角,长发不得外露,严禁戴手套作业。
机械运转部分应设防护罩或防护板,更换刨刀、锯片、钻头或刀具时须切断电源。
版权文档,请勿用做商业用途3.3.2.2模板的安装与拆除要有专人指挥,并按规定的工序顺序进行。
机械吊运时,绳索应安全可靠,吊物下面不得站人或通行。
版权文档,请勿用做商业用途3.3.2.3现浇模板的支架按 3.3.11规定要求严格执行。
3.3.3钢筋加工与焊接3.3.3.1钢筋冷拉和调直场地作业时非工人人员不得进入场地内。
切断机切长料时应有专人把扶,切短料时要用钳子或套管夹牢,不得集束进行切断。
版权文档,请勿用做商业用途3.3.3.2电焊作业应选择干燥、通风良好的地点,场地内严禁存放易燃、易爆物品。
电焊机应设置单独的开关箱,焊接人员作业时,应穿戴防护用品。
严禁在压力容器、管道、带电设备上进行焊接。
版权文档,请勿用做商业用途3.3.3.3焊接的把线、地线不得与钢丝绳、金属管(构)件接触。
高空作业时,焊接人员必须系好安全带。
3.3.3.4气焊作业除遵守本大纲 3.5.2.02—03 有关规定外,尚需遵守如下的规定:(1)乙炔发生器应采用定型产品,并备有灵敏可靠、防止回火的安全装置;(2)乙炔发生器与氧气瓶不得同放一处,并距易燃、易爆品10m之外;严禁明火检验漏气。
(3)氧气瓶、乙炔发生器受热不得超过35C,否则应采取降温措施。
气焊枪点火时,应按“先开乙炔、先关乙炔”的操作顺序作业;版权文档,请勿用做商业用途( 4)氧气瓶、氧气表及焊割工具的表面,严禁沾满油脂;氧气瓶应设有防震胶圈,并旋紧安全帽,避免剧烈震动和强阳光暴晒;版权文档,请勿用做商业用途( 5)乙炔发生器应每天换水,其浮筒顶严禁堆放物件,并不得用手加压和摇动。
添加电石时,严禁明火照明。
乙炔发生器不得安置在电线的正下方位置,焊接场地距明火不得少于10m;版权文档,请勿用做商业用途( 6)点火时,焊枪不得对人,正在燃烧的焊枪,不得随意乱放。
3.3.4锅炉3.3.4.1锅炉的安装或检修合格后应报当地劳动部门检查批准,方可点火运行。
3.342—般应单独建造锅炉房,如与其他生产房相连时应用防火墙隔开,其锅炉容量应符合有关规定的要求。
版权文档,请勿用做商业用途3.3.4.3为保证锅炉安全运行,必须建立健全严格的规章制度。
运行中如发生严重威 胁锅炉安全的情况时,应采取紧急停炉措施。
投煤时,应注意燃料中混杂的有害物质。
版权文档,请勿用做商业用途3.3.5起重吊装3.3.5.1起重吊装应遵守下列规定:(1) 大型吊装工程应编制详尽的施工组织设计及施工验算,并向参加施工作业人 员进行安全技术交底;(2) 吊装作业应指派有经验的专职人员统一指挥,参加施工的人员应有明确的分 工和配合,掌握作业的安全要求;(3) 吊装作业前必须严格检查起重设备各部件的可靠性和安全性,并进行逐级加 载的试吊;(4)钢绳地锚要牢固,钢绳的安全系数不应小于下表规定:3.3.5.2起重机具和卷扬机应符合国家现行标准《起重机械安全规程》和《建筑卷扬 机安全规程》的有关规定。
自行制造的起重设备应满足施工安全的要求。
版权文档,请勿用 做商业用途 3.3.5.3在输电线路下作业时,起重臂、吊具、辅具、钢丝绳等与输电线的距离不得 小于下表的规定:3.3.6高处作业3.3.6.1高处作业的含义和级别划分应符合国家现行标准《高处作业分级》的规定。
