电能表装拆工单
- 格式:xls
- 大小:25.00 KB
- 文档页数:1
附录B XX供电局高压用电客户电能计量装置装拆单XXX 供电局高压用电客户电能计量装置装拆单注意事项1、《供电营业规则》第七十二条规定:用电计量装置包含计费用电能表(有功、无功电能表及最大需量表)和电压、电流互感器及其二次连接线导线。
计费电能表及附件的购置、安装,移动、更换、校验、拆除、加封、启封及表计接线等,均由供电企业负责办理,客户应提供工作上的方便。
供电企业在新装、换表及现场校验后应对用电计量装置加封,并请客户在工作凭证上签章。
2、《供电营业规则》第二十七条规定:用户移表(因修缮房屋或其他原因需要移动用电计量装置安装位置),须向供电企业提出申请。
3、《供电营业规则》第二十九条规定:客户更名或过户(依法变更用户名称或居民房屋变更户主),应持有关证明向供电企业提出申请。
4、《供电营业规则》第三十三条规定:客户连续六个月不用电,也不申请办理暂停用电手续者,供电企业须以销户终止其用电。
用户需再用电时,按新装用电办理。
5、《供电营业规则》第三十二条规定:客户销户,须向供电企业提出申请。
销户前必须停止全部用电容量的使用,并向供电企业结清电费,供电企业查验用电计量装置完好性,拆除接户线和用电计量装置后方可解除供用电关系。
6、《供电营业规则》第七十七条规定:计费电能表装设后,客户应妥为保护,不应在表前堆放影响抄表或计量准确及安全的物品。
如发生计费电能表丢失、损坏或过负荷烧坏等情况,客户应及时告知供电企业,以便供电企业采取措施。
如因供电企业责任或不可抗力致使计费电能表出现或发生故障的,供电企业负责换表,不收费用;其他原因引起的,客户应负担赔偿费或修理费。
7、《供用电条例》第十五条规定:供电企业安装在用户处的用电计量装置,用户负有保护义务。
8、《供电营业规则》第一百零一条规定:窃电行为包括:(1)、在供电企业的供电设施上,擅自接线用电;(2)、绕越供电企业用电计量装置用电;(3)、伪造或者开启供电企业加封的用电计量装置封印用电;(4)、故意损坏供电企业用电计量装置;(5)、故意使供电企业用电计量装置不准或者失效;(6)、采用其他方法窃电。
精品文档精品文档客户电能表及计量用互感器装拆作业指导书精品文档目录1适用范围 (1)2引用文件 (1)3作业流程 (2)4操作指引 (4)附录A XX 供电局高压用电客户电能计量装置装拆单 (15)附录B电能计量装置批量装拆记录 (18)附录C客户电能计量装置新装作业表单 (18)附录D客户电能计量装置增、减容(装拆)作业表单 (22)附录E客户电能表轮换(更换)作业表单 (25)客户电能表及计量用互感器装拆作业指导书1适用范围本作业指导书适用于南方电网公司客户电能表及计量用互感器装拆时的作业指导。
2引用文件《电业安全工作规程(发电厂和变电所电气部分)》(GB 26860-2011)《电气工作票技术规范(发电、变电部分)》(Q/CSG 10004-2004)《电气工作票技术规范(线路部分)》(Q/CSG 10005-2004)《电能计量装置技术管理规程)》(DL/T448-2000)《电能计量装置安装接线规则》(DL/T825-2002)《电气装置安装工程盘、柜及二次回路接线施工及验收规范》(GB 50171-2012)《多功能电能表通信协议》(DL/T645-2007)《中国南方电网有限责任公司电能计量装置运行管理办法》(Q/CSG214004-2013 )3作业流程工作负责人说明:作业流程环节根据现场实际工作可选。
如新装计量装置,不涉及“现场拆除”工作环节,该环节可略过;客户销户拆除计量装置,不涉及“现场安装”工作环节,该环节可略过等。

4操作指引精品文档精品文档精品文档精品文档精品文档附录A XX 供电局高压用电客户电能计量装置装拆单XX 供电局高压用电客户电能计量装置装拆单登记日期: 年月日第号注意事项1.《供电营业规则》第七十二条规定:用电计量装置包含计费用电能表(有功、无功电能表及最大需量表)和电压、电流互感器及其二次连接线导线。
计费电能表及附件的购置、安装,移动、更换、校验、拆除、加封、启封及表计接线等,均由供电企业负责办理,客户应提供工作上的方便。
1.1 1.2Q/CSG中国南方电网有限责任公司企业标准Q/CSGXXX-2014客户电能表及计量用互感器装拆作业指导书2014-X-XX 发布2014-X-XX 实施1目录1适用范围 (1)2引用文件 (1)3作业流程 (2)4操作指引 (4)附录A XX 供电局高压用电客户电能计量装置装拆单 (15)附录B电能计量装置批量装拆记录 (18)附录C客户电能计量装置新装作业表单 (18)附录D客户电能计量装置增、减容(装拆)作业表单 (22)附录E客户电能表轮换(更换)作业表单 (25)客户电能表及计量用互感器装拆作业指导书1适用范围本作业指导书适用于南方电网公司客户电能表及计量用互感器装拆时的作业指导。
2引用文件《电业安全工作规程(发电厂和变电所电气部分)》(GB 26860-2011)《电气工作票技术规范(发电、变电部分)》(Q/CSG 10004-2004)《电气工作票技术规范(线路部分)》(Q/CSG 10005-2004)《电能计量装置技术管理规程)》(DL/T448-2000)《电能计量装置安装接线规则》(DL/T825-2002)《电气装置安装工程盘、柜及二次回路接线施工及验收规范》(GB 50171-2012)《多功能电能表通信协议》(DL/T645-2007)《中国南方电网有限责任公司电能计量装置运行管理办法》(Q/CSG214004-2013 )3 作业流程客户电能表及互感器装拆工作负责人管理人员工作小组市场营销部结束开始电能表拆除电能表安装二次回路安装工作前准备实施安全措施安排工作是结束工作清理现场资料归档处理指派工作人员是否新装否安装后检查调试互感器安装试验接线盒安装互感器拆除说明:作业流程环节根据现场实际工作可选。
如新装计量装置,不涉及“现场拆除”工作环节,该环节可略过;客户销户拆除计量装置,不涉及“现场安装”工作环节,该环节可略过等。

4操作指引工作内容客户电能表及计量用互感器装拆●作业人员要求1.穿工作服、戴安全帽、穿工作鞋,佩戴员工证。

尊敬的供电公司领导:您好!我是居住在本市XX小区的居民,住址为XX栋XX单元XX室。
在此,我代表我户向贵公司提出拆电表申请。
首先,我衷心感谢贵公司多年来为我们小区提供的优质供电服务。
然而,近期我发现我户的电表存在一定问题,影响了我户的正常用电。
为了保障我户的合法权益,现将具体情况及申请理由陈述如下:一、电表问题1. 电表读数不准确。
近期,我户的电费明显偏高,经查阅历史电费记录,发现电表读数存在较大误差,导致我户承担了不必要的电费。
2. 电表故障。
近期,我户的电表出现故障,导致电表无法正常工作。
在此期间,我户只能依靠估算用电量,给生活带来诸多不便。
二、申请理由1. 保障我户合法权益。
电表读数不准确、故障等问题,直接损害了我户的合法权益。
为了维护自身权益,我户特向贵公司提出拆电表申请。
2. 便于维护。
拆换电表后,我可以定期检查电表状态,确保电表正常运行。
同时,如遇故障,我可以及时联系贵公司进行维修,避免类似问题再次发生。
3. 提高用电质量。
拆换电表后,我可以确保用电安全,降低电费支出,提高生活质量。
为此,我恳请贵公司能够审批我户的拆电表申请,并派专业人员进行拆换。
以下是具体申请事项:1. 拆除现有电表,并将拆除的电表带回贵公司进行检测。
2. 根据检测结果,为我家更换一台新的电表。
3. 在拆换电表过程中,确保用电安全,避免对我户及周围居民造成影响。
4. 拆换电表后,对我家进行用电安全检查,确保用电无隐患。
我承诺,在拆换电表过程中,积极配合贵公司的工作,确保拆换工作顺利进行。
同时,我愿意承担因拆换电表而产生的相关费用。
敬请贵公司审批我的拆电表申请,并给予支持。
如有需要,我随时愿意提供相关证明材料。
申请人:XXX联系电话:XXX申请日期:XXXX年XX月XX日。
电表批量新装委托书尊敬的[委托方名称]:兹委托贵公司承担我方电表批量新装工程,具体事宜如下:一、委托内容:1. 电表型号及数量:根据我方提供的清单,贵公司需负责采购并安装[具体型号]的电表共计[具体数量]台。
2. 安装地点:电表安装地点为[具体地址],具体安装位置由贵公司根据现场情况确定。
3. 安装时间:自合同签订之日起[具体天数]天内完成所有电表的安装工作。
二、质量要求:1. 电表必须符合国家相关标准和行业规定,具有合格的质量检验报告。
2. 安装过程中应保证电表的完好无损,确保其正常运行。
三、安全与环保要求:1. 安装过程中应严格遵守安全操作规程,确保施工人员及周围环境的安全。
2. 施工过程中产生的废弃物应按照环保要求妥善处理。
四、验收标准:1. 电表安装完成后,贵公司需提供安装报告及电表清单。
2. 我方将组织专业人员对电表进行验收,验收合格后方可进行后续结算。
五、费用及支付方式:1. 电表采购及安装总费用为[具体金额]元。
2. 支付方式:合同签订后支付[百分比]%作为预付款,安装验收合格后支付余款。
六、违约责任:1. 如贵公司未能在规定时间内完成电表安装,每逾期一天,需支付合同总金额[百分比]%的违约金。
2. 若电表存在质量问题或安装不符合要求,贵公司需负责无偿更换或修复。
七、其他条款:1. 本委托书一式两份,双方各执一份,具有同等法律效力。
2. 本委托书自双方签字盖章之日起生效。
委托方(盖章):[委托方名称]代表签字:__________日期:__________被委托方(盖章):[被委托方名称]代表签字:__________日期:__________请注意,以上内容为示例模板,具体条款需要根据实际情况进行调整和完善。

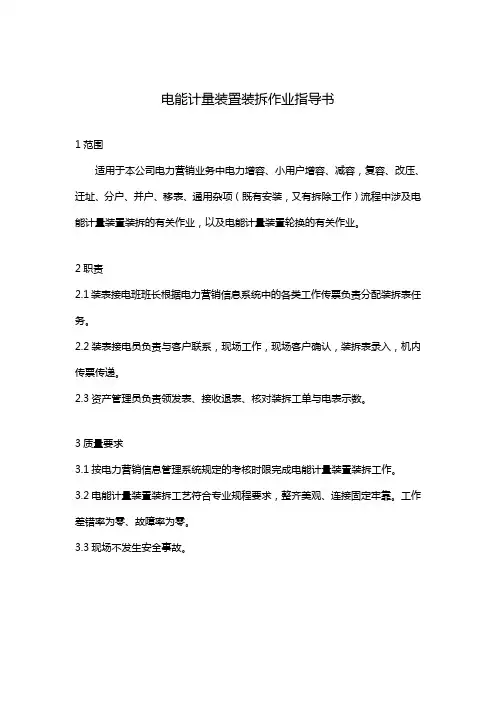

电能计量装置装拆作业指导书
1范围
适用于本公司电力营销业务中电力增容、小用户增容、减容,复容、改压、迁址、分户、并户、移表、通用杂项(既有安装,又有拆除工作)流程中涉及电能计量装置装拆的有关作业,以及电能计量装置轮换的有关作业。
2职责
2.1装表接电班班长根据电力营销信息系统中的各类工作传票负责分配装拆表任务。
2.2装表接电员负责与客户联系,现场工作,现场客户确认,装拆表录入,机内传票传递。
2.3资产管理员负责领发表、接收退表、核对装拆工单与电表示数。
3质量要求
3.1按电力营销信息管理系统规定的考核时限完成电能计量装置装拆工作。
3.2电能计量装置装拆工艺符合专业规程要求,整齐美观、连接固定牢靠。
工作差错率为零、故障率为零。
3.3现场不发生安全事故。
4作业顺序。
单相户表三相户表集中器采集器安装及拆除旧表旧线施工方案桂林供电局低压集抄改造项目(城南分局)施工方案桂林市泰境电力设备安装有限公司年月日施工方案签名页一、编写依据:二、工程概况:2.1工程项目名称:桂林供电局低压集抄改造项目(城南分局)2.2工程相关建设单位:建设单位:广西电网有限责任公司桂林城南供电分局设计单位:桂林丰源电力勘察设计有限责任公司监理单位:广西桂能工程咨询集团有限公司施工单位:桂林市泰境电力设备安装有限公司2.3工程规模:(1)新装集中器357台,杆变的安装在变压器杆上;箱变的集抄装置就近安装在信号良好、安全性叫好的小区单元楼梯口。
(2)更换单相宽带载波电能表65块,双模载波电能表1221块、无线电能表222块;宽带载波三相电能表8块,双模载波151块,无线载波电能表66块,均分布在城南分局供电辖区;单相1位表箱3250台,单相2位表箱12台,单相4位表箱33台,单相6位表箱108台,单相12位表箱224台;三相1位表箱1332台,三相1位带电流互感器表箱2台。
(3)拆除单相机械表1508只、三相机械表225只;单相表箱4042台,三相表箱1351台,表前开关24022个。
拆除低压线6.293km。
(4)桂林供电局低压集抄改造项目(城南分局)项目表:(5)建设地点:桂林城南分局供电辖区三、施工准备本工程主要内容是对桂林市东城分局所辖区低压集抄终端新装、改造。
本工程施工按包工、部分包料、包工期、包质量、包安全的方式承包。
3.1 桂林供电局低压集抄改造工程(城南分局)项目表:3.2 施工现场组织机构关系本工程主要内容是对桂林市城南供电分局郊区所、雁山所辖区低压集抄终端新装、改造。
本工程施工按包工、部分包料、包工期、包质量、包安全的方式承包。
本工程实行项目管理,成立项目经理负责制的“桂林供电局低压集抄改造项目(城南分局)项目部”,充分发挥项目组织和项目管理的优势,代表公司对本工程实行全面管理。
低压集抄户表更换电能表安装项目施工方案(一)施工方案1.1施工准备本工程主要内容是对遵义供电局市郊分局1452 个台区共计117295户低压用户实施低压集抄终端新装/改造。
本工程施工按包工、部分包料、包工期、包质量、包安全的方式承包。
附件1:电表分布施工项目表保量完成,接到中标通知书后,本公司将高度重视,迅速行动,认真细致地做好各项准备工作。
资源配置如下:1、建立项目管理机构组建施工现场组织机构,确保各部门人员思想到位、工作到位。
并召开施工现场组织机构人员全体会议,明确中标施工内容和范围,提出阶段性工作要求,布置施工准备阶段工作。
根据对本工程内容的分析,拟定具体现场负责人,其职责是在项目部的统一部署下,对本标段工程负责,包括工程的安全、质量、进度、材料以及与各相关单位协调等工作。
1)项目经理● 由公司总经理授权,代表公司履行合同,对本工程施工组织实施全过程管理和对外协调,决策本工程的各项重大工作,召集会议和签署重要商务及工程文件。
● 项目经理是维护工程的组织者、指挥者;作为公司的代表,对安全、质量、进度负全部责任;接受并贯彻项目法人或监理工程师有关工程质量、安全、施工进度方面的指令。
● 对项目的运维质量、进度及安全等情况进行整体把控;并根据项目实施的需要,及时调整资源进行支援工作。
● 负责与业主及相关人员的协调工作;制定项目阶段性目标和项目总体控制计划。
● 组织项目实施成员,对项目实施人员进行管理。
● 对项目的实施方案、重大技术措施等进行决策。
● 贯彻执行公司质量方针、安全生产方针,确保工程质量目标和安全目标达到本纲要的规定。
● 负责建立与工程质量管理和安全管理体系相适应的组织机构,明确其职责和权限。
● 组织制定和落实生产管理、安全管理、质量管理、技术管理和文明施工管理的管理制度,推进管理实行标准化。
● 负责协调解决工程项目实施过程中出现的各种问题。
● 向现场管理人员、技术人员和施工人员下发任务职责书,并组织培训和项目交底,确立项目奖惩办法。
电能表装拆工作管控方法第一章总则第一条为增强对电能表装拆工作过程管理,保证工作质量,保证计量装置正确、靠谱运转,向用电客户供给优良服务,特拟订本方法。
第二条本方法所称的电能表装拆指的是对营销业扩、轮换、故障和客户申请复验的业务流程中所波及的各样种类电能表的安装和拆掉工作的一部分或所有。
第三条本方法例定了电能表装拆的管控组织、管控内容、施工管理、检查与查核等内容。
第四条本方法合用于企业系统各级营销管理和业求实行机构,包含省企业营销部,市、县供电企业营销部,供电所、(以下简称“各单位”)。
第二章管控组织第五条省企业营销部是一级管控组织,负责对全省电能表装拆工作提出工作要求,对工作质量进行监察检查和查核。
第六条市企业营销部是二级管控组织,营销部分管主任作为管理责任人,对市企业范围内电能表装拆工作进行管控,监察检查营销业务流程履行状况并进行内部通告,组织制定和完美有关业务管理规定。
第七条市、县(区)客户服务(分)中心作为营销业务具体实行单位,有关业务专职应付电能表装拆进行全面监控,敦促有关班组、施工队伍依据营销服务规范和施工工艺作业,并对有关班组(供电所)履行状况查核提出建议。
第三章管控内容第八条检查各级管控机构和业求实行单位能否依据业务管理要求,对波及电能表装拆的各个流程进行检查;能否依据检查状况制定纠正和预防举措。
第九条检查能否对参加电能表安装的施工单位资质进行审察,能否组织对施工单位进行查核。
第十条检查各级业求实行单位能否对施工单位进行业务流程、安全生产和作业规范的培训和教育。
第十一条检查各级业求实行单位能否依据电表批量改换(如:居配工程、电表抽检、专项改换工作)要求,拟订详细实行计划。
第十二条关于批量改换电表的工作,检查施工单位能否联合工作任务编制相应施工方案。
第十三条检查施工单位能否采纳张贴通告等形式,提早 3 天见告客户换装时间、地址、注意事项等。
第十四条检查施工单位关于装拆电能表底度能否获得客户署名确认等状况。
电能表带电装拆标准化作业指导书
三、本指导书引用标准
1、《国家电网公司电力安全规程》(电力线路部分)(配电部分)
2、供电企业《标准化作业指导书范本》(配电部分)
3、《供电企业项目作业指导书》(电能计量与电侧仪表)
四、电能表带电装拆标准化作业准备阶段
4.1指定工作负责人(监护人)和工作班成员,明确职责;
4.2检查作业人员身体精神状况和劳保用品使用情况
4。
3装表接电安全生产工器具配置标准施工工具和安全工器具
(1-7项为每次作业必带工具,8-12项为备带工具)
手用绝缘安装工具箱(2-4项和下表内1-9项的工具,有防护的排列放置.箱底
4.4正确的接线图(见附件)
4.5危险点分析及安全控制措施
五、作业阶段
5.1工作内容、步骤及工艺标准
六、终结阶段
附图。
1
附图.2
高供低计总表计量3×4 有功、无功组合标准表接线
附图.3
高供高计总表计量3×3 有功、无功组合表标准接线。
热量表拆装合同范本合同编号:__________热量表拆装合同甲方:____________________(以下简称“甲方”)地址:____________________联系电话:________________乙方:____________________(以下简称“乙方”)地址:____________________联系电话:________________鉴于甲方需要对其建筑物进行热量表的拆装工作,乙方具备相关经验和技术能力,双方本着互利互惠、平等自愿的原则,达成以下合同:第一条工作内容1.1 甲方委托乙方进行热量表的拆装工作,具体工作内容包括但不限于:(1)拆卸原有热量表;(2)安装新的热量表;(3)测试热量表的准确性和正常运行情况;(4)提供安装和使用热量表的相关指导。
1.2 甲方应提供拆装工作所需的相关资料和设备,并确保工作场地的安全和整洁。
第二条工作期限2.1 本合同的工作期限为__________(自合同生效之日起至工作完成之日止)。
2.2 如因不可抗力等原因导致工作无法按时完成,双方应协商解决,并延长工作期限。
第三条技术要求3.1 乙方应具备相关的资质和技术能力,保证工作的质量和安全。
3.2 乙方应按照相关法律法规和标准进行工作,确保热量表的拆装和安装过程符合规范要求。
第四条价款及支付方式4.1 甲方应向乙方支付工作的价款为人民币__________元整(大写:____________________元)。
4.2 甲方应在工作完成后__________日内支付全部价款。
第五条违约责任5.1 若乙方未按合同约定的工作内容和工作期限完成工作,甲方有权要求乙方承担违约责任,包括但不限于赔偿甲方因此遭受的损失。
5.2 若甲方未按合同约定支付价款,乙方有权要求甲方支付相应的违约金。
第六条保密条款6.1 双方应对合同中涉及的商业秘密和技术资料等保密信息予以保密,未经对方书面同意,不得向任何第三方披露。
图1.11.2根据用户信息填写计划名称、工作内容、日期等并保存。
图1.21.3增加用户原电能表信息,输入用户名称或用户号查询用户的电能表,选择添加至明细栏并点击发送发起流程工单。
图1.31.4工作落实人,营业班组管理人员。
2.制定方案2.1选择计量点,核对用户信息准确无误后,选取供电单位并保存。
图2.12.2修改电能表方案,选择新增的电能表,点击修改,准确填写本次新换的电能表信息,包括电能表类型、类别,电压等级,电流,接线方式,精度等级,示数模板等,填写完毕后保存并发送至下一环节。
图2.2a图2.2b2.3工作落实人,营业班组管理人员。
3.配表3.1选择领用方式,如先配后领,将即将领取的电能表条形码录入系统并发送至下一环节。
图3.13.2工作落实人,表库管理人员。
4.安装派工4.1选择台区施工的负责人员和派工日期,打印装拆工作单,然后发送至下一环节。
图4.14.2工作落实人,营业班组管理人员。
5.接受出库任务5.1选取出库任务,打印设备领用单,点击选择发送选取设备领用人至下一环节。
图5.15.2工作落实人,营业班装表接电负责人。
6.设备出库6.1由上一环节确定的设备领用人,凭设备领用单,到表库领取更换用电能表。
6.2表库管理人员将领退人员与领退时间的信息录入系统,并发送至下一环节。
图6.27.设备装拆7.1施工人员根据装拆工作单,进行现场表计的装拆工作。
7.1.1施工过程设立安全专责一名,负责监控整个施工过程按标准化作业的规范统一。
7.1.2施工负责人如实填写装拆工作单,并做好与用户的协调工作,采集更新用户的信息,抄录好拆换电能表的表计止码,并拍照留底。
7.2系统流程7.2.1进入设备装拆环节,选择计量点,在计量点信息处选取计量管理段。
图7.2a7.2.2点击进入电能表方案,选取拆除的电能表项,点击示数信息录入,将现场施工抄录的拆旧表计的表码示数信息录入系统并保存;选取新增的电能表项,对新装电能表进行示数信息录入和施封完毕后,保存并发送至下一环节。
