科威特财政部停车楼项目施工组织设计剖析
- 格式:doc
- 大小:2.81 MB
- 文档页数:68

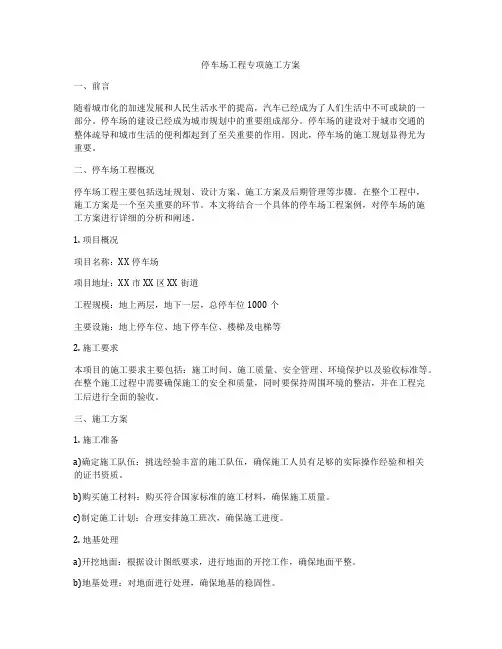

第一章编制依据1、招标文件资料2、类似工程施工经验和技术3、分包商的《质量手册》和《程序文件》4、施工图纸及其标准图;5、工程地质勘探报告6、城市规划部门及建设单位指定的工程定位基准点和高程基准点7、现行有关安全、技术规范、规程及建设行政主管部门下发的有关文件第二章现场组织一、项目概况本项目位于科威特城部委综合办公楼建筑群东,与部委综合办公楼区一路相隔。
场地面积约30000㎡。
项目四周长分别为:北110m,南130m,东250m,西280m。
本地块为现有简易沥青地面停车场,停车棚为轻钢膜结构雨棚,铺砖人行道,地下四周有排水管道。
现有停车场需拆除,重新建设地下3层、地上6层的停车场。
工程为地下三层、地上六层,建筑面积约22万㎡,4000个停车位。
地下为现浇结构,地上为大型预制板结构(约15万㎡)。
主要内容:场地拆迁、平整及临建,土方工程,结构工程,屋面工程,室外工程,门窗工程,室内装饰工程、给排水工程,停车场标示导向系统,电气工程、智能建筑工程、空调通风、电梯、屋顶遮阳及太阳能面板等工程。
二、施工部署1、施工组织结构:见附图-施工组织结构图。
2、施工总平面布置供水靠市政供水满足现场办公、施工等用水需求。
为确保现场用水需要,现场设容量为10m3的水箱。
配扬程100m的水泵满足楼层施工及消防用水。
用电采用科威特国家电网供电,同时配置备用发电机。
场区道路整平,铺设碎石,设置排水,满足材料运输和消防。
具体平面布置图按照图纸设计并根据现场情况进行安排。
3、工期及计划本工程工期为1000天。
因工程量比较大,分P1、P2、P3三个施工区,交叉进行流水施工。
以适应平行流水作业的要求,做到均衡施工。
具体施工进度计划安排见:附表1。
第三章施工准备一、临时设施布置为确保工程顺利完成,认真做好施工准备工作,根据工程特点、组织机构及工作划分,本着满足施工、经济、安全环保的原则,拟定施工场地设置方案。
建设项目经理部和施工队营地。
做好场地雨污排放,防止污染环境。
施工用电采用科威特国家电网,并自备发电机组;用水采用当地市政供水。
二、技术准备施工人员进驻现场后即开始进行技术准备工作。
技术准备工作可分为内业技术准备和外业技术准备。
1、内业技术准备主要包括(1)认真阅读、审核施工图纸和施工规范、编写审核报告;(2)进行临时工程设施建设的具体设计;(3)编写实施性的施工组织设计;(4)编写各种针对性的施工措施;(5)结合工程施工特点,编写技术管理办法和实施细则;(6)备齐必要的参考资料;(7)据合同条款、技术规范的规定与要求,对各种临时设施符合性数据进行采集;(8)据招标合同文件要求,提供给业主或监理工程师的其它资料。
2、外业技术准备主要包括(1)现场详细调查与地质勘探;(2)现场测量控制桩交接埋设与复测;(3)各类工程材料的调查与合格性测试分析并编写试验报告;(4)各种仪器设备的调查与合格性测试分析并编写试验报告;(5)施工作业中所涉及的各种外部技术数据。
技术准备按时间进程分前、中、后三个阶段,前期是基础,中期是强化,后期是完善。
技术准备工作坚决做到:准备项目齐全,执行标准正确,内容完善齐备,超前计划布局,及时指导交底,重在检查落实。
三、劳动力准备1、现场管理人员施工现场配备完整的管理团队,实行岗位责任制,严格按照ISO9002质量管理体系运行。
生产、技术、质量、计划、材料、现场安全文明管理等各业务口,设专人负责。
2、现场工人人员及物资设备的进场,总布置原则是根据工程施工实际进度需要和监理工程师要求,分期分批进入现场,并依据情况变化随时调整。
人员计划安排见附表2四、材料和设备1.做好材料加工和订货工作,组织建筑材料,构配件制品进场,并按规定地点和方式储存或堆放。
特殊材料、物件相应作特殊处理。
2.做好施工机具租赁或订购工作。
3.组织施工机械、设备和工具进场,按规定地点和方式存放或安装,并应进行相应的保养和试运转等项工作。
4.维护操作人员:维护操作人员已落实。
砼输送泵每台配1人,施工井架每台司机2人,有上岗证。
设备计划安排见附表3;设备总表见附表4。
第四章施工方案第一节施工顺序及流向工程遵守:“先地下后地上,先土建后设备,先主体后围护,先结构后装修“原则施工。
保证上道工序的完成为下道工序创造施工条件,下道工序的施工能保证上道工序不受损坏,具体施工顺序如下:施工顺序:①基坑支护②土方工程③基础结构施工④主体结构施工⑤屋面工程⑥水、电、消防、空调通风、电梯、屋顶遮阳设施等安装施工⑦装饰工程⑧室外工程第二节施工方案第一部分土建施工方案一、原停车场拆除工程本地块为现有简易沥青地面停车场,停车棚为轻钢膜结构雨棚,铺砖人行道,地下四周有排水管道,需拆除后方可进行土方工程。
1、施工准备工作1)详细核对建筑施工图纸与结构施工图纸,确认拆除部位;2)在进行拆除工作前,应对建筑物结构强度进行详细调查,制定拆除施工方案,并对全体职工进行详细的安全技术交底,负责人要到现场指挥施工。
3)拆除工作开始前,应将电线、排水管道等通往被拆除建筑物的支线切断或迁移。
4)拆除建筑物前,应在周围设安全栏杆,禁止其他人员入内。
5)拆除建筑物,应遵守拆除方案,自上而下进行。
2、施工步骤:施工步骤:施工前准备工作→人工拆除→机械拆除→建筑材料及垃圾运输→场地平整1)人工拆除:组织架子工及木工拆除轻钢膜雨棚,拆除的配件进行归类堆放。
2)机械拆除:人工拆除后,需使用吊车吊到空闲位置,整齐分类摆放。
无法人工拆除的雨棚需采用挖机拆除。
雨棚拆除后,挖机进行沥青地面拆除,堆放整齐。
3)建筑材料及垃圾运输:拆除的建筑垃圾及沥青用车运输到场外业主指定的位置;拆除的材料亦根据业主要求运输到指定地点。
4)场地平整:运输完毕后挖机进行施工场地平整。
二、施工测量工程1、施工测量的任务:1)根据施工的要求,通过测量工作的定位、放线,将建筑物的平面位置和高程测定到施工作业面上。
2)本工程施工测量遵循先整体后局部、先高精度控制后分测的工作程序,即首先建立控制网测设建筑物的主轴线,后依主轴线进行建筑物的细部放线。
3)依现场实际情况,由现场施工技术科建立的专门测量小组,会同甲方、监理对现场水准点、轴线、标高、引测点的布置作详细的复核移交签证记录,便于整个工程施工测量工作的顺利进行。
2、测量工作的基本准则及要求1)测量工作必须统一、系统和准确。
2)遵守先整体后局部,高精度控制、低精度分测的原则。
3)测量的原始依据。
如设计图纸、测量起始点的点位及有关数据,必须进行审核,准确无误后,方可使用。
4)在测量精度满足施工要求的前提下,尽可能用科学简洁的方法,但必须有可靠的校核条件,以保证准确性。
测量成果无论超限与否均应如实记录。
5)核算工作采取两人分算的方法。
6)一切定位、放线工作要经过自检、互检无误后,方可提请监理单位复核。
7)做好施工现场建立的重要控制孔、线的保护措施。
8)施工测量要与施工班组紧密配合。
3、建立建筑平面测量控制网1)测量准备根据施工图纸各轴线平面位置及尺寸关系,计算出各控制轴线的控制点坐标,并按其平面尺寸及坐标绘制出测量控制图,作为场地测量依据,同时检查、校核所使用仪器及工具。
2)建立建筑物轴线控制网根据业主提供的现场测量基准点的位置及其坐标,按照测量控制图,使用全站仪在基坑内依次测设出各控制轴线,并根据各轴线相互关系进行校核,准确无误后再利用电子经纬仪将各轴线从基坑内测至基坑顶部适当位置,同时作好标桩制作及埋设工作,这样建筑物轴线测量控制网便建立完成了。
3)建筑物测量定位及施工测量(1)建筑物测量定位根据建筑测量控制网,使用经纬仪将建筑物各控制线测设于垫层上,并根据各轴线相互间平面关系,依次测放出各轴,则建筑物测量定位完成。
(2)楼层测量放线主体施工阶段,在一层楼板面按照测量控制图埋设控制轴线的激光投射基准点,在楼层施工时,使用全站仪将轴线控制点直接投射至施工楼层,利用经纬仪将各控制轴线测放至楼层,再使用钢尺、墨线将各轴线及墙柱轮廓线测放至楼面,放线完成后要用钢尺实量各轴线间距作为校核,其相对误差不得大于1/2000,经校核合格后,方可开始进行其它分项工程施工。
4、建筑物的高程水准测量:1)建立高程测量控制网根据甲方提供的高程基准点,使用水准仪在施工场地四周合适位置测设不少于3个的水准基点,并与高程基准点组成闭合回路对水准基点进行联测校核,准确无误后设置水准控制标桩作为今后施工测量的高程控制网。
2)高程测量(1)依据高程控制网的就近水准基点,使用水准仪将标高引测至施工楼层,引测点不少于3个,并对水准点进行闭合联测,准确无误后将水准点标设到楼层显要位置,作为今后施工测量的水准控制点。
(2)高程竖向传递①向下传递将A点高程HA引测至B点HB的测量操作如下图所示:HB=HA+a-d-(b-c)②向上传递采用吊钢尺法引测,在底层(基准楼层)的柱转角处适当位置设置不少于3个的水准控制点,在施工过程中采用钢尺向上引测高程,当高程引测至施工楼层后,利用水准仪对各水准点进行互相校核,选择平均值做为控制标高进行水准测量。
三、土方工程由于施工现场场地紧凑,四周需采用水泥搅拌桩进行基坑支护,预留30m 宽作为基坑的进出通道。
水泥桩完成后进行土方开挖,开挖前根据基础平面图和基础埋深放出基坑线,并用灰线撒出,然后进行基础开挖。
本工程地基基础为筏板基础,地基土方采用机械进行整体开挖,挖将至设计标高10cm-20cm时,进行人工清土至设计标高,内侧设置排水沟朝一个方向排放。
在施工区域内,将地面表层影响工程质量的的软土、腐殖土、垃圾、草皮等不宜作回填土料的土方挖除并运出施工现场。
根据设计要求对施工现场的场地标高进行平整。
土方回填采用机械回填夯实,回填前,要彻底排除基础底内积水,清除基础内的垃圾,回填时要分层回填、分层夯实,每层虚铺的厚度为200mm~250mm,用电动打夯机夯实3~4遍。
四、钢筋工程1、原材料要求进场钢筋应有出厂质量证书,对进场钢筋按规范标准抽样做机械性能试验,合格后方准使用,钢筋在加工过程中如发现脆断、焊接不良或机械性能显著不正常时,应进行专项检验。
2、钢筋储存进场钢筋和加工后的钢筋根据钢筋牌号分批堆放在由水泥空心砖砌高30cm,间距2米的台上,并挂牌标识,不得将钢筋放在凹处或易存水处,严禁随意堆放。
并随时雨布覆盖,防止雨淋或受潮生锈。
3、钢筋加工1)钢筋调直钢筋调直应平直,无局部弯折,表面不得有明显擦伤,抗拉强度不得低于设计要求。
2)钢筋切断a、将同规格的钢筋根据不同长度长短搭配,统筹配料,先长后短,减少损耗。
b、断料时避免用短尺量长料,防止产生误差,可在工作台上标出尺寸刻度线并设置控制断料尺寸挡板.c、切断过程中,如发现钢筋劈裂或严重弯头,必须切除。
d、钢筋的断面不得有起弯现象.4、钢筋绑扎钢筋绑扎前,检查有无锈蚀现象,然后整理调直下层伸出的搭接筋,并将锈皮水泥浆等污垢清理干净。
