悬臂浇筑连续梁施工工艺
- 格式:docx
- 大小:284.42 KB
- 文档页数:22
悬臂浇筑法施工悬臂浇筑时预应力混凝土连续梁常用施工方法之一,适用于连续梁桥、T 形刚构桥、斜拉桥等桥型,它的特点是不需要在胯间设置支架,使用少量施工机具设备,便可很方便地跨越深谷和河流,适用于大跨径连续梁桥的施工。
梁段划分悬臂浇筑施工时,梁体一般要分成四部分浇筑。
O号块一般为5~10m , 悬臂分段一般为3~5m ,边孔支架现浇梁段一般为2~3各悬臂浇筑分段长,主梁跨中合龙段一般为l~3m0。
号块施工技术要点1、施工支架采用悬臂浇筑法施工时,墩顶0号块梁段在支架上立模现浇,并在施工过程中设置临时桥墩进行锚固,使0号块梁段能够承受两侧悬臂施工时产生的不平衡力矩。
施工支架可根据承台形式、墩身高度和地形情况, 分别支撑在承台、墩身或地面上。
施工支架可由万能杆件、贝雷桁架及型钢等组成,也可采用钢筋混凝土构件作临时支撑。
常用施工支架有扇形支架、高墩支架。
支架的顶面尺寸,根据拼装挂篮的需要和拟浇梁段的长度确定,横桥间的宽度一般比箱梁底板宽出L5~2.Om ,以便设立箱梁的夕M则模板。
2、支座(1)支座垫石。
垫石是永久支座的基石。
支座安装对平整度和对中精度要求较高,垫石高程误差应小于2mm ,为此垫石分两层浇筑。
首层的浇筑标高比设计标高低15cm。
第二层应利用带有整平器的模板,控制浇筑标高比设计标高稍高,再利用整平器及精准水准仪量测,反复整平混凝土面。
(2)临时支座。
大跨径预应力混凝土梁桥采用悬臂施工法施工,如结构采用T形钢构,因墩身与梁本身采用刚性连接,所以不存在梁、墩临时固结的问题。
悬臂梁桥与连续梁桥采用悬臂施工法时,为保证施工过程中结构的稳定可靠,必须对O号块梁段与桥墩采取临时固结措施或支撑措施。
临时支座的作用是在施工阶段临时固结梁、墩,承受施工时由墩两侧传来的悬臂梁段荷载,在梁体合龙后拆除和进行体系转换。
3、预应力施工:预应力混凝土的施工请查看原上传的内容——后张法预应力梁预制方法施工挂篮技术要点挂篮是悬臂浇筑施工的主要机具。
挂篮悬臂浇筑连续梁施工工法(全文)范本一:挂篮悬臂浇筑连续梁施工工法1.引言悬臂浇筑连续梁工法是一种常见的桥梁施工方法。
本文将介绍挂篮悬臂浇筑连续梁施工工法的详细步骤和施工要点。
2.材料准备2.1 混凝土材料的准备2.2 钢筋材料的准备2.3 模板材料的准备3.挂篮安装3.1 挂篮的制作和安装3.2 悬臂臂架的安装4.模板安装4.1 模板的制作和安装4.2 模板支撑的调整和检查5.钢筋安装5.1 钢筋的制作和安装5.2 钢筋的焊接和固定6.混凝土浇筑6.1 浇筑前的准备6.2 浇筑过程中的注意事项6.3 浇筑后的养护措施7.收尾工作7.1 模板的拆除7.2 钢筋的清理和保护7.3 悬臂臂架的拆除8.施工安全措施8.1 施工现场的安全防护8.2 操作人员的安全注意事项8.3 应急预案和事故处理附录:附件1:挂篮悬臂浇筑连续梁施工工法施工图纸附件2:挂篮悬臂浇筑连续梁施工工法施工记录表法律名词及注释:1. 悬臂浇筑:将混凝土从桥墩或架子上冲刷到模板内的施工方法。
2. 连续梁:桥梁中连续跨越多个墩台的梁体。
3. 模板:用于浇筑混凝土时限定混凝土流动形状和养护条件的装置。
范本二:挂篮悬臂浇筑连续梁施工工法1.简介挂篮悬臂浇筑连续梁施工工法是一种特殊的桥梁施工方法,本文将介绍该工法的详细步骤和要点。
2.工艺流程2.1 材料准备2.1.1 混凝土材料的准备2.1.2 钢筋材料的准备2.1.3 模板材料的准备2.2 挂篮安装2.2.1 挂篮的选择与制作2.2.2 挂篮的安装与调整2.3 悬臂臂架的安装2.3.1 悬臂臂架的制作2.3.2 悬臂臂架的安装与调试2.4 模板安装2.4.1 模板的制作与调试2.4.2 模板的安装与固定2.5 钢筋安装2.5.1 钢筋的制作与加工2.5.2 钢筋的安装与固定2.6 混凝土浇筑2.6.1 浇筑前的准备工作2.6.2 浇筑中的注意事项2.6.3 浇筑后的处理与养护2.7 收尾工作2.7.1 模板的拆除与清理2.7.2 钢筋的清理与保护2.7.3 悬臂臂架的拆除与回收3.施工安全措施3.1 施工前的安全交底3.2 施工现场的安全防护措施3.3 操作人员的安全要求与注意事项3.4 应急预案与事故处理附录:附件一:挂篮悬臂浇筑连续梁施工工法施工图纸附件二:挂篮悬臂浇筑连续梁施工工法施工记录表法律名词及注释:1. 悬臂浇筑:指利用起重机将混凝土从桥墩上方进行挂篮浇筑的施工方法。
悬臂浇筑连续梁施工控制要点及控制措施第一部分悬灌梁施工程序连续梁桥采用悬臂浇筑施工时,因施工程序不同,有以下三种基本方法:逐跨连续悬臂施工法、T构—单悬臂梁施工法、T构—双悬臂梁—连续梁施工法。
一、逐跨连续悬臂施工法(一)施工程序1、首先从边墩开始将梁墩临时固结,进行悬臂施工;2、岸跨边段合拢,边墩的临时固结释放后形成单悬臂梁;3、从次边墩开始,梁端临时固结,进行悬臂浇筑施工;4、次边跨中间合拢,释放次边墩的临时固结,形成带悬臂的两跨连续梁;5、从另一端次边墩开始,次边墩进行梁墩固结,进行悬臂施工;6、另一端次边跨合拢,释放另一端次边墩临时固结,形成带悬臂的三跨连续梁;7、按上述方法依次类推进行;8、最后岸边跨边段合拢,完成多跨的连续梁施工。
(二)施工特点上述逐跨连续悬臂法施工,从一端向另一端逐跨进行,逐跨经历了悬臂施工阶段,施工过程中进行了体系转换。
逐跨连续悬臂法施工可以在已建成的桥面上进行机具设备、材料、混凝土运输,方便了施工。
(三)适用范围该法每完成一个新的悬臂并在跨中合拢后,结构稳定性、刚度便得到了进一步加强,所以逐跨连续悬臂法常在多跨连续梁及大跨长桥中采用。
二、T构—单悬臂梁—连续梁施工法(一)施工程序1、首先从边墩开始,梁墩固结,进行悬臂施工;2、岸边边段合拢,释放边墩临时固结,形成单悬臂梁;3、另一端边墩进行施工,梁墩固结,进行悬臂施工;4、岸边边段合拢,释放另一端边墩临时固结,形成单悬臂梁;5、中跨中段合拢,形成三跨连续梁结构。
(二)施工特点本施工施工方法可以多增设两套挂篮设备,两边墩同时悬臂浇铸施工,再到两岸边跨段合拢,释放两边墩临时固结,最后中间合拢成三跨连续梁,以加速施工进度,达到缩短工期的目的。
(三)适用范围使用于多跨连续梁几个合拢段同时施工的方案,在3~5跨连续梁施工中是常用的施工方法。
三、T构—双悬臂梁—连续梁施工方法(一)施工程序1、从边墩开始,梁墩固节后,进行悬臂施工;2、再从另一端边墩开始,梁墩固节后,进行悬臂施工;3、中间跨中间段合拢,释放两边墩临时固结,形成双悬臂梁;4、岸边边跨中间段合拢;5、另一岸边边跨中间段合拢,完成三跨连续梁施工。
连续梁悬臂浇筑施工方案连续梁悬臂浇筑是悬臂浇筑施工的一种特殊形式,它是指横跨在两个支点之间的连续梁在支撑条件下,先从一个支点开始,逐段向悬臂方向延伸浇筑成形。
连续梁悬臂浇筑施工方案的设计和实施是确保工程质量和安全的重要环节。
一、浇筑方案的选择二、悬臂施工的准备工作1.保证施工现场的安全。
设置必要的防护措施,如悬挂安全网、悬挂警示标识等。
2.确定施工区域。
根据施工单位的实际情况,确定悬臂浇筑的具体范围和施工区域。
3.安装悬臂模板和支架。
根据设计要求,按照悬臂浇筑的顺序和要求安装悬臂模板和支架。
4.确定浇筑方案。
根据工程施工指导手册和实际情况,确定连续梁悬臂浇筑的具体方案,包括浇筑时间、浇筑顺序、浇筑层次等。
三、悬臂施工的具体步骤1.设置临时悬臂支撑。
在悬臂浇筑前,先设置临时悬臂支撑,保证悬臂浇筑的安全和稳定。
2.预埋吊装器材。
根据设计要求,预先埋设吊装器材,以便在需要时进行吊装。
3.安装要求。
根据悬臂支撑设计要求和施工方案,按照要求进行悬臂支撑的安装,确保支撑稳定可靠。
4.制作模板。
根据悬臂浇筑的要求,制作合适的模板,保证浇筑工作的质量和效率。
5.浇筑混凝土。
根据施工方案,按照预定的顺序和层次进行悬臂浇筑。
6.注水养护。
在浇筑完成后,采取适当的措施进行养护,保证混凝土的强度和质量。
四、悬臂施工的注意事项1.保证悬臂的稳定性。
结构安全是悬臂浇筑的首要考虑因素,需要对悬臂浇筑进行结构分析和计算,保证悬臂的稳定和安全。
2.浇筑工艺的控制。
在悬臂浇筑过程中,需要控制好混凝土的流动性和坍落度,保证浇筑质量。
3.施工现场的整洁和秩序。
保持施工现场的整洁和秩序,及时清理工作面和周边的杂物,确保施工的安全和顺利进行。
总结:连续梁悬臂浇筑是一种复杂的工艺,需要综合考虑结构安全、浇筑质量和施工效率等因素。
在具体的施工过程中,应根据实际情况合理选择浇筑方案,注意施工的各个环节和细节,确保工程质量和安全。
连续梁悬臂浇筑施工工艺与施工控制要点全总结一、关于悬臂梁悬臂施工法是将桥梁的梁部分为若干段,由墩顶开始,两侧同步进行拼装或浇筑直至合龙。
按照两侧同步进行施工工法的不同,同步浇筑的为悬臂浇筑法,如图1所示,同步拼装的为悬臂拼装法。
其中,悬臂浇筑法是我国目前应用最为广泛的大跨径桥梁施工工法。
挂篮悬臂浇筑法,又称迪维达克法,起源于前西德。
自20世纪60年代起出现以来,由于该工法具有的显著特性和优势,使得其不断得到发展,成为目前进行大中跨径桥梁施工中应用最为广泛的技术之一。
该工法自20世纪80年代传入我国,由于不受通航、通行的限制,且随着连续梁桥向大跨、多跨的发展,该工法近年来在我国得到了不断的创新,在桥梁建设中得到了普遍的应用。
悬臂浇筑法的优势:施工期间对通航或通行的影响很小;梁段逐段施工,且都在挂篮上完成,不需要安装大型起吊设备;梁段采用现浇工艺,可有效确保梁体的稳定性和整体性;每墩有两个工作面平行作业,几个桥墩同时施工,施工效率高,有效缩短工期。
挂篮是悬臂浇筑法施工中最主要的设备。
在施工中,要求挂篮具有自重轻,构造简单,坚固稳定,拆装方便,且受力后变形小等特点。
挂篮具有很多种类,有平行桁架式、三角形桁架式、弓弦式、斜拉式等。
在我国,使用较多的是三角形及菱形结构挂篮。
在工程项目施工中,挂篮的选择应根据工程具体情况适当选定。
二.悬臂浇筑法施工工艺在国内外施工中,悬臂浇筑法是大跨度预应力混凝土梁桥最主要的施工工法。
悬臂灌注法,也称为无支架平衡伸臂法、挂(吊)篮法。
该工法以墩顶节段O号块为起点,通过在两端加挂挂篮并同步向前移动,按节段逐段对称进行混凝土浇筑,直至合龙。
1.。
号段施工在我国,O号块施工采用落地支架法或钢牛腿托架法较多。
在施工中,进行墩身、承台等浇筑完成后,进行墩体的强度检测。
符合设计强度要求后,进行永久支座安装和临时支座设置工作。
在墩顶设置临时固结支座。
当预应力混凝土连续梁桥选择采用悬臂施工时,墩梁较接不能承受弯矩,则需要在施工过程中采取临时固结措施将墩梁固结,待梁段至少一端合龙后将其解除。
连续梁悬臂浇筑施工关键工艺方法中国水电十五局副总工教高孙剑峰一、沣河大桥连续箱梁设计情况主桥上部结构设计为(55+5×100+55)m七跨变截面预应力混凝土连续梁,断面为单箱三室,主箱梁顶板宽27.0m,底板宽19.5m,翼缘悬臂宽3.75m。
主梁根部梁高8.0m,跨中梁高2.5m。
按照悬臂浇筑方法设计,(0+1)#块段长12m,梁段从2(2ˊ)~13(13ˊ)梁高及底板曲线均按圆曲线变化,合龙段长2m。
(0+1)#块段采用支架法施工。
2(2ˊ)~13(13ˊ)梁段采用悬臂浇筑施工,单跨共12次完成悬臂浇筑。
合龙段利用挂篮及模板完成。
悬臂浇筑梁段最大块为3#段,长4.5m,混凝土117m3,重量306t。
最小块段为2#段,长2.5m,混凝土87 m3,重量226t。
二、连续箱梁施工程序1、连续箱梁总体施工顺序主桥连续箱梁采用悬臂浇筑法施工。
施工分为4个阶段:在主墩墩顶和墩旁支架上浇筑0#段、1#段,挂篮悬臂浇筑施工2#段~13#梁段,在落地支架上浇筑边跨直线段,合拢段施工及体系转换。
线型控制贯穿连续梁施工的始终。
2、已完成的施工阶段照片支架法浇筑(0+1)#块段悬臂浇筑挂篮组装(前方正面)悬臂浇筑挂篮组装(前方侧面)三、悬臂浇筑施工基本概念1、挂篮悬臂浇筑施工的定义及适用条件定义:挂篮悬臂浇筑是在桥墩两侧对称逐段浇筑混凝土、张拉预应力筋、移动挂篮、立模绑扎钢筋等循环直至合龙形成连续梁桥的施工方法。
适用条件:多跨连续梁或较长大跨度。
2、特点1)、施工中产生负弯矩,桥墩也承受施工中产生负弯矩,因此宜在运营状态下结构受力与施工阶段接近的桥梁中选用,如变截面连续梁、T构、斜拉桥。
与顶推法相比,不因施工而增加过多的材料,不受跨数限制。
2)、采用梁墩固结措施,施工过程中需要有体系转换;3)、逐跨连续悬臂施工可以利用已建结构在桥面上运输,故机具设备、材料、预制节段的运输简捷。
此外,每完成一个新的悬臂并在跨中合龙后,结构的稳定性和刚度不断加强。
悬臂浇筑施工方法及技术措施1.悬臂浇筑连续梁施工工艺流程悬臂浇筑浇筑连续梁施工工艺2.悬臂浇筑连续梁施工工艺方法悬臂浇筑连续梁施工工艺方法沉降观测点等。
提前校核、完成底模安装后进行支架预压。
保证拼缝符合要求。
槽钢背杆。
腹板处的内、支架搭设完成后必须进行验收,后腹板、在倒角处开设振捣孔,马上进行压浆工作。
)为了验证挂篮的设计、制造、轴线测量与调整,边跨支座解锁,轴线测量与调整,解锁中跨支座,3.悬臂浇筑连续梁施工技术措施悬臂浇筑连续梁施工技术措施施工安全注意事项施工安全教育培训的重要性随着项目工程的施工生产局面逐步打开,施工机械增多,劳动力增加,危险源也随之而来。
更显示出强化安全教育和培训的紧迫感、必要性、重要性。
不仅是特殊作业人员要进行安全教育和培训、持证上岗,包括一般工人、管理人员以及指挥者和各级领导都必须要经过安全教育和培训。
如何控制或减少伤亡事故的发生,是我们当务之急需要解决的一项重要课题。
确保安全施工的关键之一是“强化对人的安全教育和培训”。
众所周知,人员伤亡的发生是事故的结果,而事故发生的具体原因很多,绝大多数事故发生的原因都与人的不安全行为有关。
因此,只要有不安全的思想和行为,就会造成隐患,就可能演变成事故。
解决问题的关键——强化安全教育和培训。
通过各种形式的教育和培训,使施工人员树立“安全第一,预防为主”的思想,同时掌握安全施工所必须的知识和技能。
然后,从人的不安全行为方面,对每起事故进行解剖分析,发现其事故中不同程度地存在对安全知识的欠缺和薄弱、如:由不经过基本安全教育(三级安全教育)、无专业培训、无证上岗、违章操作等等,导致的事故发生。
从以上物的不安全状态和人的不安全行为显示:无安全知识,不懂安全技术操作规程,安全防护装置不具备等是导致伤亡事故的主要原因。
解决的办法或关键之一就是:“强化安全教育和培训”。
目前,工地的劳务工人大部分又是来自经济落后的农村,绝大部分还是农民,他们的安全意识、自我保护意识差,对工地施工中的基本安全常识,特别是安全技术操作规程知之甚少,无疑给建筑工地安全施工埋下重大事故隐患,尤其是从事特殊作业的人员,其造成的事故又是重大的。

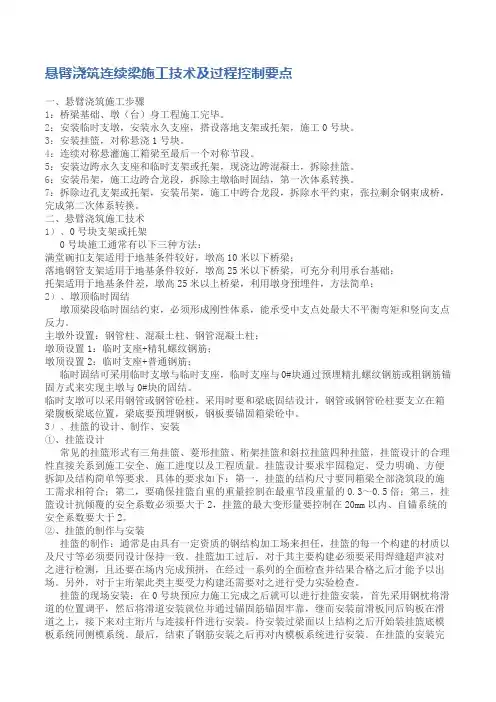

悬臂浇筑连续梁施工技术及过程控制要点一、悬臂浇筑施工步骤1:桥梁基础、墩(台)身工程施工完毕。
2:安装临时支墩,安装永久支座,搭设落地支架或托架,施工0号块。
3:安装挂篮,对称悬浇1号块。
4:连续对称悬灌施工箱梁至最后一个对称节段。
5:安装边跨永久支座和临时支架或托架,现浇边跨混凝土,拆除挂篮。
6:安装吊架,施工边跨合龙段,拆除主墩临时固结,第一次体系转换。
7:拆除边孔支架或托架,安装吊架,施工中跨合龙段,拆除水平约束,张拉剩余钢束成桥,完成第二次体系转换。
二、悬臂浇筑施工技术1)、0号块支架或托架0号块施工通常有以下三种方法:满堂碗扣支架适用于地基条件较好,墩高10米以下桥梁;落地钢管支架适用于地基条件较好,墩高25米以下桥梁,可充分利用承台基础;托架适用于地基条件差,墩高25米以上桥梁,利用墩身预埋件,方法简单;2)、墩顶临时固结墩顶梁段临时固结约束,必须形成刚性体系,能承受中支点处最大不平衡弯矩和竖向支点反力。
主墩外设置:钢管柱、混凝土柱、钢管混凝土柱;墩顶设置1:临时支座+精轧螺纹钢筋;墩顶设置2:临时支座+普通钢筋;临时固结可采用临时支墩与临时支座,临时支座与0#块通过预埋精扎螺纹钢筋或粗钢筋锚固方式来实现主墩与0#块的固结。
临时支墩可以采用钢管或钢管砼柱,采用时要和梁底固结设计,钢管或钢管砼柱要支立在箱梁腹板梁底位置,梁底要预埋钢板,钢板要锚固箱梁砼中。
3)、挂篮的设计、制作、安装①、挂篮设计常见的挂篮形式有三角挂篮、菱形挂篮、桁架挂篮和斜拉挂篮四种挂篮,挂篮设计的合理性直接关系到施工安全、施工进度以及工程质量。
挂篮设计要求牢固稳定、受力明确、方便拆卸及结构简单等要求。
具体的要求如下:第一,挂篮的结构尺寸要同箱梁全部浇筑段的施工需求相符合;第二,要确保挂篮自重的重量控制在最重节段重量的0.3~0.5倍;第三,挂篮设计抗倾覆的安全系数必须要大于2,挂篮的最大变形量要控制在20mm以内、自锚系统的安全系数要大于2。
第六章持续梁悬臂浇筑施工作业指导书1.合用范围本作业指导书合用于挂篮悬臂浇筑持续梁施工。
2.作业准备2.1内业准备(1)动工前组织技术人员认真学习实行性施工组织设计, 阅读、审核施工图纸, 澄清有关技术问题, 熟悉规范和技术原则。
(2)编制支架和挂篮压重方案, 编制挂篮施工过程中梁体线形监控方案。
(3)编制施工安全方案, 对跨线施工要制定专题旳安全防护措施。
(4)熟悉、审核设计图纸, 理解梁体旳构造特点, 查阅梁体预埋件, 并制定多种预埋件旳定位措施, 贯彻各项材料逐项到位。
(5)对施工人员进行技术交底, 对参与施工人员进行上岗前技术培训, 考核合格后持证上岗。
2.2 外业准备(1)及时组织测量人员对垫石标高、墩跨进行测量复核。
(2)组织技术人员熟悉支架及挂蓝设计图纸, 理解设计意图, 掌握挂篮旳工作流程和工作要点, 组织各部门对支架及挂篮加工质量验收。
(3)组织有关人员对施工支架、挂篮旳加工进行质量验收。
3.技术规定(1)持续梁0#块及边跨直线采用支架施工, 悬臂节段采用挂篮施工。
支架及挂篮施工完毕后, 应根据制定旳方案进行荷载试验, 消除支架和挂篮旳非弹性变形, 计算挂篮旳弹性变形, 为预拱度旳设置提供根据。
(2)安装活动支座时, 应根据支座实际安装温度与设计温度之差及梁体混凝土旳收缩、徐变伸缩量计算预留错动量。
支座预留量旳大小由线性监控单位计算、提供, 现场应严格根据监控单位提供旳数据来设置。
线形监控对各项数据进行测量, 与设计值进行比较, 便于将差值在下一阶段进行调整。
(3)施工过程中严格按照设计及挂篮施工规定埋设多种预埋件, 预埋件必须采用可靠措施定位, 保证定位精确。
(4)梁体张拉时旳强度、龄期规定及张拉顺心必须满足设计规定。
4.施工程序与工艺流程桥墩施工完毕后, 拼装墩旁支架施工0#块, 0#块施工完毕后, 拼装并验收挂篮, 施工1#块及对称完毕后续节段施工。
挂篮悬臂浇筑施工结束前20天左右, 完毕边跨直线段施工;合拢时, 合拢次序按设计图纸。
铁路预应力混凝土连续梁(钢构)悬臂浇筑施工技术指南前言连续梁是铁路桥梁中广泛使用的一种结构形式,其优点是可以减少中间支座,降低桥墩数量和造价,因此其施工质量直接关系着铁路通行的安全性和经济性。
本文以钢构悬臂浇筑施工为重点,详细介绍了铁路预应力混凝土连续梁施工的技术和注意事项,旨在提高施工效率、保障工程质量。
一、施工前的准备工作1.设计文件的认真审查设计文件中包含了该工程的结构和质量要求、技术参数、测量规定等内容,施工前必须认真审查,了解设计意图和思路,以便合理规划施工过程。
对于不理解或存在疑问的内容,应及时向设计单位进行沟通。
2.施工组织设计施工组织设计应考虑周到,并编制可行的施工方案和施工计划。
需明确施工组织架构、人员配置、材料设备的备货和安排等,同时应考虑施工期间的安全问题,制定详细的安全管理制度和应急预案,确保人员和财产安全。
3.现场勘察和测量现场勘察和测量是连续梁施工中的重要环节,需对地形、地貌、气候等条件进行实地勘察,确定工程施工条件和安全预控措施。
同时应进行准确测量,确保施工符合设计要求。
4.准备作业场地准备作业场地包括清理场地、平整场地、建造临时设施等。
根据工程实际条件和设计要求,需设置安全围挡、安全示警标识、喷漆标记等,确保施工场地的安全、整洁。
5.施工材料和设备的采购材料和设备采购是铁路连续梁施工的首要准备工作。
施工材料必须符合设计要求,设备要求精度高、稳定性强。
对材料和设备需提前采购,并对其质量进行严格检验和评估。
二、连续梁的钢构悬臂浇筑施工连续梁的钢构悬臂浇筑施工是铁路工程中常用的一种施工技术,具有工期短、效率高、质量稳定等优点。
悬臂浇筑施工的关键是保证浇筑质量和施工安全。
1. 悬臂浇筑前的准备工作1.1 安全措施安全是悬臂浇筑的关键问题。
悬臂浇筑前必须严格按照施工计划,确定浇筑高度和施工起止点,并制定详细的安全措施,如设立防护栏杆、设置安全标语标识等。
同时,严格控制作业高度,确保施工人员的安全。
铁路预应力混凝土连续梁(刚构)悬臂浇筑施
工技术指南
一、基本原理
铁路预应力混凝土连续梁(刚构)悬臂浇筑施工要遵循的基本原理是:
1. 确保所有工作步骤按照规定正确进行;
2. 安装侧向导向工具和其他调节工具,使摆放钢筋准确垂直于安装面;
3. 浇砂应均匀、坚固地拌合,固定混凝土造型模具一起浇筑;
4. 保持混凝土温度、强度、抗裂等指标符合设计要求;
5. 施工单位应建立完善的质量控制系统,特别是对平台支撑情况、混凝土外观质量及耐久性等。
二、施工步骤
(1)基坑准备
安装支撑,确保支撑的正确性和强度;清理支撑表面;清理受力面联接处,将其刮洗干净;
(2)配筋
确定混凝土配筋量,根据设计的配筋布置图,按照该图要求布置钢筋;
(3)搭设脚手架
搭设脚手架,分段支承,一段不超过15米;
(4)安装侧向导向、调节工具
安装侧向导向工具,以准确控制钢筋水平线圈排列;安装滑轮等调节工具,用以把钢筋固定悬挂在支撑上;
(5)浇砂
将混凝土搅拌机中的材料按照设计比例搅拌,经检查合格后即可浇注;
(6)坍落
当混凝土浇注完毕后,用木锤或泡沫垫柔性坍落整个施工段落,以到达良好的抗裂性能;
(7)安心
安心即混凝土凝结时,拉索定位,用长钉、拴索等方法将脚手架定位,而后脚手架可以抬升;
(8)开模
在施工混凝土7天后,拆除模具,清理残废混凝土和钢筋;
(9)完工
完工后,须检查上述各个环节的施工质量,如混凝土强度、抗裂性、表面平整度、各种实测指标等,视情况确定完工。
悬臂浇筑预应力混凝土连续梁施工流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!悬臂浇筑预应力混凝土连续梁施工流程详解悬臂浇筑预应力混凝土连续梁是一种广泛应用的桥梁施工技术,其工艺复杂,精度要求高,但能有效提高结构的承载力和稳定性。
悬臂浇筑连续梁施工1、施工工艺流程连续梁主梁0#块必须按大体积混凝土工艺一次浇注完成,根据墩高采用落地支架或墩顶支架,落地支架必须采用大钢管或型钢做立柱,以保证支架刚度和安全、减少沉降;其他块段采用悬臂浇注法施工,先在主墩顶处用型钢组成支架和托架,预压后灌注0号段,在0号段上安装轻型挂篮,并进行预压,再对称向两侧顺序灌注其他标准梁段;在边墩墩顶搭墩旁支架施工边跨直线段,边跨直线段采用支架现浇;连续梁(刚构)按设计要求顺序合拢。
1)施工工艺流程见下页“连续箱梁悬臂浇筑施工工艺框图”。
2、临时支墩、正式支座安装临时固结通过设置钢筋混凝土临时支墩来实现。
临时支墩布置于正式支座两侧,正式支座正位安装。
通过预埋在墩顶的钢筋与墩固结,同时设置钢筋伸入梁部与梁固结。
内设电阻丝的硫磺砂浆夹层,通过电阻丝内通电融化硫磺砂浆即可解除临时支墩。
在临时支墩顶设塑料薄膜隔离层。
3、墩顶现浇段(0#段)施工墩顶现浇段(0#段)在采用满堂支架法施工。
0#段混凝土一次浇筑成型。
1)工艺流程连续箱梁悬臂施工工艺框图墩顶现浇段(0#段)施工 挂篮拼装临时约束锁定、灌注砼、张拉、压浆边跨现浇段施工 安装永久支座,浇注临时支座支架搭设、预压及调整两悬臂端箱梁安装合拢吊架及底模,边跨合拢段安装钢筋、立侧模模和端模挂篮静载试验循环施工全部悬灌梁段、拆除挂篮边跨搭设及预压 支架、模板拆除、墩梁固结锁定 桥面系施工安装中跨合拢吊架及底模、中跨合拢段安装钢筋、立侧模和端模两悬臂端箱梁临时约束锁定、灌注砼、张拉、压浆解除两边临时支座固结拆除临时支座施工工艺流程见下页图。
2)支架搭设支架采用满堂支架,间距可按1.2m×1.2m布置,同时与箱梁支撑连接以保证稳定性。
支架搭设钢筋、模板加工、各种材料准备底模安装、预压、调整钢筋绑扎、内外模安装预应力管道安设、加固模板加固、调校检查混凝土浇注及养护预应力张拉、压浆、封锚拆除模板、支架墩顶0#段施工工艺框图3)支架预压为验证结构的安全性能及消除非弹性变形,连续梁0#段需在其施工前进行预压。
根据分布理论计算的变形值设置反拱度,并调整好模板,布好测点,做好测量工作。
预压材料采用混凝土块,预制块尺寸为 1.0m×1.0m×1.0m,预压材料的重量要与梁体施工时的纵横向荷载分布情况基本一致。
预压完成后,编制预压结果报告,并根据测量结果,对支架反拱度设置进行修正。
预压荷载按结构等效荷载考虑。
预压分级加载方式为:0→50%→80%→100%,卸载时仍采用分级方式进行,卸载方式为100%→80%→50%→0。
在加载过程中注意各处支承、各处连接处的变形情况。
静置按以下时间考虑:0→50%(12小时)→80%(24小时)→100%(48小时,每天2次观测)→80%(6小时)→50%(4小时)→0。
对静置时间小于12小时的,在静置时间结束后观测,对静置时间大于12小时的,按12小时观测一次进行观测。
如果在静置过程中变形还在继续,则需延长静置时间,特别是在100%荷载时,需等变形稳定后才能开始卸载。
自梁的实际跨中起算向两端,每4米设一断面,在两悬挑端跟部和端部各设一断面,底模边、底模中等七个点位进行预压观测。
底模测点设于底模下面,用倒尺寸法测量。
对静置时间小于12小时的,在静置时间结束后观测,对静置时间大于12小时的,按12小时观测一次进行观测。
如果在静置过程中变形还在继续,则需延长静置时间,特别是在100%荷载时,需等变形稳定后才能开始卸载。
根据各阶段测量数据,绘荷载、变形曲线及距离、变形曲线,求出支架弹性、非弹性及地基下沉值。
判定荷载等级的变形情况,同时确定每一荷载等级的残余变形量。
预压结束后,应对支架各接点、模板连接杆件及分配梁进行检查,确认各杆件是否变形,螺帽是否松动,做出杆件的安全性判定。
根据未加载时测点原始标高、加载及卸载时各测点测量标高,绘出梁中线上各点荷载与变形曲线图,求出各测点弹性与非弹性变形值,以及最大变形值,对梁反拱度进行修改,在砼施工前,按修改值调整支架反拱度后方可浇砼砼。
加载过程中设专人仔细观察主要受力杆件、联结件、模板联结有无异常变形,地基有无不均匀沉降、出现异常应立即停止加载,必要时要立即卸载。
加载均匀,避免偏载。
4)模板梁底模板:两端悬臂部分采用大块钢模板(挂篮底模),两悬臂端梁底纵坡的调整,利用调模装置调整坡度,从而使底模达到坡度要求。
外侧模:采用大块钢模板,在梁变宽部分利用调模装置调整立模宽度,当内外侧模板拼装后用Φ18对拉螺杆对拉,拉杆间距按水平0.5m,竖向1.0m布置。
顶板底模与外侧模连接处镶橡胶条塞紧,以防漏浆。
隔墙模板及腹板内模板:均采用定型组合钢模板现场拼装,内模板的紧固主要用对拉螺杆,并用脚手架连接。
倒角模板采用木模。
人洞模板及支架:隔墙人洞采用木模板、木支架,顶板临时人洞模板采用钢板焊接,支撑用Φ12钢筋与梁顶板钢筋网片焊接。
端模:端模用自行加工的钢模板,与内外模及其骨架连接牢固,中间留进人洞,方便捣固人员出入,待混凝土浇注到位后再行补加。
4、悬灌梁段施工1)施工工艺流程 施工工艺流程见下页图。
2)施工挂篮(1)挂篮结构施工挂篮采用自行设计制作的液压菱形挂篮,主要由主桁架、行走及锚固系统、吊带系统、底平台系统、模板系统五大部分组成。
该挂篮承载能力和刚度大,机械化程度高,操作方便快捷、安全可靠。
挂篮结构见下页图:(2)挂篮拼装挂篮结构构件运达施工现场后,利用塔吊或吊车吊至已浇梁段顶面,在已浇好的0#梁段顶面拼装,拼装完毕后,对挂篮施加梁段荷载进行预压,充分消除挂篮产生的非弹性变形,悬灌施工过程中,将挂篮的弹性变形量纳入梁段施工预拱度计算。
挂篮结构拼装详见下“挂篮拼装流程图”:全部悬灌梁段施工完毕0#梁段支架、模板拆除 挂篮拼装、试压 调整、固定梁段模板、钢筋绑扎、预应力管道安装混凝土浇注 混凝土养护 预应力筋张拉、管道压浆封 锚拆除挂篮 进入下一悬灌梁段施工合拢段施工悬灌梁段施工工艺框图(3)挂篮静载试验挂篮拼装完毕后,进行荷载试验以测定挂篮的实际承载能力和梁段荷载作用下的变形情况。
荷载试验时,加载按施工中挂篮受力最不利的梁段荷载进行等效加载,测定各级荷载作用下挂篮产生的挠度。
根据各级荷载作用下挂篮产生的挠度绘出挂篮的荷载—挠度曲线,为悬臂施工的线性控制提供可靠的依据。
根据最大荷载作用下挂篮控制杆件的内力,可以计算挂篮的实际承载能力,了解挂篮使用中的实际安全系数,确保安全可靠。
挂篮预压方案同“0#段支架预压”。
说明:1、本图比例示意。
2、挂篮操作步骤: ①脱模,用千斤顶顶起挂篮前支点,以减小挂篮对轨道的压力,解除轨道锚固装置。
②轨道前移,轨道前移到位后进行轨道锚 ③挂篮后结点进行锚固转换,将上拔力转给后锚小车,做好挂篮前移准备工作。
④拆除挂篮底板后锚杆,此时底篮后端仅用吊带悬吊。
⑤拆除内、外模滑梁后锚杆,用滑梁吊架将滑梁吊住。
⑥挂蓝前移。
⑦挂篮前移到位后,在挂篮后结点利用千斤顶进行锚固转换,将上拔力由锚固小车转换给后锚杆。
⑧安装底篮后锚杆、外模后锚杆和内模后锚杆,调整内外滑梁。
移动工作平台后上横梁后横断面图前横断面图底模板后吊杆底模板挂蓝横断面图前下横梁纵梁后下横梁外侧模后锚杆前上横梁侧向工作平台侧向工作平台外模滑梁外模前吊杆挂蓝纵断面图挂篮结构示意图(4)挂篮的移动与拆除在每一梁段混凝土浇注及预应力张拉完毕后,将挂篮沿行走轨道移至下一梁段位置进行施工,直到悬灌梁段施工完毕。
箱梁悬灌梁段施工完毕后,进行挂篮结构拆除。
拆除顺序为:箱内拱顶支架→侧模系统→底模系统→主桁架,吊带系统及行走锚固系统在其过程中交叉操作。
箱内拱顶支架采取拆零取出,侧模、底模系统采用卷扬机整体吊放,主桁架采取先退至墩位附近再利用吊机进行拆零。
(5)挂篮拼、拆装注意事项挂篮拼装、拆除保持两端基本对称同时进行。
挂篮拼装顺序操作,作业前对吊装机械及机具进行安全检查,在操作过程中地上、空中有专人进行指挥。
挂篮的拼装、拆除是高空作业,每道工序务必经过认真的检查无误后方可进行下一道工序。
3)悬臂灌注施工轨道安装、锚固主桁片安装后锚杆锚固主桁前、后横梁桁片安装主桁上下平联安装底平台安装外模系统安装内模系统安装悬吊工作平台安装挂篮拼装流程图悬臂灌注施工主要包括挂篮前移、挂篮调整及锚固、钢筋及孔道安装、混凝土灌注及养护、预应力施加、孔道压浆六个工序循环进行。
当混凝土强度和弹性模量达到设计要求后进行预应力张拉。
挂篮前移:在前一梁段施工完毕后,解除各吊点,使模板脱离梁体,解除梁上后锚点,进行锚固转换,行走小车托力转换在滑道上,通过手拉葫芦拖拉主桁,挂篮前移至下一梁段位置。
挂篮调整及锚固:挂篮就位后,先进行主桁梁上锚固转换给梁体的锚筋上和底篮后锚安装转换在梁体上,然后通过测量仪器进行中线、高程测量、定位,通过千斤顶进行标高调整,经过检查确定合格后,最后进行全面锚固。
钢筋及预应力孔道安装、内模安装、混凝土灌注及养护、预应力施加、孔道压浆等工序见后详述。
5、边跨现浇段施工1)施工工艺流程施工工艺流程见下图。
搭设支架墩顶支座安装铺设底模堆载预压(持荷2天卸载)根据预压结果调整底模标高留设预拱度绑扎底、腹板钢筋、安装底、腹板预应力管道支立内、外模搭设架子,支立顶板、翼缘和端头模板绑扎顶板钢筋、安装顶板预应力管道预设合拢段施工预埋件及预留设施混凝土浇注、养护2)施工方法(1)支架搭设:采用满堂支架法施工。
支架搭设后,设纵、横向斜杆,以确保支架结构稳定。
铺设底模时在底模与分配梁间设置圆钢管作为滑动层,以确保边跨合拢临时束张拉时梁体与支架之间的相对滑动,但在边跨合拢锁定前,采取临时措施限制底模的纵向移动。
(2)支架预压:按设计预压重量进行预压,并进行支架变形观测。
预压方案同“0#段支架预压”(3)模板:底模、外模采用大块钢模板,内、外侧模板拼装后用Φ18的对拉螺杆对拉;内模采用组合钢模,箱梁内顶板采用钢管支架支模,钢管支架直接支撑在底模板上,脚手架底垫同标号的混凝土垫块,其调模、拆模采用木楔调整完成。
(4)混凝土灌注:采用泵送砼浇注,砼施工顺序由支架中间向支点和悬浇端扩散,以减少支架沉降的影响。
6、合拢段施工及结构体系的转换三跨连续箱梁合拢施工时先合拢边跨,再合拢中跨。
合拢温度符合设计要求,合拢段两端悬臂标高及轴线符合设计或规范要求。
1)合拢段施工工艺流程施工工艺流程见下图:2)边跨合拢施工(1)施工准备:悬臂梁段浇注完毕,拆除悬臂挂篮;清除箱顶、箱内的施工材料、机具,用于合拢段施工的材料、设备有序放至墩顶;在“T 构”两悬臂端预备配重水箱。
(2)边跨合拢段支架及模板边跨合拢段采用万能杆件支架或吊架立模施工。
悬臂梁段浇注完毕,拆除挂篮,接长边跨等高度现浇段支架,搭设合拢段支架或安装吊架,支架搭设与现浇段要求一样。
