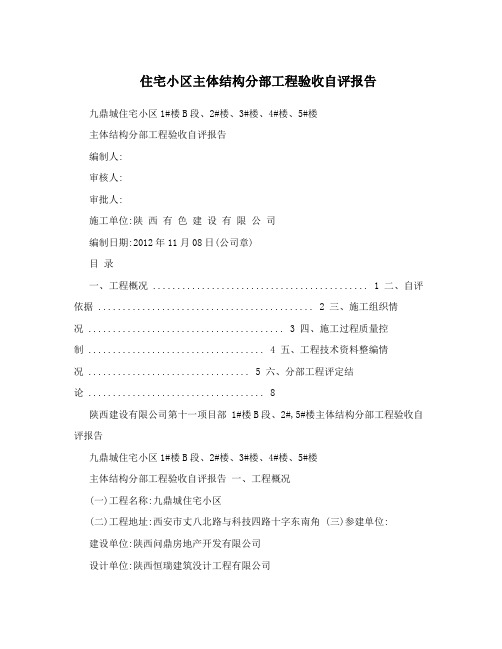

住宅小区主体结构分部工程验收自评报告九鼎城住宅小区1#楼B段、2#楼、3#楼、4#楼、5#楼主体结构分部工程验收自评报告编制人:审核人:审批人:施工单位:陕西有色建设有限公司编制日期:2012年11月08日(公司章)目录一、工程概况 ............................................ 1 二、自评依据 ............................................ 2 三、施工组织情况 ........................................ 3 四、施工过程质量控制 .................................... 4 五、工程技术资料整编情况 ................................. 5 六、分部工程评定结论 (8)陕西建设有限公司第十一项目部 1#楼B段、2#,5#楼主体结构分部工程验收自评报告九鼎城住宅小区1#楼B段、2#楼、3#楼、4#楼、5#楼主体结构分部工程验收自评报告一、工程概况(一)工程名称:九鼎城住宅小区(二)工程地址:西安市丈八北路与科技四路十字东南角 (三)参建单位:建设单位:陕西问鼎房地产开发有限公司设计单位:陕西恒瑞建筑没计工程有限公司勘察单位:中国有色金属工业西安勘察设计研究院施工单位:陕西有色建设有限公司监理单位:陕西省工程监理有限责任公司试验单位:陕西省建筑设备安装质量检测中心监督机构:西安高新区建设工程质量安全监督站 (四)工程规模及特征:九鼎城住宅小区1#楼B段、2#,5#楼的基本概况如下:建筑耐火建筑层数等级建筑面积建筑结构建筑设名称高度 2(m) 分类类型计等级地地(m) 地上地下上下多层单元式 1#楼二一剪力6344.89 6+1 1 22.60 三级住宅 B段级级墙二类高层单元式二一剪力2#楼 10366.90 18 1 52.50 二级住宅级级墙1陕西建设有限公司第十一项目部 1#楼B段、2#,5#楼主体结构分部工程验收自评报告二类高层单元式二一剪力3#楼 9536.23 18 1 52.50 二级住宅级级墙一类高层塔式住一一剪力4#楼 13351.33 31 1 91.90 一级宅级级墙一类高层塔式住一一剪力5#楼 13271.70 31 1 91.90 一级宅级级墙砼强度等级:1#楼B段墙柱、梁、板、梯均为C30;2#、3#楼墙柱1层至4层C35,5层以上C30;梁板均为C30。
主体结构分部工程验收自评报告嘿,大家好!今天咱们聊聊主体结构分部工程的验收自评报告。
说实话,工程验收这事儿就像考试,紧张得不行,但一旦通过,那种感觉简直爽到飞起来!咱们的主体结构,顾名思义,就是整个建筑的骨架,稳稳的,才能保证咱们的家安安全全,心安理得。
先说说这个主体结构的情况。
整个工程一开始,咱们就得打好基础,真是“万丈高楼平地起”。
从打桩、浇筑混凝土,到砌墙,每一步都得细致入微,绝不能马虎。
想想看,要是基础不牢,后面再好看都没用,跟盖个纸箱似的,风一吹就倒了。
这些年,咱们用的材料可都是经过严格把关的,绝对不玩儿虚的。
钢筋水泥、各种材料,个个都是“精挑细选”,生怕有个闪失。
咱们施工的时候可是“一丝不苟”。
施工队的师傅们,都是身经百战的老将,干起活来那叫一个干脆利落!每根钢筋、每块混凝土,都得按照图纸来,不敢走偏。
这就像咱们做菜,调料得按比例来,太多太少都不好。
好在咱们的团队沟通顺畅,大家都是一条心,真是齐心协力,共同努力。
工程进度表上,咱们也是一路飙升,简直快得让人惊掉下巴。
然后,验收环节可不能轻视。
为了确保咱们的结构绝对过关,专业的验收团队可是如影随形。
每一处都要仔细检查,仿佛在挑剔一件艺术品,谁让咱们追求完美呢?这时候,现场就像个“大考场”,大家都紧张得不敢喘气。
材料的强度、施工的工艺、结构的安全性,都是重点。
每一项都有详细的标准,检查员的眼神像火一样,绝不放过任何细节。
在整个过程中,咱们也遇到了一些小插曲。
有时候天气突变,阴雨连绵,让施工进度受到影响。
不过,咱们可不是“临阵退缩”的主儿,顶着风雨,大家依然加班加点,风雨无阻。
就像老话说的,“天无绝人之路”,总有解决办法。
几番折腾之后,工程终于顺利完成,这种成就感就像爬山到顶的瞬间,欣喜若狂,心里乐开了花。
经过一番检查,咱们的主体结构得到了验收小组的认可。
听到“通过”的那一瞬间,真是如释重负,心里乐开了花。
大家欢呼雀跃,犹如过年般热闹。
所有的辛苦付出在这一刻都得到了回报,真是“汗水换来彩虹”。
主体验收自评报告文库一、引言主体验收是项目管理过程中的一个重要环节,对项目的质量和效果进行全面评估和检查。
本报告旨在对我们的主体验收进行自评,总结项目的成果和问题,并提出改进措施。
二、背景我们的主体验收是针对开发一个在线文库系统的项目,该系统旨在方便用户存储、共享和管理各种文档资料。
通过该系统,用户可以随时随地访问和编辑自己的文档,并与他人进行协作。
三、项目成果在项目执行过程中,我们取得了以下成果:1. 完成了文库系统的基本功能开发,包括用户登录、文档上传下载、文档分类等。
2. 设计了用户友好的界面,使得用户可以轻松地进行操作,并提供了详细的操作指南。
3. 实现了文档的版本管理功能,用户可以查看和恢复历史版本的文档。
4. 通过严格的测试和调试,确保了系统的稳定性和安全性。
5. 提供了完善的用户支持和售后服务,解决了用户的问题和疑问。
四、问题与挑战我们也面临了一些问题和挑战:1. 开发周期较短,导致一些功能无法完全实现。
主要原因是在项目实施初期需求分析不够充分,对项目的难度和工作量估计不准确。
2. 界面设计有待改进,存在一些不够美观和直观的地方,用户体验有待提升。
3. 在项目开发过程中,有一些技术问题难以解决,导致开发进度延迟。
4. 项目初期的团队沟通和合作存在问题,导致任务分配和协调不够顺畅。
五、改进措施为了解决上述问题,我们将采取以下改进措施:1. 加强需求分析,对项目的工作量和难度进行准确估计,合理安排开发时间。
2. 集中精力改进界面设计,提升用户体验。
我们将增加UI设计师的参与,引入更多的设计元素和色彩搭配,使界面更加美观和直观。
3. 针对项目开发过程中的技术问题,我们将组织专题研讨会,共同研究和解决难题,并及时调整开发进度。
4. 加强团队沟通和合作,定期召开团队会议,明确各成员的任务和责任,并加强协作配合,提高项目的执行效率。
六、总结与展望通过自评报告,我们清楚地认识到项目的成果和问题,并提出了相应的改进措施。
主体工程验收自评报告自评报告尊敬的领导:为了确保主体工程的质量和安全,在工程完成后,我们特地进行了一次自我评估和验收。
本报告将详细介绍我们对主体工程的自我评估结果,并重点强调工程的质量、工期以及施工过程中的安全措施。
一、工程概述主体工程位于xx地区,总建筑面积为xxx平方米,包括xx个建筑单元。
工程开始于xxxx年xx月,预计于xxxx年xx月完成。
二、工程质量在整个施工过程中,我们严格按照施工图纸和相关规范进行施工,确保工程质量符合国家标准。
我们使用了高质量的建筑材料,并且在施工过程中进行了多次质量检验和测试,以确保每个环节的质量。
三、工程工期我们高度重视工程的进度控制,通过科学合理的计划安排和施工组织,确保了工期的有效控制。
我们严格遵守施工计划,并通过有效的项目管理和资源分配,保证了工程按时完成。
四、安全措施我们高度关注施工过程中的安全问题,并采取了一系列有效的安全措施,确保了工地的安全。
我们建立了健全的安全制度和标准操作规程,并进行了相关培训,提高了工人的安全意识和技能。
我们定期组织安全检查和演练,及时排除安全隐患,确保工程施工过程无事故发生。
五、工程成果与创新在主体工程中,我们积极探索创新施工技术和工艺,不断提高工程质量和效率。
我们引进了新型的施工设备和技术,提高了施工效率,并减少了资源浪费。
我们还注重环保和节能,采用了环保材料和设备,在工程建设中注重减少能源消耗和对环境的影响。
六、经济效益主体工程的实施不仅在质量上有所提升,在经济效益上也取得了可观的成绩。
在严格控制成本的前提下,我们合理规划和利用资源,使得工程的投资回报更加理想。
七、工程总结通过自评报告和验收过程,我们发现了自身的不足之处,并制定了相应的改进和提升方案。
虽然工程质量和工期符合预期要求,但我们仍将持续努力,不断完善自己,为每一项新工程提供更好的服务和质量保障。
希望领导能够对主体工程的自评报告予以重视,并在有需要时提供指导和支持。
工程主体分部工程验收自评报告自评报告编号:XXXXXX日期:XXXX年XX月XX日第一章:引言工程主体分部工程验收自评报告旨在对本工程主体分部工程的建设情况进行全面评估和总结,以确保工程质量的稳定和可靠性。
本报告将详细介绍工程主体分部工程的验收标准、验收过程以及自评结果。
同时,报告还会提出改进建议,以便在今后的工作中进一步提高工程质量。
第二章:工程主体分部工程验收标准工程主体分部工程验收标准是工程质量的重要依据。
根据国家相关法律法规和行业标准,对工程主体分部工程的质量要求已经明确规定如下:1. 结构安全性:主体工程的结构设计和施工必须符合国家相关建筑规范和标准,确保工程的整体安全性和稳定性。
2. 施工质量:主体工程的施工过程应严格按照工程图纸和设计要求进行,确保施工质量达到设计要求。
3. 材料选用:主体工程采用的建筑材料必须符合国家相关标准,确保材料的质量符合要求。
4. 施工进度:主体工程的施工进度要符合合同约定,确保工程按时完成。
5. 环境保护:主体工程施工过程中,要采取必要的环境保护措施,确保不对周边环境造成污染。
第三章:工程主体分部工程验收过程1. 前期准备工作:进行工程验收前,相关人员必须进行准备工作,包括整理相关文件资料、召开会议进行验收方案的制定等。
2. 现场检查:验收组组织人员对工程主体分部工程进行现场检查,包括结构安全性、施工质量、材料选用等方面的检查。
3. 文件审核:将工程施工相关文件进行审核,确保施工过程中的所有环节都符合法规和标准的要求。
4. 检测报告:针对特定的工程环节,进行必要的检测,并将检测结果进行报告汇总,以评估工程质量的合格程度。
第四章:工程主体分部工程自评结果本工程主体分部工程经过自评,根据验收标准,得出以下自评结果:1. 结构安全性:自评结果显示,工程主体分部工程的结构安全性达到了设计要求,符合相关法规和标准。
2. 施工质量:工程主体分部工程的施工质量自评结果为优良,所有施工工艺和工作环节均按照设计要求完成。
主体结构分部工程验收自评报告尊敬的各位领导:我代表公司管理部向各位汇报我所在的分部工程的自评报告。
首先,我要简要介绍一下我们的分部工程情况。
本次分部工程是一个住宅小区的建设项目,包括多栋住宅楼、商业区和公共配套设施。
作为工程管理部门的负责人,我所在的分部在整个项目中负责工程的施工、验收、质量控制以及材料管理等工作。
一、施工工作在施工过程中,我们秉持“质量第一、安全第一”的原则,确保施工过程安全、质量达标。
我们高度重视工程质量,严格按照设计要求进行施工,并且建立了科学的质量管理体系。
我们严格控制施工进度,合理安排人员,加强与各施工单位之间的协作配合,确保工程按时完成。
二、验收工作在进行分部工程的验收工作时,我们严格按照相关的质量标准和验收要求进行检查。
我们组织了验收小组,包括项目负责人、设计师等相关人员,共同对工程进行全面细致的验收。
我们对工程施工的质量、工程进度、安全等方面进行了全面的检查,对不符合验收要求的部分进行整改并重新验收,确保工程质量符合标准。
三、质量控制工作在整个施工过程中,我们采取了多种措施进行质量控制。
首先,我们严格要求材料的质量,只使用合格的材料进行施工。
其次,我们对施工人员进行培训,提高他们的施工技术和安全意识。
同时,我们对施工工艺进行了严格的控制,确保工程的质量。
总结一下,我们的分部工程在施工、验收和质量控制等方面都取得了较好的效果。
但是,也存在一些不足之处,例如在施工过程中存在一些质量问题,需要加强质量监督和管理;在验收时有一些细节问题没有及时发现并整改。
我们将认真总结经验教训,加强对工程质量的监督和管理,争取在今后的工程中取得更好的效果。
在此,我代表管理部向各位领导报告我们的分部工程的自评报告。
感谢各位领导对我们工作的关心和支持,我们将不断努力,为公司的发展和客户的满意做出更大的贡献。
谢谢!。
主体工程验收自评报告一、项目背景本次主体工程验收是针对XXX项目的自评报告。
XXX项目位于XXX地区,项目总投资XXX万元,主要包括XXX。
二、验收主要内容本次主体工程验收自评报告主要包括以下几个方面的内容:1. 工程概况本项目主体工程包括建筑物、结构工程等部分,项目规模为XXX,总建筑面积为XXX平方米,设计师以XXX为设计理念,充分考虑环境保护和可持续发展。
2. 工程质量在整个工程建设过程中,我们高度重视工程质量。
采用XXX材料,结合工程技术标准,严格执行国家相关规定。
工程质量符合相关标准和要求。
3. 施工进度本项目主体工程自XXX年XX月XX日开工以来,按照合理的施工计划,合理调配施工人员和材料,保证施工工期。
各施工节点按时完成,整个工程进度顺利。
4. 安全生产在施工过程中,我们高度重视安全生产,制定安全管理制度,开展安全培训,确保施工人员具备安全意识和技能。
同时,加强现场安全管理,确保施工现场的安全,未发生任何安全事故。
5. 环境保护项目施工期间,我们严格按照环境保护要求进行操作,采取科学的施工方法,减少对周围环境的影响。
合理处理施工废弃物,减少环境污染。
6. 技术创新在工程建设过程中,我们不断推动技术创新,采用新材料、新工艺,提高施工质量和效率。
并在工程设计、施工、监督和管理等方面进行了创新。
三、主要成果通过本次自评报告,我们可以得出以下几个主要成果:1. 工程质量符合相关标准和要求,达到了预期效果。
2. 施工进度按计划进行,成功完成各施工节点。
3. 未发生安全事故,安全生产工作取得了显著成效。
4. 严格遵守环境保护要求,有效减少了对周围环境的影响。
5. 在工程建设中推动了技术创新,提高了施工质量和效率。
四、存在问题及改进计划在主体工程验收过程中,我们也发现了一些问题,针对这些问题,我们将采取以下改进计划:1. 问题一:XXX。
改进计划:XXX。
2. 问题二:XXX。
改进计划:XXX。
主体结构验收自评报告尊敬的领导:非常荣幸能够向您提交这份主体结构验收自评报告,详细介绍我们项目的进展以及验收结果。
本报告共分为五个部分:项目背景、主体结构设计、工程质量控制、验收结果以及改进措施。
以下是详细内容:一、项目背景我们的项目是一座新建小区的主体结构施工,在施工前已经进行了详细的设计和方案评审。
这个小区位于市中心,是一个多功能综合体项目,包括住宅、商业和休闲设施。
我们以确保施工质量为核心目标,全力打造出品质过硬的建筑。
二、主体结构设计三、工程质量控制为了保证主体结构施工质量,我们采取了一系列有效的质量控制措施。
首先,我们严格按照设计图纸进行施工,并强调施工过程的规范性和程序化。
此外,我们建立了健全的质量管理体系,对施工过程进行了全程监督和检查,及时发现和解决质量问题。
我们还加强了材料的质量管控,严格按照标准进行验收,并保证施工现场的安全和环境卫生。
四、验收结果经过验收,我们的主体结构工程符合设计要求,并通过了验收评审。
我们的施工质量得到了相关部门和专家的认可,各项参数指标均在设计要求范围内。
在工程过程中,没有发生严重的质量问题和安全事故,施工进度也符合预期。
施工现场的卫生和环境保护工作也得到了充分的肯定。
五、改进措施尽管我们的工程顺利通过验收,但我们也意识到在施工过程中存在一些不足之处。
为了进一步提升工程质量,我们计划采取以下改进措施:一是加强人员培训,提高施工人员的技能和质量意识;二是进一步完善质量管理体系,加强材料和工序的质量管控;三是加强与其他专业的协调和沟通,避免工程质量问题的交叉影响;四是加强施工现场的安全生产管理,预防事故的发生。
在未来的工作中,我们将继续努力,超越自我,为我们的项目交付出一份满意的答卷,为社会建设做出更大的贡献。
感谢您对我们项目的关注和支持!。
工程主体分部工程验收自评报告准备工作自评报告编写前,我们对工程主体分部工程进行了全面细致的验收工作。
通过对工程主体分部工程的全面评估,我将就以下几个方面进行自评报告的撰写:一、工程主体分部工程质量本次工程主体分部工程的验收中,我特别关注了工程质量的问题。
从工程施工的开始,我便加强了对施工单位的管理与督促,定期对施工作业进行检查,确保工程施工符合相关的规范标准。
同时,我们积极引进先进的工艺和设备,确保了施工工序的稳定和工程质量的可控性。
在验收中,我认真对比了工程主体分部工程的设计文件以及实际施工情况,发现工程质量存在一些不足之处,如平整度不达标、某些材料的使用未按照规范进行等,针对这些问题,我与施工单位进行了充分的沟通,要求其限期整改,并进行了专业的复核,确保了工程质量达到了验收标准。
二、工程主体分部工程安全在工程主体分部工程的验收过程中,我对工程施工的安全问题进行了重点关注。
我要求施工单位建立健全的安全管理制度,组织进行了多次安全培训,加强了对施工人员安全意识的教育。
同时,我也积极配合相关部门对施工现场进行了多次安全检查,确保施工过程中的安全风险得到有效控制。
在验收中,我对施工现场进行了全面的查验,发现了一些存在的安全隐患问题,如未按规定设置警示标志、安全教育不到位等。
我立即与施工单位进行了沟通,并要求其采取相应的整改措施,确保了现场安全得到有效保障。
三、工程主体分部工程进度工程主体分部工程的进度也是我关注的焦点。
在施工过程中,我与施工单位保持了密切的联系,及时了解到工程进度的情况,并进行了现场督促,确保工程进度按照计划进行。
在验收中,我对工程进度进行了全面的核查,发现部分工程进度滞后的问题,我立即与施工单位进行了沟通,并要求其采取相应的措施加快进度。
通过各方面的努力,最终使工程主体分部工程顺利完成,并按时通过了验收。
总结与展望通过自评报告的撰写,我对工程主体分部工程进行了全面、客观的评估。
在验收工作中,我注重质量、安全和进度的掌控,并与施工单位进行了积极的沟通与协调,使工程主体分部工程最终达到了验收标准。
主体验收自评报告尊敬的各位领导、专家:大家好!首先,我代表本项目的建设单位,对各位在百忙之中抽出时间参加本次主体验收表示衷心的感谢。
本工程自开工以来,在各级领导的关心支持下,在设计、监理、施工等单位的共同努力下,主体工程已顺利完成。
下面,我将对本工程主体施工情况进行自评报告。
一、工程概况1、工程名称:_____2、工程地点:_____3、建设单位:_____4、设计单位:_____5、监理单位:_____6、施工单位:_____7、建筑面积:_____平方米8、结构形式:_____9、层数:_____层二、施工依据1、本工程的设计图纸及相关设计变更文件。
2、国家及地方现行的有关建筑工程施工质量验收规范、标准,如《建筑工程施工质量验收统一标准》(GB50300-2013)、《混凝土结构工程施工质量验收规范》(GB50204-2015)等。
3、工程建设标准强制性条文。
4、经审批的施工组织设计及专项施工方案。
三、施工过程控制1、原材料控制工程所用的原材料,如钢筋、水泥、砂、石等,均按照相关规范要求进行了进场检验和复试,检验结果合格。
对于不合格的原材料,坚决予以退场处理,确保了工程原材料的质量。
2、测量放线控制在施工过程中,我们严格按照设计图纸和规范要求进行测量放线,并对测量成果进行了复核,确保了建筑物的轴线、标高、垂直度等符合设计及规范要求。
3、钢筋工程钢筋的加工、连接和安装均严格按照设计图纸和规范要求进行施工。
钢筋的品种、规格、数量、位置等符合设计要求,钢筋的连接方式符合规范要求,接头质量经检验合格。
4、模板工程模板采用了钢模板和木模板相结合的方式,模板及其支架具有足够的强度、刚度和稳定性,能够可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
模板的安装位置、尺寸、平整度等符合设计及规范要求,模板拆除时,混凝土强度符合规范要求。
5、混凝土工程混凝土采用商品混凝土,由具有资质的搅拌站供应。
混凝土浇筑前,对模板、钢筋等进行了检查验收,浇筑过程中,严格控制混凝土的坍落度和浇筑顺序,振捣密实,确保了混凝土的质量。
九鼎城住宅小区1#楼B段、2#楼、3#楼、4#楼、5#楼主体结构分部工程验收自评报告编制人:审核人:审批人:施工单位:陕西有色建设有限公司编制日期:2012年11月08日(公司章)目录一、工程概况 (1)二、自评依据 (2)三、施工组织情况 (3)四、施工过程质量控制 (4)五、工程技术资料整编情况 (5)六、分部工程评定结论 (8)九鼎城住宅小区1#楼B段、2#楼、3#楼、4#楼、5#楼主体结构分部工程验收自评报告一、工程概况(一)工程名称:九鼎城住宅小区(二)工程地址:西安市丈八北路与科技四路十字东南角(三)参建单位:建设单位:陕西问鼎房地产开发有限公司设计单位:陕西恒瑞建筑没计工程有限公司勘察单位:中国有色金属工业西安勘察设计研究院施工单位:陕西有色建设有限公司监理单位:陕西省工程监理有限责任公司试验单位:陕西省建筑设备安装质量检测中心监督机构:西安高新区建设工程质量安全监督站(四)工程规模及特征:九鼎城住宅小区1#楼B段、2#~5#楼的基本概况如下:名称建筑面积(m2)建筑层数建筑高度(m)建筑分类耐火等级结构类型建筑设计等级地上地下地上地下1#楼B段6344.89 6+1 1 22.60多层单元式住宅二级一级剪力墙三级2#楼10366.90 18 1 52.50 二类高层单元式住宅二级一级剪力墙二级3#楼9536.23 18 1 52.50 二类高层单元式住宅二级一级剪力墙二级4#楼13351.33 31 1 91.90 一类高层塔式住宅一级一级剪力墙一级5#楼13271.70 31 1 91.90 一类高层塔式住宅一级一级剪力墙一级砼强度等级:1#楼B段墙柱、梁、板、梯均为C30;2#、3#楼墙柱1层至4层C35,5层以上C30;梁板均为C30。
4#、5#楼墙柱1层至7层C40,8层至21层C35,22层以上为C30;梁板1层至8层C35,9层以上C30。
抗震等级:1#B段、2#楼、3#楼为二级。
4#楼、5#楼为一级。
抗震烈度:8度。
钢筋接头:(竖向接头)钢筋≥20为机械连接。
16、18为电渣压力焊;钢筋≤14绑扎连接;(水平接头)钢筋≥20为机械连接;钢筋≤18绑扎连接。
填充墙:±0.00以下非承重墙采用承重型多孔砖MU10,用M7.5号水泥砂浆砌筑;±0.00以上,外墙采用非承重空心砖,M5混合砂浆,内墙厨房、卫生间及设备管井处采用承重多孔砖,M5混合砂浆,其余内隔墙采用非承重空心砖,M5混合砂浆。
1#楼B段、2#~5#主楼主体阶段具体施工时间:2012年 02 月 20 日~ 2012 年10月03日,历时 227 天。
二、自评依据1、建设单位与施工单位签订的施工合同;2、本工程经图审机构审查合格的施工图纸及设计变更文件;3、经审批的施工组织设计和各专项施工方案;4、《建筑工程施工质量统一验收标准》GB50300-2001;5、《混凝土结构工程施工质量验收规范》GB50204-2002;6、《砌体工程施工质量验收规范》GB_50203-2011);7、《钢筋机械连接通用技术规程》JGJ107-2003;8、《钢筋焊接及验收规程》(JGJ18-2012);9、本公司制定的管理体系手册、程序文件及施工工艺标准;10、国家现行颁布的强制性标准及其它相关规范、规程。
三、施工组织情况(一)施工组织设计及相关方案针对本工程的特点,我项目提前编制了具有针对性的九鼎城住宅小区工程的施工组织设计、施工质量计划书及模板支撑专项施工方案、混凝土专项施工方案、钢筋专项施工方案等得到公司技术部门、甲方、监理的认可。
并在施工过程中严格按照组织方案实施。
项目部认真落实各级交底制度,向施工班进行质量技术交底。
各班组长负责作业前向本班班组人员进行施工交底,严格执行技术质量保证措施。
(二)质量管理体系1、开工之前建立了质量责任制,把质量工作落实到各个职能人员和各个工作岗位,各行其职,各尽其责,对工序和工程负责。
2、抽调项目骨干组成强有力的施工项目部,落实项目经理负责制,挑选业务素质高、施工经验丰富、责任心强的专业施工队伍施工。
3、强化创优意识,在全体管理人员和施工人员中开展创优目标教育。
四、施工过程质量控制(一)施工原材料、半成品材料质量控制在施工过程中,严格控制原材料、半成品材料、成品材料的质量。
对进场的钢材、商混等材料,首先检查其生产厂家是否具备相应的资质,同时结合出厂合格证和质量检测报告及质量保证书,核对现场材料的质量、数量是否达到要求,同时根据《陕西省建设工程质量和安全生产管理条例》规定,项目负责人、技术负责人、监理工程师、材料员联合对进场材料验收,同时在监理工程师的见证下进行取样,送往具有资质的实验室进行复试。
复试合格后,方可用于工程。
混凝土试块抗压强度汇总表强度等级楼号标准养护同条件试件组数评定结果试件组数评定结果C30 1#楼B段20 合格20 合格2#楼33 合格33 合格3#楼33 合格32 合格4#楼36 合格34 合格5#楼37 合格35 合格C35 2#楼8 合格8 合格3#楼 6 合格 4 合格4#楼35 合格34 合格5#楼35 合格34 合格C40 4#楼14 合格14 合格5#楼14 合格14 合格经抗压试验全部合格,并经统计分析评定全部合格。
(二)主要施工过程控制情况施工过程中,我项目部始终坚持以工程质量为核心,对工程质量严格把关。
对重点部位、关键工序设置质量控制点,各工序采用自检、互检、交接检查,经检查合格的方可进入下一道工序施工,对检查不合格的拒绝进行下一道工序的施工。
若发现工程质量问题及时整改,使工程质量问题消除与萌芽状态。
质量管理不仅是事后检查,更多的是预防为主和事前检查,在各分项工程施工前,都进行了详细的施工技术交底工作,保证工程质量。
五、工程技术资料整编情况1、本工程施工资料由专职资料员收集整理,做到与工程同步进行,并真实可靠、齐全。
2、本工程保证资料检测项目如下:各单位工程控制资料汇总表楼号钢筋原材电渣压力焊机械连接砂浆试块烧结空心砖1#楼B段47 31 6 7 72#楼51 20 5 16 83#楼49 43 7 / /4#楼100 128 6 24 25#楼111 130 6 / /注:我项目选用钢筋机械接头类型为滚轧直螺纹接头。
各单位工程检验批汇总表楼号分项工程名称检验批数合格数量合格率1#楼B段钢筋56 56 100% 模板56 56 100% 混凝土14 14 100% 现浇结构26 26 100% 填充墙砌体7 7 100%2#楼钢筋74 74 100% 模板74 74 100% 混凝土23 23 100% 现浇结构37 37 100%填充墙砌体18 18 100%3#楼钢筋74 74 100% 模板74 74 100% 混凝土23 23 100% 现浇结构37 37 100% 填充墙砌体/ / /4#楼钢筋126 126 100% 模板126 126 100% 混凝土53 53 100% 现浇结构53 53 100% 填充墙砌体25 25 100%5#楼钢筋126 126 100% 模板126 126 100% 混凝土53 53 100% 现浇结构53 53 100% 填充墙砌体/ / /注:填充墙砌体施工1#楼B段、2#楼、4#楼已完成,3#楼、5#楼尚未进行。
钢筋拉拔试验(检测标准GB50203-2011,JGJ145-2004)楼号试验日期报告编号钢筋规格试验组数检测结论1#楼B段2012.05.10 (2012)-GC2-00116 A6 一组合格2012.06.27(2012)-GC2-00188 A6 一组合格(2012)-GC2-00189 C12 一组合格2012.07.17 (2012)-GC2-00207 B12 一组合格2012.07.20(2012)-GC2-00212 A6 二组合格(2012)-GC2-00213 C12 二组合格2012.08.09 (2012)-GC2-00240 A6 一组合格2#楼2012.08.09(2012)-GC2-00242 C12 一组合格(2012)-GC2-00241 A6 一组合格2012.09.18 (2012)-GC2-00288 A6 一组合格(2012)-GC2-00289 C12 一组合格2012.09.21 (2012)-GC2-00301 A6 二组合格4#楼2012.08.10 (2012)-GC2-00243 A6 一组合格2012.09.12 (2012)-GC2-00285 A6 一组合格2012.09.21 (2012)-GC2-00302 A6 二组合格2012.10.25 (2012)-GC2-00351 A6 二组合格3、本工程原位检测由陕西省建筑设备安装质量检测中心进行,包括结构实体钢筋保护层厚度及回弹法混凝土抗压强度检测,自2012.07.29日至2012.11.05日抽检完毕,抽检数量符合设计要求,检测结论合格。
钢筋保护层试验(检测标准GB50204-2002)分部楼号试验日期构件类别验收区间抽检比例报告编号主体1#楼B 段2012.07.29梁2~屋面 2.0%(2012)-GC2-00217板2~屋面 2.4%2#楼2012.08.30梁2~屋面 2.0%(2012)-GC2-00280板2~屋面 2.4%3#楼2012.08.26梁2~屋面 2.2%(2012)-GC2-00277板2~屋面 2.5%4#楼2012.08.26梁2~16 2.0%(2012)-GC2-00244板2~16 2.7%5#楼2012.08.26梁2~16 2.0%(2012)-GC2-00279板2~16 2.6%4#楼2012.11.05梁16~屋面 2.0%(2012)-GC2-00366板16~屋面 2.4%5#楼2012.11.05梁15~屋面 2.0%(2012)-GC2-00368板15~29 2.2%回弹检测(检测标准JGJ/T23-2011)分楼试验日期构件类验收区间报告编号部号别主体1#楼2012.07.29梁3~5,7(2012)-GC2-00218墙1,2,6,屋面2#楼2012.08.30梁2~16(2012)-GC2-00281墙1~17,183#楼2012.08.26梁3,5,7…屋面梁(2012)-GC2-00278墙1,2,4,6 (18)4#楼2012.08.26梁2~14(2012)-GC2-00245墙1~155#楼2012.08.26梁2~14(2012)-GC2-00260墙1~154#楼2012.11.05梁16,18,19,22,24…屋面梁(2012)-GC2-00367墙17,20,21,23 (31)5#楼2012.11.05梁17,19,20,22,24,28,30(2012)-GC2-00369墙16,18,21,23,25,26,27,29,屋面墙4、沉降观测由中国有色金属工业西安勘察设计研究院承担,本观测工程开始于2012年3月,自1层起,每层观测一次,截止2012年10月,2#楼、3#楼观测18期,4#楼、5#楼观测31期。
