教你做施工图纸预算(广联达官方)
- 格式:doc
- 大小:21.50 KB
- 文档页数:7

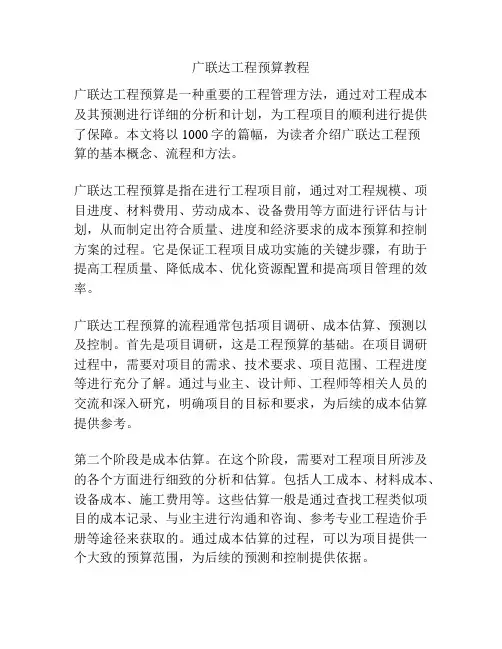

广联达工程预算教程广联达工程预算是一种重要的工程管理方法,通过对工程成本及其预测进行详细的分析和计划,为工程项目的顺利进行提供了保障。
本文将以1000字的篇幅,为读者介绍广联达工程预算的基本概念、流程和方法。
广联达工程预算是指在进行工程项目前,通过对工程规模、项目进度、材料费用、劳动成本、设备费用等方面进行评估与计划,从而制定出符合质量、进度和经济要求的成本预算和控制方案的过程。
它是保证工程项目成功实施的关键步骤,有助于提高工程质量、降低成本、优化资源配置和提高项目管理的效率。
广联达工程预算的流程通常包括项目调研、成本估算、预测以及控制。
首先是项目调研,这是工程预算的基础。
在项目调研过程中,需要对项目的需求、技术要求、项目范围、工程进度等进行充分了解。
通过与业主、设计师、工程师等相关人员的交流和深入研究,明确项目的目标和要求,为后续的成本估算提供参考。
第二个阶段是成本估算。
在这个阶段,需要对工程项目所涉及的各个方面进行细致的分析和估算。
包括人工成本、材料成本、设备成本、施工费用等。
这些估算一般是通过查找工程类似项目的成本记录、与业主进行沟通和咨询、参考专业工程造价手册等途径来获取的。
通过成本估算的过程,可以为项目提供一个大致的预算范围,为后续的预测和控制提供依据。
第三个阶段是成本预测。
在成本预测过程中,需要考虑到成本的波动和未来的走势,以及各种因素对工程成本的影响。
在工程项目进行的过程中,如何对成本进行合理的预测和控制,是一个关键的环节。
通过对项目进度、材料价格、劳动力成本等进行综合分析和预测,可以为项目提供一个更加准确的成本控制和调整方案。
最后一个阶段是成本控制。
成本控制是工程预算的核心。
通过建立工程项目的成本控制系统,对工程项目的成本进行实时监测和调整。
在工程项目进行的过程中,及时发现和解决可能导致成本超支的问题,以确保项目能够按时、按质、按量完成。
广联达工程预算方法包括直接成本法、摊余成本法、差额成本法等。

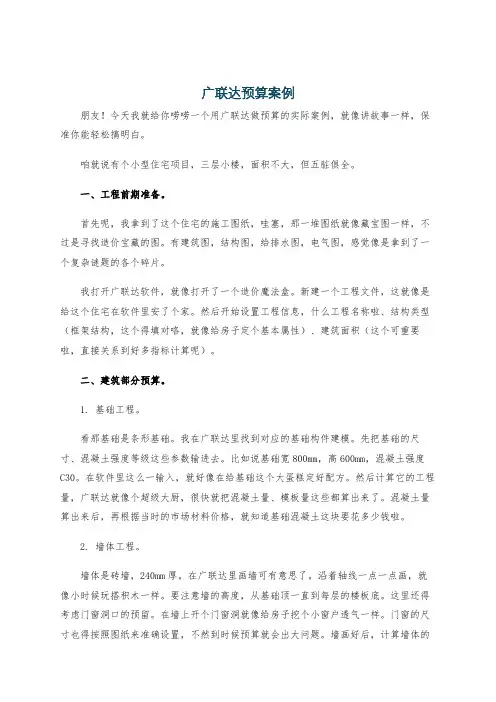

广联达预算案例朋友!今天我就给你唠唠一个用广联达做预算的实际案例,就像讲故事一样,保准你能轻松搞明白。
咱就说有个小型住宅项目,三层小楼,面积不大,但五脏俱全。
一、工程前期准备。
首先呢,我拿到了这个住宅的施工图纸,哇塞,那一堆图纸就像藏宝图一样,不过是寻找造价宝藏的图。
有建筑图,结构图,给排水图,电气图,感觉像是拿到了一个复杂谜题的各个碎片。
我打开广联达软件,就像打开了一个造价魔法盒。
新建一个工程文件,这就像是给这个住宅在软件里安了个家。
然后开始设置工程信息,什么工程名称啦、结构类型(框架结构,这个得填对咯,就像给房子定个基本属性)、建筑面积(这个可重要啦,直接关系到好多指标计算呢)。
二、建筑部分预算。
1. 基础工程。
看那基础是条形基础。
我在广联达里找到对应的基础构件建模。
先把基础的尺寸、混凝土强度等级这些参数输进去。
比如说基础宽800mm,高600mm,混凝土强度C30。
在软件里这么一输入,就好像在给基础这个大蛋糕定好配方。
然后计算它的工程量,广联达就像个超级大厨,很快就把混凝土量、模板量这些都算出来了。
混凝土量算出来后,再根据当时的市场材料价格,就知道基础混凝土这块要花多少钱啦。
2. 墙体工程。
墙体是砖墙,240mm厚。
在广联达里画墙可有意思了。
沿着轴线一点一点画,就像小时候玩搭积木一样。
要注意墙的高度,从基础顶一直到每层的楼板底。
这里还得考虑门窗洞口的预留。
在墙上开个门窗洞就像给房子挖个小窗户透气一样。
门窗的尺寸也得按照图纸来准确设置,不然到时候预算就会出大问题。
墙画好后,计算墙体的工程量,有砖的量、墙体抹灰的量。
这抹灰就像给墙穿上一件漂亮的外衣,计算它的面积可不能马虎。
3. 楼板工程。
楼板是现浇混凝土板,100mm厚。
在软件里画楼板就像给房子搭个平台。
定义好楼板的厚度、混凝土强度等级等参数后,广联达就能算出楼板的混凝土量、模板量。
这模板量就像给混凝土做造型的模具的大小,也是要花钱买的材料呢。

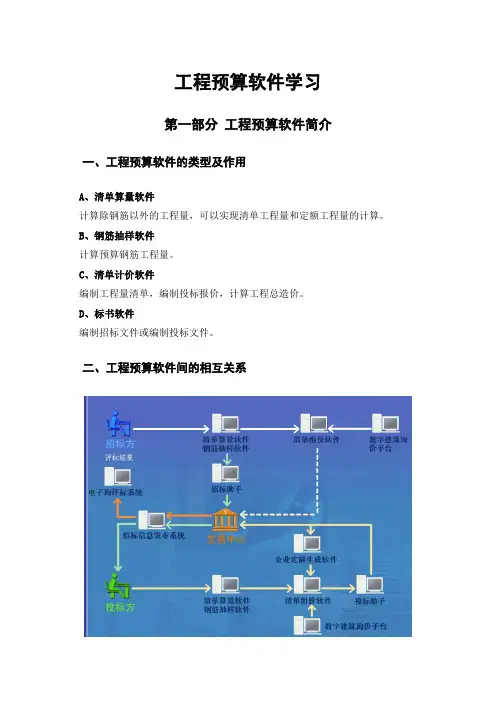

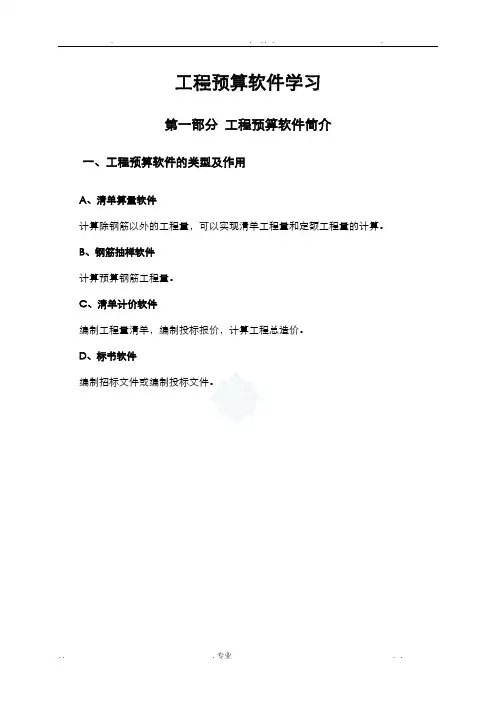

工程预算软件学习第一部分工程预算软件简介一、工程预算软件的类型及作用A、清单算量软件计算除钢筋以外的工程量,可以实现清单工程量和定额工程量的计算。
B、钢筋抽样软件计算预算钢筋工程量。
C、清单计价软件编制工程量清单,编制投标报价,计算工程总造价。
D、标书软件编制招标文件或编制投标文件。
二、工程预算软件间的相互关系第二部分广联达软件安装一、软件安装部件1、主程序(工程量计算规则、视频帮助)2、定额库3、加密锁驱动程序CA、B CA、BDD二、软件安装步骤(见演示)(1)双击(2)选择安装的组件(3)安装定额库(4)安装加密锁驱动程序第三部分广联达软件操作第一章广联达清单计价软件一、清单计价软件简介清单计价软件,俗称“套价”软件。
可以实现的功能:★招标方:工程量清单、标底报价★投标方:投标报价(1)招标方使用软件流程招标方工程量清单编制流程(2)投标方使用软件流程(同标底编制)招标方标底报价编制流程投标方投标报价编制流程注意:标底价格编制与投标报价在编制流程上一样,但是,价格基准、取费等容有差异。
二、广联达清单计价GBQ3.0软件的界面(1)、标题栏,(2)、菜单栏,(3)、系统工具条,(4)、网上服务工具条,(5)、数据导入工具条,(6)、格式工具条,(7)表操作工具条,(8)、导航栏,(9)、定额操作工具条,(10)、预算书操作工具条,(11)、预算书特性工具条,(12)、输入窗口,(13)、属性查看窗口,(14)、状态显示栏(1)标题栏——文件保存路径提示软件窗口的最上端显示的是当前打开的工程文件的保存路径,在当前文件没有被保存时,不会显示保存路径,只显示新建向导中定义的文件名称。
(2)菜单栏——系统主菜单与其他软件一样,广联达—清单计价GBQ3.0软件也有系统主菜单,包括:文件、编辑、查看、分部分项工程量清单(这里的菜单名称随着导航栏中页签变化而变化)、数据、维护、系统、窗口、帮助。
各个菜单的主要命令的使用在以后的章节中描述。

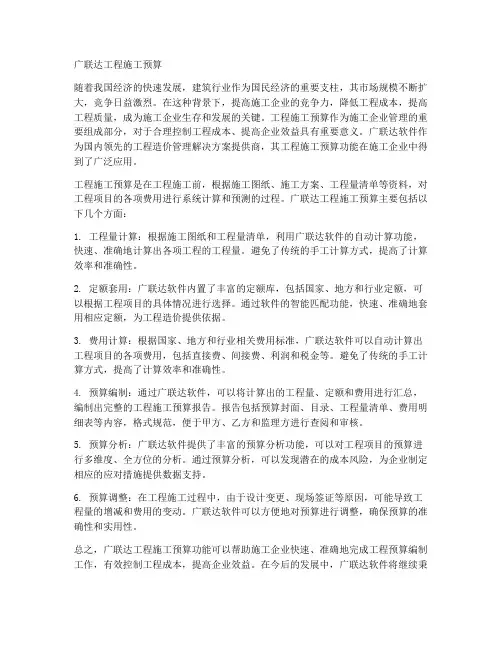

广联达工程施工预算随着我国经济的快速发展,建筑行业作为国民经济的重要支柱,其市场规模不断扩大,竞争日益激烈。
在这种背景下,提高施工企业的竞争力,降低工程成本,提高工程质量,成为施工企业生存和发展的关键。
工程施工预算作为施工企业管理的重要组成部分,对于合理控制工程成本、提高企业效益具有重要意义。
广联达软件作为国内领先的工程造价管理解决方案提供商,其工程施工预算功能在施工企业中得到了广泛应用。
工程施工预算是在工程施工前,根据施工图纸、施工方案、工程量清单等资料,对工程项目的各项费用进行系统计算和预测的过程。
广联达工程施工预算主要包括以下几个方面:1. 工程量计算:根据施工图纸和工程量清单,利用广联达软件的自动计算功能,快速、准确地计算出各项工程的工程量。
避免了传统的手工计算方式,提高了计算效率和准确性。
2. 定额套用:广联达软件内置了丰富的定额库,包括国家、地方和行业定额,可以根据工程项目的具体情况进行选择。
通过软件的智能匹配功能,快速、准确地套用相应定额,为工程造价提供依据。
3. 费用计算:根据国家、地方和行业相关费用标准,广联达软件可以自动计算出工程项目的各项费用,包括直接费、间接费、利润和税金等。
避免了传统的手工计算方式,提高了计算效率和准确性。
4. 预算编制:通过广联达软件,可以将计算出的工程量、定额和费用进行汇总,编制出完整的工程施工预算报告。
报告包括预算封面、目录、工程量清单、费用明细表等内容,格式规范,便于甲方、乙方和监理方进行查阅和审核。
5. 预算分析:广联达软件提供了丰富的预算分析功能,可以对工程项目的预算进行多维度、全方位的分析。
通过预算分析,可以发现潜在的成本风险,为企业制定相应的应对措施提供数据支持。
6. 预算调整:在工程施工过程中,由于设计变更、现场签证等原因,可能导致工程量的增减和费用的变动。
广联达软件可以方便地对预算进行调整,确保预算的准确性和实用性。
总之,广联达工程施工预算功能可以帮助施工企业快速、准确地完成工程预算编制工作,有效控制工程成本,提高企业效益。

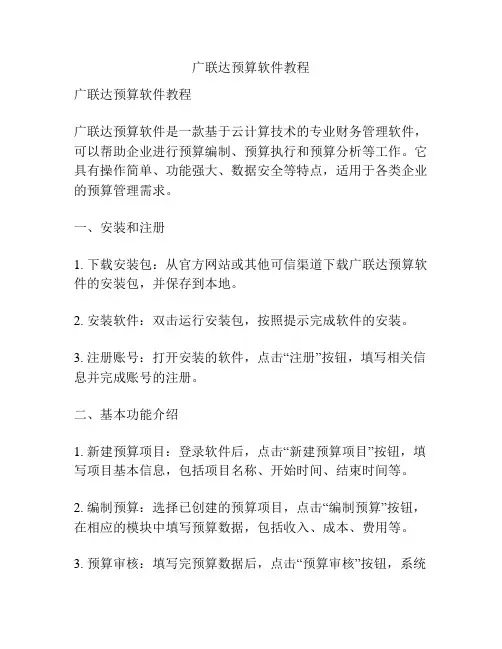

广联达预算软件教程广联达预算软件教程广联达预算软件是一款基于云计算技术的专业财务管理软件,可以帮助企业进行预算编制、预算执行和预算分析等工作。
它具有操作简单、功能强大、数据安全等特点,适用于各类企业的预算管理需求。
一、安装和注册1. 下载安装包:从官方网站或其他可信渠道下载广联达预算软件的安装包,并保存到本地。
2. 安装软件:双击运行安装包,按照提示完成软件的安装。
3. 注册账号:打开安装的软件,点击“注册”按钮,填写相关信息并完成账号的注册。
二、基本功能介绍1. 新建预算项目:登录软件后,点击“新建预算项目”按钮,填写项目基本信息,包括项目名称、开始时间、结束时间等。
2. 编制预算:选择已创建的预算项目,点击“编制预算”按钮,在相应的模块中填写预算数据,包括收入、成本、费用等。
3. 预算审核:填写完预算数据后,点击“预算审核”按钮,系统会自动检查预算数据的合理性和错误,如有问题可进行修改。
4. 预算执行:预算审核通过后,点击“预算执行”按钮,系统将根据预算数据和实际数据进行比对,生成执行结果报表。
5. 预算分析:通过点击“预算分析”按钮,可以查看预算总结报表、预算执行情况图表等,帮助企业管理者进行预算分析和决策。
三、操作步骤示例1. 新建预算项目:登录软件后,在主界面点击“新建预算项目”按钮,弹出新建项目窗口。
2. 填写项目信息:在新建项目窗口中填写项目名称、开始时间、结束时间等基本信息,并点击“确定”按钮。
3. 编制预算:在主界面点击“编制预算”按钮,进入预算编制界面。
根据实际需求,在各个模块中填写相应预算数据。
4. 预算审核:完成预算数据填写后,点击“预算审核”按钮,系统会自动检查数据的合理性和错误,如有问题可进行修改。
5. 预算执行:审核通过后,点击“预算执行”按钮,系统将自动生成执行结果报表,并进行预算与实际数据的比对。
6. 预算分析:点击“预算分析”按钮,可以查看预算总结报表、预算执行情况图表等,进行预算分析和决策。

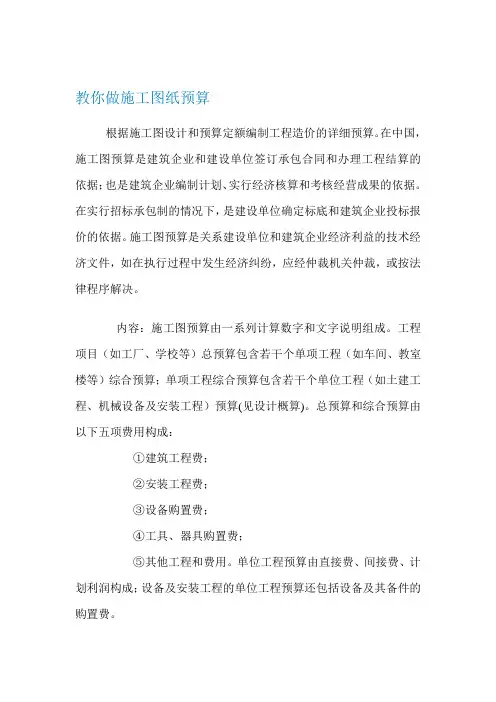

教你做施工图纸预算根据施工图设计和预算定额编制工程造价的详细预算。
在中国,施工图预算是建筑企业和建设单位签订承包合同和办理工程结算的依据;也是建筑企业编制计划、实行经济核算和考核经营成果的依据。
在实行招标承包制的情况下,是建设单位确定标底和建筑企业投标报价的依据。
施工图预算是关系建设单位和建筑企业经济利益的技术经济文件,如在执行过程中发生经济纠纷,应经仲裁机关仲裁,或按法律程序解决。
内容:施工图预算由一系列计算数字和文字说明组成。
工程项目(如工厂、学校等)总预算包含若干个单项工程(如车间、教室楼等)综合预算;单项工程综合预算包含若干个单位工程(如土建工程、机械设备及安装工程)预算(见设计概算)。
总预算和综合预算由以下五项费用构成:①建筑工程费;②安装工程费;③设备购置费;④工具、器具购置费;⑤其他工程和费用。
单位工程预算由直接费、间接费、计划利润构成;设备及安装工程的单位工程预算还包括设备及其备件的购置费。
编制方法:主要有单位估价法和实物估价法两种,中国现行规定采用前者编制施工图预算。
单位估价法是利用分部分项工程单价计算工程造价的方法。
计算程序是:①根据施工图计算分部分项工程量;②根据地区单位估价表或预算定额单价计算分部分项工程直接费,并汇总为单位工程直接费;③计算间接费、计划利润,并与直接费汇总,得出单位工程预算造价;进一步汇总得出综合预算造价和总预算造价。
实物估价法是利用预算定额计算人工、材料、机械台班用量,进而计算工程造价的方法。
计算程序是:①根据施工图计算分部分项工程量;②根据预算定额计算分部分项工程所需的人工、材料和机械台班消耗量,并按单位工程加以汇总;③根据人工日工资标准、材料预算价格、机械台班费用单价等资料,计算单位工程直接费;④计算间接费、计划利润,并与直接费汇总成单位工程预算造价,进一步汇总得出综合预算造价和总预算造价。
沿革中国在建筑工程中实行工料预算历时已久。
北宋李诫编纂的《营造法式》已有工料限额。

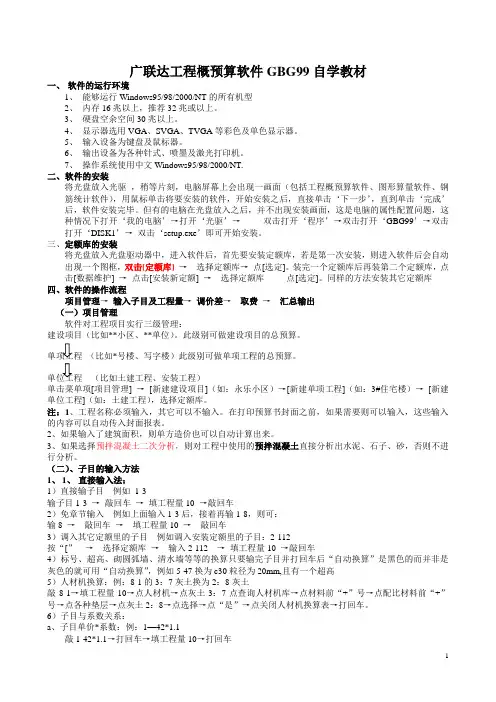

广联达工程概预算软件GBG99自学教材一、软件的运行环境1、能够运行Windows95/98/2000/NT的所有机型2、内存16兆以上,推荐32兆或以上。
3、硬盘空余空间30兆以上。
4、显示器选用VGA、SVGA、TVGA等彩色及单色显示器。
5、输入设备为键盘及鼠标器。
6、输出设备为各种针式、喷墨及激光打印机。
7、操作系统使用中文Windows95/98/2000/NT.二、软件的安装将光盘放入光驱,稍等片刻,电脑屏幕上会出现一画面(包括工程概预算软件、图形算量软件、钢筋统计软件),用鼠标单击将要安装的软件,开始安装之后,直接单击‘下一步’,直到单击‘完成’后,软件安装完毕。
但有的电脑在光盘放入之后,并不出现安装画面,这是电脑的属性配置问题,这种情况下打开‘我的电脑’→打开‘光驱’→双击打开‘程序’→双击打开‘GBG99’→双击打开‘DISK1’→双击‘setup.exe’即可开始安装。
三、定额库的安装将光盘放入光盘驱动器中,进入软件后,首先要安装定额库,若是第一次安装,则进入软件后会自动出现一个图框,双击[定额库]→选择定额库→点[选定]。
装完一个定额库后再装第二个定额库,点击[数据维护] →点击[安装新定额] →选择定额库点[选定]。
同样的方法安装其它定额库四、软件的操作流程项目管理→输入子目及工程量→调价差→取费→汇总输出(一)项目管理软件对工程项目实行三级管理:建设项目(比如**小区、**单位)。
此级别可做建设项目的总预算。
(比如*号楼、写字楼)此级别可做单项工程的总预算。
(比如土建工程、安装工程)单击菜单项[项目管理] →[新建建设项目](如:永乐小区)→[新建单项工程](如:3#住宅楼)→[新建单位工程](如:土建工程),选择定额库。
注:1、工程名称必须输入,其它可以不输入。
在打印预算书封面之前,如果需要则可以输入,这些输入的内容可以自动传入封面报表。
2、如果输入了建筑面积,则单方造价也可以自动计算出来。

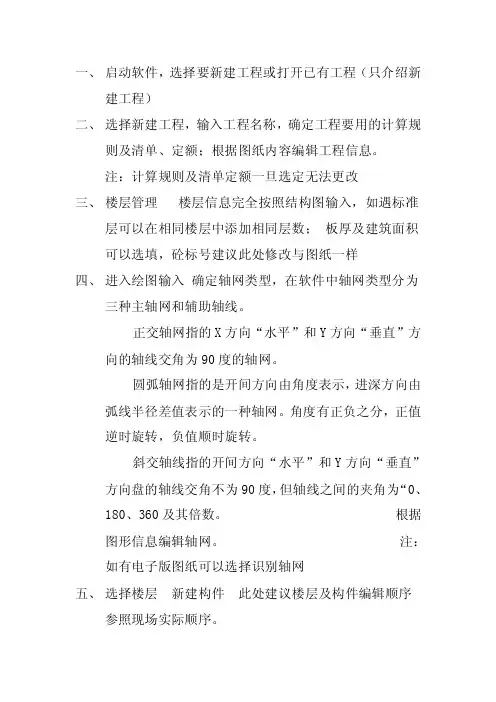

一、启动软件,选择要新建工程或打开已有工程(只介绍新建工程)二、选择新建工程,输入工程名称,确定工程要用的计算规则及清单、定额;根据图纸内容编辑工程信息。
注:计算规则及清单定额一旦选定无法更改三、楼层管理楼层信息完全按照结构图输入,如遇标准层可以在相同楼层中添加相同层数;板厚及建筑面积可以选填,砼标号建议此处修改与图纸一样四、进入绘图输入确定轴网类型,在软件中轴网类型分为三种主轴网和辅助轴线。
正交轴网指的X方向“水平”和Y方向“垂直”方向的轴线交角为90度的轴网。
圆弧轴网指的是开间方向由角度表示,进深方向由弧线半径差值表示的一种轴网。
角度有正负之分,正值逆时旋转,负值顺时旋转。
斜交轴线指的开间方向“水平”和Y方向“垂直”方向盘的轴线交角不为90度,但轴线之间的夹角为“0、180、360及其倍数。
根据图形信息编辑轴网。
注:如有电子版图纸可以选择识别轴网五、选择楼层新建构件此处建议楼层及构件编辑顺序参照现场实际顺序。
六、新建构件(以新建筏板基础为例)在基础中选择筏板基础点击新建,编辑筏板基础属性,名称要参考图纸,检查混凝土标号厚度及底标号。
然后匹配清单项。
构件新建完成。
点击绘图进入绘图模式。
选择绘图方式七、如有电子版图纸可以选择导入CAD图纸进行轴网及构件的识别。
1、单击CAD草图,屏幕右侧出现图纸管理对话框添加需要的图纸,添加进来的图纸可能是几个楼层的CAD图纸,此时需要分割图纸,把图纸分割成你能利用的单个楼层图纸,有的图纸可能不需要分割,直接整理图纸就能实现图纸的分割。
2、选择一张标准的CAD图纸识别轴网,首先提取轴线,第一步提取轴线,第二步提取轴网标示,第三步识别轴网,识别轴网有多个选项,一般常用自动识别;以上三步请根据绘图窗口下的提示完成操作。
3、这个时候就可以选择楼层新建构件进行画图了,在图形算量中一般的构件都是可以CAD图纸识别的,识别顺序与识别轴网基本相同,此处不在详细介绍,特别强调一下,每一步识别之后都要检查一遍。
广联达预算软件的应用单元概述:本单元就以广联达软件为应用软件工具,讲解有关建筑工程及装饰装修工程的算量及计价的相关知识,清单算量软件GCL 7.0是目前传统定额模式向清单环境过渡时期非常实用的算量武器,适用于定额模式和清单模式下不同的算量需求。
融合绘图和CAD识图功能,内置计算规则,计算工程量只需按照图纸提供的信息定义好各种构件的材质、尺寸等属性,同时定义好构件立面的楼层信息,然后将构件沿着定义好的轴线画入或布置到软件中相应的位置,汇总过程中软件将会自动按照相应的规则进行扣减,计算出精确的工程量结果并得到相应的报表。
清单计价软件GBQ 3.0以完全符合清单计价原则和工程量清单编制方法为标准,融入计算机本身的优点,更加高效、快速、准确对庞大的数据集进行处理,清单算量软件GCL 7.0完成工程量的计算之后,可以直接将数据导入清单计价软件GBQ 3.0中进行组价,完成建筑工程的计价。
本单元结合实例讲解建筑工程在软件中的工程量计算及计价过程。
学习目标:了解图形算量软件GCL7.0的操作流程以及各个构件的定义方法和绘制方法,掌握软件GCL7.0主要构件的定义方法和基本画法,并能实际操作;了解清单计价软件GBQ3.0的操作流程,掌握如何套定额及定额计价模式的施工图预算的编制,如何选取市场价文件。
项目一:计价软件能力标准要求:1)了解定额子目的输入方法。
2)掌握定额库的查询3)掌握定额的换算的几种方法4)了解“计价程序”的构成及作用5)掌握利用软件套定额编制施工图预算一、基础知识在介绍软件之前,我们先来一起回顾几个有关清单的问题,以便于我们更好的学习软件. 1工程量清单是表现在拟建工程的分部分项工程量清单、措施项目清单、其它项目清单以及相应数量的明细清单表。
2 综合单价是完成工程量清单一个规定计量单位项目所需的人工费、材料费机械使用费、管理费和利润,并考虑风险因素。
3 清单项是由12位数字编码组成,前9位是国家统一编码,它们都有其具体的含义,后三位是软件自动进行编码的,如果有相同的实体清单项,只是项目特征描述不一样,就会用后三位编码来区分,如001、002、003等。
广联达预算详细操作步骤预算操作步骤快操作步骤:新建工程——建筑楼层——轴网建立——定义构件——绘图——构件做法——汇总计算——查看报表——保存退出。
一、新建工程在启动软件后,软件中的第一个对话框,上面有一个新建筑向导,你点击后,可以根据软件的提示操作步骤完成。
在对话框中需要注意几个方面:1、工程的名称,建议利用工程图纸的名称,在以后的工作中为了方便查找。
2、预算书模式的确定,不同的预算书模式对不同的标书编制,即清单模式对应清单报价的标书模式制作,定额模式对应的是工程预算的编制模式。
3、定额计算规则和定额库的确定。
不同地区的定额计算规则不相同,定额库也不相同,选择不正确,会影响工程中的工程量的计算。
4、新工程的辅助信息,辅助信息中的内容包括室外地坪标高差、外墙墙裙的高度、冻土厚度,这些数据必须正确的输入,如果输入不正确,将会影响工程量计算,例如:室外地坪的输入不正确,会影响土方工程量、回填土工程量、外墙脚手架的工程量、外墙抹灰及装饰的工程量等。
二、楼层管理1、楼层层高的确立。
在工程图纸中的一般有两种层高,即一种是建筑层高,另一种是建筑层高,在软件建立层高时,按建筑层高进行建立。
2、楼层的分析在工程是一般有两种情况,一种有地一室的情况,一种是无地下室的情况,分析如下。
z3、当楼层构件的标高不相同时,楼层的层高按构件最高标高处为分界线建立楼层层高,在绘制构件的时候,就不会出现超高的情况,你只需利用构件编辑属性把相应的构件标高或者高度修改。
4、基础层高的确定第一种情况,没有地下室时,基础层高指的从基础垫层的下皮到正负零的高度为基础层的层高。
第二种情况,当有地下室的情况,指的从基础的垫层的下皮到地下室室内地坪分界线处的高度为基础层的高度。
5、楼层编码:基础层楼层编码由“0”代替,地下室楼层编码由负数表示。
地上层数由正数表示。
标准层的格式由以下几种方式:1~5、1-5,1、2、3、4、5,1,2,3,4,5。
广联达软件预算书编制要点1、打开2、选择单击清单或者定额3、一定额为例,新建单位工程(每个专业算一个单位工程)选择定额系列(2000,20008)和所编预算书专业4、输入工程名称,选择工程类别,选择纳税地区5、新建单位工程完成,确定6、工程概况的完善:工程信息(建设单位,施工单位,监理单位,工程名称,工程主要特征)7、预算书编制A)、点击查询,去用相应的章节及定额,双击定额号B)、输入主材名称和规格,同时可以输入价格(以后也可以输)C)、输入工程量,定额输完。
D)、选取下一个定额,直到完成E)、定额下没有主材或者设备,点击需要添加的定额,右键选择补充子目下主材或设备,修改名字和规格型号,输入价格。
F)、材料价格在定额选择时,在弹出的输入对话框输入价格,也可以在工程量输入完毕,在材料名称输入修改好后,在人才机汇总表里,在主材表输入也行。
甲供部分也在此表格里注明。
三材也可以调整价格,2000定额不能调整G)、核对定额取用是否正确,工程量是否正确H)、设置安装费用(脚手架、高层增加,超高费)I)、检查费用表,看工程类别是否正确,右上角安装工程右键点击工程取费设置,进行查看J)、在费用表中设置安全文明措施费,在对应行费率的位置,点击后,在费用表下面有个安全文明费选择栏,选取对应年份的文件和取费费率。
双击选取完成。
K)、人工费的调差,看合同约定;三才(临时摊销)的调差。
L)、看合同约定,设置造价上浮、下浮。
M)、预算书编制完成,预览打印报表(封面、费用表、独立费、预算表(未计价材料))8.编制完成,核查预算书:A)、工程项目是否遗漏,特别小的项目。
如管道支架,套管,油漆、实验等B)、安装调试费用是否计算,主要为非明显实体项目(消防喷淋,防雷接地,消防报警要有调试费)C)、安装费用是否设置D)、取费设置是否合理E)、合同约定的其他内容附:。
教你做施工图纸预算
根据施工图设计和预算定额编制工程造价的详细预算。
在中国,施工图预算是建筑企业和建设单位签订承包合同和办理工程结算的依据;也是建筑企业编制计划、实行经济核算和考核经营成果的依据。
在实行招标承包制的情况下,是建设单位确定标底和建筑企业投标报价的依据。
施工图预算是关系建设单位和建筑企业经济利益的技术经济文件,如在执行过程中发生经济纠纷,应经仲裁机关仲裁,或按法律程序解决。
内容:施工图预算由一系列计算数字和文字说明组成。
工程项目(如工厂、学校等)总预算包含若干个单项工程(如车间、教室楼等)综合预算;单项工程综合预算包含若干个单位工程(如土建工程、机械设备及安装工程)预算(见设计概算)。
总预算和综合预算由以下五项费用构成:
①建筑工程费;
②安装工程费;
③设备购置费;
④工具、器具购置费;
⑤其他工程和费用。
单位工程预算由直接费、间接费、计划利润构成;设备及安装工程的单位工程预算还包括设备及其备件的购置费。
编制方法:主要有单位估价法和实物估价法两种,中国现行规定采用前者编制施工图预算。
单位估价法是利用分部分项工程单价计算工程造价的方法。
计算程序是:
①根据施工图计算分部分项工程量;
②根据地区单位估价表或预算定额单价计算分部分项工程直接费,并汇总为单位工程直接费;
③计算间接费、计划利润,并与直接费汇总,得出单位工程预算造价;进一步汇总得出综合预算造价和总预算造价。
实物估价法是利用预算定额计算人工、材料、机械台班用量,进而计算工程造价的方法。
计算程序是:
①根据施工图计算分部分项工程量;
②根据预算定额计算分部分项工程所需的人工、材料和机械台班消耗量,并按单位工程加以汇总;
③根据人工日工资标准、材料预算价格、机械台班费用单价等资料,计算单位工程直接费;
④计算间接费、计划利润,并与直接费汇总成单位工程预算造价,进一步汇总得出综合预算造价和总预算造价。
沿革中国在建筑工程中实行工料预算历时已久。
北宋李诫编纂的《营造法式》已有工料限额。
明、清政府和民间都有估工算料的成例,如《营造算例》就是流传民间的清代营造算法的抄本。
清代宫廷设有专司估算工料费用的“算房”及负责设计的“样房”。
20世纪初,
随着建筑业的发展,开始按施工图计算工料费用。
中华人民共和国成立后,于50年代初正式建立了建筑工程预算制度,先后颁发了具有法规性质的预算定额;统一规定了概算和预算文件的组成和编制程序;制定了材料预算价格、机械台班单价、间接费用、计划利润等计算办法。
按照各地方的定额走
施工图预算一般步骤单位施工图预算,它是要据国家规定的预算定额,费用定额和地区批准的材料预算价格,按单位估价法计算的,以工程实物量(简称工程量)和货币形式表现的预算,它是用来控制基本建设投资和拔款、编制基本建设计划、签订施工合同、成本核算和办理工程结算的法律文件。
因此施工图预算的准确与否,关系重大,牵扯面很广。
因此施工图预算是考验业务人员技术水平高低的唯一文件。
施工图预算质量的好坏,直接影响到施工图结算质量的好坏,预算的结算的基础。
因此,想快速、准确的编制施工图预算的结算,应从下面七个方面着手进行。
一、认真熟悉图纸,做好图纸会审前的准备工作。
施工图纸是建筑工作程的"语言"。
在计算之前,要认真熟悉图纸,认真阅读设计说明,了解设计者的意图。
一般先粗看后精读,使该工程在头脑中形成立体图形,知道它的结构形式,内外装饰的要求,采用了哪些新型建筑材料等。
看图顺序一般先由结构图开始,最后看施工图,注重核对结构图和施工图的标高、尺寸是否一致,发现互相矛盾的地方或不清楚的地方要随时记录下来,在图纸会审时提出
来,由设计单位解答清楚。
二、熟练掌握工程量计算规则,提高计算速度。
工程量要计算的即快又要准,和熟练掌握工程量计算规则和计算方法关系密切。
土建工程的特点是:图纸张数多、施工项目杂、需要计算的工程量大,因此在计算工程量时一定要把计算式写清楚,每一项工程量都要标明来源图纸的编号或所采用的标准图集号、页数及构件编号,并把所需砂浆的种类标号及砼的标号注明,使计算式不得自己能看懂,更重要的是甲方审核时也能看的懂。
计算方法首先确定"三线一面"的尺寸做为基数,运用"统筹法"的基本原理来计算工程量,避免出现漏项、重复计算和计算错误等现象的发生,做到工程量计算的即快又准。
总之,土建工程的工程量计算,是一项比较复杂的艰苦工作,责任心要求很强,它是土建预算编制的关键环节。
计算方法正确,不但能提高计算工程量的速度,还能保证土建预算的编制质量,为确定科学合理的工程造价起到可保证。
三、了解现行的施工规范,保证预算的准确性。
为了准确的计算工程量,业务人员必须了解现行规范中的主要要求,否则容易出现漏算的现象。
如有的施工图中,铪圈梁、地梁没有标明拐角处、t形接头处设置构造钢筋,如不了解施工规范,这部份钢筋往往出现漏算。
在单位工程中,这部份钢筋的数量也不是一个小数,直接影响到预算的准确性。
四、熟练掌握现行的各种标准图集
因为图集的特点是一种可以重复利用的工具,熟练掌握标准
图集的使用方法和常用数据,对快速、准确的计算工程量也是很关键的。
因此,在平时的工作中,要注意常用数据的收集和整理,做到随拿随用,免得拿过图集后现计算的现象,拖延了计算速度。
如现在由国家建设部批准使用的现浇砼框架、剪力墙、框架一剪力墙、框支剪力墙结构《砼结构施工图平面整体表示方法制图规则和构造详图》标准图集(11g101),如果你平时不熟练掌握它的计算规则、方法和各种数据,在计算工程量时即拖延了计算速度,又保证不了计算的质量。
五、合并同类项、合理套用预算定额
一个单位工程的土建工程量计算式多达一百多项,在套用预算定额前,必须把执行同一项定额的工程量合并到一起,避免出现重复套定额的现象。
合并同类项后的工程量,往往由计算式中的几项或更多项合并而成,因此合并同类项的同时做好合并的记载记录,不管到任何时候一查记录,就知道该工程量是由计算式中×××顺序号合并而成。
如现浇铪有梁板(10cm以内)的工程量为××立方米,一查合并记录,知道该工程量是由计算式中的多项工程量合并而成,分别是计算式的××项、××项……合并而成。
这样做的好处是:
1.在施工中有一项变动,引起工程量的增减,调整时,一查合并记录,就知道变动的工程量是计算式中的某某项,把变动前哪一项计算进行调整,其余项目不动。
免的因记载不表或根本没有合并记录,而把整个现浇铪有梁板(10cm以内)的工程量全部重新计算一遍,加重了结算的业务量,并往往容易出现计算误差。
2.合并同类项记载详细,可以快速给领导、统计、核算提供准确数字。
3.合并同类项时如不认真做合并记录,在当时或一个时期记得,但随着施工时间的加长,记忆淡忘,给工作带来很多不便。
六、施工期间收集第一手资料,为工程结算做准备
施工图预算编制完成后,思想不能放松,还有大量的细致工作要做。
业务人员要充分利用施工这段时间,要做到眼勤、嘴勤、腿勤、手勤,深入施工第一线,亲自掌握第一手资料,核对现场施工项目的工程量跟预算是否一致,如有变动,先检查是否自己在计算式中计算有错误,再查是否由设计变更或施工建议引起的施工项目及工程量的增减。
弄清原因后,如果是由设计变更或施工建议引起的项目和工程量的变动,要根据设计单位签字、甲方同意的设计变更或施工建议书,随时调整有关计算式;如果是由于编制预算时,时间紧张计算有误或有漏项的情况,要随时修正自己编制的工程量计算式。
这些工作不要推到结算时进行,要随着工程的进展,分段、分部位的进行,这样就给工程结算带来宽松的条件和准确的数字。
七、编制工程施工图结算
由于大量的、细致的工作在施工期间已经收集、调整完毕,结算时有充足的时间行汇总、调整工程量和定额项目,仔细推敲工程量是否还有计算的不合理的地方,定额所套项目是否和现场施工相一致(如模板的种类、施工方法,所用施工机具等),间接费计取的是否切合实际,材料调差是否准确等,同时要认真研究当时领发的结算
文件,吃透文件精神。
只有这样,才能在最短的时间内,快速、准确的编制出土建施工图结算。
