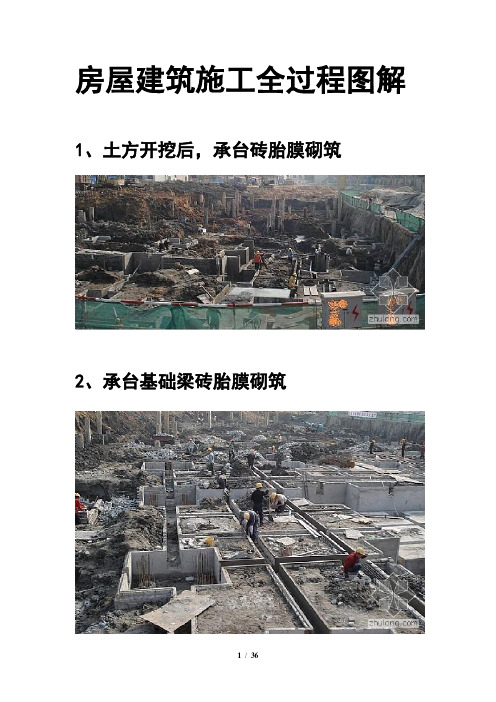

房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
常用结构及工程细部节点做法,全方位图片展示!来源:百度文库、中建一局、豆丁施工整理如有侵权,请联系删除结构工程细部节点做法一、规定做法01直螺纹丝头加工做法说明:1、直螺纹丝头加工前,钢筋端头采用专用机具切割。
2、加工成型的有效丝头长度 ==(套筒长 /2 ))+2mm 。
3、直螺纹加工质量应牙形饱满,使用配套工具进行检查、验收。
4、丝头安装保护帽,分类码放整齐,标识清晰。
5、采用专用机具切割,保障钢筋端头垂直、平整。
02直螺纹外露丝扣要求说明:1、直螺纹套筒连接采用力矩扳手拧紧,并且钢筋端头相互顶紧。
2、直螺纹外露丝扣不大于 2 个完整丝扣,但不得不露丝扣。
3、对直螺纹接头进行验收,并及时做好标记。
施工单位质检员应对接头质量 100% 自检,合格的以蓝点标记并抽取 10% 的接头进行拧紧扭矩校核,合格的以黄点标记监理单位抽取5% 的接头进行拧紧扭矩校核合格后以红点标记。
03钢筋保护层垫块要求说明:1、混凝土构件应采用水泥垫块控制钢筋保护层厚度。
2、水泥垫块的规格、尺寸应准确,并具有相应的抗压、耐碰撞强度。
3、水泥垫块应绑扎牢固,安装的位置、间距应符合施工方案要求。
04墙拉钩煨弯做法说明:1、根据墙体截面尺寸计算双“ F ”卡加工的尺寸如左图:2、将可重复使用的双“ F ”卡放置于拉钩部位。
3、使用专用工具对墙拉钩进行煨弯。
4、使用可重复利用的双“ F ”卡,保障墙钢筋骨架宽度、拉钩的弯弧半径、平直段长度满足要求。
05导墙木模板接高节点做法说明:1、在导墙混凝土浇筑前,预留对穿螺栓。
(规格、间距按照方案要求)。
2、导墙混凝土顶部弹一条直线,用无齿锯沿线切齐,剔除混凝土软弱层至露出均匀石子,粘贴海绵条。
3、墙体次龙骨下挂至螺栓孔以下。
4、利用螺栓将主龙骨锁紧,进行验收。
5、墙体接高节点也可采用此办法。
6、防止导墙接高出现涨模、漏浆、错台的现象。
06墙、柱水平施工缝做法说明:1、墙、柱混凝土浇筑高度应高于梁底、板底标高线以上30mm 。
房屋建筑施工全过程图解欧阳歌谷(2021.02.01)1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
房屋建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
建筑工程施工全过程图解(收藏)1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架10.地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中(圆柱子是这样加固,后续还要加固,不然会爆)28、地下室拆模后的情景,该处是消防水池的地方,满墙壁都是止水螺杆。
29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中37、地下室风管安装中38、消防喷淋管过人防墙39、空调的冷冻水管施工中40、楼梯踏步施工中41、砖墙与砼交界处钉铁丝网42、空调冷冻水管施工安装中43、冰水管焊接处防锈处理,外面是保温层44、地面贴砖前做地面找平层,内布钢筋网片,两边做灰饼45、地面贴砖46、砖缝用专门的填缝剂进行填缝47、自动扶梯(人行道)吊装安装中48、地下室的人防门。
1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
1、建筑物外檐:1.1墙砖粘贴:1.1.1排砖:1)按设计图纸及结构实际尺寸进行外檐排砖设计,弹控制线,凡阴阳角部位必须采用整砖。
2)不允许出现小于1/2砖,窗间墙、阴阳角处要做到一致对称。
(参看效果图)鹰嘴1.1.2砖缝砖缝采用1:1水泥砂浆或封闭胶勾成凹缝,勾缝凹进砖面2~3mm,操作时,应先勾水平缝再勾竖缝。
水平缝与竖缝相交点做成“×”字,勾缝表面应平整光滑。
1.2外檐挑沿滴水线做法:1.2.1外檐面砖滴水做法窗膀与旋脸上面相交的面砖切割成直角梯形,上、下边长相差15~20mm,旋脸做成锐角,形成鹰嘴。
做做法1.2.2抹水泥滴水做法腰檐、装饰线突出墙面宽度<60mm做鹰嘴;≥60mm做滴水线(槽)。
滴水线(槽)宽、深各10mm。
距檐边和窗膀的距离见图。
室外203015~201.2.3在檐下先抹40~60㎜翻边,在其中部镶贴10×10mm塑料分格条。
1.2.4外檐悬挑部位不翻边时,可直接预埋10×10mm塑料条。
塑料条转角处剪成“八”字对角.室内旋脸1.3散水做法:1.3.1散水与外墙面断缝,打封闭胶或灌沥青砂。
断缝宽度一致,胶面平整、光滑。
断缝宽度:20mm。
1.3.2散水拐角处均设置断缝,注封闭胶或沥青砂。
1.3.3室外台阶、坡道、散水等部位,应与建筑物主体断开设缝,缝应宽窄一致、顺直,缝中填柔性材料。
门口坡道20mm15081.4沉降观测点做法:1.4.1设置位置:结构墙柱、变形缝两端及建筑物转角处,每隔8~12m均匀设置一个。
1.4.2沉降标牌设置:统一采用建工总承包公司制定的标准,牌镶嵌在沉降观测点上方、居中,牌下边距沉降标外边缘50㎜.。
天津建工总包沉降观测点(XX工程)NO:X天津建工总包沉降标牌式样缝中填柔性材料201.5铝板幕墙做法及要求:1.5.1胶缝平、顺、直宽窄一致按结构实际尺寸进行排版,不允许出现小于1/2板宽的铝板进行饰面。
1.5.2窗台、檐口要有泛水。
