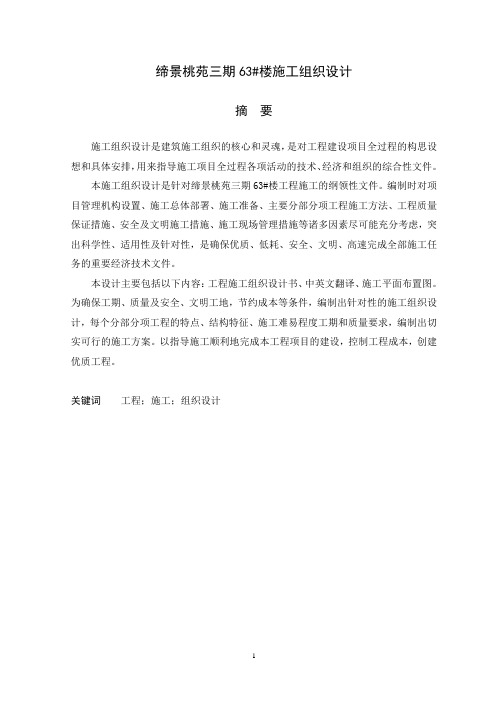

缔景桃苑三期63#楼施工组织设计摘要施工组织设计是建筑施工组织的核心和灵魂,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。
本施工组织设计是针对缔景桃苑三期63#楼工程施工的纲领性文件。
编制时对项目管理机构设置、施工总体部署、施工准备、主要分部分项工程施工方法、工程质量保证措施、安全及文明施工措施、施工现场管理措施等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。
本设计主要包括以下内容:工程施工组织设计书、中英文翻译、施工平面布置图。
为确保工期、质量及安全、文明工地,节约成本等条件,编制出针对性的施工组织设计,每个分部分项工程的特点、结构特征、施工难易程度工期和质量要求,编制出切实可行的施工方案。
以指导施工顺利地完成本工程项目的建设,控制工程成本,创建优质工程。
关键词工程;施工;组织设计DI JING TAO YUAN THREE 63# BUILDINGCONSTRUCTION ORGANIZATION DESIGNABSTRUCTThe construction organization design is building construction organization, is the core and soul of construction of the project process and proposes the concept of the arrangement, used to guide the construction project activities of the whole process technology, economy and organization of comprehensive files.The construction organization design is for group project construction programmatic document of apartment buildings. Prepare to the project management institutions set when the overall arrangement, construction, construction preparation, main divisions component project construction method, engineering quality assurance measures, safety and civilized construction measures, the construction management measures, and many other factors to consider as fully as possible, outstanding scientific, applicability and targeted, is to make sure the high quality, low cost, safety, civilization, the completion of all the important task of economic construction technical documents.This design includes the following content: engineering construction design, Chinese and English translation, and construction, the floor plan. To ensure the quality and safety, construction period, the civilization worksite construction, save costs and conditions, formulate specific the construction organization design, each division of the sectional works characteristics, structure characteristics, easy of construction period and the requirements of the quality, and feasible construction scheme. In order to guide the construction successfully complete the project construction, project cost control, create quality engineering.Keywords engineering; construction; organization design本毕业设计以洛阳市南华置业有限责任公司拟建的缔景桃苑三期工程63#楼为主体,该工程位于洛阳市涧西区武汉南路香港城小区内,主楼为剪力墙结构,采用筏板基础而建,以施工组织为主要架构,针对工程施工的复杂性来研究工程建设统筹安排与系统管理的客观规律,研究如何组织、计划一项拟建工程施工,寻求合理的组织与方法。
第1篇一、编制依据1. 国家相关法律法规和行业标准。
2. 施工图纸及设计文件。
3. 工程项目实际情况及要求。
4. 施工单位的资源状况及施工能力。
二、工程概况本工程为某住宅小区园林景观工程,占地面积约5万平方米,主要包括绿化、硬质景观、水体、照明、音响等工程。
工程分为两个阶段实施,第一阶段为绿化、硬质景观及水体工程,第二阶段为照明、音响工程。
三、施工组织机构1. 成立项目经理部,负责整个工程的施工组织与管理。
2. 设立施工技术组、质量组、安全组、材料组、财务组等职能部门,分别负责技术、质量、安全、材料、财务等方面的工作。
四、施工工艺和方法1. 绿化工程:采用乔木、灌木、地被植物等多种植物配置,进行合理布局,形成丰富的景观效果。
2. 硬质景观工程:包括道路、广场、座椅、花坛等,按照设计要求进行施工,确保质量与美观。
3. 水体工程:采用人工湖、喷泉等设计,确保水质清澈,景观效果优美。
4. 照明工程:采用景观照明、道路照明、广场照明等,营造舒适、安全的夜间环境。
5. 音响工程:采用户外音响系统,实现音乐的播放,为居民提供休闲娱乐场所。
五、施工进度计划1. 第一阶段(绿化、硬质景观及水体工程):计划施工周期为3个月。
2. 第二阶段(照明、音响工程):计划施工周期为1个月。
六、质量保证措施1. 严格执行国家相关法律法规和行业标准。
2. 施工过程中,加强质量检查,确保工程质量。
3. 建立质量责任制,对质量事故进行严肃处理。
4. 加强材料管理,确保材料质量。
七、安全文明施工措施1. 施工现场设置安全警示标志,加强安全教育。
2. 严格执行安全生产操作规程,确保施工安全。
3. 加强施工现场环境卫生管理,保持现场整洁。
4. 加强文明施工管理,营造良好的施工氛围。
八、与相关单位的配合措施1. 与设计单位保持密切沟通,确保施工符合设计要求。
2. 与监理单位保持良好合作关系,确保工程质量。
3. 与业主单位保持良好沟通,及时解决施工过程中出现的问题。
园林绿化工程施工组织设计一、工程概况本工程为某城市公园园林绿化工程,占地面积约为XX平方米,主要包括景观绿化、庭院绿化、道路绿化、水体绿化等部分。
绿化植物种类包括常绿乔木、落叶乔木、灌木、花卉、地被植物等。
工程质量要求符合《园林绿化工程施工及验收规范》GB 50207-2016的规定。
二、施工准备1.技术准备:熟悉设计图纸、施工规范和验收标准,进行技术交底,制定详细的施工方案。
2.现场准备:对施工场地进行平整、清理,设置施工临时设施,包括施工用房、材料堆放区、施工设备存放区等。
3.人员准备:组织具有相应资质的施工队伍,进行技术培训和安全教育,确保施工人员掌握相关技能和安全生产知识。
4.材料准备:根据施工图纸和工程量清单,提前采购所需的绿化植物、土壤、肥料、农药、苗木等材料,并进行质量检验。
5.设备准备:配置足够的施工设备,如挖掘机、装载机、喷灌设备、修剪工具等,并进行维修保养。
三、施工方案及技术措施1.绿化植物的种植顺序:先种植大乔木,再种植小乔木、灌木,最后种植地被植物。
2.种植方法:按照设计要求进行挖坑、施肥、栽植、填土、浇水、修剪等工序,确保植物的生长和美观。
3.土壤改良:根据土壤检测结果,采取相应的土壤改良措施,如增施有机肥、调整pH值、改善排水条件等。
4.灌溉系统:根据植物需水要求和场地条件,设置喷灌、滴灌等灌溉系统,确保植物水分供应。
5.施肥管理:根据植物生长需求,定期施用有机肥、化肥等,保证植物营养供应。
6.病虫害防治:加强病虫害监测,采取生物防治、化学防治等方法,及时防治病虫害。
7.修剪整形:按照设计要求,定期对植物进行修剪、整形,保持植物美观和健康生长。
四、施工进度计划1.制定详细的施工进度计划,包括各分部分项工程的开始时间、结束时间、工期进度等。
2.根据施工进度计划,合理安排人力、物力、设备的投入,确保施工顺利进行。
3.定期对施工进度进行监控和调整,确保工程按期完成。
五、施工现场平面布置1.合理布置施工现场,设置施工用房、材料堆放区、施工设备存放区、施工临时道路等。

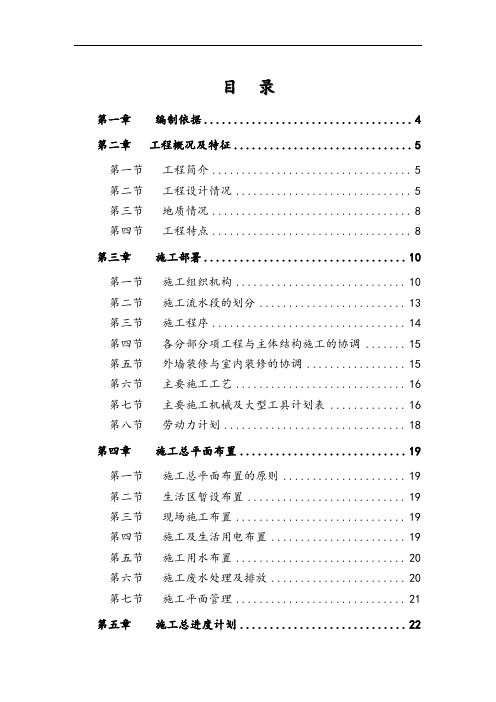

目录第一章编制依据 (4)第二章工程概况及特征 (5)第一节工程简介 (5)第二节工程设计情况 (5)第三节地质情况 (8)第四节工程特点 (8)第三章施工部署 (10)第一节施工组织机构 (10)第二节施工流水段的划分 (13)第三节施工程序 (14)第四节各分部分项工程与主体结构施工的协调 (15)第五节外墙装修与室内装修的协调 (15)第六节主要施工工艺 (16)第七节主要施工机械及大型工具计划表 (16)第八节劳动力计划 (18)第四章施工总平面布置 (19)第一节施工总平面布置的原则 (19)第二节生活区暂设布置 (19)第三节现场施工布置 (19)第四节施工及生活用电布置 (19)第五节施工用水布置 (20)第六节施工废水处理及排放 (20)第七节施工平面管理 (21)第五章施工总进度计划 (22)第一节总工期 (22)第二节工期控制 (22)第三节施工进度安排原则和保证措施 (22)第六章施工准备工作 (24)第一节施工现场准备工作 (24)第二节施工技术准备工作 (24)第三节物资和劳动力组织准备 (25)第四节雨季施工准备 (25)第五节作业条件准备 (25)第六节主要应用规范一览表 (26)第七章主要工程施工方法 (27)第一节工程测量 (27)第二节人工挖孔桩工程 (28)第三节土方工程 (33)第四节钢筋砼承台及基础梁板施工方法 (35)第五节承台底板以上地下室结构部分施工方法 (39)第六节上部主体工程施工方法 (46)第七节防水工程 (49)第八节砌筑工程 (54)第九节装饰工程 (58)第十节屋面工程 (65)第十一节脚手架工程 (66)第十二节塔吊施工 (70)第十三节双笼电梯安装及拆除 (71)第十四节室外土方回填 (73)第十五节安装工程 (73)第八章季节性施工措施 (76)第一节台风、暴雨、雨季施工措施 (76)第二节高温天气施工措施 (76)第九章工程质量管理及保证措施 (77)第一节现场施工管理 (77)第二节质量保证体系 (77)第三节质量管理措施 (79)第四节工程质量技术保证措施 (80)第五节计量管理 (81)第六节主要分项工程质量通病预防措施 (82)第七节工程成品保护措施 (90)第十章安全文明施工措施 (94)第一节安全保证措施 (94)第二节文明施工措施 (96)第十一章施工管理 (99)第一节管理人员质量职责 (99)第二节总包、分包协调及管理 (102)第三节劳动力供应及管理 (104)第四节机械设备管理 (104)第五节料具管理 (106)第六节技术管理 (108)第七节资料管理 (114)附图:施工平面布置图附表一:某国际名苑施工进度计划网络图附表二:某国际名苑施工进度计划横道图质量目标:确保优良,争创省、市样板工程。
园林工程施工组织设计范本施工组织设计工程概况:本工程位于河北省邢台市区,占地13.73万平米,建设面积5.17万平米,其中景观面积2.63万平米。
施工内容包括广场道路铺装、景观小品、停车位、场地竖向、绿化、室外照明及给排水等。
工程特点为占地面积大、景点多而精致、局部工艺要求复杂、施工工期较短、土方造景线条流畅结合自然、工程质量创市优。
施工布置:根据工程初步了解的信息及施工现场情况,结合公司以往的施工经验和工作能力,制定了施工布置。
布置原则为加强施工过程中的动态管理,合理安排施工机械、设备和劳动力的投入,在确保每道工序质量的前提下,立足抢时间争速度,科学地组织流水和交叉作业,严格劳动纪律,严肃施工调度命令,严格控制关键工序施工工期,确保按期、优质、高效地完成工程施工任务。
为确保施工的顺利进行,成立了自然城一期环境景观工程项目部,负责本工程的总体管理,运用现代化管理手段,合理安排施工流水,统一协调各分部、项施工,确保工程质量和施工进度。
同时,设立了施工组织管理机构。
工程管理目标:工程工期为60天。
工程质量是企业的生命,公司一贯坚持质量第一方针,在该工程的施工管理目标上,严格按各道工序操作的动态管理把好工程质量关,在严格自检、互检、交接检的基础上,虚心听取业主、设计、监理等部门的意见,接受他的对各项工程施工的质量监督,取保工程质量优良。
安全施工方面,确保工程施工期安全事故为“0”,严格执行《建筑施工安全检查标准》(59—99),加强对安全生产的领导检查,对工程项目部的安全生产状况作完期的检查评比。
施工顺序:施工顺序详见施工总进度计划表。
施工人员的安排与配备:施工队伍为劳务清包承建制劳务业施工队伍,要求施工队伍由良好的施工经历,人员相对保持固定,技术特种作业人员必须持证上岗。
施工准备:在施工现场搭设活动房四间作为项目部办公用房,活动房五间及砖砌房四间作为职工宿舍,书写标语及工程概况等相关信息,搭设砖砌库房一间作为工具、用具及零星材料堆放处。
园建配套工程施工组织设计本工程为园建配套工程,包括园区景观绿化、园路道路、园区公园等配套工程,工程总体规模较大,涉及面积广,施工难度较大,但是要求质量高,工期紧迫。
为了保证工程施工顺利进行,特制定本施工组织设计。
二、施工方案1. 施工组织架构本工程施工组织架构如下:总指挥部(项目经理)、施工部门、质量监督部门、安全生产部门、物资供应部门、设备管理部门等。
各部门之间要密切协作,共同完成工程建设任务。
2. 施工队伍组建为了保证施工质量,项目部将组建一支专业化的施工队伍,其中包括管理人员、技术人员、工人等,并进行岗前培训,确保施工人员具备足够的专业能力和经验。
3. 施工进度计划根据工程的特点和要求,项目部将制定详细的施工进度计划,包括每个施工阶段的计划时间、目标和工作内容,确保施工任务按时完成。
4. 施工方法和工艺根据工程的实际情况,项目部将采用合适的施工方法和工艺,确保工程质量和进度的同时尽量减少成本。
5. 施工安全措施为了保障施工人员的安全,项目部将制定详细的施工安全规程,包括施工现场的安全管理、施工人员的安全培训、安全设备的使用等,确保施工过程中没有安全事故发生。
6. 施工质量管理项目部将建立严格的施工质量管理体系,设置质量监督部门,负责对施工过程中的质量进行监督和检查,确保工程质量符合相关标准和要求。
7. 施工设备和材料管理项目部将建立完善的设备和材料管理制度,对施工设备和材料进行统一管理,确保施工过程中设备能够正常运转,材料符合质量要求。
8. 现场施工管理为了保证施工现场的整体管理和协调,项目部将组建专门的现场施工管理团队,负责对施工现场的各项工作进行指导和监督,确保施工进度和质量。
三、施工流程1. 工程准备阶段在工程准备阶段,项目部将进行前期勘察和测量工作,设计施工方案和施工图纸,编制施工进度计划和费用预算,准备施工设备和材料等。
2. 施工实施阶段在施工实施阶段,项目部将按照施工计划组织施工人员和设备,进行土方开挖、基础施工、园路道路铺设、园区景观绿化等工作,确保施工进度和质量。
庭院改造工程施工组织设计一、工程概况:本工程是对庭院进行改造,包括庭院硬质铺装、绿化植栽、园林灯光等方面的改造,总工期为30天。
二、施工组织原则:1.安全第一:根据现场情况,采取合理的施工措施和安全防护措施,确保施工过程中的安全。
2.高效快速:合理安排施工工艺和施工流程,争取提前完成工程。
3.资源合理利用:合理安排人力、物力资源,提高资源使用效率。
4.环保可持续:推广使用环保材料,减少对环境的影响。
三、施工组织机构:1.项目经理:负责整个庭院改造工程的组织和管理,包括施工进度的控制、质量的检查以及安全的管理等,最终完成工程目标。
2.技术员:负责施工图纸的解析,编制施工方案和施工组织设计,协助项目经理进行施工过程中的技术管理。
3.施工队长:负责施工现场的组织、指挥和协调,确保施工按照施工方案进行,保证施工质量和进度。
4.施工工人:按照工艺要求进行施工作业,保证工程质量。
四、施工方案:1.施工准备阶段:1.1确定施工场地,并清理场地上的杂物和废弃物。
1.2准备所需的施工工具和设备,确保施工进度不受阻碍。
1.3组织人员参加安全生产培训,确保施工过程中的安全。
1.4编制详细的施工计划和施工方案,包括工序、工艺、质量要求等。
2.施工阶段:2.1进行土地平整工作,清除杂草和不必要的景观元素。
2.2进行硬质铺装工作,包括铺设地砖、石材等。
2.3进行绿化植栽工作,选择合适的植物进行植栽,并按照设计要求进行合理布局。
2.4进行园林灯光工作,安装景观灯、道路灯等照明设备,提高夜间的景观效果。
2.5进行景观雕塑等艺术装饰工作,提升庭院的艺术价值。
2.6进行收尾工作,包括清理现场、检查质量等,确保工程的完整性和质量。
3.施工安全管理:3.1设置施工区域警示标志,明确警示标志的含义和作用。
3.2建立安全档案,记录施工人员的安全培训情况和安全工作记录。
3.3定期组织安全会议,总结施工中的安全问题和经验,提出整改措施。
3.4定期进行安全隐患排查,及时消除安全隐患。
园林绿化工程施工组织设计方案一、工程概况本园林绿化工程位于具体地点,占地面积约为具体面积平方米。
工程主要包括景观绿化、园路铺设、景观小品建设、灌溉系统安装等内容。
该工程旨在打造一个美观、舒适、生态的园林景观空间,为周边居民提供休闲娱乐的好去处。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出图纸中存在的问题,做好会审记录。
2、编制施工组织设计,明确施工顺序、施工方法、质量标准和安全措施。
3、进行技术交底,将施工技术要求和质量标准传达给施工人员。
(二)现场准备1、清理施工现场,拆除障碍物,平整场地。
2、按照施工总平面图的要求,搭建临时设施,如办公区、生活区、仓库等。
3、接通施工用水、用电,确保施工正常进行。
(三)材料准备1、根据施工进度计划,编制材料采购计划,确保材料按时供应。
2、对采购的材料进行检验,确保材料质量符合要求。
(四)劳动力准备1、根据工程规模和施工进度要求,确定劳动力数量和工种。
2、组织劳动力进行培训,提高施工人员的技术水平和安全意识。
三、施工进度计划(一)施工进度安排原则1、按照合同要求的工期,合理安排施工进度。
2、充分考虑施工过程中的各种不利因素,如天气、材料供应等,预留一定的弹性时间。
3、合理安排各分项工程的施工顺序,确保施工的连续性和均衡性。
(二)施工进度计划本工程计划总工期为具体工期天,具体施工进度计划如下:第 1-5 天:完成施工准备工作,包括技术准备、现场准备、材料准备和劳动力准备。
第 6-15 天:进行场地平整和土方工程,包括挖填方、地形塑造等。
第 16-30 天:完成灌溉系统的安装和调试。
第 31-45 天:进行园路铺设和景观小品建设。
第 46-60 天:进行景观绿化工程,包括乔木、灌木、地被植物的种植。
第 61-70 天:进行工程的收尾工作,包括清理施工现场、检查验收等。
四、主要施工方法(一)场地平整和土方工程1、采用机械和人工相结合的方式进行场地平整,清除杂草、杂物和障碍物。
第1篇一、工程概况本园林景观工程位于我国某城市,占地面积约为XX平方米,主要包括绿化景观、水景、休闲设施、道路、广场等。
工程总投资XX万元,计划施工工期为XX个月。
为确保工程顺利进行,特制定以下施工组织设计方案。
二、施工组织机构1. 项目经理部:负责整个项目的组织、协调、指挥和监督工作。
2. 技术部:负责工程的技术设计、施工方案编制、施工技术指导及质量验收等工作。
3. 质量安全部:负责工程的质量管理、安全生产监督及事故处理等工作。
4. 人力资源部:负责工程的人力资源配置、招聘及培训等工作。
5. 材料设备部:负责工程所需材料的采购、验收、保管及发放等工作。
6. 财务部:负责工程的财务预算、成本控制及资金管理等工作。
三、施工总体部署1. 施工进度安排:根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
2. 施工资源配置:合理配置人力、物力、财力等资源,确保工程顺利进行。
3. 施工质量控制:严格执行国家相关规范和标准,确保工程质量达到预期目标。
4. 施工安全管理:加强施工现场安全管理,预防安全事故的发生。
四、施工技术方案1. 绿化景观施工:(1)苗木种植:选用优质苗木,严格按照种植规范进行栽植。
(2)修剪造型:根据设计要求,对苗木进行修剪和造型。
(3)浇水施肥:定期浇水施肥,确保苗木生长良好。
2. 水景施工:(1)水池开挖:按照设计要求,准确开挖水池,确保水池形状和尺寸符合设计要求。
(2)防水处理:对水池进行防水处理,防止漏水。
(3)水景设备安装:安装水景设备,确保水景效果。
3. 休闲设施施工:(1)选材:选用优质材料,确保休闲设施的质量。
(2)安装:按照设计要求,进行休闲设施的安装。
(3)验收:对安装完成的休闲设施进行验收,确保其功能和使用效果。
4. 道路、广场施工:(1)基础处理:对道路、广场基础进行处理,确保其承载能力。
(2)面层施工:按照设计要求,进行道路、广场面层施工。
(3)验收:对道路、广场进行验收,确保其质量和使用效果。
园林绿化工程施工组织设计方案一、工程概况本次园林绿化工程位于_____,工程面积约为_____平方米。
工程旨在打造一个美观、舒适、生态的园林景观,提升周边环境质量,满足人们对休闲娱乐和自然景观的需求。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出图纸中存在的问题,做好会审记录。
2、编制施工组织设计及各项施工方案,向施工人员进行技术交底。
3、会同建设单位、设计单位做好现场的水准点、坐标控制点的交接工作,并做好保护措施。
(二)物资准备1、根据施工进度计划,编制材料、构配件、设备的采购及进场计划。
2、组织材料、构配件、设备的采购及检验工作,确保材料的质量符合要求。
(三)劳动力准备1、根据施工进度计划,确定各工种的劳动力数量,并组织劳动力进场。
2、对劳动力进行技术培训和安全教育,提高劳动力的技术水平和安全意识。
(四)施工现场准备1、按照施工总平面图的要求,搭建临时设施,如办公区、生活区、仓库等。
2、做好施工现场的“三通一平”工作,即通路、通水、通电和平整场地。
三、施工部署(一)施工组织机构成立项目经理部,项目经理全面负责工程的施工管理工作,项目技术负责人负责工程的技术管理工作,施工员负责工程的施工组织和协调工作,质检员负责工程的质量检查和验收工作,安全员负责工程的安全生产管理工作,材料员负责工程的材料采购和管理工作。
(二)施工顺序1、先进行场地平整和土方工程,为后续的绿化种植和景观建设创造条件。
2、然后进行给排水工程和电气工程的施工,确保园林景观的正常使用。
3、接着进行绿化种植工程的施工,按照乔木、灌木、地被植物的顺序进行种植。
4、最后进行景观工程的施工,如园路、广场、小品等。
(三)施工进度计划根据工程的规模和施工条件,制定合理的施工进度计划,确保工程按时完成。
施工进度计划以横道图或网络图的形式表示,明确各分项工程的开始时间和完成时间。
四、主要施工方法(一)场地平整和土方工程1、对施工现场进行测量,确定场地的标高和坡度。
一、施工组织设计编制说明及依据(一)编制说明1、该施工组织设计是指导苏州国远置业有限公司桃花苑A、B、C、D、E、F座住宅及物业管理用房工程施工生产全过程中技术质量、安全、工期、经济效益、文明施工等综合性技术资料,它不仅能够对施工生产特别重要部位的工艺要求,新材料、新技术的详细施工方法,质量的控制以及有关操作规程施工验收详细简述,而且还能够合理进行施工组织、统筹安排,从而确保工程质量进度、安全进一步的落实。
2、施工组织设计突出保证反映工程质量的创优措施,建立健全相应的工程质量保证体系和施工技术措施,分工负责,明确职责范围,严格做好三检制的实施。
同时对工程的施工工艺进度网络管理按施工总平面图进行布置,合理组织人力、物力以及机械设备。
3、施工组织设计是对拟建工程全过程实行科学管理的重要依据,必须从实际出发,根据公司自身的人力、物力、机械设备经济状况,以及现场自然条件,有针对性地对工程施工过程进行有逻辑的管理。
4、施工组织设计对工程的施工工期又是一个动态管理,根据该工程的工期特点,及甲方对工期要求为200d,认真做好按工期施工的思想准备,根据甲方工期要求确定施工计划,当实际施工与施工计划进度不一致时,应及时调整进度计划方案。
(二)编制该施工计划组织设计的依据1、根据本工程的全套图纸设计文件和有关招标文件;2、国家现行的施工验收规范、地方性标准以及行业标准;3、工程施工总目标:质量合格,争创优良,4、工程工期:200天,安全无重大事故;5、自然条件以及现场情况、现场地质情况;6、本公司人力、物力、机械设备等;7、有关新技术成果的利用及类似的工程施工经验。
二、工程概况(一)工程概况建设单位:苏州国远置业有限公司工程名称:A、B、C、D、E、F座住宅及物业管理用房建筑面积:9553.00㎡结构层数:框架2层、4+1层、5+1层设计单位:无锡轻大设计院有限公司工期:200日历天工程地址:常熟杨园三、工程施工总目标工程质量目标:确保合格、争创优良。
工程工期目标:200天安全目标:无重大伤亡事故发生,小事故控制在1.5%以内文明施工目标:苏州文明工地四、工程进度计划详见工程进度计划表:五、施工准备(一)施工准备施工准备工作对于一个工程的顺利完成有非常重要的作用,它主要表现在技术、生产、现场三个方面。
1、施工准备顺序图纸会审三通一平编制各单位工程施工组织设计建编制各工程施工预算,确定人工、材料计划等签设定单搭设临时设施,铺设道路工位程招施工人员准备合标同文施工机具准备件材料准备签定分包合同及开工报告申请构件加工合同2、熟悉、审查施工图纸资料,核对各施工图有无矛盾,工作与工种之间有无矛盾,统一各工种之间的施工要点,解决施工过程中可能遇到的问题,为图纸会审打好基础,只有图纸会审后才能保证施工正常。
3、编制施工组织设计同专业人员根据工程规模,结构特点和建设单位、施工要求及现行验收规范要求编制切实可行、能指导工程施工全过程的施工组织设计,对每个重点施工方法进行明确的简述。
4、由预算人员编制施工图预算,工料分析,钢筋、模板、支撑铁件放样,翻样及放样单。
5、提供半成品门窗等加工计划,明确进场时间。
(二)劳动力组织准备1、组织配备管理力量,建立一支施工经验丰富,业务水平高、有开拓进取精神和能打硬仗的施工队伍。
2、制定并完善各专业技术管理人员岗位责任制和网络管理体系,成立TQC小组。
3、做好职工的精选和岗前培训,实行竞争上岗,优胜劣汰,建立好分工种管理和分片管理相结合的制度,使每个小组长都能够定期培训,建立了解各个施工要点,责任到人的逐级管理制。
(三)现场准备1、根据业主提供的坐标和高程控制点建立一个永久性的坐标体系和高程控制桩,为今后的放线复核,奠定基础。
2、保证施工现场的水路、电路、通讯畅通和场地平整,根据用水量和用电量与业主提供的水管直径和电源进行比较是否需要自备水源和电源,同时为了美观和安全,不影响交通,必须穿管埋入地下600㎜并做好保护以及明显标记。
3、筑好现场临时道路,硬化施工,材料堆放场地必须做简易砼场地。
4、道路俩侧设置排水沟,砼拌机旁排水沟,并设集水井,使现场内能够及时排出积水,保持场地干硬施工。
5、施工前首先砌筑四周的临时围墙,进行封闭施工。
6、50m以内设置消防防火栓。
(四)物资准备根据业主和设计图纸要求组织材料的使用,必须用前先复试,合格后才能进场使用,不得先用后复试,并根据进度计划签定材料供应协议确保工程连续进行。
(五)现场作业规划1、施工指挥所:常熟市南湖建筑有限责任公司昆山周庄太师淀项目部施工现场组成正式指挥所。
2、施工用电:架设的临时电路能够达到使用要求。
3、施工用水:布设的临时水管管径能够达到施工及生活用水使用要求。
4、运输条件:我司准备运输汽车二辆,机动翻斗车两辆,如运输有困难可根据实际需要进行调整。
5、现场消防设施:建立三级管理体系即常熟市南湖建筑有限责任公司负责检查督促,项目经理部全面负责。
明确职责,工地设置专职消防安全人员。
生产操作棚、食堂等,每100m2设灭火器2只。
6、进场材料:凡进场的材料,设备必须按指定位置堆放,不得随意乱放。
7、木工棚:大部分采用木模,木工垃圾必须随时清理。
8、施工道路:临时道路设排水沟,可满足排水要求,但需及时对道路进行保养整修。
9、基准点:根据规划,红线引至施工现场。
施工现场的水准点和里程桩控制点要有明显标志,并切实作好保护工作。
10、进出入口:设置值班门房并且挂出入制度,管理条例,工程概况、安全纪律牌和安全记录牌。
施工现场设置专职保安人员,无关人员禁止进入施工现场。
11、技术准备:(1)、有关人员须熟悉施工图,随时与设计单位进行图纸沟通。
项目经理、技术人员、质量员对各种工项操作规程人员先要作施工技术质量、安全要求交底工作。
(2)、现场事先预制好钢筋保护层砂浆垫块。
及部分塑料(3)、作好预制件、预埋件、半成品等加工计划。
(4)、施工机具周转材料准备妥善。
六、施工方案及技术措施(一)垂直运输机械的选择由于该工程工期紧占地面积大,最高高度达:21.28米,故本方案采用商品砼,由塔吊运输各种建筑材料,现场架立塔吊。
(二)工程的顺序1、基础工程施工顺序清理平整场地定位放线挖基坑基槽地槽地坑验收C10砼垫层弹承台线柱子轴线承台基础柱子扎钢筋立模板浇承台立地梁模板扎地梁钢筋浇地梁砼2、主体工程施工顺序基础工程完成一层楼面砼完成二层楼面砼完成如此循环直到屋顶完成。
3、装饰工程施工顺序在主体工程验收合格以后,出示样品并经过上级主管部门验收合格后,才能进行施工。
(1)、内墙粉刷工程清理墙面做护角洒水湿润墙面打底1:1:4抹面层灰清理(2)、外墙清理堵脚手洞做灰饼护角洒水湿润墙面打底养护放样、弹线外墙保温涂料(三)建筑施工测量计划根据建筑施工总平面图布置图和规划红线和坐标控制网以及规划部门的设计,高程控制桩进行放样。
1、平面引测步骤(1)、先确定工程平面控制网,根据各单位工程四角坐标用J2经纬和钢尺确定建筑平面布置。
(2)、根据四角坐标放出各轴线控制桩。
(3)、在建筑物尺寸确定后,在四周设定控制桩,尽量做永久性标高并做好闭合导线测量。
(4)、复核各建筑物之间的关系。
(5)、钉好龙门桩、龙门板。
2、高程引测步骤(1)、根据业主提供的高程。
(2)、根据平面图上的标高来完成参照与各建筑艺术相对标高的关系。
(3)、用水准仪将标高因至龙门桩上。
(4)、完成基础以后将±0、000标高引到柱上。
(5)、用卷尺并沿铅直方向上量至施工层,并弹出500㎜线,各层的标高从起始标高向上量取。
(6)、将水准仪安置在施工层上,校核由下传上来的水平线,并进行校核。
3、测量控制测量使用的钢尺、水准仪、经纬仪必须先经过校核以后,才能进行测量放线。
钢尺水平距离测量误差≤1/7000水平角度≤12”高程误差≤20√1(测距离)1、测量及沉降观测(1)做好有关准备工作a)了解设计意图,学习与校核施工图纸。
b)了解现场情况与施工安排。
c)对钢尺、水准仪、经纬仪进行校验。
d)对甲方提供的建筑红线桩与水准点进行校验。
(2)建筑物的定位放线A、线桩、水准点根据建筑红线桩与甲方提供的水准点,在建筑物四个角设置轴线桩。
在整个场地内,设3个水准点桩,各水准点设在建筑物开挖和地面下沉范围之外,桩顶标高略高与场地设计标高。
B、整个场地内的各水准点标高及轴线桩由项目部门自检后,经监理、甲方验收合格后,方可正式使用。
C、定位放线顺序确定或检测定位依据测定轴线控制桩测定大角桩及轴线桩测定水准点控制桩撒基槽灰线(3)各层标高控制标高误差由测量误差和施工误差两部分组成,因此要使标高误差在规定允许范围内,一是要精心施工,二是要精心测量。
±0、00以上的标高控制,主要是沿墙结构砼柱上垂直进行。
A、分别在四个角柱及框架中部,由水准点向砼柱上引测,±0、00标高线向上用红线加以涂抹清楚。
B、用钢尺沿垂直方向自±0、00标高线向上量至施工层,并划出+0、5米的水准线。
C、将水准仪安置到施工层,校测下面传递上来的各水平线,误差应±3㎜水准线。
D、由于整个建筑物在施工期间的下沉影响,在每次根据±0、00标高引测各层标高时,应根据水准点对±0、00的标高线进行复测,若出现沉降较大或各点沉降差较大时,应及时与设计、监理、甲方商量解决。
每次测量不超3/1000H,且不大于±10㎜。
(4)竖向控制A、精度要求:施工允许偏差值:层间为8㎜,全高为H/1000,且不大于10㎜。
B、竖向控制采用内控制为主,外控制校核的控制方法,具体如下:(I)、用1㎏重的线锤,用0、8㎜钢丝悬挂。
(II)、每层用经纬仪检测的轴线相比较,进行校核。
(5)沉降观测A、沉降观测的内容建筑物的沉降观测包括建筑物沉降速度、建筑物的累计沉降量以及各点的沉降差。
B、沉降观测设置在-0.3 M处,予埋铁板,焊接不锈钢头,在每次观测时,同时做好沉降观测记录。
C、观测的时间:主体施工时,每一层观测一次主体完工后,每15天观测一次,直至竣工,竣工后每年观测一次D、保证精度的措施(I)测量前后视距离基本相同,视距长度不超过50米做到“三固定”仪器固定,包括三脚架、水准尺。
人员固定,尤其是主要观测人员观测路线固定,包括镜位固定和观测次序固定。
(II)为保证精度的准确性,本工程选用先进的苏州光学仪器厂生产的新型DSC-3自动安平水准仪和配套的塔尺。
E、在沉降观测过程中,必须建立相应的沉降观测记录,在竣工时整理后归入竣工资料。
F、施工测量控制点平面布置图、沉降观测点平面布置。
于各建筑物四角用¢16不锈钢焊接,间距不大于25米加设1个观测点。
(四)主要项目施工方法1土方工程(1)一般规定:A、土方开挖工程在定位放线经建设单位及规划部门确认后方可施工。
