二次结构修理方案沈阳中海城01A 地块第二标段二次结构修补方案编制人:李冀锋审查人:陈定审批人:王金鑫编制单位:江苏永润建设企业有限企业编制时间:二0 一六年七月二次结构修理方案7 月尾中海地产第三方质量评估,现已 7 月 21 日 ,在这 10 多时节间里我部拟订对于二次结构及砌筑修理方案,争取获得好成绩,现详细方案计划以下:15#楼 : ① 2-9 层外窗洞口尺寸上墙,1-9 层垂直度、平坦度上墙,平坦度、垂直度爆点的采纳角磨机打磨,打磨达成用水清理一遍-责任人 :田余庆②从一层开始外窗(-10.+10)mm 区间范围之外的派专人剔凿、修理-责任人 :田余庆 (逐层修理 )-修理达成 -洞口复测 -数据上墙。
垂直度、平坦度爆点的派专人打磨-责任人:王波③内外墙灰缝:2-9 层从外架一圈逐层勾缝,有透亮孔洞逐层修理-责任人 :王波④结构柱 :1-5 层结构柱上口塞缝不密实、浇筑孔洞麻面逐层修理-责任人 :王波,无喇叭口的在柱头一面进行剔毛-责任人 :田余庆⑤压顶、过梁 :2-9 层腰梁振捣不密实,与砖墙接缝蜂窝麻面的逐层修补-责任人 :王波16#楼: ① 2-9 层外窗洞口尺寸上墙,1-9 层垂直度、平坦度上墙,平坦度、垂直度爆点的采纳角磨机打磨,打磨达成用水清理一遍-责任人 :田余庆②从一层开始外窗(-10.+10)mm 区间范围之外的派专人剔凿、修理-责任人 :田余庆 (逐层修理 )-修理达成 -洞口复测 -数据上墙。
垂直度、平坦度爆点的派专人打磨-责任人:田余庆③内外墙灰缝:2-9 层从外架一圈逐层勾缝,有透亮孔洞逐层修理-责任人 :田余庆④结构柱 :1-5 层结构柱上口塞缝不密实、浇筑孔洞麻面逐层修理-责任人 :田余庆,无喇叭口的在柱头一面进行剔毛-责任人 :田余庆⑤压顶、过梁 :2-9 层腰梁振捣不密实,与砖墙接缝蜂窝麻面的逐层修补-责任人 :田余庆17#楼 : ① 2-9 层外窗洞口尺寸上墙,1-9 层垂直度、平坦度上墙,平坦度、垂直度爆点的采纳角磨机打磨,打磨达成用水清理一遍-责任人 :李宝②从一层开始外窗(-10.+10)mm 区间范围之外的派专人剔凿、修理-责任人 :邵万江 (逐层修理 )-修理达成 -洞口复测 -数据上墙。
浅谈二次结构中质量问题及防治措施摘要:建筑工程中的二次结构是整个施工过程中不可或缺的环节,二次结构的质量影响着工程整体的质量和建筑物装饰装修的整体效果。
文章从二次结构施工的四个主要环节论述了施工过程中的质量问题和防治措施,以用来警示和参考。
关键词:二次结构防治措施质量问题引言随着工程建筑各方面规范、强条和法律法规等的完善和改进;现场施工队、劳务班组技术施工水平提升,管理人员管理意识增强,二次结构的质量对比过去得到了很大提升,但是还有许多不足之处。
现提出二次结构中常见的质量问题并给出适当合理的解决办法给予参考。
1 常见质量问题1.1砌体工程砌体墙灰缝不饱满或者干瘪,偏差未在质量要求允许范围内。
灰缝未错开,未达到横平竖直的的要求。
马牙槎留槎样式不规范,未按标准留槎。
未植筋或者植筋未进行检验,墙体中漏掉了拉结筋或者拉结筋的长度不满足要求。
墙体砌筑完成后发生了沉降与上层结构未接触,未形成可靠连接。
砌体墙与混凝土梁,柱交接的地方砂浆抹灰层开裂,墙面抹灰后产生大面积的裂缝,起壳。
1.2钢筋工程钢筋下料不规范,导致与设计图纸未重合。
钢筋绑扎搭接时未绑扎,搭接长度不够,搭接区域未设置加密箍筋。
箍筋制作时未按进行弯钩,绑扎箍筋时间距不均匀,箍筋加密区未按照规范加密。
制作好的过梁,构造柱等结构的钢筋构件未进行成品保护导致损伤甚至破坏。
1.3混凝土工程混凝土浇筑时未进行振捣或者振捣不到位,混凝土里面气泡无法排出,混凝土会出现不密实的现象,造成蜂窝、麻面,严重的混凝土中会出现孔洞,影响混凝土强度,破坏混凝土质量。
振捣过度会出现混凝土离析现象,混凝土胶凝材料分离。
混凝土脱膜后出现露筋现象。
构造柱顶部封堵不密实,出现孔洞。
1.4模板工程柱浇筑完成后柱身呈现扭转,柱脚烂根。
梁、柱截面尺寸与设计图纸不吻合,出现较大偏差。
浇筑混凝土时出现模板涨开(爆模),模板发生位移,与原图纸上标注的位置发生偏移。
拆模时造成混凝土损伤,拆除后混凝土表面出现麻面。
二次结构整改方案我项目部于____年____月____日收到关于现场二次结构施工质量问题的监理通知单,对于通知单提出的问题,项目部立即____各相关班组进行现场察看,具体存在以下四个问题:1、个别导墙有混凝土破损现象;2、个别构造柱存在烂根、露筋的情况;3、部分砖墙因灰缝不平直导致与梁交接处缝隙不均;4、个别陶粒砌块墙体,因陶粒砌块尺寸不规格导致墙体表面不平整。
针对以上问题,项目部制定了以下整改方案:个别导墙混凝土破损现象,系拆模时间过早,模板挤碰、刮擦所致。
处理方法如下:对于有松动的部分,将松动的部分全部凿除。
接头处表面凿毛,冲洗干净。
重新支模,采用高一个标号混凝土(内掺膨胀剂)重新浇筑;对于未出现松动的部分,将破损处表面凿毛,冲洗干净,重新支模,采用高一标号混凝土(内掺膨胀剂)重新浇筑;对木工班组进行交底,在混凝土未达到标准可拆模强度前,不得拆模。
杜绝此类情况的发生;2、个别构造柱烂根、露筋的情况,系混凝土浇筑时振捣不到位所致。
处理方法如下:1)自烂根露筋部位向上凿除30公分,交接面凿毛,冲洗干净,采用高一个标号细石混凝土(内掺膨胀剂)重新浇筑;2)对泥工班组进行技术交底,在以后施工中杜绝此类情况发生。
3、部分砖墙因灰缝严重不平直导致与梁交接处缝隙不均。
处理方法如下:1)将灰缝不平直处的砖墙整体拆除,接茬处表面清理干净,重新砌筑。
砌筑时严格按照楼层柱上已弹好的建筑一米线施工,保持灰缝平直;2)今后施工中加强监督管理,对班组进行技术交底,保证施工质量。
4、个别因陶粒砌块尺寸不规则导致的墙面不平整。
处理方法如下:1)对于因陶粒砌块尺寸过大引起的不平整,人工将其多余部分凿除,并表面凿毛后涂刷一遍界面剂,用专用修补剂(砌块碎屑与专用粘接剂2:1混合)修补抹光;2)对于因陶粒砌块尺寸过小引起的不平整,人工将其表面凿毛,涂刷一遍界面剂,用专用修补剂(砌块碎屑与专用粘接剂2:1混合)修补抹光;3)今后施工中将规格尺寸偏差较大的砌块淘汰,不允许砌筑上墙。
实验室二次结构施工方案编制人:审核人:中机建筑工程有限公司二零一三年八月目录1、编制依据 (3)2、工程概况 (3)3、施工准备 (3)4、主要分项施工 (4)5、质量保证措施 (7)6、安全文明施工措施 (8)7、成品保护措施 (8)8、消防、环境保护措施 (9)9、雨季施工措施 (9)1、编制依据1.1施工及验收规范:(1)《工程测量规范》(GB50026-93)(2)《钢筋焊接及验收规程》(JGJ18-2003)(3)《混凝土结构工程施工质量验收规范》(GB50204-2002)(4)《建筑工程施工质量验收统一标准》(GB50300-2001)(5)《钢筋焊接接头试验方法标准》(JGJ/T27-2001)(6)《砌体工程施工及验收规范》(GB50203-2002)(7)《建设项目管理规范》(GB50326-2001)(8)《建设工程施工现场管理规定》1.2标准图集(2)、88J2-2 墙身—框架结构填充墙砌体(3)、88J2-10 公共建筑节能构造(4)、抗震构造图集2、工程概况2.1 二次结构工程简介:2.2.1该工程为实验室新增隔墙改造,外墙采用非粘土烧结普通砖,墙厚见建筑平面图,砌块强度等级为MU10,砌筑砂浆为M7.5水泥砂浆;构造柱、水平系梁、抱框、过梁、混凝土配筋带等混凝土强度等级为C20,墙体厚度为240mm。
3、施工准备3.1技术准备3.1.1组织有关人员进行详细的图纸会审与分析,摸清设计意图和了解设计要求,结合现场施工条件和工程中的实际情况对工程项目做有针对性的研究并提出解决思路,明确有何特殊做法,组织好各项方案的编制工作。
3.1.2组织有关人员做好施工图纸进一步的深化工作,对细部节点做法等空间尺寸绘制详细的大样图,通过各专业在时间、空间上的相互依存、制约关系来确定各专业之间的技术协调,以最大限度地保证工程质量。
3.1.3提前做好施工所用的材料、机具等的准备工作。
提出材料、成品、半成品等各种材料加工订货及供应计划,按照施工进度的要求组织好进场的时间和堆放的场所。

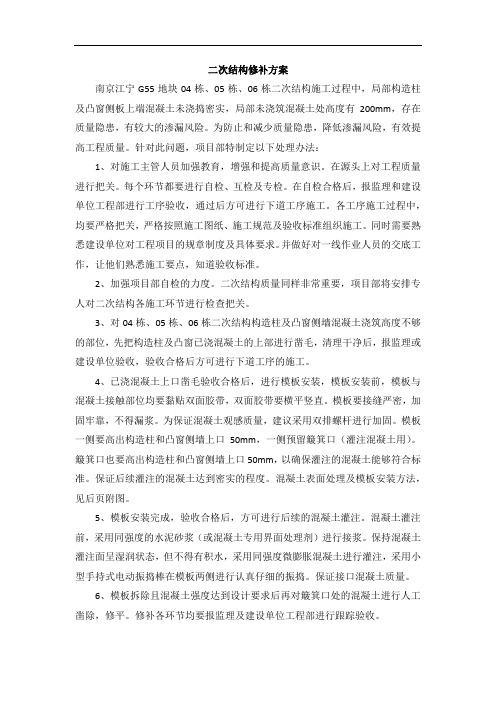

二次结构修补方案南京江宁G55地块04栋、05栋、06栋二次结构施工过程中,局部构造柱及凸窗侧板上端混凝土未浇捣密实,局部未浇筑混凝土处高度有200mm,存在质量隐患,有较大的渗漏风险。
为防止和减少质量隐患,降低渗漏风险,有效提高工程质量。
针对此问题,项目部特制定以下处理办法:1、对施工主管人员加强教育,增强和提高质量意识。
在源头上对工程质量进行把关。
每个环节都要进行自检、互检及专检。
在自检合格后,报监理和建设单位工程部进行工序验收,通过后方可进行下道工序施工。
各工序施工过程中,均要严格把关,严格按照施工图纸、施工规范及验收标准组织施工。
同时需要熟悉建设单位对工程项目的规章制度及具体要求。
并做好对一线作业人员的交底工作,让他们熟悉施工要点,知道验收标准。
2、加强项目部自检的力度。
二次结构质量同样非常重要,项目部将安排专人对二次结构各施工环节进行检查把关。
3、对04栋、05栋、06栋二次结构构造柱及凸窗侧墙混凝土浇筑高度不够的部位,先把构造柱及凸窗已浇混凝土的上部进行凿毛,清理干净后,报监理或建设单位验收,验收合格后方可进行下道工序的施工。
4、已浇混凝土上口凿毛验收合格后,进行模板安装,模板安装前,模板与混凝土接触部位均要黏贴双面胶带,双面胶带要横平竖直。
模板要接缝严密,加固牢靠,不得漏浆。
为保证混凝土观感质量,建议采用双排螺杆进行加固。
模板一侧要高出构造柱和凸窗侧墙上口50mm,一侧预留簸箕口(灌注混凝土用)。
簸箕口也要高出构造柱和凸窗侧墙上口50mm,以确保灌注的混凝土能够符合标准。
保证后续灌注的混凝土达到密实的程度。
混凝土表面处理及模板安装方法,见后页附图。
5、模板安装完成,验收合格后,方可进行后续的混凝土灌注。
混凝土灌注前,采用同强度的水泥砂浆(或混凝土专用界面处理剂)进行接浆。
保持混凝土灌注面呈湿润状态,但不得有积水,采用同强度微膨胀混凝土进行灌注,采用小型手持式电动振捣棒在模板两侧进行认真仔细的振捣。
监理月报二次结构施工一、引言随着我国建筑行业的不断发展,二次结构施工在建筑工程中的重要性日益凸显。
为了保证工程质量和进度,监理工作在其中发挥着关键作用。
本文将围绕二次结构施工的监理月报,分析施工过程中的各项指标,总结经验教训,并提出改进措施。
二、二次结构施工概况1.施工进度本月二次结构施工总体进度符合计划要求,各施工队伍按照既定的施工计划有序进行。
在施工过程中,监理人员对施工进度进行了严格把控,确保各环节按期完成。
2.施工质量在施工质量方面,本月二次结构施工质量得到了较好的保障。
监理人员加强对施工现场的巡查,对施工过程中的质量问题及时发现并进行整改。
同时,施工单位也采取了一系列质量控制措施,如加强培训、严格执行施工标准等。
3.施工问题及解决方案在施工过程中,监理人员发现了一些问题,如部分施工人员安全意识不强、施工材料不合格等。
针对这些问题,监理部门及时与施工单位沟通,制定解决方案。
如加强安全教育、严把材料进场关等。
三、监理工作内容及成果1.监理工作计划与实际执行情况本月,监理部门按照工程特点和施工进度,制定了详细的监理工作计划。
在实际执行过程中,监理人员严格遵循工作计划,确保各项监理任务圆满完成。
2.监理措施及效果为确保施工质量和进度,监理部门采取了一系列措施。
如加强对施工现场的巡查,对施工过程中的质量问题及时发现并进行整改;严格执行施工标准,规范施工行为等。
这些措施的有效实施,使得施工质量和进度得到了较好的保障。
3.监理过程中遇到的问题及处理方法在监理过程中,监理人员遇到了一些问题,如施工单位执行力度不够、安全隐患等问题。
针对这些问题,监理部门积极与施工单位沟通,制定相应的处理方法,如加强监管、加大处罚力度等。
四、施工单位管理及人员配备1.施工单位人员配置施工单位在项目开工前,严格按照工程需求配置了足够数量的技术人员、管理人员和施工人员。
在人员配备方面,施工单位确保了各岗位的人员到位。
2.施工单位管理制度施工单位建立健全了各项管理制度,如安全生产责任制、质量管理体系等。
2024年二次结构整改方案一、背景介绍在房地产市场的发展中,二次结构的安全问题已经成为一个不容忽视的重要问题。
随着城市的建设规模不断扩大,旧楼加装电梯、改造住户单位等二次结构改造工作也日益增多。
然而,由于一些建筑公司为了追求利润最大化,质量管理不到位,导致二次结构存在一系列安全隐患。
因此,我们迫切需要制定一份2024年的二次结构整改方案,以确保人民的生命财产安全。
二、整改目标1. 彻底消除二次结构存在的安全隐患,确保人民的生命财产安全。
2. 提高建筑公司的责任意识,促使其加强质量管理,确保工程质量。
3. 加强监管力度,建立规范的审批和监督机制。
三、整改措施1. 加强质量监督和管理(1)建立健全质量管理体系,从工程设计、施工、检测到验收,形成闭环管理。
(2)加强对建筑公司的资质审核,只有具备相应技术和管理能力的企业才能参与二次结构改造工程。
(3)强化施工现场监督,加大对施工过程中的质量检查和验收力度,确保工程质量。
(4)建立责任追究机制,对质量问题和安全隐患严肃查处,打击违法违规行为。
2. 加大宣传力度(1)加强对二次结构安全问题的宣传,提高公众的安全意识。
(2)建立健全二次结构改造的专业知识普及机制,提供相关技术资料和指导。
(3)加强与媒体的合作,通过各种形式宣传推广二次结构整改的重要性和必要性。
3. 完善相关法规和政策(1)加快立法进程,制定更加严格的二次结构改造相关法规。
(2)完善相关政策,提供给建筑公司和业主更加明确的指导和奖惩措施。
(3)加强对相关法规和政策的宣传,确保其落地实施。
4. 加强技术培训和人才引进(1)加大对相关技术人员的培训力度,提高相关从业人员的专业水平。
(2)引进国内外相关技术团队,借鉴他们的先进经验和技术手段。
(3)加大对中小企业的支持力度,鼓励他们参与二次结构改造项目。
五、预期效果通过上述措施的实施,我们预计可以取得以下效果:1. 有效消除二次结构存在的安全隐患,提高人民的生命财产安全水平。
二次结构整改方案清晨的阳光透过窗帘,洒在满是文件和草图的工作台上。
我深吸一口气,准备开始这场关于二次结构整改方案的写作。
这不仅仅是文字的堆砌,更是一场关于创新与突破的思考。
一、项目背景与目标想象一下,这座建筑就像一个疲惫的巨人,曾经的辉煌已经被岁月侵蚀。
我们的目标是让它重新焕发活力,不仅仅是外观上的改变,更是内在功能的升级。
整改的目标就是提升建筑的使用效率,增强其安全性能,同时也要兼顾环保与可持续性。
二、问题分析就像医生诊断病情,我们需要先找出问题。
建筑的结构老化、功能布局不合理、能耗过高,这些都是我们要解决的问题。
每一处裂缝,每一块脱落的涂料,都在诉说着这座建筑的疲惫。
我们要做的,就是让它重新站起来。
1.结构老化:随着时间的推移,建筑材料的老化是不可避免的。
我们需要对建筑的结构进行全面检测,找出潜在的安全隐患。
3.能耗过高:随着能源成本的上升,建筑的能耗问题日益突出。
我们需要采取节能措施,降低能耗。
三、整改方案设计1.结构优化想象一下,这座建筑就像一个疲惫的身体,需要注入新的活力。
我们将采用先进的技术,对建筑的结构进行加固和优化。
具体措施如下:使用高强度钢材和混凝土,增强建筑的整体稳定性。
对关键部位进行加固,如梁、柱、基础等。
采用隔震减震技术,提高建筑在地震等自然灾害中的安全性。
2.功能布局调整对办公区域进行开放式设计,增加交流与协作的空间。
对居住区域进行分区设计,提高居住的舒适度。
增加公共区域,如休息室、健身房、咖啡馆等,提升建筑的社交功能。
3.节能措施采用太阳能光伏板和风力发电设备,降低建筑对传统能源的依赖。
使用LED照明系统,减少照明能耗。
对建筑的外墙进行保温处理,降低空调能耗。
四、实施计划1.准备阶段成立项目组,明确各成员的职责和任务。
对建筑进行全面的检测,收集相关数据。
与相关部门协调,办理施工许可等手续。
2.施工阶段在这个阶段,我们需要按照设计方案进行施工。
具体包括:对建筑进行加固和改造。

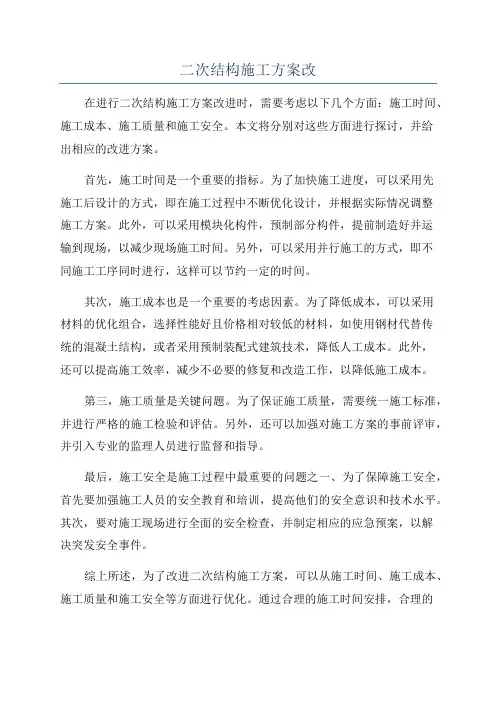

二次结构施工方案改在进行二次结构施工方案改进时,需要考虑以下几个方面:施工时间、施工成本、施工质量和施工安全。
本文将分别对这些方面进行探讨,并给出相应的改进方案。
首先,施工时间是一个重要的指标。
为了加快施工进度,可以采用先施工后设计的方式,即在施工过程中不断优化设计,并根据实际情况调整施工方案。
此外,可以采用模块化构件,预制部分构件,提前制造好并运输到现场,以减少现场施工时间。
另外,可以采用并行施工的方式,即不同施工工序同时进行,这样可以节约一定的时间。
其次,施工成本也是一个重要的考虑因素。
为了降低成本,可以采用材料的优化组合,选择性能好且价格相对较低的材料,如使用钢材代替传统的混凝土结构,或者采用预制装配式建筑技术,降低人工成本。
此外,还可以提高施工效率,减少不必要的修复和改造工作,以降低施工成本。
第三,施工质量是关键问题。
为了保证施工质量,需要统一施工标准,并进行严格的施工检验和评估。
另外,还可以加强对施工方案的事前评审,并引入专业的监理人员进行监督和指导。
最后,施工安全是施工过程中最重要的问题之一、为了保障施工安全,首先要加强施工人员的安全教育和培训,提高他们的安全意识和技术水平。
其次,要对施工现场进行全面的安全检查,并制定相应的应急预案,以解决突发安全事件。
综上所述,为了改进二次结构施工方案,可以从施工时间、施工成本、施工质量和施工安全等方面进行优化。
通过合理的施工时间安排,合理的材料选择和施工方式,加强施工质量控制和施工安全防护,可以有效地提高施工效率,降低施工成本,提高施工质量,确保施工安全。
二次结构常见问题及整改措施【知识文章】二次结构常见问题及整改措施1. 引言二次结构在建筑工程中起着至关重要的作用,它承担着建筑物的荷载传递、稳定性维持等重要职责。
然而,由于设计、施工等环节的不完善,以及材料质量等因素的影响,导致二次结构出现了一系列常见问题。
本文将针对这些问题进行全面评估,并提出相应的整改措施。
2. 二次结构的常见问题2.1 质量问题由于建筑工程中的二次结构需要经受较大的荷载和振动,因此其质量问题较为常见。
焊接接头的质量不合格、梁柱钢筋错位、混凝土浇筑不均匀等问题,都可能导致二次结构的强度和稳定性下降。
2.2 设计问题二次结构设计过程中存在的问题也是引起二次结构常见问题的原因之一。
设计者可能会忽视结构的荷载特征、变形计算等重要因素,导致设计不合理,从而出现二次结构的屈服、破坏等问题。
2.3 施工问题施工环节是决定二次结构质量的关键环节之一。
然而,施工人员的技术水平和操作规范也会对二次结构产生重要影响。
施工过程中的错误操作、材料的不合理搭配等问题,都会导致二次结构的质量问题。
3. 常见问题的整改措施3.1 质量问题的整改措施为了解决二次结构的质量问题,首先需要对材料质量进行严格把关,确保焊接接头合格、钢筋准确布置、混凝土浇筑均匀等。
施工人员需要具备扎实的技术水平,遵循操作规范进行施工,确保每一个环节的质量可控。
3.2 设计问题的整改措施为了避免二次结构设计带来的问题,设计者需要全面了解结构的荷载特征、变形计算等,在设计过程中进行详细的分析和计算。
结构设计还需要遵循国家相关规范和标准,确保结构的合理性和稳定性。
3.3 施工问题的整改措施为了解决施工环节带来的问题,施工人员需要提高技术水平,严格按照工序要求进行操作,避免错误操作和材料搭配不当等问题的发生。
施工过程中的质量监控和检查也是必不可少的,以确保施工质量的可控性。
4. 个人观点和理解二次结构是建筑工程中的重要组成部分,而其常见问题的存在对建筑物的安全性和稳定性造成潜在威胁。
2023年二次结构整改方案一、背景分析二次结构是建筑物中承载主体结构的一部分,对建筑物的安全性和稳定性至关重要。
然而,由于建筑物年限的增长、自然灾害的影响以及设计和材料等方面的问题,很多建筑物的二次结构已经出现了老化、损坏和安全隐患等问题。
因此,为了确保建筑物的安全可靠运行,有必要进行二次结构的整改工作。
二、整改目标1. 提高建筑物的结构承载能力,增加抗震能力;2. 延长建筑物的使用寿命,减少维修成本;3. 减少二次结构的安全隐患,保障人员生命财产安全;4. 优化建筑物的功能性和舒适性。
三、整改方案1. 安全评估和结构检测首先,对需要整改的建筑物进行全面的安全评估和结构检测,确定二次结构的损坏范围和具体问题。
根据评估结果,制定整改方案的优先级和措施。
2. 加固和修复根据结构检测结果,针对损坏和安全隐患较大的部位进行加固和修复。
可以采用加固板、补强材料等方式,提高结构的强度和稳定性。
同时,对老化和损坏的构件进行更换或修复,并采取防水、防腐等措施保护结构。
3. 技术升级利用新材料和新技术,对二次结构进行技术升级。
例如,采用高强度钢材或复合材料取代传统钢筋,提高结构的抗震性能。
同时,采用先进的施工工艺和设备,提高施工效率和质量。
4. 建立监测系统建立二次结构的监测系统,及时监测结构的变化和损伤情况。
通过实时监测数据,发现结构隐患,并采取有效的措施进行修复和加固,以确保结构的安全性和稳定性。
5. 健全管理制度建立健全的二次结构管理制度,明确责任和权限。
加强对建筑物的日常检查和维护工作,定期开展结构的巡检和维修。
同时,加强对施工单位和工程质量的监督和管理,提高整改工作的质量和效率。
四、整改计划1. 建立整改项目组,明确任务和分工;2. 制定整改计划和时间表,确定各个任务的完成时限;3. 分阶段进行整改工作,优先处理安全隐患较大的部位;4. 定期组织会议和汇报,及时调整和协调工作进展;5. 配置足够的人力和物力资源,确保整改工作的顺利进行;6. 在整改过程中进行技术培训和知识普及,提高相关工作人员的专业水平。
工程二次结构整改方案一、引言在建筑工程中,二次结构是指除开主体结构之外的基础、地基、楼板、墙体、顶板、柱子、梁等构件,它是主体结构的一种补充和支持,承担着较小的荷载。
在建筑工程中,二次结构是建筑的重要组成部分,它的稳定性和安全性直接关系到整个建筑的安全性。
因此,对二次结构进行整改,在一定程度上可以提高建筑的稳定性和安全性,保障建筑的使用寿命和人员的生命安全。
本文将从二次结构整改的目的、范围、方法、程序、措施等方面进行详细介绍。
二、整改的目的1. 提升建筑的稳定性和安全性。
通过对二次结构进行整改,消除安全隐患,提高建筑的稳定性和安全性,确保建筑的使用寿命和人员的生命安全。
2. 增强建筑的抗震性能。
随着科技的发展,建筑抗震性能要求也越来越高,通过整改二次结构,提高建筑的抗震性能,使之符合当地的抗震设计要求。
3. 修复和加固老旧建筑。
对于历史悠久或老旧的建筑,经过多年的风吹雨打,二次结构可能存在一些老化和损坏,通过整改对其进行修复和加固,延长建筑的使用寿命。
三、整改的范围1. 地基基础:包括地基土的处理、基础的检测和加固。
2. 楼板墙体:包括检测和修复楼板、墙体的裂缝和损坏。
3. 结构柱子、梁:包括对结构柱子和梁的检测和加固。
四、整改的方法1. 地基基础整改地基基础的整改主要包括地基土的处理、基础的检测和加固。
地基土的处理可以采用加固土壤、土石方处理等方法。
基础的检测可以采用地基勘探、地基静载试验等方法。
基础的加固可以采用扩底加固、钢筋混凝土加固等方法。
2. 楼板墙体整改楼板墙体的整改主要包括检测和修复楼板、墙体的裂缝和损坏。
对于裂缝较大的墙体,可以采用钢筋混凝土加固、嵌网加固等方法。
对于楼板的损坏,可以采用加固板、防水处理等方法。
3. 结构柱子、梁整改对于结构柱子和梁的整改,主要包括对其进行检测和加固。
检测方法可以包括超声波检测、混凝土探伤等方法。
加固方法可以包括钢筋混凝土加固、钢板加固、环氧树脂加固等方法。
二次结构整改方案发包方(甲方):____地铁____号线10a标结构施工队承包方(乙方):按照《____合同法》和《建筑工程承包合同条例》的规定,结合本工程实际情况,双方达成如下协议。
第一条工程概况1.工程名称:____解放北路站二次结构工程2.承包范围:图纸范围内(地下室,及一、二、三层内外墙砌加气块、钢筋混凝土柱圈梁、墙面抹灰、)等工程。
现场垃圾及时清运;各工序完工后余料、垃圾、机具、支撑系统、模板等按甲方指定地点归堆码放整齐;口头交底所含内容(项目部临时安排事项,图纸变更等)。
6.承包方式。
包清工(即包工不包料,其余小型工具及小型机具乙方自备)。
7.在施工中人员要上足。
以后根据工程需要在逐步增加人数,最终保证正常施工,若达不到此要求,甲方有权采取人员调配措施,在此期间除非重大自然灾害外,不得以任何理由停工,若乙方无故停工则我方有权给于乙方每天至少____元罚款,并同时赔偿我方相关损失。
所有款项全部从乙方工费中扣除。
第二条合同价款1.砌加气块砖及粘砖施工:单价:____元/m3。
所有砌加气块及钢筋混凝土,不分部位和墙体高低全部工序按砌块量计(不在单计钢筋混凝土量),内容砌筑部分(按图纸说明施工):倒运材料、搭设拆除脚手架材料、自拌砂浆调运砌筑。
结构面植筋、钢筋制作绑扎、自拌浇注混凝土、焊接、施工接擦凿毛处理;砼养护、图示预埋件及构造柱拉筋等全部工序(小型施工工具及切砖锯乙方自备)。
2.抹灰部分:单价:____元/㎡(按图纸说明施工)(按照国家建筑施工规范标准)施工内容:倒运材料、搭设拆除脚手架、自拌砂浆调运,结构天棚、墙面,挂网抹灰抹面压光等全部工序。
4.零工。
工日单价____元/工日。
(是指合同以外的甲方安排的工日)含生活费劳保费用。
.第三条甲方责任1.提供技术交底、标高点、轴中线及场地用水、用电、灯具。
2.提供(砌块、钢筋、装修料、架子管、模板、元钉、绑扎丝)材料,混凝土自拌料。
3.搞好工班之间协调工作,解决施工方案中存在的问题,安全文明施工交底。
二次结构施工方案(修改)引言在建筑施工中,二次结构施工是整个建筑工程中至关重要的一个环节。
本文将针对二次结构施工方案进行探讨,进行一些修改和优化,以满足当前建筑施工的需求。
施工前准备•材料准备:在施工前,必须确保所有所需材料齐全,并且符合相关标准和要求。
•设备检查:施工设备需要进行全面的检查和测试,确保设备运行正常。
•施工人员培训:所有参与施工的人员需要接受相应的培训,了解施工方案和操作规程。
施工流程1.基础处理:确保基础地面平整、结实,适合进行二次结构施工。
2.模板施工:根据设计要求,搭建模板,确保结构尺寸和形状准确。
3.钢筋绑扎:按照设计要求,在模板内进行钢筋绑扎,保证结构的承载能力和稳定性。
4.浇筑混凝土:使用高质量的混凝土进行浇筑,注意浇筑顺序和方法,确保混凝土质量合格。
5.养护处理:对浇筑后的结构进行养护处理,以确保混凝土的强度和耐久性。
施工质量控制•质量检查:施工过程中需要进行全程的质量检查,确保每个环节符合相关标准和要求。
•质量记录:及时记录每个施工环节的质量情况,便于后期追溯和改进。
•问题处理:对于施工中出现的问题,要立即采取措施处理,避免对整个工程造成影响。
施工安全控制•安全规范:全面遵守相关的安全规范和操作规程,确保施工过程中的安全。
•安全检查:定期进行安全检查和隐患排查,及时消除安全隐患。
•紧急预案:制定施工中可能出现的紧急情况的预案,确保能够及时有效地应对突发事件。
施工总结二次结构施工是建筑工程中至关重要的一个环节,仅靠完善的方案和施工流程才能保证工程质量和安全。
通过以上整改和优化,可以更好地满足建筑施工的需求,保障工程的顺利进行。
建议在实际施工中,严格按照修改后的方案进行操作,确保工程质量和安全。
以上为二次结构施工方案(修改),仅供参考。
(鲁班奖)砌筑工程质量通病整改方案范文及预防措施长沙金科中心项目在二次结构工程砌筑施工过程中,尽管项目部对砌筑施工进行了进场质量技术交底及对砌筑易出现的问题进行了针对性预控,但在业主金科集团二季度质量检查过程中仍发现了砌筑施工过程中存在的质量问题,如局部墙体灰缝大小不均,砂浆饱满度不够,有的砌块砌筑不符合施工规范等。
检查后,我项目部针对砌筑过程中常见的质量缺陷非常重视,现场查看分析质量问题产生原因,商讨处理及预防措施。
为做好现场砌筑工程整改工作,项目部经过相关技术人员研究,制定出以下专项处理方案和预防措施意见,敬请业主、监理审核:一、砌筑工程中常见的质量问题11、灰缝砂浆饱满度不符合规范要求[[处理方法]]①对局部墙体少量灰缝不饱满的情况,采用灌缝处理,用高标号的水泥砂浆灌实修补,对有少量孔洞的墙段用塞浆法灌满砂浆,封堵严实以防留下墙体渗、漏隐患。
②对存在大面积灰缝不饱满的墙体(尤其是外墙),对灰缝不饱满的墙体拆除重新砌筑。
[[预防措施]]①、砌筑施工时我部要求采取“三一”砌筑法砌筑,”,即“一刀灰、一块砖、一挤揉”,砖砌体水平灰缝宽度为8~12mm,竖向灰缝可采用挤浆,使其砂浆饱满,宽度为10mm。
杜绝瞎缝、透明缝和假缝,保证水平灰缝砂浆饱满度不得低于80%(斜砌砖砂浆饱满度要求100%),且保证顶头缝砂浆饱满密实。
②、严格控制砖砌块含水率,提前1-2天浇水湿润,保证砂浆的可塑性,使其与砖砌块粘接牢固。
③、加强工长、质量员在砌筑过程中灰缝厚度的监督控制。
22、留槎、接槎不符合规范要求[[处理方法]]对现场砌筑时不按规范执行,随意留直槎、留置阴槎未加设拉结筋或拉结筋数量及长度不满足要求的,拆除返工重新砌筑。
[[预防措施]]①、在安排施工计划时,对施工留槎应作统一考虑。
外墙大角尽量做到同步砌筑不留槎,纵横墙交接处,有条件时尽量安排同步砌筑,尽量减少留槎部位,有利于房屋的整体性。
②、非抗震设防地区,当留斜槎确有困难时,应留引出墙面120mm的直槎,并按规定设拉结筋,使咬槎砖缝便于接砌,以保证接槎质量,增强墙体的整体性。
2023年二次结构整改方案一、背景介绍随着经济的快速发展,城市的建设进程不断加快,然而由于一些历史遗留问题和现代建筑的建设标准不够严格,二次结构问题逐渐凸显。
为了确保城市的安全稳定,保护人民的生命财产安全,我们制定了2023年二次结构整改方案。
二、整改目标1. 确保建筑结构的安全性,提高建筑抗震能力。
2. 加强二次结构的监管和管理,完善法规制度。
3. 加强公众对二次结构问题的认识和意识,提高自身的安全防范意识。
三、整改措施1. 加强对二次结构的检测和评估(1)建立健全二次结构检测和评估体系,制定相应的检测标准。
(2)对已建成的建筑进行全面的二次结构检测和评估,发现问题及时整治。
2. 强化对二次结构的监督管理(1)建立健全二次结构施工监督机制,明确监督责任。
(2)加强对建筑施工过程中二次结构的监督,确保施工符合规范。
3. 完善法规制度(1)制定关于二次结构的相关法律法规,规范建筑施工行为。
(2)建立健全二次结构事故的应急处理机制,明确责任分工。
4. 加强宣传教育(1)通过媒体、互联网等渠道,加大对二次结构安全的宣传力度,提高公众的安全意识。
(2)组织开展二次结构安全知识培训,提高相关从业人员的安全技能。
5. 推动技术进步(1)加大对建筑工程技术的研发投入,提高建筑结构的安全性和抗震能力。
(2)鼓励应用新技术、新材料,改善建筑二次结构的性能。
四、整改预期效果通过本次二次结构整改方案的实施,预计能够达到以下效果:1. 增强建筑的抗震能力,降低地震等灾害对建筑的破坏。
2. 提高建筑结构的安全性,保护人民的生命财产安全。
3. 加强对二次结构的监管和管理,减少建筑事故的发生。
4. 增强公众对二次结构问题的认识和意识,提高自我保护能力。
五、实施计划1. 制定整改方案,确定责任单位和责任人。
2. 开展二次结构检测和评估工作,对已建成的建筑进行全面的检测。
3. 加强对二次结构的监督管理,督促施工单位按照规范进行施工。

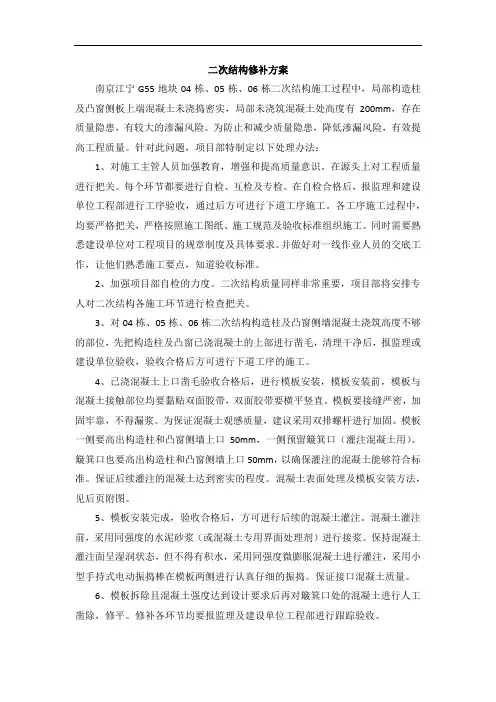

关于二次结构施工质量问题的整改方案我项目部于2016年5月18日收到关于现场二次结构施工质量问题的监理通知单,对于通知单提出的问题,项目部立即组织各相关班组进行现场察看,具体存在以下四个问题:
1、个别导墙有混凝土破损现象;
2、个别构造柱存在烂根、露筋的情况;
3、部分砖墙因灰缝不平直导致与梁交接处缝隙不均;
4、个别陶粒砌块墙体,因陶粒砌块尺寸不规格导致墙体表面不平整。
针对以上问题,项目部制定了以下整改方案:
1、个别导墙混凝土破损现象,系拆模时间过早,模板挤碰、刮擦所致。
处理方
法如下:
1)对于有松动的部分,将松动的部分全部凿除。
接头处表面凿毛,冲洗干净。
重新支模,采用高一个标号混凝土(内掺膨胀剂)重新浇筑;
2)对于未出现松动的部分,将破损处表面凿毛,冲洗干净,重新支模,采用高一标号混凝土(内掺膨胀剂)重新浇筑;
3)对木工班组进行交底,在混凝土未达到标准可拆模强度前,不得拆模。
杜绝此类情况的发生;
2、个别构造柱烂根、露筋的情况,系混凝土浇筑时振捣不到位所致。
处理方法如下:
1)自烂根露筋部位向上凿除30公分,交接面凿毛,冲洗干净,采用高一个标号细石混凝土(内掺膨胀剂)重新浇筑;
2)对泥工班组进行技术交底,在以后施工中杜绝此类情况发生。
3、部分砖墙因灰缝严重不平直导致与梁交接处缝隙不均。
处理方法如下:
1)将灰缝不平直处的砖墙整体拆除,接茬处表面清理干净,重新砌筑。
砌筑时严格按照楼层柱上已弹好的建筑一米线施工,保持灰缝平直;
2)今后施工中加强监督管理,对班组进行技术交底,保证施工质量。
4、个别因陶粒砌块尺寸不规则导致的墙面不平整。
处理方法如下:
1)对于因陶粒砌块尺寸过大引起的不平整,人工将其多余部分凿除,并表面凿毛后涂刷一遍界面剂,用专用修补剂(砌块碎屑与专用粘接剂2:1混合)修补
抹光;
2)对于因陶粒砌块尺寸过小引起的不平整,人工将其表面凿毛,涂刷一遍界面剂,用专用修补剂(砌块碎屑与专用粘接剂2:1混合)修补抹光;
3)今后施工中将规格尺寸偏差较大的砌块淘汰,不允许砌筑上墙。
以上整改方案,我项目部即日起开始实行,并在7天内整改完成,望批准!。
