细石混凝土施工方法
- 格式:docx
- 大小:16.14 KB
- 文档页数:2
细石混凝土施工方法

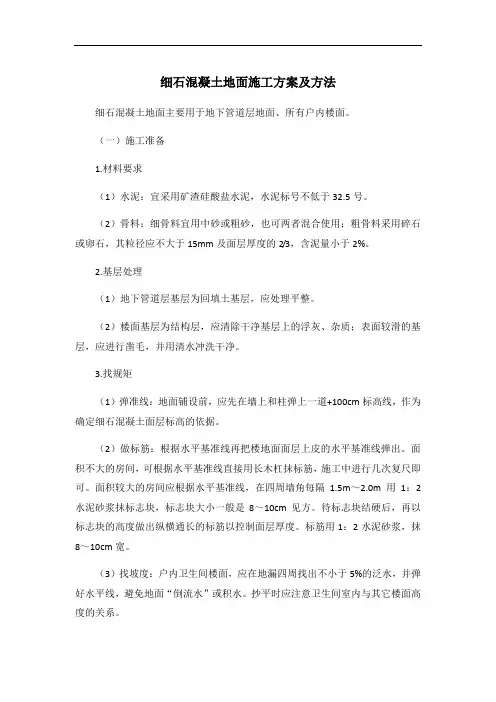

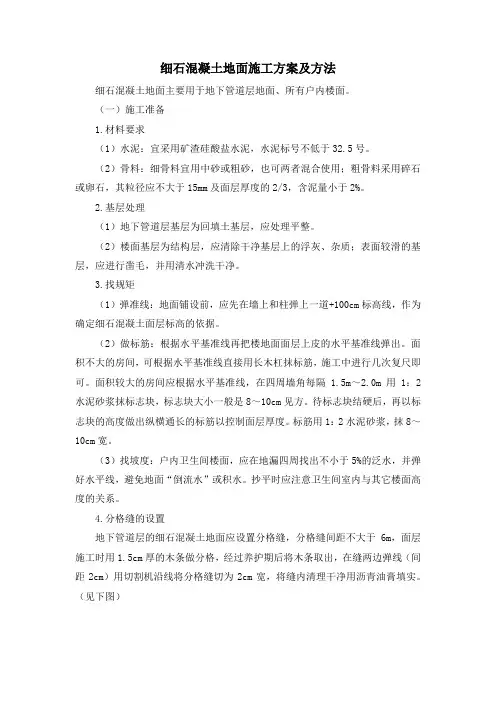

一、施工准备
1、材料要求:采用商品混凝土,其强度等级:C20细石混凝土。
2、施工机具:平板式振捣器、运料手推车、铁锹、铁抹子、2m铝合金刮杠、水平尺、卷尺等。
3、作业条件
(1)基层处理整洁,无多余落地灰。
(2)已指定施工区域,区域界线明确。
(3)临时用电、用水,施工机具,作业人员到位。
(4)施工前,应弹好50线,以控制地面的高度或厚度。
二、施工流程
基层清理→Φ4@200双向钢筋网片绑扎→打点冲筋找坡→浇筑C20砼→浇水养护。

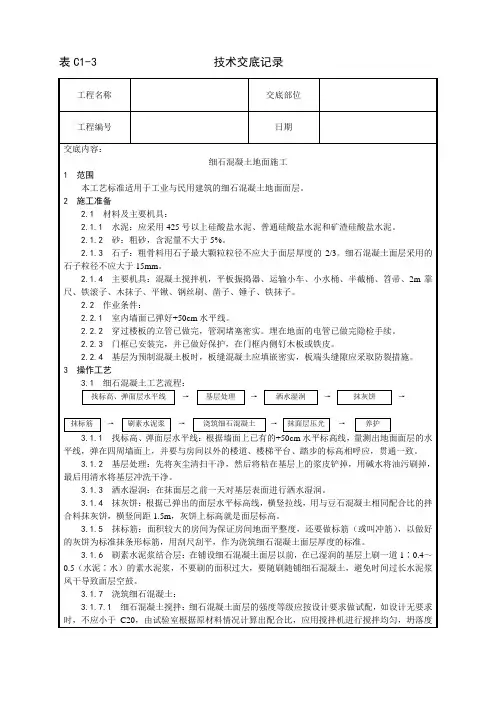

三、操作工艺
2、绑扎Φ4@ 200mm双向钢筋网片:绑扎要求钢筋满扎,要求相邻绑扎点绑扎铁线绑扎方向不一。
3、拉线找坡:确定作业区域内的坡脊线,按照坡脊线和排水沟位置线,向排水沟找坡1%,找坡最大高差不大于200mm。找坡线间距不大于3m。
4、浇筑100厚C20细石混凝土:作业区域边线用5cm角钢做侧模,每次的浇筑宽度为长向一跨。混凝土运至浇筑地点后由工人进行摊铺平整后利用铁磙子反复压实,在混凝土终凝前利用磨浆机打磨一遍。边角和施工缝处由人工用木抹子拍实抹平。
四、成品保护
1、搬运物料时要轻抬、轻放,及时清除杂物,工具、材料码放整齐,不许破坏地面面层,不许在地面拌灰,避免硬伤,保护地面完好。
2、保护好墙面的预埋件,通风篦子,管线槽、盒、电气、水暖设备所预留的孔洞不要抹死。
3、抹灰层在凝结、硬化前防止快干、水冲、撞击、剔凿。保证灰层增长到足够的强度。
五、安全文明施工
1、基层粉尘清理应采用洒水降尘等措施。
2、搅拌用水要采用经过检测合格的非传统水源,节约用水。
3、随时回收施工和振捣过程中撒在模板外面的混凝土碎料,加入适量的黄砂、水泥,用于现场制作的转角混凝土块。
4、浇筑完混凝土后,要及时清理泵车下的干料,并回收利用,用水冲洗地面。
