实测实量作业指导书
- 格式:doc
- 大小:1.27 MB
- 文档页数:19
招商·海德花园二期F 地块工程实测实量实施方案施工单位:天元建设集团有限公司审核人:王世廷编制人: 杨宏编制日期:2015 年8 月26 日编制依据1、招商海德花园二期 F 地块工程招标图纸及其引用的标准图集。
2、国家现行有关规范、标准、规程。
3、集团《作业指导书》、《质量手册》、《程序文件》。
4、集团质量检查标准。
5、有关的国家方针、政策。
6、类似工程施工经验和技术成果等。
7、《建筑电气工程施工质量验收规范》8、《建筑及给排水工程施工质量验收规范》9、青岛市人民政府有关建筑工程管理地方性法规及规定。

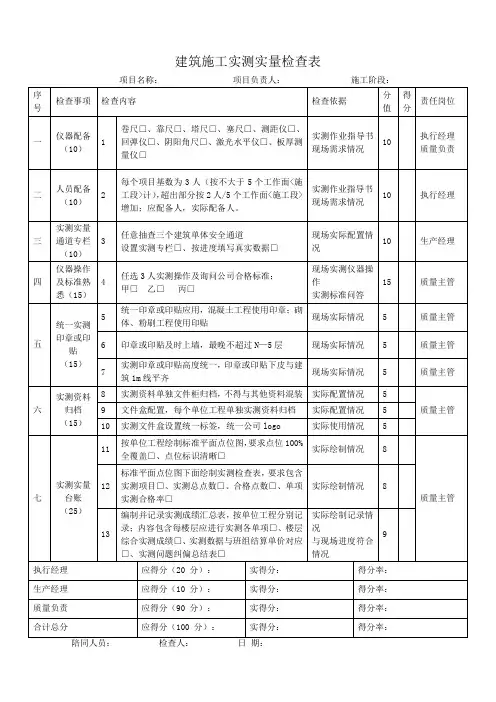

第一章工程概况及实测实量流程1、工程概况:2、实测实量操作流程2.1 组建实测实量小组2.1.1 小组人员:王佩玉、王世廷、袁俊果、杨宏、梁孝彤、宋永新、于俊瑞、王振东、李建霖、李双超、贺军、刘新伟、陈付林2.1.2 测量工具5m钢卷尺、2m靠尺、楔形塞尺、激光水平仪、激光测距仪。
2.2 实测前准备:2.2.1 组织学习<<天元建设集团作业指导书>>掌握实测的方法规定标准。
2.2.2 项目部向各班组进行交底,实测实量的方法、规则及意义。
2.3 实测2.3.1 实测时,把每层每户的混凝土结构工程、砌筑工程、抹灰工程的偏差进行测量。
2.3.2 把测量数据,及时的记录在准备好的测量表格内,或在图纸的相应位置上;记录要字迹清晰明了。
2.3.3 当一栋测量完成后,整理测量资料,计算各分项工程的合格率。
2.3.4 建立分户、分层实测档案,汇总成册。
2.4. 改进、提高2.4.1 从测量结果分析薄弱环节;2.4.2 制定改进方案;2.4.3 落实改进方案到各班组;定期、定点、定项地进行改进。
2.4.4 改进后进行复查、总结。

第二章实测实量工作小组架构1. 组织管理体系1. 土建部分1.1 土建实测小组架构图1.22安装部分2.1 安装实测小组架构图组长:王世廷副组长:梁孝彤2.22、项目管理人员职责2.1.1 组长负责整个工程实测实量工作的管理,为实测实量工作第一负责人。

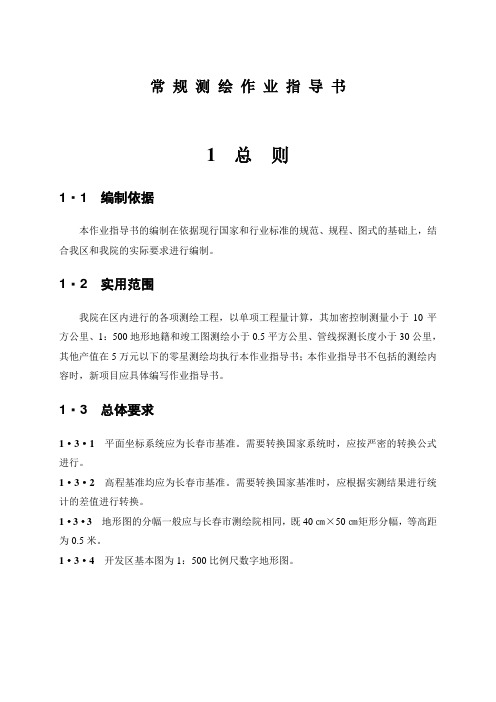

常规测绘作业指导书1 总则1·1 编制依据本作业指导书的编制在依据现行国家和行业标准的规范、规程、图式的基础上,结合我区和我院的实际要求进行编制。
1·2 实用范围我院在区内进行的各项测绘工程,以单项工程量计算,其加密控制测量小于10平方公里、1:500地形地籍和竣工图测绘小于0.5平方公里、管线探测长度小于30公里,其他产值在5万元以下的零星测绘均执行本作业指导书;本作业指导书不包括的测绘内容时,新项目应具体编写作业指导书。
1·3 总体要求1·3·1平面坐标系统应为长春市基准。
需要转换国家系统时,应按严密的转换公式进行。
1·3·2高程基准均应为长春市基准。
需要转换国家基准时,应根据实测结果进行统计的差值进行转换。
1·3·3地形图的分幅一般应与长春市测绘院相同,既40㎝×50㎝矩形分幅,等高距为0.5米。
1·3·4开发区基本图为1:500比例尺数字地形图。
2 加密控制测量2·1 加密控制测量的目的进行加密控制测量的目的是为了满足长春经济技术开发区内地形测绘、地籍测绘、管线测绘、施工定位测量、房产测绘等工程测量的需要。
2·2 加密控制等级要求平面加密控制测量的等级为四等、一、二、三级导线或D、E级GPS测量;高程加密控制测量的等级为三、四等水准测量。
2·3 已有资料我区基本控制自1994年至今已进行多次测量,具体如表2·3-1:已有控制测量成果表2·3-1上述测绘成果精度完全可以满足进一步加密要求,且大部点位保存良好。
1994年以来在此基础上每年都进行加密控制测量,其点位破坏数量较大,需要经常进行加密测量。
2·4 作业依据加密控制测量的作业依据为:1 《城市测量规范》CJJ8—99 行业标准2 《工程测量规范》GB 50026—93 国家标准3 《测绘产品检查验收规定》CH 1002—95 行业标准4 《国家三、四等水准测量规范》CH 12898—91 行业标准5 《中、短程光电测距规范》GB /T16818—1997 国家标准6 《全球定位系统(GPS)测量规范》GB /T16818—199 国家标准7 发布执行的本作业指导书2·5 选点埋石根据已有的测区1:10000地形图,将全部水准点、导线点,C、D级GPS点,绘在图上进行网点布设;实地埋石应严格遵照点位布设图,同时要考虑GPS点位观测条件。
模板工程标准化管理作业指导书,详细施工过程做法照片!为了提高结构质量,统一施工标准,规范工序作业,结合“实测实量”相关制度及公司现状编制模板工程操作指引,模板工程作为辅助性结构,模板工程的优劣直接关系着混凝土工程的质量,请项目部认真学习、贯彻落实相关要求。
一、原材料控制:1、剪力墙、柱及梁模板建议选用黑模板,平板建议选用竹胶板;梁底模板须加2 根木方。
2、剪力墙、柱模板竖楞应采用5#槽钢50*100mm 的木方加固;板模下横楞宜采用50*100mm 的木方。
3、楼板支撑体系推荐采用钢管扣件式、碗扣式或插销式轮扣架作为模板支撑体系,不得使用门式架作为支撑体系。
钢管扣件式脚手架碗扣式脚手架轮扣式脚手架二、模板加工及施工准备:1、施工前应根据设计图纸及专项方案进行图纸深化设计,绘制柱、墙、梁板配模图;并将配模图张贴在模板加工场指导模板加工。
模板加工图2、项目部组织作业人员进行交底培训,使班组及工人了解公司的要求及施工标准。
组织交底培训3、采用精密木工机床裁切模板,确保加工尺寸,减少模板偏差。
4、墙柱模板在集中加工场统一弹线钻洞,模板拼装后统一对拉螺杆间距,根据模板尺寸,每张模板宜为8 个孔。
如模板尺寸为1830*915*18,板中孔间距为45.7cm,孔距板边为22.8cm。
旧木方或者规格不统一的木方使用前应过刨,保证截面尺寸一致。
5、主体结构施工在楼层内建立轴线控制网(内控法),所有主控线、轴线交叉位置必须采用红油漆做好标识,楼层内控制线必须采用激光铅垂仪进行传递。
6、按翻样图弹出所有的梁、柱、墙板边线,并在全部墙柱边30cm 处弹下口双控制线,用以复核墙、柱模板下口位置。
墙板及柱的下方利用墙筋及柱筋焊钢筋限位。
三、模板安装过程控制:1、墙、柱模板:(1)梁墙交接处,梁底模在墙封头板处选用优质模板(宜采用黑模板),周转时表面及侧边彻底清理,脱模剂涂刷均匀;立剪力墙前先计算好剪力墙模板净高,如:剪力墙模板净高=(层高-楼板厚度-模板厚度-10mm)墙板配置时底部预留净空不大于10mm,不得随意采用塑料袋、木楔等杂物垫支模板,混凝土施工前墙根部缝隙采用砂浆填嵌严密;对墙模底部存在较大高差的板面进行找平、打凿清理,使墙模标高一致;或者在墙柱根部满钉压脚板,防止漏浆及模板移位。
施工样板及验收作业指导书1.目的规范样板制度及管理,确保样板先行制度;按流程组织各类验收(包括内部竣工验收),形成验收记录。
2.适用范围适用于金地集团沈阳公司项目中心样板施工及验收组织的规范化管理。
3.定义无4.职责4.1 项目中心工程组经理负责样板施工及验收组织的监督受控,参与重点验收4.2项目中心工程组标段工程师负责本标段样板施工及验收组织的规范化管理,参与各项样板验收4.2.1开工前组织施工单位相关人员学习《样板及验收作业指导书》,要求施工单位在每个节点提前按要求将样板完成并报验4.2.2负责组织相关人员参加验收,整理验收意见后对施工单位交底说明4.2.3负责本标段的样板施工及验收记录保存及管理工作,形成《样板施工记录汇总表》(SY-GC-Z04-F2)4.2.4 负责样板施工的具体检查复核,说明情况,形成《样板验收记录》(SY-GC-Z04-F1)5.流程5.1项目中心工程组标段工程师根据工程进度制定样板计划,报项目中心工程组经理审批;提前给施工方发文确定样板地点、完成时间等,要求提前组织样板施工,在大面积施工前必须组织完成样板验收工作;5.2每个样板要求有代表性,验收前按施工规范、合同要求列出重点控制点5.2.1内墙粉刷样板前,土建工程师要通知设备工程师先进行管线样板施工5.2.2首层梯间先做样板,注意水表洞,电表洞,消防箱洞等5.3根据不同样板要求,由项目中心工程组标段工程师组织相关人员(见附表)进行样板验收,每次形成《样板验收记录》(SY-GC-Z04-F1),整理验收意见后对施工单位交底说明;最后按标段形成《样板施工记录汇总表》(SY-GC-Z04-F2)6.支持文件无。
7.附件7.1 SY-GC-Z04-F1 《样板验收记录》7.2 SY-GC-Z04-F2 《样板施工记录汇总表》SY-GC-Z04-F1样板验收记录SY-GC-Z04-F2样板施工记录汇总表工程名称:总包单位:。

试验检测作业指导书(一)测试前的准备工作1.工程名称及设计、施工、监理(或监督)和建设单位名称。
2.结构或构件名称、外形尺寸、数量及混凝土强度等级。
3.水泥品种、强度等级、安定性、厂名、砂石种类、粒径、外加剂或掺合料品种、掺量、混凝土配合比等。
4.施工时材料计量情况、模板类型、浇筑、养护情况及成型日期。
5.必要的设计图纸和施工纪录。
6.结构或构件存在的质量问题,混凝土试块抗压报告等。
1.按单个构件检测时,应在构件上均匀布置测区,且不少于10个;2.当对同批构件抽样检测时,构件抽样数应不少于同批构件的30%,且不少于4件,每个构件测区数不少于10个;3.对长度小于或等于2m的构件,其测区数量可适当减少,但不应少于3个。
4.测区的布置应在构件混凝土浇筑方向的侧面;5.测区应均匀分布,相邻两测区间距不宜大于2m,,测区宜避开钢筋密集区和预埋件。
6.测区尺寸为200mm某200mm,相对的两个200mm某200mm方块应视为一个测区。
7.测试面应清洁、平整、干燥,不应有接缝、饰面层、浮浆和油垢,并避开蜂窝、麻面部位,必要时可用砂轮片清除杂物和磨平不平整处,并擦净残留粉尘。
回弹测试、数据计算及修正均与回弹法测试混凝土强度相同。
(四)操作的注意事项1.操作回弹仪时,回弹仪的轴线始终应与测试面垂直。
2.超声声时测量时,换能器与混凝土之间的良好耦合是十分必要的。
3.同批构件的条件是:混凝土强度等级相同;混凝土原材料、配合比、成型工艺、养护条件及龄期基本相同;构件种类相同;在施工阶段所处状态相同。
(五)超声声速值的测量与计算1.超声声时值的测量超声测点应布置在回弹测试的同一测区呢,在每个测区内的相对测试面上,应布置三个测点。
应保证换能器与混凝土耦合良好,且发射和接受换能器的轴线应在同宜直线上。
浇筑面超声测点图2-1-1超声测点布置2.声速值计算声速值按照下式计算:vltmtm式中:v-测区声速值(km/);l-超声测距(mm);(t1t2t3)3。
模板工程标准化管理作业指导书,详细施工过程做法照片!为了提高结构质量,统一施工标准,规范工序作业,结合“实测实量”相关制度及公司现状编制模板工程操作指引,模板工程作为辅助性结构,模板工程的优劣直接关系着混凝土工程的质量,请项目部认真学习、贯彻落实相关要求。
一、原材料控制:1、剪力墙、柱及梁模板建议选用黑模板,平板建议选用竹胶板;梁底模板须加2 根木方。
2、剪力墙、柱模板竖楞应采用5#槽钢50*100mm 的木方加固;板模下横楞宜采用50*100mm 的木方。
3、楼板支撑体系推荐采用钢管扣件式、碗扣式或插销式轮扣架作为模板支撑体系,不得使用门式架作为支撑体系。
钢管扣件式脚手架碗扣式脚手架轮扣式脚手架二、模板加工及施工准备:1、施工前应根据设计图纸及专项方案进行图纸深化设计,绘制柱、墙、梁板配模图;并将配模图张贴在模板加工场指导模板加工。
模板加工图2、项目部组织作业人员进行交底培训,使班组及工人了解公司的要求及施工标准。
组织交底培训3、采用精密木工机床裁切模板,确保加工尺寸,减少模板偏差。
4、墙柱模板在集中加工场统一弹线钻洞,模板拼装后统一对拉螺杆间距,根据模板尺寸,每张模板宜为8 个孔。
如模板尺寸为1830*915*18,板中孔间距为45.7cm,孔距板边为22.8cm。
旧木方或者规格不统一的木方使用前应过刨,保证截面尺寸一致。
5、主体结构施工在楼层内建立轴线控制网(内控法),所有主控线、轴线交叉位置必须采用红油漆做好标识,楼层内控制线必须采用激光铅垂仪进行传递。
6、按翻样图弹出所有的梁、柱、墙板边线,并在全部墙柱边30cm 处弹下口双控制线,用以复核墙、柱模板下口位置。
墙板及柱的下方利用墙筋及柱筋焊钢筋限位。
三、模板安装过程控制:。
测量作业指导书编制:审核:批准:目录1适用范围 (1)2施工准备 (1)3技术要求 (1)4开工复测 (1)5施工放样测量 (1)5.1路基施工测量 (2)5.1.1填方路段 (2)5.1.2挖方路段 (2)5.2涵洞测量控制 (2)5.3房建施工测量 (3)5.3.1建筑物平面控制 (3)5.3.2建筑物高程控制 (4)6 竣工测量 (4)7人员设备组织 (5)8保障测量精度的措施 (5)9测量注意事项 (6)9.1全站仪控制测量注意事项 (6)9.2水准仪控制测量注意事项 (6)9.3 RTK测量注意事项 (7)10安全要求 (7)10.1测量人员安全防护 (7)10.2测量仪器安全防护 (8)测量作业指导书1适用范围本作业指导书适用于工程施工测量放样。
2施工准备(1)已完成全线平面控制测量及高程控制测量,并有平面控制网平差报告、高程控制网原始数据、高程控制网平差报告、控制点成果对比表、控制点测量成果表、控制点平面布置图等成果文件(2)由工程部长组织完成靖神铁路包西线红石峡车站接轨改扩建工程所有涵洞的坐标计算,并形成坐标文件,由工程部长及测量主管复核签字并存档。
(3)建立测量仪器管理台账,定期校核测量仪器。
3技术要求(1)《铁路工程卫星定位测量规范》(TB 10054-2010);(2)《铁路工程测量规范》(TB 10101-2018);4开工复测(1)工程施工前,施工单位应进行施工复测。
复测前施工单位应检查线路的有关资料,会同设计单位进行现场桩位交接。
主要桩位包括直线上的转点、曲线上的交点或副交点、直缓、缓圆、曲中、圆缓、缓直等控制桩,有关的控制点、水准点、导线点。
(2)施工复测时,应对全线的控制桩间、交角、长度及水准点和中桩高程进行复测。
(3)施工复测的精度和要求应符合规范要求:当精度与定测成果不符时,必须再作复测。
当确定定测资料有误或精度不符合精度要求,则应改动定测成果。
(4)复测采用的方法应与原控制测量相同,且精度不应低于原控制测量等级,复测前应检查标石的完整性,对于丢失或破坏的控制点应按同精度内插法恢复或补增。
施工放样作业指导书(一)施工测量放样工艺流程图(二)施工测量放样作业方法及要求一、说明本指导书是根据常规放样方法编写的,放样人员必须根据实际情况,如精度要求、控制点分布、现有仪器、现场条件、计算工具等来选择测站点和放样点的测设方法的不同组合及不同的检核方法。
各类工程及同一工程的不同阶段、不同部位对放样点的精度要求不同,所以对测站点和放样点的精度要求也不相同。
作业时请严格执行《工程测量规范》、《水电水利工程施工测量规范》和《施工测量控制程序》。
本书中提到的限差指规范要求的限差,如果设计上有特殊要求,按设计要求执行。
二、测量资料收集与放样方案制定1.测量放样前,应从合法、有效途径获取施工区已有的平面和高程控制成果资料。
2.根据现场控制点标志是否稳定完好等情况,对已有的控制点资料进行分析,确定是否全部或部分对控制点进行检测。
3.已有控制点不能满足精度要求应重新布设控制,已有的控制点密度不能满足放样需要时应根据现有的控制点进行加密。
4.必须按正式设计图纸、文件、修改通知进行测量放样,不得凭口头通知和未经批准的图纸放样。
5.根据规范规定和设计的精度要求并结合人员及仪器设备情况制定测量放样方案。
其内容应包括:控制点的检测与加密、放样依据、放样方法及精度估算、放样程序、人员及设备配置等。
三、放样前准备1.阅读设计图纸,校算建筑物轮廓控制点数据和标注尺寸,记录审图结果。
2.选定测量放样方法并计算放样数据或编写测量放样计算程序、绘制放样草图并由第二者独立校核。
3.准备仪器和工具,使用的仪器必须在有效的检定周期内。
给仪器充电,检查仪器常规设置:如单位、坐标方式、补偿方式、棱镜类型、棱镜常数、温度、气压等。
4.使用有内存的全站仪时,可以提前将控制点(包括拟用的测站点、检查点)和放样点的坐标数据输入仪器内存,并检查。
四、全站仪坐标法设站+极坐标法放点1.在控制点上架设全站仪并对中整平,初始化后检查仪器设置:气温、气压、棱镜常数;输入(调入)测站点的三维坐标,量取并输入仪器高,输入(调入)后视点坐标,照准后视点进行后视。
1 目的 (2)2 适用范围 (2)3 选点说明 (2)4名词解释 (2)5 混凝土工程 (2)5.1 表面平整度 (2)5.2 垂直度 (4)5.3 截面尺寸 (6)5.4 顶板水平度 (6)5.5 楼板厚度 (7)6 砌体工程 (8)6.1 表面平整度 (8)6.2 垂直度 (10)6.3 门窗洞口尺寸 (11)6.4 房间方正度 (11)6.5 门窗洞口标高 (12)7 抹灰工程 (12)7.1 表面平整度 (12)7.2 垂直度 (13)7.3 阴阳角方正 (14)7.4 房间开间和进深 (14)7.5 地坪表面平整度 (15)7.6 方正度 (15)7.7 门窗洞口尺寸 (15)7.8 阴阳角顺直 (16)7.9 房间净高 (16)8 观感质量评价 (17)8.1 混凝土工程观感质量评价 (17)8.2 砌筑工程观感质量评价 (17)8.3 抹灰工程观感质量评价 (17)9防水工程(参考) (17)9.1 卫生间涂膜 (17)9.2 卫生间附加防水层 (18)9.3 卫生间地漏 (18)10 空鼓开裂 (19)10.1 墙面空鼓 (19)10.2 墙体防开裂节点 (19)1 目的为了规范、统一工程实体质量评价方法,直观、清晰反映工程实体质量水平,特制订本操作指南。
2 适用范围本指导书适用于所有民用及工业建筑工程。
3 选点说明要求项目部对每个楼层每个测量点进行测量,覆盖率100%。
4名词解释超长混凝土墙:指诸如地下室外墙一类混凝土墙体长度L ≥9m 的混凝土墙。
普通混凝土/砌筑/抹灰墙:指一般住宅工程常见的、不含任何门窗等预留洞口的标准层混凝土/砌筑/抹灰墙(或者类同)。
预留洞混凝土/砌筑/抹灰墙:指一般住宅工程常见的、含门窗等预留洞口的标准层混凝土/砌筑/抹灰墙体(或者类同)。
极差:一组数据中的最大数据与最小数据的差叫做该组数据的极差。
5 混凝土工程 5.1 表面平整度5.1.1测量对象:混凝土墙 5.1.2合格标准:[0,8]mm 5.1.3 测量工具:靠尺,塞尺 5.1.4 测量方法5.1.4.1 超长混凝土墙测量平整度时,利用2米靠尺及塞尺测量,靠墙边起测1尺水平尺(水平尺测量高度为1.5m ,下同),接着靠墙根部呈45°测第2尺,以3m 为周期,后面重复以上操作测量,如图1所示测。
图1超长混凝土墙平整度测量图5.1.4.2 普通混凝土墙(1)当墙体长度L ≥3m 时,利用2米靠尺及塞尺,按45°角斜放靠尺在墙边顶部和墙根部测2尺平整度,在墙中间水平测量1尺平整度,如图2所示共测量3尺(相应对角测量亦可,下同)。
图2 普通混凝土墙平整度测量(L≥3m)(2)当墙体长度1.5m≤L<3m时,利用2米靠尺及塞尺,按45°角斜放靠尺在墙顶部和者墙根部测2尺平整度,如图3所示共测量2尺。
图3 普通混凝土墙平整度测量(1.5m≤L<3m)(3)当墙体长度L<1.5m(含混凝土柱),不进行平整度测量。
5.1.4.3 预留洞混凝土墙预留洞混凝土墙示意图如下(图4)。
预留洞墙体平整度测量可以分解成三部分(如图6)进行测量,分解成墙体长度为L1、L2的2个普通混凝土墙和一个门洞口(或其它预留洞),L1、L2两2个普通混凝土墙体测量参照5.1.4.2 普通混凝土墙测量方法,门洞口测量如图5所示,两尺中任选1尺测量,具体测量分解如图4所示。
图4 预留洞混凝土墙图5 预留洞混凝土墙测量分解图5.2 垂直度5.2.1 测量对象:墙、柱 5.2.2 合格标准:[0,8]mm 5.2.3 测量工具:靠尺 5.2.4 测量方法5.2.4.1 超长混凝土墙利用2米靠尺测量,靠墙边300mm 起,靠墙顶(若层高过高,靠尺顶端离地3m 为宜)测第1尺,接着离3m 后靠墙根部第2尺,以6m 为周期,重复以上操作,详见图6。
图6 超长混凝土墙垂直度测量5.2.4.2 普通混凝土墙(柱)(1)当墙体长度L ≥3m 时,利用2米靠尺,离墙边300mm 靠墙底测1尺,墙中间测1尺,另一边离墙边300mm 靠墙顶测1尺。
如图7所示共测量3尺垂直度。
图7 普通混凝土墙垂直度测量(L≥3m)(2)当墙体长度1.5m≤L<3m时,利用2米靠尺,离墙边300mm靠墙底和墙顶各1尺,如图8所示共测量2尺。
图8 普通混凝土墙垂直度测量(1.5m≤L<3m)(3)当墙体长度L<1.5m,居中测一尺,如图9所示。
图9 普通混凝土墙垂直度测量(L<1.5m)图10 混凝土柱垂直度测量(4)混凝土柱选柱子相邻的两个混凝土面,一面靠柱底居中测1尺,另一面靠柱顶居中测1尺,如上图(图10)所示。
5.2.4.3 预留洞混凝土墙预留洞混凝土墙垂直度测量与平整度测量类似,可以分解成三部分进行测量,分解成墙体长度为L1、L2的2个普通混凝土墙和一个门洞口(或其它预留洞),L1、L2两2个普通混凝土墙体测量参照5.2.4.2 普通混凝土墙垂直度测量方法,门洞口(或其它预留洞)无需测量垂直度,具体测量分解参考图4、图5。
5.3 截面尺寸5.3.1 测量对象:墙、柱、门窗洞口、预留洞5.3.2 合格标准:[-5,8]mm5.3.3 测量工具:5米卷尺或50cm钢尺5.3.4 测量方法:每一个墙、柱子、门窗及预留洞口作为一个实测区,每个实测区从地面向上300mm 和1500mm(洞口高度小于1500mm的按上口往下300mm处测量)选作2尺测量,测量示意如图11。
第一尺第二尺图11 截面尺寸测量示意图5.4 顶板水平度5.4.1 测量对象:顶板5.4.2 合格标准:[0,15]mm5.4.3 测量工具:激光扫平仪、塔尺(具有足够刚度的5m钢卷尺或者激光测距仪)5.4.4 测量方法:利用激光扫平仪在任一标高打出激光水平面,在如图4所示的5个测量点位置,用塔尺(5m钢卷尺或激光测距仪)顶住楼顶板,记录下激光扫平仪打在塔尺上的数据。
根据记录下5个测量点的测量值,记录下最小测量值与其他4个测量值的差值(即极差),最后判断差值是否符合合格标准,顶板平整度测量点如图12。
若测量所得极差大于20mm,则5个测量点都算不合格;若极差大于15mm,且小于等于20mm,则极差大于15mm的点计为不合格,极差小于等于15mm的测量点计为合格。
注:一个楼板测5个点,计5个统计成绩的计算点。
图12 顶板水平度测量示意图5.5 楼板厚度5.5.1 测量对象:楼板5.5.2 合格标准:[-5,8]mm5.5.3 测量工具:楼板厚度检测仪5.5.4 测量方法:此项操作需要至少两个人协作完成。
测量时,两人手持发射探头和接收探头分别在楼板上下两个楼层,一人持发射探头在所测楼板下一个楼层,一人拿着接收探头(与仪器相连)在楼板所在楼层,两人通过对讲机联系,调节发射探头和接收探头放置在楼板上下相对应的位置,通过查看检测仪上感应信号强度,信号越强,表示上下发射探头和接受探头对位越准,读数越小,检测仪上显示的数据极为该点楼板厚度(自动记录最小值)。
楼板厚度测量点如图13所示。
注:一个楼板测5个点,计5个统计成绩的计算点。
图13 楼板厚度测量点示意图6 砌体工程6.1 表面平整度6.1.1 测量对象:砌筑墙6.1.2 合格标准:[0,5]mm6.1.3 测量工具:靠尺、塞尺6.1.4 测量方法6.1.4.1 普通砌筑墙(1)当砌筑墙体长度L≥3m时,利用2米靠尺及塞尺,按45°角斜放靠尺在墙边下坎上部和斜砖底部测2尺平整度,在墙中间水平测量1尺平整度,如图14所示共测量3尺。
图14 普通砌筑墙平整度测量(L≥3m)(2)当砌筑墙体长度1.5m≤L<3m时,利用2米靠尺及塞尺,按45°角斜放靠尺在墙边下坎上部和斜砖底部测2尺平整度,如图15所示共测量2尺。
图15 普通砌筑墙平整度测量(1.5m ≤L <3m )(3)当砌筑墙体长度L <1.5m ,不进行平整度测量。
6.1.4.2 预留洞砌筑墙预留洞砌筑墙示意图如下(图16)。
预留洞墙体平整度测量跟混凝土工程类似,可以分解成三部分(如图18)进行测量,分解成墙体长度为L1、L2的2个普通砌筑墙和一个门洞口(或其它预留洞),L1、L2两2个普通砌筑墙测量参照6.1.4.1 普通砌筑墙平整度测量方法,门洞口测量如图17所示,两尺中任选1尺测量,具体测量分解如图17所示。
L1L2墙地面斜顶砖范围下坎范围图16 预留洞砌筑墙图17 预留洞砌筑墙测量分解图6.2 垂直度6.2.1 测量对象:砌筑墙6.2.2 合格标准:[0,5]mm6.2.3 测量工具:靠尺6.2.4 测量方法6.2.4.1 普通砌筑墙(1)当砌筑墙长度L≥3m时,利用2米靠尺,离墙边300mm靠墙底下坎顶测1尺,墙中间测1尺,另一边离墙边300mm靠墙顶斜砖下测1尺。
如图18所示共测量3尺垂直度。
图18 普通砌筑墙垂直度测量(L≥3m)(2)当砌筑墙长度1.5m≤L<3m时,利用2米靠尺,离墙边300mm靠墙底下坎顶测1尺,另一边离墙边300mm靠墙顶斜砖下测1尺,如图19所示共测2尺。
图19 普通混凝土墙垂直度测量(1.5m≤L<3m)(3)当墙体长度L<1.5m,居中测一尺,如图20所示。
图20 普通混凝土墙垂直度测量(L<1.5m)6.3 门窗洞口尺寸6.3.1 测量对象:砌筑门、窗洞口的宽度6.3.2 合格标准:[-5,5]mm6.3.3 测量工具:5m卷尺或激光测距仪6.3.4 测量方法:用卷尺检查窗洞口宽度,检查时需根据洞口设计尺寸检查,每个洞口选取离上下洞口300mm处的2个点测量,2个测量点所测数据中与设计值的最大值偏差,作为判断实测指标合格率的1个计算点,门窗洞口尺寸测量示意如图21。
图21 门窗洞口测量示意图6.4 房间方正度6.4.1 测量对象:砌墙完成的房间6.4.2 合格标准:[0,10]mm6.4.3 测量工具:5m卷尺、激光扫平仪6.4.4 测量方法墙砌筑之前先弹好20~60cm的控制线,做好相应的标记和保护措施。
测量时,先架设激光扫平仪,使任一垂直方向激光面对准开间方向控制线,检查进深/开间方向激光垂直面和墙边的距离差,每面墙根部两端及中间共取3个测量点(离地约20~30cm),所测的最大值与最小值的差值,即极差,便是所测方正度的偏差值。
方正度测量如图22。
注:一个开间(进深)的极差作为一个统计成绩的计算点。
砌体墙图22 方正度测量示意图6.5 门窗洞口标高6.5.1 测量对象:砌筑门窗洞口6.5.2 合格标准:[-5,10]mm6.5.3 测量工具:5m卷尺(激光扫平仪、激光测距仪)6.5.4 测量方法:根据在砌筑墙体上的建筑标高线,测量门窗洞口两边的建筑标高线,每个门洞如图所示测两尺。
