防台防汛自查表
- 格式:docx
- 大小:16.97 KB
- 文档页数:8
防台防汛自查表
Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】
附件1
建设工程防台防汛自查表
施工单位:(盖章)
工地名称:(盖章)
注:本表每个工地一份,可复印。
检查日期:年月日附件2
建设工程工地活动房等临时构筑物自查表
施工单位:(盖章)
工地名称:(盖章)
注:本表每个工地一份,可复印。
检查日期:年月日
附件3
建筑施工临时用电专项整治企业自查表
_______________
注:本表每个工地一份,可复印。
检查日期:年月日
附件4
建筑施工高处坠落专项整治企业自查表
建筑施工高处坠落专项整治企业自查表
施工单位(盖章):监理单位(盖章):工地名称:
注:本表每个工地一份,可复印。
检查日期:年月日。
防汛防台安全控制专项检查表1. 前言为确保公司在汛期和台风期间的生产经营活动安全,巩固各项防汛防台工作成果,确保台风和大雨不影响公司正常生产和运营,实现公司生产安全,现针对公司进行专项检查,以掌握公司的防汛防台措施,及时发现问题,制定整改措施,确保公司安全和生产的持续性。
2. 环境检查2.1 检查地形和气候条件检查公司所处的区域是否在山区、沿海地区、低洼区等易发生水灾的地带,如果是,公司是否做好相应的防护措施。
检查所在地气候条件是否需要考虑采取防范措施。
2.2 检查抗洪和排涝设施检查公司的抗洪和排涝设施是否完好,是否存在损坏或者存在使用隐患的情况,是否能够在水灾来临时派出应急救援队。
2.3 检查供电及燃气的安全情况检查公司供电和燃气的安全情况,包括配电房,燃气管道、设备等是否安全,是否存在隐患,能否及时切断电源或者燃气。
3. 人员检查3.1 防汛防台人员、物资及装备检查公司防汛防台人员、物资及装备是否符合要求,能否及时切断电源或者燃气。
3.2 应急救援队伍检查公司是否有应急救援队伍,队员是否进行了系统培训,部署和指挥系统是否完善,能否及时调配人力和物资进行应对。
4. 工作检查4.1 防汛工作检查公司的防汛工作措施是否完备,包括堤防绿化、道路、泵站及排水设施等,检查是否存在隐患。
4.2 防风工作检查公司的防风工作措施是否完备,包括围墙、遮挡树等,检查是否存在隐患。
5. 检查结论检查结果如下:•环境检查合格。
•人员检查合格。
•工作检查存在一定隐患。
针对检查结果,制定整改措施,及时消除安全隐患。
同时,完善应急响应机制,加强应急演练,提升防汛防台的应对能力。
整改后,及时复查,确保整改到位。
6. 总结在公司防汛防台工作中,要牢记安全第一的原则,及时做好应急预案,加强人员培训,完善相应预案,以确保公司在汛期和台风期间的生产经营活动安全。
施工现场防台防汛检查表施工现场防汛防台风检查表工程名称:东盟商业广场项目(一期)工程地点:XXX旁检查日期:2015年8月10日检查人:施工单位检查内容和要求:1.防台防汛应急预案是否已编制,是否进行了演练?2.防汛领导小组是否编制,人员是否在施工现场?3.各防汛岗位责任制及职责是否明确并认真落实?4.防汛物资储备是否充足?机械工具是否满足要求?5.应急逃生线路及避难所是否已经确定?1.塔吊自由端高度、独立高度、总体高度、应急加固措施是否符合规定要求?2.存在塔吊相互碰撞或可触及建筑物的塔吊必须拆除前、后臂;塔吊、外用人员密集等区域塔吊要在保证安全的情况下降低高度;3.电梯、设备的塔吊设备基础排水是否及时有效?基础螺栓、螺母等数量是否齐全、连结是否牢靠?塔吊吊物落地、吊钩升起,施工电梯和物料提升机吊笼、吊篮篮体落地?检查塔吊与建筑物的连接件,保证安全不倾覆。
1.基坑近期监测报告是否出具?2.建设、施工、监理单位是否开展日常检查巡视记录?3.基坑积水是否及时、有效排泄?4.基坑边坡是否有沉降、开裂等现象?5.基坑边坡周边是否设置防护栏杆及警示标志?1.脚手架、模板立杆基础是否平整坚固,排水是否及时有效?2.脚手架“连墙杆”是否牢固,连接点数量是否足够,架体整体是否稳固、牢靠,无倾斜、下陷,扣件是否松动?3.架体、脚手板、卸料平台等位置严禁堆放材料;4.脚手架外墙是否有密目式安全网或大块能受风等片状物品?5.脚手板及各类防护棚是否及时加固?检查情况处理情况:1.临建房屋要用钢管、钢丝绳进行防风加固;2.风雨来临前将门窗关闭,阳台上面拖把、瓶罐及其他杂物全部清除,防止临建设施掉落发生砸伤事故;3.围挡墙要根据现场情况进行加固;4.现场排水管网排水通畅;5.排水困难的地势低洼区域、重点区域、重点设备附近安置排水泵,做好应急准备。
1.除防汛抽水等设备和生活用电需要外,切断其余动力电;2.架空电线的电线杆是否牢固;3.接地装置的连接必须保证电气接触可靠,有足够的机械强度,并能防腐蚀、防损伤或者有附加保护措施。

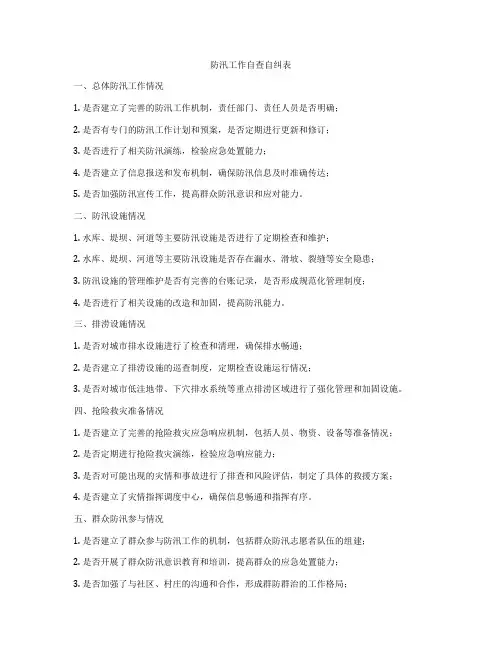

防汛工作自查自纠表一、总体防汛工作情况1. 是否建立了完善的防汛工作机制,责任部门、责任人员是否明确;2. 是否有专门的防汛工作计划和预案,是否定期进行更新和修订;3. 是否进行了相关防汛演练,检验应急处置能力;4. 是否建立了信息报送和发布机制,确保防汛信息及时准确传达;5. 是否加强防汛宣传工作,提高群众防汛意识和应对能力。
二、防汛设施情况1. 水库、堤坝、河道等主要防汛设施是否进行了定期检查和维护;2. 水库、堤坝、河道等主要防汛设施是否存在漏水、滑坡、裂缝等安全隐患;3. 防汛设施的管理维护是否有完善的台账记录,是否形成规范化管理制度;4. 是否进行了相关设施的改造和加固,提高防汛能力。
三、排涝设施情况1. 是否对城市排水设施进行了检查和清理,确保排水畅通;2. 是否建立了排涝设施的巡查制度,定期检查设施运行情况;3. 是否对城市低洼地带、下穴排水系统等重点排涝区域进行了强化管理和加固设施。
四、抢险救灾准备情况1. 是否建立了完善的抢险救灾应急响应机制,包括人员、物资、设备等准备情况;2. 是否定期进行抢险救灾演练,检验应急响应能力;3. 是否对可能出现的灾情和事故进行了排查和风险评估,制定了具体的救援方案;4. 是否建立了灾情指挥调度中心,确保信息畅通和指挥有序。
五、群众防汛参与情况1. 是否建立了群众参与防汛工作的机制,包括群众防汛志愿者队伍的组建;2. 是否开展了群众防汛意识教育和培训,提高群众的应急处置能力;3. 是否加强了与社区、村庄的沟通和合作,形成群防群治的工作格局;4. 是否建立了应急疏散预案,确保人员安全有序撤离。
六、防汛工作效果评估情况1. 是否对每年的防汛工作情况进行了总结和评估,建立了完善的统计分析体系;2. 是否对防汛工作中发生的问题和漏洞进行梳理和解决,不断提升防汛工作水平;3. 是否及时向上级主管部门报告防汛工作情况,汇报工作成效和存在的困难。
七、其他情况及自检整改措施1. 是否存在其他影响防汛工作效果和安全的问题,如漏报、失职、渎职等;2. 针对自查中存在的问题和不足,列出整改措施和具体时间节点,确保问题及时解决;3. 是否建立了防汛工作的长效机制,不断完善工作制度和流程,保障防汛安全。
防台、防汛专项检查表防台、防汛专项检查表检查人:检查时间:为了确保公司在台风和洪水等自然灾害中的安全,相关人员已经研究了防范措施,并制定了应急预案。
1.制定现场处置方案和安全检查表,组织现场处置方案的研究和演练。
为了应对突发事件,我们制定了现场处置方案和安全检查表,并组织了现场处置方案的研究和演练。
2.台风来临前,生产部、天洲、XXX已安排应急抢险和值班人员24小时待命,并保持信息畅通。
在台风来临前,我们已经安排了应急抢险和值班人员24小时待命,并确保信息畅通。
3.中控室、外操室、机柜间等建筑物内的应急照明电源完好可用。
装置区照明情况良好。
我们已经检查了中控室、外操室、机柜间等建筑物内的应急照明电源,并确保其完好可用。
同时,装置区的照明情况也很良好。
4.雨具、应急灯具、通讯工具、急救药品、安全绳、吸油毡、铁锹、沙袋、潜水泵等应急抢险物质和工具配备齐全,准备充足。
我们已经配备了雨具、应急灯具、通讯工具、急救药品、安全绳、吸油毡、铁锹、沙袋、潜水泵等应急抢险物质和工具,并确保准备充足。
5.公司应急车辆处于待命状态。
我们已经将公司应急车辆置于待命状态。
6.电器专业人员已对全厂所有临时用电、机电设备进行全面检查,并已做好防触电工作。
我们已经让电器专业人员对全厂所有临时用电、机电设备进行了全面检查,并做好了防触电工作。
7.台风来临之前停止一切高处、电气焊、切割、起重吊装、受限空间、井下施工、临时用电、厂内废铁运输等危险作业。
停止作业前将吊装设备、重型机械等作业机具归位,并放置在安全区域,做好安全防护。
在台风来临之前,我们已经停止了一切高处、电气焊、切割、起重吊装、受限空间、井下施工、临时用电、厂内废铁运输等危险作业。
同时,我们还将吊装设备、重型机械等作业机具归位,并放置在安全区域,做好安全防护。
8.高处脚手架钢管、机具、扣件及其它废弃物应收好加固,防止高处坠物伤人。
高处框架、平台上的保温、铝皮等杂物应清理至地面。
防汛防台检查表
1. 检查水库、河道和堤防的情况,是否存在漏洞、破损或塌方现象。
2. 检查排水系统的状况,包括下水道、排水沟和排水泵站,是否通畅并能正常工作。
3. 检查市区内低洼地区的排水情况,是否存在积水现象,是否需要加强排水设施。
4. 检查建筑物和公共设施的排水系统,包括屋顶、天沟、雨水管道等,是否存在堵塞、损坏或漏水。
5. 检查自然水域的水位和流速,是否超出预警线或安全范围。
6. 检查河道和水库的泄洪能力,是否能及时有效地进行泄洪。
7. 检查陡坡、山区和山洪灾害易发区的情况,是否采取了相应的防灾措施。
8. 检查海域风浪监测系统的运行情况,是否能及时预警风浪灾害。
9. 检查相关单位和居民的防汛和防台意识,是否提前做好应急准备措施。
10. 检查气象部门的台风监测和预警系统,是否能及时准确地发布台风预警信息。

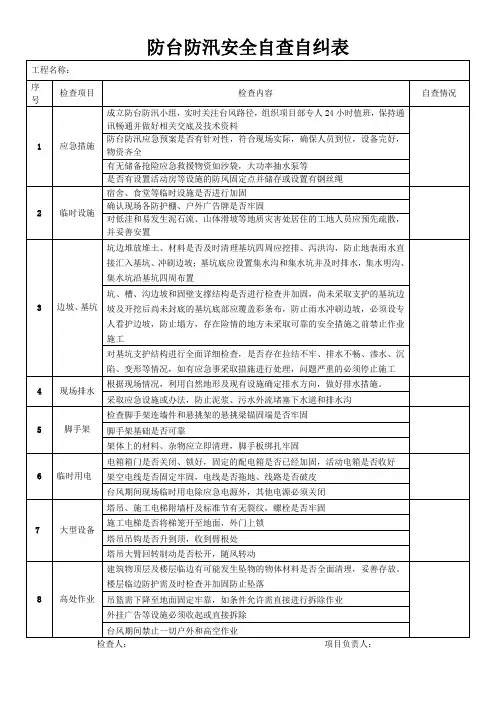

防台防汛专项安全自查自纠表防台防汛专项安全自查自纠表
项目名称:121项目部
项目经理:
检查人:
检查时间:
序号检查内容检查标准检查结果
1 防台防汛应急预案
应制订防台防汛应急预案,组织防台防汛指挥小组和防洪抢险等职能责任人。
应建立抢险队伍,并在汛期落实值班情况。
单位应关注气象信息,随时发布汛情。
2 应急准备
值班人员应熟悉汛情上报方式,汛期前应组织相关人员研究防汛预案。
防汛应急预案应进行演练,确定单位防汛重点区域,并组织日常检查。
单位主要负责人、各部门负责人应在汛期保持通讯畅通。
基地应无塌陷、渗水、漏水现象。
抢险通道应畅通无阻,人员逃生通道应畅通,应急照明设施应完好。
3 基地
防汛重点区域排水沟渠应完好畅通,排水井盖应保持完好。
电缆沟内不应大量积水,应为潜水泵预留电源。
抢险器材、物料应合理保管,保证完好,账物相符。
4 防汛物资、设施
重要抢险器材应于汛期前试验,抢险车况应良好,抢险车司机应能随时执行任务。
手持电动工具、移动式电气设备应配有漏电保护装置。
保存部门环安部保存期限产生日期+3年保存方式电子档检查类别应急准备检查项目检查结果1.是否暂停所有的外围区域施工作业,特别是高架、吊装等作业?□是 □否 □不适用2.施工工地应加强安全措施,鹰架、围篱应尽量拆除,无法拆除则固定。
□是 □否 □不适用3.外围移动式气瓶应回收之房间内,或请厂商清理出厂区。
□是 □否 □不适用4.户外之设备机具尽量移至室内,不能移至室内部份则须充分固定。
□是 □否 □不适用5.临时性的设施是否加强固定,以防强风吹损?□是 □否 □不适用5.临时性的建筑墙体及屋顶应拆除,骨架应固定。
□是 □否 □不适用6.厂区树木应加强固定以防强风吹倒。
□是 □否 □不适用7.气体站内各项设备是否有固定于定位,如有杂物或是可能影响钢瓶的物品应予以移除?□是 □否 □不适用8.检查厂区周围排水管(沟)是否通畅?□是 □否 □不适用9.屋顶平台之落水管入口是否已清理妥当,已无异物阻塞?□是 □否 □不适用10.检查变压站之是否有容易因接触而造成短路的物品?系统是否正常运转?□是 □否 □不适用11.检查瓦斯管线或周围管线是否牢固,以免发生脱落造成火灾?□是 □否 □不适用12.检查紧急发电机是否可正常运转?防水是否充足?储油量是否充足?□是 □否 □不适用13.检查抽水泵浦是否正常运转?并分配到各厂配置,建立紧急调取机制?□是 □否 □不适用14.货物(含成品及半成品)出入是否已考虑台风、洪水或雨水造成的风险及可能损失及可能防阻之道?□是 □否 □不适用15.对于邻近坡地之厂房、货物、机具是否滑动、出水、挡土墙裂缝等,外在观察情况而有移置、迁出等措施?□是 □否 □不适用16.厂内逃生门、逃生平台是否加强防渗漏措施?□是 □否 □不适用17.厂内Move in口、仓库等卷门是否闭合,并加强防渗漏和加固措施?□是 □否 □不适用18.曾经因风灾发生异常之区域是否加强防范措施?□是 □否 □不适用19.垃圾场及包材回收区的包材等物品是否用绳索绑定或用砂包等重物压住。
附件1

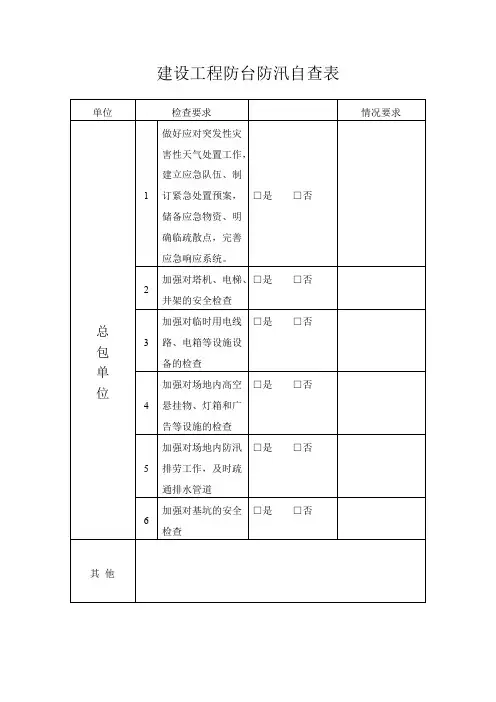

建设工程防台防汛自查表
施工单位:(盖章) ______________________
监理单位:(盖章)_______________________
工地名称:(盖章)_______________________
注:本表每个工地一份,可复印。
检查日期:年月日附件2
建设工程工地活动房等临时构筑物自查表
施工单位:(盖章)_______________________
监理单位:(盖章) ______________________
工地名称:(盖章) ______________________
注:本表每个工地一份,可复印。
检查日期:年月日
附件3
建筑施工临时用电专项整治企业自查表
注:本表每个工地一份,可复印
检查日期:
施工单位(盖章):监理单位(盖章):工地名称:____________________
附件4
建筑施工高处坠落专项整治企业自查表
建筑施工高处坠落专项整治企业自查表
注:本表每个工地一份,可复印
检查日期: 施工单位(盖章):_________________________ 监理单位(盖章):工地名称: ________________________________。
