郑州市高层屋面工程施工方案
- 格式:doc
- 大小:43.57 KB
- 文档页数:12

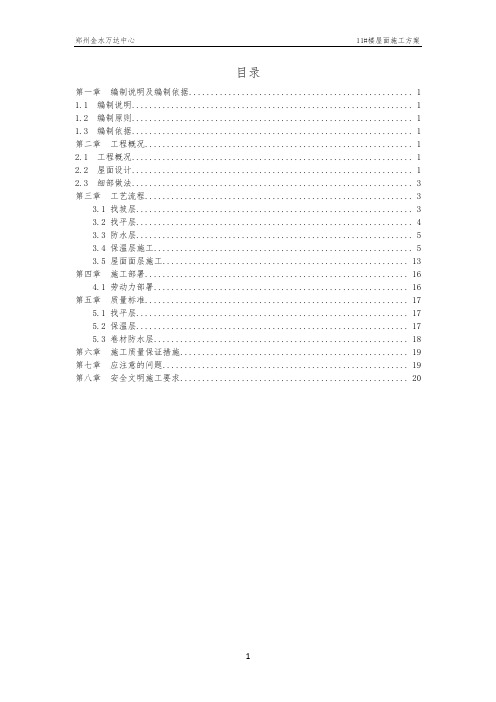

目录第一章编制说明及编制依据 (1)1.1 编制说明 (1)1.2 编制原则 (1)1.3 编制依据 (1)第二章工程概况 (1)2.1 工程概况 (1)2.2 屋面设计 (1)2.3 细部做法 (3)第三章工艺流程 (3)3.1 找坡层 (3)3.2 找平层 (4)3.3 防水层 (5)3.4 保温层施工 (5)3.5 屋面面层施工 (13)第四章施工部署 (16)4.1 劳动力部署 (16)第五章质量标准 (17)5.1 找平层 (17)5.2 保温层 (17)5.3 卷材防水层 (18)第六章施工质量保证措施 (19)第七章应注意的问题 (19)第八章安全文明施工要求 (20)第一章编制说明及编制依据1.1 编制说明郑州金水万达中心11#楼二次结构工程具有工期紧、施工场地狭小,工序穿插多等特点,如何科学部署施工将是本工程能否有条不紊、保质保量地完成的重中之重,为确保工程质量及工期节点要求、保证施工安全,特编制此方案。
本方案仅对11#楼屋面各分项工程施工部署及施工工艺、施工要点作详细的阐述,以达到指导施工的目的。
1.2 编制原则1、根据工程实际施工条件,并结合设计内容,从安全、经济、可行的原则出发,优选施工方案;2、保证各分项有序流水,使整个屋面做法科学、合理地施工,确保施工质量及施工进度。
3、确保施工安全;1.3 编制依据1、《金水万达中心11#楼施工图纸》2、《屋面工程质量验收规范》(GB50207-2012);3、河南省工程建设标准设计12YJ5-1;第二章工程概况2.1 工程概况郑州金水万达项目东至科新路、南至农科路、西至科明路、北至科源路。
总规划用地面积5.57公顷。
规划总建筑面积约36.28万平方米,其中地上27.78万平方米,地下8.5万平方米。
其中11#楼由一栋46层、199.89m高甲级写字楼加2~5层附属裙房组成,建筑面积152812.54㎡,屋面设计防水等级一级。
2.2 屋面设计本工程屋面分为四类,分别为裙房宴会厅的种植屋面,主楼及裙房、商铺的上人屋面,设备机房、出屋面楼梯间的不上人屋面,以及停机坪屋面;具体做法分别如下:种植屋面:1.钢筋混凝土屋面板2.最薄处30厚L5.0轻集料混凝土找坡2%3.20厚1:2.5水泥砂浆找平层4.80厚挤塑聚苯板5.30厚C20细石混凝土找平层6.4mm厚SBS改性沥青耐根穿刺防水卷材+4mm厚SBS改性沥青防水卷材7.隔离层:聚酯无纺布一层8.40厚C20细石混凝土保护层,内配Φ6@250双向钢筋网,按3*3米分缝,缝宽10,填聚苯板9.排水层:80厚粒径15~30卵石排水层10.土工布过滤层(200g/㎡)11.覆土(种植土要求详见景观图纸)上人屋面:二层商铺屋面、裙房四层室外平台、五层酒楼屋面、塔楼屋面、31层局部屋面1.钢筋混凝土屋面板2.最薄处30厚L5.0轻集料混凝土找坡2%3.20厚1:2.5水泥砂浆找平层4.80厚挤塑聚苯板5.30厚C20细石混凝土找平层6.两层3mm厚SBS改性沥青防水卷材7.200g/㎡聚酯无纺布8.20厚1:3水泥砂浆保护层9.25厚1:3干硬性水泥砂浆,满上撒素水泥10.10厚地砖铺平贴实,缝宽5~8,1:1水泥砂浆填缝不上人屋面:出屋面楼梯间、屋面设备机房1.钢筋混凝土屋面板2.最薄处30厚L5.0轻集料混凝土找坡2%3.20厚1:2.5水泥砂浆找平层4.80厚挤塑聚苯板5.30厚C20细石混凝土找平层6.两层3mm厚SBS改性沥青防水卷材7.200g/㎡聚酯无纺布8.20厚1:2.5水泥砂浆保护层停机坪屋面:做法待定,须深化设计。
本工程为高层住宅屋面施工,位于某城市住宅区。
屋面采用坡屋面形式,总面积约为10000平方米。
屋面结构为钢筋混凝土梁板结构,防水层采用SBS改性沥青防水卷材,保温层为挤塑聚苯板,屋面设计使用年限为20年。
二、施工准备1. 材料准备:根据设计要求,准备SBS改性沥青防水卷材、挤塑聚苯板、水泥、砂、钢筋、木材等材料,并确保材料质量符合国家相关标准。
2. 工具准备:准备切割机、滚筒、刷子、喷灯、剪刀、水平尺、线锤、钢卷尺等施工工具。
3. 人员准备:组织专业的施工队伍,包括施工队长、技术员、瓦工、防水工、保温工等,并进行施工技术交底。
4. 施工现场准备:清理施工现场,确保屋面结构稳固,无松动、裂缝等质量问题。
三、施工步骤1. 钢筋混凝土梁板施工:按照设计要求,绑扎钢筋,浇筑混凝土,并进行养护。
2. 找平层施工:在混凝土梁板上铺设20厚1:3水泥砂浆找平层,并进行压实、平整。
3. 防水层施工:(1)基层处理:将找平层表面清理干净,无油污、杂物等。
(2)基层处理剂施工:在基层上涂刷基层处理剂,提高防水层与基层的粘结力。
(3)防水卷材施工:按照设计要求,铺设SBS改性沥青防水卷材,搭接宽度应符合规范要求。
(4)收头处理:在檐口、女儿墙等部位,进行防水卷材收头处理,确保防水效果。
4. 保温层施工:(1)基层处理:将防水层表面清理干净,无油污、杂物等。
(2)挤塑聚苯板铺设:按照设计要求,铺设挤塑聚苯板,确保板面平整、牢固。
(3)固定挤塑聚苯板:使用锚固件固定挤塑聚苯板,确保其牢固。
5. 面层施工:(1)基层处理:将保温层表面清理干净,无油污、杂物等。
(2)铺设面层材料:按照设计要求,铺设面层材料,如瓷砖、防水涂料等。
四、施工质量控制1. 材料质量控制:确保材料质量符合国家相关标准,并进行抽样检测。
2. 施工过程控制:严格控制施工工艺,确保施工质量。
3. 成品保护:在施工过程中,对已完成部位进行保护,防止损坏。
4. 施工验收:按照国家相关规范,对施工质量进行验收。
高层住宅项目工程施工方案完整版一、工程概述本高层住宅项目位于具体地址,总建筑面积为具体面积平方米,地上具体层数层,地下具体层数层。
建筑高度为具体高度米,结构形式为结构类型。
该项目旨在为居民提供舒适、安全、高品质的居住环境。
二、施工准备(一)技术准备1、熟悉施工图纸,组织图纸会审,编制施工组织设计和专项施工方案。
2、进行技术交底,确保施工人员了解施工工艺和质量要求。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公和生活设施。
(三)材料准备1、根据施工进度计划,编制材料采购计划,确保材料按时供应。
2、对进场材料进行检验和验收,保证材料质量。
(四)劳动力准备1、根据施工进度和工作量,合理安排各工种劳动力。
2、对施工人员进行培训和安全教育。
三、施工流程(一)基础工程1、土方开挖采用机械开挖和人工清槽相结合的方式,确保基底土不受扰动。
2、基础钢筋工程钢筋绑扎严格按照设计要求进行,保证钢筋间距和锚固长度。
3、基础混凝土工程采用商品混凝土,浇筑过程中注意振捣密实,防止出现蜂窝麻面。
(二)主体结构工程1、模板工程选用合适的模板体系,保证模板的强度、刚度和稳定性。
2、钢筋工程钢筋加工和安装严格按照规范要求进行,确保钢筋质量。
3、混凝土工程采用泵送混凝土,分层浇筑,加强养护,保证混凝土强度。
(三)砌体工程1、砌筑前进行排砖撂底,保证灰缝均匀。
2、采用“三一”砌筑法,确保砌筑质量。
(四)装饰装修工程1、内外墙抹灰基层处理干净,抹灰厚度均匀,表面平整光滑。
2、地面工程基层平整,地砖铺贴牢固,缝隙均匀。
(五)屋面工程1、防水卷材铺设基层处理到位,卷材搭接宽度符合要求,粘结牢固。
2、保温层施工保温材料铺设平整,厚度符合设计要求。
(六)给排水工程1、管道安装管道连接牢固,坡度符合设计要求,支架设置合理。
2、卫生器具安装位置准确,接口严密,不渗漏。
(七)电气工程1、线路敷设电线电缆敷设整齐,穿管保护到位。
模板施工方案⑴本工程拟采用的主要模板体系非相准层和地下室部分墙、板、柱均采用15mm厚多层胶合板模板,标准层墙、柱采用定型钢模板,以保证混凝土施工质量达到清水效果。
模板组拼详附图5、6序号结构部位模板选型序号结构部位模板选型1承台、基础梁等砖胎模4标准层墙柱大钢模板2地下室墙、柱多层板5框架梁、板多层板3楼梯多层板6非标层框架柱多层板7标准层框架柱钢模板⑵基础砖胎模施工基础底标高不一致,在有高差部位采用砖胎模,基础及承台外侧部分采用砖胎模,由于部分承台较厚度较大,全部采用砖胎模对于施工进度有一定的影响,并且高砖胎模在施工中存在一定的安全隐患,故承台或底板小于1M的全部采用砖胎模,厚度大于1M的在1M以下采用砖胎模,1M以上采用多层板模板。
基础外侧砖胎模施工时最上三皮砖采用低标号水泥砂浆砌筑,并且在作防水时不用与墙体粘结,以便以后做地下室侧壁防水时便于拆除和接合良好。
详见附图5⑶地下室墙体模板支设墙体模板次龙骨采用5×10cm方木,主龙骨采用双钢管,面板采用15厚多层胶合板。
次龙骨间距不大于300mm,主龙骨间距不大于600mm,并采用φ12对拉螺栓进行加固,对拉螺杆间距450×600通过山型卡与双钢管拉接,模板外侧面采用钢管、顶托及地锚或土壁进行加固,确保墙体的垂直度。
对于附墙柱的模板支设基本同墙体模板支设,加设对拉螺杆进行加固,柱角的钢管用扣件连接形成报箍。
对于地下室外墙、人防部分墙体、附墙柱,对拉螺栓中部应焊接5mm厚80×80mm大的钢片止水环,在紧靠模板的一面应设置软木塞及定位钢筋,在混凝土浇筑完成拆模后,将软木塞掏出,割断对拉螺杆后,用高标号膨胀水泥砂浆抹平。
对于地下室内墙非人防部分及±0.00以上部分的墙体,对拉螺杆上应穿PVC塑料管,塑料管应伸出模板外侧面1~2cm,以便于在混凝土浇筑完成后将对拉螺杆抽出重复利用。
⑷独立框架柱模板支设地下室及非标层独立框架柱模板采用多层板模板,竖肋采用50×100方木,间距250~300mm,横肋采用双钢管,间距500mm,对接螺栓采用ф14圆钢自制。
高层屋顶工程施工方案一、工程概述本工程位于城市核心区域,总建筑面积达到5000平方米。
屋顶为高层建筑的重要组成部分,不仅具有保护建筑结构的作用,还承担着排水、保温和绿化等重要功能。
因此,屋顶的施工至关重要,需要精心设计和实施。
本文将就本高层屋顶工程的施工方案进行详细介绍。
二、施工前准备1.施工前,需对屋顶进行全面的勘察和测量,了解屋顶的具体情况及存在的问题,包括结构、材料、排水系统等方面的情况,并编制详细的工程施工方案。
2.确定施工所需的材料及设备,包括防水材料、保温材料、排水系统、扶梯等,并到当地相关部门申请相关施工许可证。
3.确定施工方案及施工过程中需要遵守的安全操作规程,制定应急预案,做好安全防护工作。
三、屋面防水施工1.屋面防水施工是屋顶工程的重中之重,需要选用高品质的防水材料,如SBS改性沥青防水卷材或聚氨酯涂膜等,施工时要确保施工的材料和方法符合国家相关标准及建筑规范。
2.在进行基层处理后,铺设防水材料,并进行接缝处的处理,确保所有的接头处都经过了严密的处理,以避免水的渗透。
四、屋面保温施工1.在屋面防水施工完成后,需要进行屋面的保温处理,可以选择EPS或XPS泡沫板等保温材料,将其铺设在防水层上,并采用机械固定的方式固定。
2.保温施工完成后,需要进行保温层的抹灰和装饰层的施工,确保整个屋面的保温效果和美观度。
五、屋面绿化施工1.在保温层完成后,可以进行屋面绿化的施工,可以选择人工草坪、植物等进行绿化,同时,需要在绿化层之下设置合适的排水层,以保证屋面排水畅通。
2.绿化层施工时需要注意植物的选择和种植方式,根据当地气候和植物生长情况进行合理的选择和布局。
六、屋面排水系统安装1.屋面排水系统的安装是整个屋面工程中最关键的环节之一,需选择合适的排水管道和雨水口进行安装,确保屋面的排水畅通。
2.排水系统施工时需要确保排水管道的连接紧密,雨水口的设置位置合理,以避免出现渗水和积水等问题。
七、安全管理1.在整个屋面工程施工过程中,需要严格遵守相关的安全操作规程,确保施工过程中的安全生产。
屋面工程施工方案的内容一、工程概况本工程施工范围为城市某高层商业综合体屋面工程,总建筑面积约为5000平方米。
屋面共包括露台、顶棚和防水层等部分,且需同时考虑到美观、耐用、防水和隔热等功能。
二、施工准备1. 提前对工程现场进行勘察,了解周边环境和交通情况,确保施工过程的顺利进行。
2. 准备施工方案和施工图纸,确保施工过程的按照设计要求进行。
3. 确定材料与设备供应商,并及时采购所需的施工材料和设备,确保施工进度。
4. 制定施工计划,指定施工人员和施工工期,确保施工过程的有序进行。
5. 安排专业人员对施工人员进行安全培训,确保施工作业过程中的安全。
三、人员和材料准备1. 雇佣具有相关资质和经验的技术工人进行屋面工程施工。
2. 采购符合标准的屋面施工材料,包括防水材料、隔热材料、保温材料、涂料、护栏、管道等。
3. 准备施工所需的施工机械、设备等,包括起重机、吊篮、电动工具等。
四、施工工艺1. 预处理(1)既有屋面清理:清除屋面上的旧防水材料、薄荷层、保温层和隔热材料等。
(2)清理屋面及其外部附属结构的材料、油污和杂物,使其表面干净。
清理后应进行验收,确保表面清洁。
2. 防水处理(1)对屋面部位进行细致的防水处理,包括裂缝、节点、排水口等部位的防水处理。
(2)采用优质的防水材料,进行多层复合的防水处理,确保屋面的长久防水。
(3)在屋面的边沿和交界处设置熔接带,保证防水层的连续性。
3. 保温和隔热处理(1)选用优质的保温隔热材料,进行屋面的保温和隔热处理。
(2)施工过程中应确保保温层的平整、牢固,无空鼓和起鼓等现象。
4. 面层处理(1)采用环保、耐候性良好的外墙涂料进行屋面面层处理。
(2)按照设计要求进行外墙涂料的喷刷或涂抹,确保屋面的美观和耐用。
5. 安装防护(1)在屋面周边和高空作业区域设置安全护栏和安全网,确保施工过程中的安全。
(2)进行风雨天气安全预案的制定和实施。
六、验收及保养1. 施工过程结束后,进行屋面工程的整体验收,并出具验收报告。
目录1工程概况 (3)2编制依据 (3)3施工准备 (3)3.1技术准备 (3)3.2材料准备 (3)3.3机具准备 (4)3.4现场准备 (4)4施工工艺 (4)4.1施工流程 (4)4.2施工方法 (4)4.2.1屋面做法 (4)4.2.2基层处理 (5)4.2.3保温层施工 (5)4.2.4找平层施工 (5)4.2.5聚氨酯防水涂料施工 (6)4.2.6氯化聚乙烯橡胶共混防水卷材 (7)4.2.7细部处理 (8)4.2.8广场砖施工 (12)5质量保证措施及标准 (13)6安全文明施工 (14)7成品保护 (14)插图目录插图1屋面分隔缝及排气孔布置图 (6)插图2水落口做法 (8)插图3泛水做法 (9)插图4屋面排汽做法 (9)插图5天沟及上人孔做法 (10)插图6屋面分隔缝填缝详图 (10)插图7屋面伸缩缝做法 (11)插图8女儿墙抹灰防裂措施详图 (11)1 工程概况本工程位于河南省**院内,南临郑州市**路,交通便利。
该建筑为主楼地下2层、地上24层,裙楼地下1层,地上4层,地下人防车库1层,地下总占地面积4000㎡,其中地下车库待主楼主体完成后施工,总建筑面积31000㎡,钢筋混凝土框架-剪力墙结构。
±0.000标高相当于黄海高程97.500m,裙楼和主楼屋面较多。
屋面防水为合成高分子卷材和涂膜防水,防水等级为I 级。
2 编制依据**建筑设计研究院提供的设计图纸;本工程图纸会审纪要;中南地区通用建筑标准设计建筑配件图集;《屋面工程质量验收规范》(GB50207-2002);经审批的本工程施工组织设计。
3 施工准备3.1 技术准备1、施工前熟悉设计图纸、中南地区通用建筑标准设计建筑配件图集及屋面工程质量验收规范,并编制详细施工方案;2、严格进行三级技术交底(技术负责人-施工员-施工班班长-作业工人),交底内容应重点强调屋面排水坡度、坡向及细部做法。
3、施工前,结合现场实际尺寸,完成各项深化设计,做到施工前的策划工作。
大厦屋面工程施工方案一、项目概况本项目为一处高层大厦屋面工程,总建筑面积约为10000平方米,包括屋面防水、保温、装饰、排水系统等工程。
施工单位为XX建筑工程有限公司,负责整个屋面工程的施工。
二、施工前准备1. 工程测量:施工前需对整个屋面进行精确测量,确定各个分区的面积和高度。
2. 材料准备:根据设计要求,准备好所需的防水材料、保温材料、装饰材料等,确保施工期间材料的供应。
3. 作业区域划分:根据工程要求,将整个屋面划分为相应的施工区域,确保施工进度和安全。
三、材料使用1. 防水材料:屋面防水采用聚合物改性沥青卷材,确保防水效果和施工质量。
2. 保温材料:屋面保温采用挤塑聚苯板,选择合适的保温材料,提高整个建筑的保温效果。
3. 装饰材料:根据设计要求,选择合适的装饰材料,确保屋面的美观性和功能性。
四、施工流程1. 防水工程:首先进行屋面防水工程,包括基层处理、涂刷底漆、铺设防水卷材、焊接连接等,确保整个屋面的防水效果。
2. 保温工程:在防水层上铺设保温材料,保温材料固定和接缝处理,确保屋面的保温效果和施工质量。
3. 装饰工程:在保温层上进行装饰施工,包括装饰材料的固定和连接,确保屋面的美观性和功能性。
4. 排水系统:在屋面的高点设置排水口,确保屋面的排水系统畅通。
五、施工注意事项1. 施工安全:施工过程中严格遵守安全规定,确保操作人员的安全。
2. 施工质量:严格按照设计要求和工程标准进行施工,确保屋面工程的质量。
3. 施工进度:合理安排施工进度,确保工程能够按时完成。
4. 环境保护:在施工过程中,注意保护环境,尽量减少对周边环境的影响。
六、施工验收1. 施工结束后,对整个屋面工程进行验收,确保工程质量符合设计要求。
2. 涂刷防水层前,需进行水压试验,确保防水效果和施工质量。
3. 对保温层和装饰层进行外观检查,确保施工质量和美观性。
七、施工总结1. 在整个屋面工程施工过程中,需严格遵守工程标准和设计要求,确保施工质量和工程效果。
高层住宅屋面施工方案高层住宅屋面施工方案1.引言本文档旨在提供一份详细的高层住宅屋面施工方案。
屋面施工是建造工程中重要的一环,对于确保建造质量和安全至关重要。
本文档将对高层住宅屋面施工过程进行细化,包括前期准备、施工流程、材料选择、安全措施以及质量保证等方面的内容。
2.前期准备2.1 屋面设计方案- 审查和分析屋面设计方案- 确定屋面施工所需的材料和工具2.2 材料采购与储存- 制定材料采购计划- 选择可靠的供应商- 对材料进行质量检查和储存管理2.3 施工人员组织与培训- 确定施工人员的数量和岗位职责- 提供必要的培训和技术支持3.施工流程3.1 屋面防水层施工- 准备基层- 应用防水材料- 进行防水层质量检查3.2 屋面保温层施工- 安装保温材料- 进行保温层质量检查3.3 屋面防护层施工- 安装防护层材料- 进行防护层质量检查3.4 屋面排水系统施工- 安装排水设施- 进行排水系统质量检查3.5 屋面装饰层施工- 安装装饰材料- 进行装饰层质量检查4.材料选择4.1 屋面防水材料- 防水卷材- 喷涂防水材料4.2 屋面保温材料- 玻璃棉- 聚苯板4.3 屋面防护材料- 防护膜- 防护板4.4 屋面排水设施- 排水管道- 排水沟4.5 屋面装饰材料- 地砖- 艺术瓦5.安全措施5.1 安全培训与教育- 赋予施工人员相关的安全培训- 传达施工现场的安全规定和操作规程5.2 安全设施- 提供必要的安全设施如安全帽、防护网等 - 安装暂时围挡和警示标志5.3 安全监测与巡检- 定期进行安全巡检- 对施工现场和设备进行安全监测6.质量保证6.1 施工过程记录- 记录施工过程中的关键节点和重要工作6.2 施工质量检查与验收- 进行施工质量的自检和互检- 进行项目验收及相关记录6.3 质量改进与经验总结- 对施工过程中的问题及时改进- 总结施工经验,为今后的工程提供参考扩展内容:1. 本文档所涉及附件如下:- 屋面设计方案图纸- 材料采购清单- 施工人员组织表- 安全培训教材2. 本文档所涉及的法律名词及注释:- 建造工程质量管理条例:对建造工程质量管理进行规范,维护建造工程的质量和安全。
河南高层工程施工方案一、工程概况本项目为河南省某市区的一栋高层建筑,建筑高度为XX层,地上建筑面积为XX平方米,地下建筑面积为XX平方米。
建筑结构形式为框架-剪力墙结构,基础形式为桩基承台基础。
工程主要包括土建工程、钢结构工程、安装工程、装饰工程等。
二、编制依据1. 《建筑施工安全生产管理规定》2. 《建筑工程质量管理条例》3. 《高层建筑施工技术规范》4. 《施工现场临时用电安全技术规范》5. 《建筑施工模板安全技术规范》6. 《河南省建筑施工安全生产标准化管理办法》7. 施工现场实际情况及施工组织设计要求。
三、施工组织设计1. 施工人员组织:本项目施工人员由项目经理、技术负责人、施工员、安全员、质量员、材料员、施工队伍等组成。
施工队伍分为土建队、钢结构队、安装队、装饰队等,各队伍按照施工组织设计要求进行施工。
2. 施工材料及设备:根据施工需求,准备相应的建筑材料、构件和施工设备,包括模板、脚手架、施工电梯、混凝土泵等。
3. 施工进度计划:制定详细的施工进度计划,确保工程按时完成。
施工进度计划包括土建工程、钢结构工程、安装工程、装饰工程等各个分部分项工程的开始时间、结束时间和施工周期。
4. 施工质量控制:加强施工质量控制,确保工程质量符合设计和规范要求。
施工质量控制包括原材料检测、施工过程控制、隐蔽工程验收、分部分项工程验收等。
5. 施工安全管理:加强施工现场安全管理,确保施工人员生命财产安全。
施工安全管理包括施工现场临时设施安全、施工机械设备安全、施工用电安全、施工防火安全等。
四、施工技术方案1. 土建工程:土建工程主要包括地基与基础、主体结构、屋面工程等。
施工过程中应严格按照设计图纸和规范要求进行施工,确保工程质量。
2. 钢结构工程:钢结构工程主要包括钢结构制作、钢结构安装、钢结构焊接等。
施工过程中应严格按照设计图纸和规范要求进行施工,确保工程质量。
3. 安装工程:安装工程主要包括给排水工程、电气工程、通风与空调工程、消防工程等。
屋面工程施工方案一、编制依据1、05系列工程建设标准设计图集(05YJ5-1平屋面)、住宅楼图纸、图纸会审记要和设计变更通知。
2、《屋面工程施工质量验收规范》GB50207-20023、《建筑工程施工质量验收统一标准》(4B50300-2001)4、<<建筑施工高处作业安全技术规范>>JGJ80-91二、工程概况:**楼为一类高层建筑,地下地上建筑耐火等级均为一级。
结构形式为钢筋混凝土剪力墙结构,抗震设防烈度为7度。
设计使用年限50年。
屋面防水等级为Ⅱ级,地下室防水等级为Ⅱ级。
**楼地下为二层地下室,地上31层;总建筑面积***m2。
建筑高度为98.98米。
三、屋面工程做法1、屋面1:(上人屋面地砖面层)(1)8-10厚地砖干铺,干水泥擦缝。
(2)25厚粗砂垫层,下部干铺无纺布聚脂纤维布一层,细砂填缝。
(3)40厚阻燃挤塑型聚苯乙烯保温隔热板。
(4)二层1.5厚自粘橡胶防水卷材。
(5)20厚1:3水泥砂浆找平层(6)30厚(最薄处)1:8水泥膨胀珍珠岩2%找坡(7)钢筋砼楼板2、屋面2:(不上人,有保温屋面)(1)60厚粒径15-20卵石保护层。
(2)干铺无纺布聚脂纤维布一层(3)40厚阻燃挤塑型聚苯乙烯保温隔热板(4)二层1.5厚自粘橡胶沥青防水卷材(5)20厚1:3水泥砂浆找平层(6)30厚(最薄处)1:8水泥膨胀珍珠岩2%找坡(7)钢筋砼屋面板3、屋3(阳台雨篷屋面)(1)6厚聚合物水泥防水涂层。
(2)20厚1:3水泥砂浆找平层(3)30厚(最薄处)1:8水泥膨胀珍珠岩2%找坡(4)钢筋砼屋面板4、其他设施做法:1、各种管道出屋面防水做法:05YJ5-1-14-12、管道拉索座做法:05YJ5-1-15-33、屋面设施及座做法:05YJ5-1-16-14、屋面外落水管及水落口做法:05YJ5-1-18-3,05YJ5-1-21-15、屋面内落水管及内落水口做法:05YJ5-1-19-2,05YJ5-1-21-16、钢梯做法:05YJ8-98-17、屋面出入口做法:05YJ5-1-12-4,-58、屋面泛水做法:05YJ5-1-10-B9、阳台排水立管做法:05YJ6-36-1,-210、空调排冷凝水管做法:05YJ6-4811、所有平屋面排水管道规格(1)主楼雨水管φ75UPVC管;(2)小屋面:φ75PVC管;(3)阳台φ75PVC管;(4)空调:φ50(内径)PVC管。
四、施工准备1、屋面工程在主体结构验收后进行,施工准备工作包括组织劳动力进场、施工方案编制与交底,材料器具、工具设备进场验收,部分出屋面结构设施等施工完成及屋面清理干净。
2、材料准备进场材料应有产品质量证明文件,并对所使用材料的相容性进行检确认,对挤塑型聚苯泡沫塑料板采用自熄型产品,并应检查其外形、容重、厚度,外形应基本平整,无严重凹凸不平,厚度允许偏差为5%,且不大于4mm,根据单块体积,计算其重量,检查容重是否超标,办理验收手续;珍珠岩应检查其有无出厂合格证及性能检验报告;水泥(32.5级)和防水材料(二层1.5厚自粘橡胶沥青防水卷材)有出厂质量证明文件应齐全,同时由现场试验员负责取样送检,合格后方可使用;保温材料堆放要注意防潮,防止破坏环境和污染。
2、机具准备塔吊、推车、铁锨、抹子、刮尺、卷尺、搅拌器、小干铲、灭火器等3、作业条件(1)保温层施工前,基层清理干净,屋面结构不得有松散、开裂等缺陷;女儿墙及屋面、采光井处尾活已结束,出屋面管道及雨水斗已安装完毕。
(2)防水层施工前,找坡线已按图纸弹出;女儿墙和保温层、水泥砂浆找平层已做完,且平整、密实,无空鼓、起砂,基层干燥、含水率小于9%,第二层防水卷材施工前应检查第一层防水的成品保护情况,避免因其它工序施工造成防水层破坏,如有破坏,需进行修复后再施工第二道防水层。
五、施工工艺1、根据本屋面工程所用材料及天气变化情况,由于对屋面保温层及找平层的干燥程度不易控制,因含水率大、排不出去,会使防水层发生空鼓,因此必须将屋面作成排气屋面。
具体做法见05YJ5-1-30。
2、防水卷材采取冷铺法,在转角处贴附加层。
3、施工顺序(1)上人屋面:膨胀珍珠岩 20厚1:3水泥砂浆找平层刷基层处理剂二层 1.5厚自粘橡胶沥青防水卷材40厚挤塑聚苯泡沫塑料板干铺无纺聚酯纤维布一层 25厚粗砂垫层 8-10厚地砖干铺保护层。
(2)不上人,有保温屋面:最薄处30厚1:8膨胀珍珠岩 20厚1:3水泥砂浆找平层刷基层处理剂二层1.5厚自粘橡胶沥青防水卷材 40厚挤塑聚苯泡沫塑料板 60厚粒径15-20卵石保护层。
4、根据屋面特点和施工规范要求,应设间距6*6m的φ50的排气孔,插入排气管采用φ32的PVC管,每隔10cm钻十字交叉的贯通孔洞,空洞直径为5mm,排气孔宜设于排气管纵横交叉贯通6m设一道的位置,插入排气孔不少于10mm深,确定并设好排气孔和排气管后方可进行保温层施工。
5、保温层施工①、铺设1:8水泥膨胀珍珠岩:按照设计要求,按2%的坡度拉线定点铺最薄处30厚的1:8水泥膨胀珍珠岩,施工顺序是从一端开始,推向另一端进行,搅拌时加水要适量,分层铺设,适当压实,每层铺设厚度不大于100mm厚,加水以手握成团,紧握时水从指缝流出为宜,落地开花不成团,压实后的屋面不得直接推车行走和堆积重物。
②、40厚挤塑聚苯泡沫塑料板铺设:平整度、坡度符合设计要求,二层自粘橡胶沥青卷材贴好后,将40厚挤塑聚苯泡沫塑料板铺平并将中砂浆垫层垫稳,板间缝隙用同类材料的碎屑嵌填密实,相邻板块高度一致。
6、找平层施工①、屋面1:8水泥膨胀珍珠岩保温层施工完成,进行隐蔽验收后,进行20厚1:3水泥砂浆找平层施工,找平层施工前,要根据屋面坡度2%弹线找规矩,做出灰饼,在雨水水落口周围50cm范围内进行5%找坡,天沟内按1%找坡,并将表面垃圾清理干净,凸出基层表面的杂物铲平,不得影响找平层的有效厚度。
大面积施工找平层前,应先将出屋面的管根防水处理好。
②、洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润膨胀珍珠岩基层表面,主要有利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,所以洒水达到基层和找平层能牢固结合为准。
③、贴点标高:根据坡度要求,拉线找坡,一般按1-2m贴点标高,铺抹找平砂浆时,先按流水方向的间距1-2m冲筋,并设置找平层分格缝,间距6m,宽度一般为20mm,并且将缝与保温层连通,分格缝纵横双向间距不大于6m,也可以在大面积施工完后用切割机切分格缝(兼做排汽孔),将排汽管放置在槽内。
④、砂浆铺设按由远到近、由高到低的程序进行,按分格块抹灰、铺平、用刮杠靠灰饼刮平,找坡后用木抹子搓平,铁抹子压光,待表面浮水消失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可成活,第二次压光时将分隔缝小木条取出,完工后用塑料布覆盖、表面不得踩踏。
⑤、找平层砂浆配合比为1:3,拌合稠度控制在7cm。
⑥、基层与突出屋面结构(女儿墙、烟囱等)的交接处和基层的转角处,找平层均应做成圆弧半径50mm的要求,内部排水的水落口周围,找平层应做成略低的凹坑。
⑦养护:找平层抹平,压实以后24小时可浇水养护,一般养护期为3天,待干燥后再铺设防水层。
7、卷材防水层施工①、作业条件:水泥砂浆基层必须干燥并有足够的排水坡度,并且表面干净,阴阳角转角位置的圆弧角已做好,结构细部构造已做处理,并符合要求,施工前基层验收合格,即可进行防水卷材施工。
②、工艺流程(冷铺施工)清理基层涂刷基层处理剂铺贴卷材附加层铺贴卷材淋水蓄水试验保护层施工③、清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
④、涂刷基层处理剂:自粘橡胶沥青防水卷材施工,将配制好的或分桶包装的各组分按配合比搅拌均匀,一次喷涂的面积,根据基层处理剂干燥时间的长短和施工进度的快慢确定。
面积过大,则来不及铺贴卷材,时间过长易被风沙尘土污染,面积过小,影响下道工序施工,拖延工期。
基层处理剂涂刷后宜在当天铺完防水层,但要根据情况灵活确定。
8、铺贴卷材附加层:对于阴阳角、管道根部、屋面泛梁、天沟、檐口、泛水以及分隔缝等部位应做附加层增强处理。
方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材粘贴在已涂刷一道密封材料的基层上,并压实铺牢。
A、天沟附加层在与屋面交接处宜空铺,空铺的宽度不应小于300,卷材防水层应由沟底翻至外沿顶部。
B、女儿墙泛水处的卷材应采取满粘法,女儿墙等墙根部与屋面交接处的找平层应做成R≥50的圆弧角。
女儿墙防水卷材及附加层做法应按施工规范及图纸施工。
卷材收头直接铺压在女儿墙压顶下,压顶应做防水处理,砼女儿墙压顶及防水层收头。
详见05YJ-1-9-A、E。
C、水落口杯上口的标高应设置在沟底的最低处,防水层贴入水落口杯内不应小于50 mm,水落口周围直径500 mm范围内的坡度不应小于5%,并采用防水密封材料涂封,其厚度不应小于2 mm,水落口杯与基层接触处留宽20 mm,深20 mm的凹槽,并用密封油膏嵌填密实。
D、伸出屋面的管道在管道根部周围500 mm范围内,找平层应抹出高度不小于30 mm 的圆台,贴近管道根部周围应预留20*20 mm的凹槽,并用密封油膏嵌填密实,管道根部四周应增设附加层,宽度和高度均不小于300,管道上的防水层收头应用金属箍紧固,并用密封材料封严。
9、铺贴卷材A、卷材选用两层1.5厚自粘橡胶沥青防水卷材,本屋面坡度采用2%找坡,卷材采用平行于屋脊铺贴,铺贴天沟卷材时,宜顺天沟方向铺贴,尽量减少搭接,铺贴卷材宜采用搭接法,上下层及相邻两幅卷材的搭接缝应错开,平行于屋脊方向的接缝应顺流水方向搭接,每边的搭接宽度不小于80 mm。
上下两层相邻两幅卷材接缝应错开1/3幅宽,上下卷材不得相互垂直铺贴。
B、将自粘橡胶沥青防水卷材剪成相应尺寸(阴阳角部位),用原卷心卷好备用,对好长短方向搭接,将卷材向前滚铺、粘贴、搭接部位应满粘牢固。
阴阳角卷材剪贴贴后剪缝处用密封材料封严。
C、防水卷材收头处理至关重要,是保证防水性能的关键部位,在女儿墙、天沟、出屋面管道处更应认真按要求施工。
在出屋面管道与排气孔周围外面另加一道防水卷材附加层,高度不小于300 mm,与屋面相连处铺贴宽度≥250,上部收头用金属箍固定牢固,并用密封膏镶填密实。
D、在滚铺卷材时,操作人员应将毡边压紧粘牢,刮平,赶去气泡,如出现粘结不良的地方,可用小刀将卷材划破,排出空气并压紧、封死、赶平,最后再在上面加一块卷材将缝补好、封死。
10、蓄水试验:所有节点处理完毕,应认真对其封边情况在做好仔细检查,对未封好的地方进行补封,确认无异常后,即可进行蓄水试验,蓄水时间不小于24小时。
11、保护层施工:经隐检、淋水试验(持续时间2h),确认无渗漏、积水的情况下,进行保护层施工,先铺25厚中粗砂,铺砂时,不得使用铁掀,避免破坏防水层,铺设屋面地砖或卵石保护层时,先按照设计坡度拉线找坡,在女儿墙、排气孔、雨水斗等卷材外露部位用1:2.5水泥砂浆抹灰,并将出屋面管道部位的防水层用金属箍固定牢固满涂防腐油漆或用12#铁丝捆扎牢固,用密封油膏做好收头处理,经检查无误后再进行保护层施工。
